欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    大体积混凝土施工冷凝管降温方案.doc

    • 资源ID:162420       资源大小:35.50KB        全文页数:3页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    大体积混凝土施工冷凝管降温方案.doc

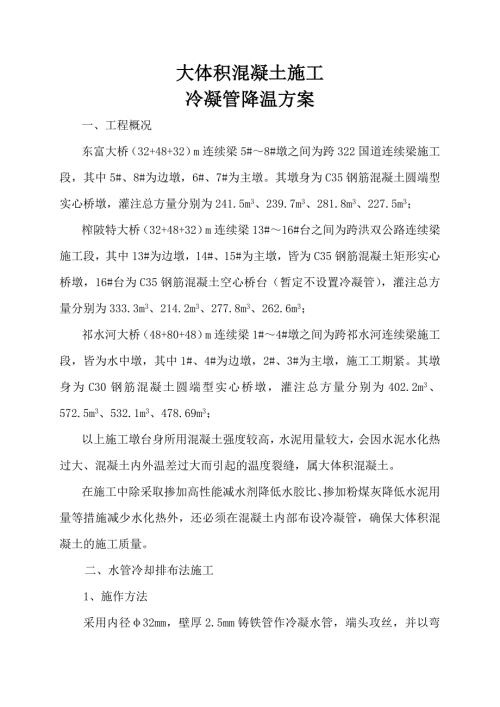

    1、大体积混凝土施工冷凝管降温方案一、工程概况东富大桥(32+48+32)m连续梁5#8#墩之间为跨322国道连续梁施工段,其中5#、8#为边墩,6#、7#为主墩。其墩身为C35钢筋混凝土圆端型实心桥墩,灌注总方量分别为241.5m3、239.7m3、281.8m3、227.5m3;榨陂特大桥(32+48+32)m连续梁13#16#台之间为跨洪双公路连续梁施工段,其中13#为边墩,14#、15#为主墩,皆为C35钢筋混凝土矩形实心桥墩,16#台为C35钢筋混凝土空心桥台(暂定不设置冷凝管),灌注总方量分别为333.3m3、214.2m3、277.8m3、262.6m3;祁水河大桥(48+80+48

    2、m连续梁1#4#墩之间为跨祁水河连续梁施工段,皆为水中墩,其中1#、4#为边墩,2#、3#为主墩,施工工期紧。其墩身为C30钢筋混凝土圆端型实心桥墩,灌注总方量分别为402.2m3、572.5m3、532.1m3、478.69m3;以上施工墩台身所用混凝土强度较高,水泥用量较大,会因水泥水化热过大、混凝土内外温差过大而引起的温度裂缝,属大体积混凝土。在施工中除采取掺加高性能减水剂降低水胶比、掺加粉煤灰降低水泥用量等措施减少水化热外,还必须在混凝土内部布设冷凝管,确保大体积混凝土的施工质量。二、水管冷却排布法施工 1、施作方法采用内径32mm,壁厚2.5mm铸铁管作冷凝水管,端头攻丝,并以弯管

    3、接头和直管接头连接。连接时应牢固,并缠好冷胶带防漏水,将冷凝管与钢筋固定牢固以防止混凝土灌注、捣固时影响造成失效。在冷凝管的进出水口各设置一道阀门,以控制进水的方向和流量(见附图)。 2、水管冷却的排列方式水管冷却法的排列方式一般采用矩形和梅花型两种,本项目采用其中矩形排列方式,见下图。冷凝管的间距层间距为1.0m,水平间距为1.5m,见附图。水管冷却通水方式示意图 水管冷却梅花型布置示意图水管冷却的通水方式:冷凝管通水必须选派专人负责。混凝土灌注完毕表面初凝后即开始通冷却水,保证从进水口进入的水是冷水(常温水),进出水口每8小时交换一次,使得大体积混凝土内部温度比较均一,降低温度裂缝出现的可

    4、能性。3.保温养护目的和作用 保温养护是大体积混凝土施工又一重要环节,主要作用是:保证混凝土表面水份充足,避免出现塑性收缩裂缝;降低大体积混凝土浇筑块体的里外温差值以降低混凝土块体的自约束应力;降低大体积混凝土的降温速度,充分利用混凝土的抗拉强度,以提高混凝土块体承受外约束应力时的抗裂能力,达到防止或控制温度裂缝的目的。 保温养护所用保温材料和方法塑料薄膜、草袋、棉絮、黏土等具有隔热保温的材料均可用作保温材料,但在实际施工环境中,根据工程需要,采用既经济又隔热保湿效果好的材料。本工程选用废弃的土工布,在混凝土浇筑后即刻覆盖保温保湿,在混凝土初凝后,定时在土工布上喷水,确保混凝土表面水份充足。保证拆模前养护时间,通过模板对混凝土实现保温养护。冷凝水管继续通水4天以上,直至冷凝管出水口的水降至常温后方可停止通水。
