欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    丙烯酸施工方案.doc

    • 资源ID:32839       资源大小:460.51KB        全文页数:3页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

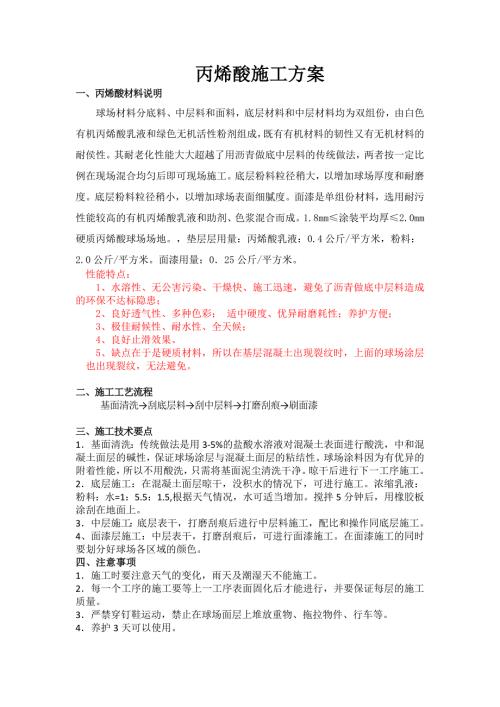

    丙烯酸施工方案.doc

    1、丙烯酸施工方案一、丙烯酸材料说明球场材料分底料、中层料和面料,底层材料和中层材料均为双组份,由白色有机丙烯酸乳液和绿色无机活性粉剂组成,既有有机材料的韧性又有无机材料的耐侯性。其耐老化性能大大超越了用沥青做底中层料的传统做法,两者按一定比例在现场混合均匀后即可现场施工。底层粉料粒径稍大,以增加球场厚度和耐磨度。底层粉料粒径稍小,以增加球场表面细腻度。面漆是单组份材料,选用耐污性能较高的有机丙烯酸乳液和助剂、色浆混合而成。1.8mm涂装平均厚2.0mm硬质丙烯酸球场场地。,垫层层用量:丙烯酸乳液:0.4公斤/平方米,粉料:2.0公斤/平方米。面漆用量:025公斤/平方米。性能特点:1、水溶性、无

    2、公害污染、干燥快、施工迅速,避免了沥青做底中层料造成的环保不达标隐患;2、良好透气性、多种色彩; 适中硬度、优异耐磨耗性;养护方便;3、极佳耐候性、耐水性、全天候; 4、良好止滑效果。5、缺点在于是硬质材料,所以在基层混凝土出现裂纹时,上面的球场涂层也出现裂纹,无法避免。二、施工工艺流程基面清洗刮底层料刮中层料打磨刮痕刷面漆三、施工技术要点1基面清洗:传统做法是用3-5%的盐酸水溶液对混凝土表面进行酸洗,中和混凝土面层的碱性,保证球场涂层与混凝土面层的粘结性。球场涂料因为有优异的附着性能,所以不用酸洗,只需将基面泥尘清洗干净。晾干后进行下一工序施工。2底层施工:在混凝土面层晾干,没积水的情况下

    3、可进行施工。浓缩乳液:粉料:水=1:5.5:1.5,根据天气情况,水可适当增加。搅拌5分钟后,用橡胶板涂刮在地面上。3中层施工:底层表干,打磨刮痕后进行中层料施工,配比和操作同底层施工。4、面漆层施工:中层表干,打磨刮痕后,可进行面漆施工。在面漆施工的同时要划分好球场各区域的颜色。四、注意事项1施工时要注意天气的变化,雨天及潮湿天不能施工。2每一个工序的施工要等上一工序表面固化后才能进行,并要保证每层的施工质量。3严禁穿钉鞋运动,禁止在球场面层上堆放重物、拖拉物件、行车等。4养护3天可以使用。五、施工验收1、无脱层和气泡现象。涂层厚度要符合设计及有关规范要求。2、表面平整度好,雨后无大面积积

    4、水现象,2米直尺误差3mm。3、球场划线要求清晰不反光,平直圆滑无虚边。4、因为硬质材料,所以在基层混凝土出现裂纹时,上面的球场涂层也出现裂纹,无法避免,不在验收和保修范围内,但不影响使用功能。六、质量保护措施1、质量目标一次验收合格率100%。2、施工方案由我公司工程部专业技术人员经多次实践而精心设计。施工过程由我公司专业施工人员施工操作。3、每道工序由专职质检员验收后方准进行下道工序施工。七、安全文明施工措施1、进入施工现场应严格遵守现场管理制度。2、及时对现场进行清理,做好现场垃圾的处理工作。实行安全文明施工,做到工完场清。3、施工现场随时做到材料堆放整齐,严格按材料品种的不同规格与型号

    5、分类放好并设立标志。4、建立健全安全监督保证体系,严格按照安全技术操作规程进行操作。现场全体施工人员必须树立安全第一、预防为主的思想,既关心自己也关心他人的生命安全。 5、施工现场入口处设立安全警告牌,杜绝与施工无关的人员进入施工现场。6、施工现场要合理布置电器、电缆线的搭设,并经常检查,以防漏电伤人。电动工具的使用须有专人负责,做完离场前需切断电源。八、保修服务 本公司以质量求生存,以信誉求发展,力求更好地为社会服务,在此对我公司所承接的工程作如下质量承诺:本公司保修期为 壹 年。在保修期内,确因我方产品质量或施工质量问题,我方负责免费维修。如属人为损坏或不可抗力因素造成的损坏,我方可提供维修服务,但需收取成本费用。
