欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    河道土方回填施工方案完整版.doc

    • 资源ID:101007       资源大小:92.13KB        全文页数:4页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    河道土方回填施工方案完整版.doc

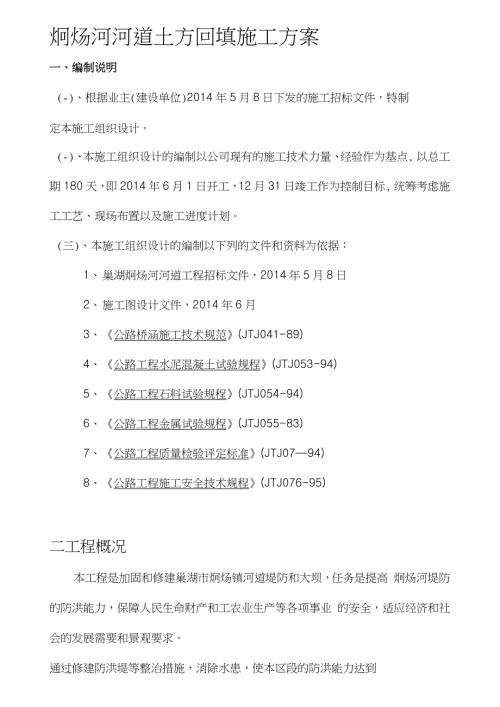

    1、炯炀河河道土方回填施工方案一、编制说明(-)、根据业主(建设单位)2014年5月8日下发的施工招标文件,特制定本施工组织设计。(-)、本施工组织设计的编制以公司现有的施工技术力量、经验作为基点, 以总工期180天,即2014年6月1日开工,12月31日竣工作为控制目标, 统筹考虑施工工艺、现场布置以及施工进度计划。(三)、本施工组织设计的编制以下列的文件和资料为依据:1、巢湖炯炀河河道工程招标文件,2014年5月8日2、施工图设计文件,2014年6月3、公路桥涵施工技术规范(JTJ041-89)4、公路工程水泥混凝土试验规程(JTJ053-94)5、公路工程石料试验规程(JTJ054-94)6

    2、公路工程金属试验规程(JTJ055-83)7、公路工程质量检验评定标准(JTJ0794)8、公路工程施工安全技术规程(JTJ076-95)二工程概况本工程是加固和修建巢湖市炯炀镇河道堤防和大坝,任务是提高 炯炀河堤防的防洪能力,保障人民生命财产和工农业生产等各项事业 的安全,适应经济和社会的发展需要和景观要求。通过修建防洪堤等整治措施,消除水患,使本区段的防洪能力达到10年一遇的效果,与已建地方形成完整的封闭圈,并改善巢湖市炯 炀镇环境三、施工准备阶段:仁挖土机械的选择河道内填土方约为17. 4万立方,回填土方前需对河床进行清淤,清淤深 度根据现场实际情况确定,从场地外拉进,根据有关反铲挖土

    3、机的技术性能, 以及本工程基础实际开挖深度,同时综合考虑施工进度和我公司机械配备能 力等因素,本工程准备配备1台EX-200型反铲挖掘机、1台推土机,1台压 路机进行河道回填。施工机械施工前,检查操作人员上岗证书,及机械合格 证,年检合格证书,并安排专业人员对设备的关键部位进行逐项检查,确保 机械正常、安全使用。2、组织相关人员进行现场情况熟悉,根据本方案,对相关人员进行安全技术 交底,并形成交底记录.3、组织配套设备(水泵、电缆线、照明灯具、线架、灯塔)的采购或者运输, 确保工程顺利进行.4、施工区域进行安全警示标识。测量放线T挖土做土驳岸T驳岸内水抽排T勘察驳岸内基底土层T基底处理(清淤)

    4、T驳岸内回填。h施工过程:机械进场后进行机械检查,并对施工人员进行技术安全交底,现场回填位置放线定位;然后进行土方2条5米宽驳岸施工,分层夯实碾压,同时做好边坡 的加固处理,边坡坡度按照1:2设计,回填高度至-0. 7米;河道深度约2. 5米, 分层回填,300厚每层,压实系数控制在0.8以上,完成后进行驳岸内水抽 排,按照4台大功率水泵进行施工,降排水方抽排完成后,联系建设单位、监 理单位、设计单位对河道底的深度、土层情况进行勘察,并根据勘察情况对 施工方案进行调整,进行河道内淤泥清理。如无特殊情况,进行土方回填工 序,回填部分土层分层回填碾压详见施工平面图.多台机械开挖,挖土机间距应大于1

    5、0mo在挖土机工作范围内,不许 进行其他作业,挖土应由上而下,逐层进行。重物距基坑边安全距离:汽车 不小于3m ;起重机不小于4m。为保证基坑内安全,减少河道内土方对西侧临近河道的围护桩的挤压, 从围护桩外侧至河道内5米范围土方回填高度不大于维护桩顶标高,河道纵 深过去坡度按照1: 2设置,具体详见坡面图.河道与围护桩节点处做法详图2、技术措施填土宜从上到下分层分段依次推进,边推边压。河道填土料考虑采用基础开挖土,填土应分层摊铺和夯实,每层铺土厚度和压实遍数应根据土质、压实系数应严格按照设计要求执行。雨天回填,工作面不宜过大,应逐段、逐片地分期完成。从运土、铺填 到压实各道工序应连续进行。雨前

    6、应压完已填土层,并形成一定坡势,以利 排水。现场道路应根据需要加铺防滑材料,保持运输道路畅通。3、安全措施沿东边原水泥道路设置防护栏杆,并刷红白醒目涂料,现场设置安全警 告牌。机械回填应分层进行,防止塌方、溜坡等造成机械倾翻、淹埋等事故。 用推土机回填,铲刀不得超出坡沿,以防倾覆。陡坡地段堆土需设专人指挥, 严禁在陡坡上转弯。正车上坡和倒车下坡的上下坡度不得超过35,横坡不 得超过10%推土机陷车时,应用钢丝绳缓缓拖岀,不得用另一台推土机直 接推岀。机械施工区域禁止无关人员进入场地内。挖掘机工作回转半径范围内不 得站人或进行其他作业。挖掘机、装载机卸土,应待整机停稳后进行, 不得将铲斗从运输汽车驾驶室顶部越过;装土时任何人都不得停留在装土车 o挖掘机操作和汽车装土行驶要听从现场指挥;所有车辆必须严格按规定 的开行路线行驶,防止撞车。夜间作业,机上及工作地点必须有充足照明设施,在危险地段应设置明 显的警示标志和护栏。
