欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    浆砌石护坡施工方案完整版.doc

    • 资源ID:101906       资源大小:96.98KB        全文页数:9页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    浆砌石护坡施工方案完整版.doc

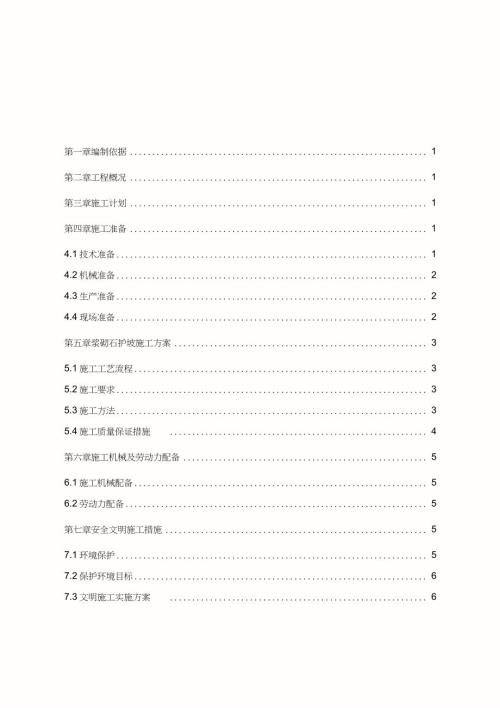

    1、第一章编制依据 1第二章工程概况 1第三章施工计划 1第四章施工准备 14.1技术准备 14.2机械准备 24.3生产准备 24.4现场准备 2第五章浆砌石护坡施工方案 35.1施工工艺流程 35.2施工要求 35.3施工方法 35.4施工质量保证措施 4第六章施工机械及劳动力配备 56.1施工机械配备 56.2劳动力配备 5第七章安全文明施工措施 57.1环境保护 57.2保护环境目标 67.3文明施工实施方案 61编制依据1. 岩土工程勘察规范GB50021-20092建筑边坡工程技术规范 GB50330-20133岩土工程勘察设计与施工(地质出版社)4. 市政基础设施工程质量控制与验收5

    2、 人工河大桥工程施工图6. 工程施工组织设计2工程概况人工河项目是新城第一个生态环境建设项目, 计划在小青龙河和西河之间开挖 一条长7.5公里、宽170米的人工运河。该人工运河是城市与农田景观的过渡带和进 入新城的第一道风景。而目前正在修建的滦曹公路需跨越人工河,拟在人工河上修建一座桥梁。唐山湾生态城人工河大桥护坡位于桥 0#、9#墩左右幅桥台搭板后,材料 为M7.5浆砌片石。3施工计划根据本标段工程内容,结合工程量和施工特点,为实现合同工期目标,我方计划于 2014年9月1日至9月 29日期间进行浆砌乱石护坡工程的施工,总工期 29天。浆砌石护 坡施工期间主要受雨季排洪及拦河闸外海水涨潮等

    3、不稳定的因素影响。本工程主要 in类土, 先进行边坡土方清理然后砌石基座施工等工序交叉施工以确保工程进 度按期完成。4施工准备施工准备工作内容包括技术准备、材料机具准备、生产准备、施工现场准备几 个方面,要求做到施工场地五通(水通、电通、道路通、电话通、排水通),一平(场 地平整),五落实(技术、劳动组织、材料、机具、现场设施落实)。为此部署做好 以下几方面工作:4.1技术准备4.1.1复核施工图纸项目技术负责人组织有关人员进行图纸复核, 形成图纸复核记录。根据设计图纸 断面要求的河道清淤标高进行现场放样。施工过程中严格按照设计河底标高进行开 挖。4.1.2现场地质细勘对护坡段上口下口线进一步

    4、进行详细勘察,核实现场情况。4.1.3技术交底项目技术负责人将工程施工概况、施工方案、施工工艺、质量标准、安全技术措施等及时向有关施工人员进行详细技术交底;组织人员进行安全教育和技术交底, 建立现场质量保证体系;制定施工计划和作业细则,保证开工前所有准备工作,一切准 备就绪;组织现场施工人员学习施工工艺和安全操作规程,进行相应的技术培训。4.2机械准备4.2.1机械设备机械进场后及时进行调试,并做好保养,确保机械状态良好。4.3生产准备1、掌握气象资料,综合组织施工全过程的均衡施工,制定冬雨季、大风等恶劣 天气下的施工措施。2、根据施工总平面布置规划,安装调试好机械设备,经查验后才投入使用,施

    5、 工现场做好安全文明生产所必需的人员、机械、物资的投入。3、对现场已有的临时运输道路进行修复,施工场地硬地化。各种施工机械设备 安装就位。4.4现场准备施工过程中避免多个工种在同一场地、同一区域进行施工而相互牵制、相互干扰。 施工平面设专人负责管理,使各项材料、机具等按已审定的现场施工平面布置图的位 置堆放。5浆砌石护坡施工方案5.1施工工艺流程施工前准备一测量放线一坡面修整一基础开挖一砂砾垫层铺设一基础、坡面浆 砌f勾缝f砂垫层f铺设土工布f干砌片石。5.2施工要求单个片石石料厚度不小于15cm镶面材料应选择尺寸稍大并具有较平整表面, 且稍加粗凿。在角隅处应使用较大石料,大致粗凿方正。石料砌

    6、筑时应清洗干净,表面湿润,砂浆应捣实饱满。砂浆应采用小型拌和设 备随拌随用,严禁人工就地拌和。所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆 勾缝。每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的 砂浆,并湿水用砂浆满铺后进行砌筑。5.3施工方法5.3.1 护坡放样路基填筑成型后,开始边坡的修整,并对坡面进行夯实处理。在确保路基边坡 坡度准确,坡面平整,即可进行护坡的放样,放样严格按照设计图纸几何尺寸进行5.3.2 护坡基础开挖护坡开挖采用人工与机械进行开挖,并严格按照图纸设计尺寸进行开挖

    7、5.3.3砂垫层铺设在护坡基础开挖完成后,清除基底松散结构,并进行洒水,在基底平整、密实后即可进行砂垫层的铺设。砂垫层铺设厚度为15cm铺设平整,密实。5.3.4浆砌片石护坡砌筑(1) 原材料采用水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。片石:用于浆砌工程的片石强度不得低于30MPa片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。(2) 砌筑 施工时须挂线砌筑,并经常对其复核,以保证线型平顺、砌体平整。 砌体与坡面紧密结合,砌筑片石咬口紧密、错缝砂浆饱满,不得有通缝、 叠砌、贴砌和浮塞,砌体勾缝要牢固美观。 根

    8、据设计图纸位置设置伸缩缝和沉降缝的尺寸,按设计分段砌筑。 砌缝宽度、错缝距离应符合规定,勾缝坚固、整齐,深度和型式符合要求。(3) 养生应在砂浆初凝后洒水覆盖养生 714d。养护期间应避免碰撞、振动或受压。特 别是每个工作班结束时要求整体养生一遍,并用水渗透过的麻袋覆盖,在每个工作 班开始砌筑前也应将砌体表层砂浆用水浸透,方可开始砌筑。5.4施工质量保证措施5.4.1原材料质量:砂、片石、水泥进场后按规范进行检测,抽检合格后方可使用,严禁使用风化和有水锈的石料。水泥必须附有出厂合格证等质量证明文件。5.4.2严格按施工配合比拌制砂浆,保证计量正确。现场来料后,及时将原材料按规定取样送试验室确定

    9、配合比。现场材料配合比计量偏差不得超过下列数值: 水泥和外掺混合材料按重量计为土 2%骨料按重量为土 3%水按重量计为土 2%5.4.3 在砌筑基础、骨架时,均采用挤浆法操作,拌制水泥砂浆严格计量, 每个工点有专人负责计量工作,严格按照施工配合比配料。5.4.4 砌体的砂浆强度、平面位置、断面尺寸、平整度、坡率、砌缝等符合要 求,砌体表面必须平顺、圆滑、砂浆饱满且勾缝均匀、平顺、无脱落现象,无通缝、 三角缝和瞎缝。6施工机械及劳动力配备6.1施工机械配备主要施工机械设备表序型号国别额定功率机械设备名称数量备注号规格产地(Kvy1 挖掘机PC3004中国2 自卸汽车东风-1535中国3 推土机T

    10、Y1601中国6.2劳动力配备根据现场需求,我标段拟投入劳动力 32人,包括现场施工员4名、机手8名、自卸汽车司机10名、杂工10名,安排在护坡现场。7安全文明施工措施7.1环境保护本工程因施工过程中有扬尘等环境保护问题,应采取有效措施加以解决。搅拌水泥浆时,袋装水泥在靠近搅浆桶水面时才倾倒,使用完的水泥袋集中处理,减少扬尘7.2保护环境目标本工程现场环境保护的目标:场地整洁、工完场净、无排污、低噪音、无 扬尘。在施工过程各个环节中采取有效措施达到上述目标。7.3文明施工实施方案施工现场保持整洁,各种材料按计划分类码放整齐。与施工现场周围的居民、店铺、机关搞好关系。避免夜间施工,对施工机械 进行防护以除低噪音。锚喷拌料时设围挡设施,减少扬尘,力争减少对环境的污染。施工现场保卫人员要定时、定人、定岗经常巡查工地的施工情况。


    注意事项

    本文(浆砌石护坡施工方案完整版.doc)为本站会员(夺命阿水)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
