欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    消防工程施工方案共112页.doc

    • 资源ID:102523       资源大小:2.73MB        全文页数:112页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    消防工程施工方案共112页.doc

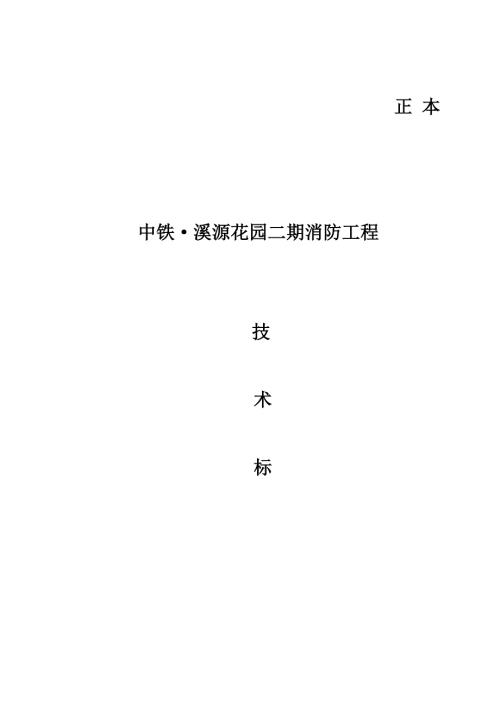

    1、正 本中铁溪源花园二期消防工程 技 术 标副 本中铁溪源花园二期消防工程 技 术 标目 录第一章 编制说明3第一节 工程简介3第二节 投标范围3第三节 施工目标3第四节 编制依据3第二章 工程概况5第一节 消防系统概况5第三章 施工部署7第一节 施工组织机构7第二节 施工管理制度的建立11第三节 施工阶段的划分12第四节 施工流程13第五节 工程质量策划13第六节 质量保证体系16第七节 质量保证措施18第八节 质量控制点24第九节 质量通病防治措施29第四章 主要材料设备选用计划31第五章 主要分部分项施工方案33第一节 消防电系统施工方案33第二节 室内消火栓系统施工方法44第三节 自动喷

    2、水灭火系统施工方法49第五节 SDE气体灭火系统施工方案56第七节 消防报审报验实施方案62第六章 施工工期进度计划65第一节 进场时间及施工计划管理65第三节 进度计划横道图67第七章 施工资源需用计划69第一节 施工人员的配备与投入69第二节 材料设备供应计划70第三节 施工机械配置相关计划71第八章 承诺书74第九章 安全保证体系和安全规章制度81第一节 安全生产81第二节 防火管理85第三节 安全保卫86第四节 安全体系及制度87第十章 工程实施重难点分析和对策92第一节 工程特点92第二节 工程重难点分析及对策92第十一章 文明施工、环境与职业健康保证措施96第一节 文明施工96第二

    3、节 环境保护97第三节 突发性公共卫生事件的预防99第十二章 与各方协调配合100第一节 本工程的组织协调100第十三章 工程保修及服务106第一节 工程交付106第二节 用户操作、维修手册的编制106第三节 培训107第四节 工程回访和保修108 2第一章 编制说明第一节 工程简介 1、 项目名称:中铁溪源花园二期消防工程 2、 项目地点:江苏省泰州市海陵区济川东路91号 3、 建筑面积:总建筑面积约112229。第二节 投标范围招标范围和内容:溪源花园二期33#、34#、37#、19#、23#、24#、29#、30#楼及地下人防的消防系统工程。具体包括火灾自动报警及联动控制系统、消火栓给水

    4、系统、水喷淋系统、通风与防排烟系统、系统气体灭火、防火卷帘及消防系统工程调试与运行等内容,具体以招标人的工程量清单为准,招标图纸为依据;第三节 施工目标实施内容目标工期目标1、500个日历天。2、开工时间以甲方项目部通知为准。质量要求1、符合工程施工质量验收规范合格标准,保证通过消防管理部门的消防专项验收。安全目标无死亡及重伤事故。第四节 编制依据1. 中铁溪源花园二期消防工程招标文件、设计图纸及有关设计资料;2. ISO9000质量管理体系、ISO14000环境管理体系、OSHMS18000职业健康安全管理体系标准,我公司质量、环境及职业健康安全管理手册、程序文件及其支持性文件;3. 中华人

    5、民共和国颁布的现行有效的建筑施工的各类规程、规范及验评标准;4. 我公司有关质量管理、安全管理、文明施工管理规定;5. 现场和周边环境的实地踏勘情况;6. 我公司同类工程的施工经验。7. 国家及行业有关图集、标准、法规、规程、规范:火灾自动报警系统设计规范 GB50116-98火灾自动报警系统施工及验收规范 GB50116-92高层民用建筑设计防火规范 GB50045-95(2005版)汽车库、停车库、停车场设计防火规范 GB50067-97自动喷水灭火系统设计规范 GB50084-2001人民防空工程设计防火规范 GB50098-98火灾自动报警系统设计规范 GB50116-98气体灭火系统

    6、施工及验收规范 GB50263-97自动喷水灭火系统施工及验收规范 GB50261-2005火灾自动报警系统施工及验收规范GBJ50166-92建筑给排水及采暖工程施工质量及验收规范GB50242-2002建筑工程施工质量验收统一标准GB50300-2001民用建筑供暖通风与空气调节设计规范GB50736-2012通风与空调工程施工质量验收规范GB50243-2002第二章 工程概况第一节 消防系统概况本工程设有包括消火栓给水系统、火灾报警系统、水喷淋系统、通风与防排烟系统、SDE气体灭火系统等。1. 消防给水系统采用的主要管材:序号管材使用的管道1热镀锌钢管消火栓管道自动喷淋管道2. 管道采

    7、用的连接方式:序号管材规格连接方式1热镀锌钢管DN50螺纹连接DN50法兰、沟槽连接3. 消火栓系统与自动喷淋系统1) 消火栓系统 地下车库以及地上住宅电梯前室部分均设有消火栓,室内消火栓采用临时高压给水系统,最大静水压力小于1.0MPa。由设于地下室消防泵房供应小区的消防系统,平时有设于楼屋顶消防水箱维持,十九层及以上由消防泵直接供给,其余经减压后再供应,消防泵两用一备,Q=20L/S,H=135m,N=55KW,设置四个水泵接合器,火灾时消火栓能保证两股充实水柱同时到达任何部位。2) 自动喷水灭火系统 地下车库及商铺铺设自动灭火系统按照中危I级等级设计,系统设置湿式报警阀组,自动喷淋泵二台

    8、一用一备,Q=40L/S,H=45m,N=30KW,系统设置三个水泵接合器,喷头感温68屋面设置消防专用水箱和喷淋稳压系统。第二节 火灾报警系统概况火灾自动报警系统按照一级保护对象设计,火灾报警控制设在小区消防控制中心,由中心控制本区域的火灾报警及有关设备的联动,在地下车库设置了感温探测器,在楼梯、走道、设备机房等场所均设置了感烟探测器,并在公共部分走道设置了手动报警按钮、声光报警器和广播,发生火灾时火灾探测器或手动报警按钮报警,经确认后报警主机发出火灾信号,开启声光报警切断非消防电源启动消防设备,强制点亮应急照明,电梯紧急迫降等并接受其反馈信号,火灾广播与公共广播合用,火灾时强行切至火灾应

    9、急广播。消火栓箱内设置报警按钮火灾时直接启动消防泵。第三节 通风与防排烟系统概况本工程住宅楼暗的合用前室及独立前室分别设置机械加压送风,合计前室加压送风量30000m3/h,地下车库分22个防火分区,27个防烟分区,按照防火分区分别设置机械排风和机械排烟系统,火灾时打开着火防烟分区的排烟风机、电动防火排烟阀或风口,同时关闭平时通风系统,排烟风机入口处设280排烟防火阀,火灾时由消防控制中心自动打开或在现场手动打开负责此着火防火分区的排烟风机,排烟风机入口处的排烟防火阀当烟气温度达到280关闭时,连锁关闭排烟风机,通风排烟管道采用镀锌钢板制作。第四节 SDE气体灭火系统概况SDE气体自动灭火系统

    10、设计采用无管网灭火系统,系统由多具气瓶和火灾探测器组成,火灾探测器装置对保护区域内进行24小时全天候不间断监控,若探测器检测到两个独立火灾信号时,向消防控制中心发出报警信号,消防控制中心接收到火灾信号后联动火灾报警控制器,并通过网络通讯的方式发出指令,启动保护区域的气体瓶释放气体,根据人员疏散要求延迟启动,延迟时间不应大于30S,每具无管网灭火系统启动电压为直流24V,启动电流1A,由无管网灭火系统的用量确定总电流,启动电源应该为消防专用电源。在实施灭火时除泄压口以外的开口和防护区用的通风机和通风管道中的防火阀及排烟阀等在喷放SDE灭火剂前应关闭。第三章 施工部署第一节 施工组织机构一、 组织

    11、机构公司经理室质量管理体系ISO9001环境管理体系ISO14001职业健康安全管理体系OHSAS18001项目经理建设单位、监理单位、工程总承包项目副经理项目技术负责人 质检员安全员材料员施工员施工班组 工程总监设计负责人质量、环境、职业健康安全监督预算员深化设计部资料员员仓管员二、 项目管理人员主要职责消防安装项目经理部由一名项目经理、一名项目生产负责人、一名项目技术负责人、一名质检员、一名安全员、一名施工员、一名材料员、一名预算员项目管理人员的主要岗位职责如下:项目职务工作职责项目经理1、策划项目管理组织机构的构成并配备人员。2、主持编制项目管理方案,及时、适当地做出项目管理决策。3、协

    12、调好各方面的关系,组织好项目生产调度会、项目经济活动分析会。4、控制施工阶段工程造价和工程进度款的支付情况,确保工程投资控制目标的实现。5、全面负责整个项目的日常事务。项目副经理1、直接领导合约、财务、保卫、环保与行政管理的各项工作。2、负责项目的后勤保障工作。3、负责施工现场标准化管理,负责对内宣传教育,对外形象推介工作。4、负责项目与地方各职能部门的接待工作。5、经项目经理授权,负责项目部的其他工作。6、直接领导工程协调、现场施工管理、物资设备采购、质量安全等工作。7、审核项目施工进度计划,协调施工进度及现场作业面冲突,确保工程按合同工期顺利完工。8、参加招标方、总包组织召开的协调会议,组

    13、织召开项目与生产有关的各类协调会议。9、主持成立成品保护工作小组并指导其工作。10、主持项目质量管理保证体系的建立,并进行质量职能分配,对质量目标进行分解,落实质量责任制。11、合理调配施工机械设备的使用。12、经项目经理授权,负责项目部的其他工作。项目技术负责人1、审核项目施工组织设计、各种专项施工方案与作业指导书,并协调解决施工中的技术问题。2、督促批准的各项质量计划和单项施工方案的实施。3、与设计、监理保持经常沟通,保证设计、监理的要求与指令在施工中贯彻实施。4、组织技术骨干力量对本项目的关键技术难题进行科技攻关,进行新工艺、新技术的研究和推广。5、组织有关人员对材料、设备的供货质量进行

    14、监督、验收,对不合格的材料、设备经评审后作退货处理。6、负责项目设计变更、材料代用等技术文件的处理工作。7、负责各专业工种之间技术协调,组织项目人员进行QC活动,提高施工质量。质检员1、执行国家颁发的关于建筑安装工程质量检验标准和规范,代表上级质检部门行使监督检查。2、负责专业检查,随时掌握各分部分项工程的质量情况。3、负责分部分项工程质量情况的评定,定期向上级部门上报质量情况。4、对不合格品要及时上报,监督专业制订纠正措施。5、负责项目的计量,试验管理工作。6、负责成品保护方案、措施的制定。安全员1、负责项目的安全生产活动,建立项目安全管理组织体系,确保安全文明施工管理和服务目标的实现。2、

    15、对项目的安全进行日常检查,消除隐患。3、负责项目安全方案的制定和落实。4、负责项目应急预案的编制。5、负责对进场人员的安全教育及对作业人员的安全技术交底。6、负责项目特殊工种作业人员的证件管理。施工员1、负责施工方案的编制,并确定施工方案满足工程实际需要。2、编制劳动力、机具设备使用计划,报项目副经理审核后执行。3、编制工程进度计划,在规定的时间上报报表。4、检查班组的施工质量,制止违反施工程序和规范的错误行为。5、负责成品保护方案、措施的落实。6、负责对外(招标方、监理、政府机关、总承包商及其他关联承包商)的日常协调工作。材料员1、负责材料采购仓储的日常工作,合理协调、安排重大物资、机械设备

    16、进出场时间,协调、安排施工场地和临建设施。2、根据施工进度和材料进场计划,及时组织材料设备进场。3、负责项目机具的调配与日常管理,满足工程施工需要。4、制定现场材料使用办法及重要物资的贮存管理办法。5、对进场材料的规格、质量、数量进行把关验收。6、严格执行限额领料制度,建立工程耗料台帐,严格控制工程用料。7、负责制定降低材料成本措施并贯彻执行。8、及时收集资料的原始记录,按时、全面、准确上报各项资料。预算员1、项目开工前熟悉图纸和现场,对工程合同和协议有一定程度的理解。2、编制预算前获取技术部门的施工方案等资料,正确编制预算。3、参与各类合同的洽谈,掌握资料作出单价分析,供项目经理参考。4、及

    17、时掌握有关的经济政策、法规的变化,如人工费、材料费等费用的调整,及时分析并向项目经理提供调整后的数据。5、正确及时编制好施工图(施工)预算,正确计算工程量及套用定额,做好工料分析,并及时做好预算主要实物量对比工作。6、施工过程中要及时收集技术变更和签证单,并依次进行登记编号,及时做好增减帐,作为工程决算的依据。7、协助项目经理做好各类经济预测工作,提供有关测算资料。8、正确及时编制竣工决算,随时掌握预算成本、实际成本,做到心中有数。9、经常性地结合实际开展定额分析活动,对各种资源消耗超过定额取定标准的,及时向项目经理汇报。资料员1、负责收集整理各种档案文件,并归类记录。2、各类、档案文件的收发

    18、要登记在册。做好保密工作。3、认真学习有关法规、条例,配合收集对工程有利的资料文件,协助搞好各项工作。4、协助各管理人员收集各种材料、设备资料,整理竣工图及竣工资料,向项目部经理负责。仓管员1、全面负责材料、设备进场开箱检查,验收工作,验收情况及时向项目部汇报。2、严格按ISO9002标准做好仓库与材料设备堆放标识工作。3、负责工地材料、设备“三防”工作,发现问题及时汇报。4、负责验收并详细记录每次进场材料、设备的数量、型号、规格。不合格品严禁入库;对次品、废品单独堆放及时报项目部处理。5、做好每月材料、设备报表工作。6、严格按项目部审核施工材料清单发放给施工队,做好记录。7、及时清理并规整

    19、仓库材料堆放:做到井井有条。8、及时反映各施工队施工所需特殊材料和配件数量、规格、型号,向项目部负责。32第二节 施工管理制度的建立根据我公司ISO9001:2008质量管理体系、ISO14000:2004环境管理体系和OSHMS18000:2008职业健康安全管理体系要求,及项目管理文件的规定,制定的项目管理制度如下。现场标准化管理制度施工生产管理制度安 全 管 理 制 度技术资料管理制度组织及人事管理制度质 量 管 理 制 度设 备 管 理 制 度材料机具管理制度计 量 管 理 制 度 现场文明施工管理制度项目管理制度第三节 施工阶段的划分 施工阶段实施内容准备阶段人员、机械设备的调配及进

    20、场、临时设施的布置、图纸会审、施工计划及施工方案的编制、项目管理制度的建立,管道加工车间的布置等。 预留预埋阶段在结构施工时是消防工程的预留预埋阶段。本阶段的工作尤其重要,预留预埋的准确与否直接影响后期安装工程能否顺利进行。在本阶段的施工过程中必须密切配合结构承包商,保证及时准确的预留预埋并不延误结构施工的时间。 专业施工阶段本阶段是消防工程的关键阶段。施工内容包括管道安装、设备安装等大部分安装工程量。本施工阶段也是其他各机电专业施工的关键阶段,各机电专业同时施工,作业量大,交叉作业多,应本着“电让水,水让风,风让设备”的原则组织施工,积极主动做好施工协调工作,具体施工顺序可按“有压让无压,小

    21、管让大管,电管让水管,下层让上层”进行。如有配合阶段室内装饰、吊顶工程开始后配合安装喷头、探测器等。 调试验收阶段在各分部安装工程基本完成后即开始各分部分项工程调试和总体调试验收工作。第四节 施工流程 消防工程总体施工流程图第五节 工程质量策划一、 质量目标一次性验收通过率100%。二、 资源配置资源的配置包括人力资源配备、设备材料的供应、机械设备及检测器具的配置等,配置必须合理,并且最大限度满足施工要求。详见“施工资源配置计划”。我公司将安排具有丰富施工经验的项目副经理按项目施工进度计划全力保证资源的合理配置。三、 施工过程控制对施工过程的质量控制是我们质量管理体系中最关键环节,在本工程的施

    22、工中,我们将以事前控制、事中控制为主,事后控制为辅,充分达到质量预控目的,从而实现以过程保证结果的目标。质量控制阶段质量控制内容事前控制工程开工前应建立完善的质量保证体系、质量管理体系、质量创优计划,制定现场的各种管理制度,完善计量及质量检测技术和手段。分部分项工程施工开始前应进行设计交底、图纸会审、深化设计、组织编制施工组织设计、施工方案,并对施工班组进行交底。技术交底可以作业指导书形式进行,作业指导书中应有施工方法、质量控制要点、质量标准等内容。事中控制事中控制是指施工过程中的质量控制,是质量控制的关键,主要为:完善工序质量控制,把影响工序质量的因素都纳入管理的范围,及时检查和审核质量统计

    23、分析资料和质量控制图表,抓住关键问题,进行处理和解决。事后控制事后控制是指对施工成品进行质量评价,由专职质量控制工程师按规定的检验方法、验收标准进行检测复核验评。复核不合格必须返工整改,并对相关责任人给予处罚。施工过程质量控制应以人为核心,把对产品质量的检查转向对工作质量的检查、对工序的检查、对中间产品的质量检查,质量检查实行“三检制”,实施跟踪检查,坚持用数据说话。施工过程质量控制需加强对设备、材料质量的管理。凡工程所用的材料设备必须符合国家和地方的规范和行业标准,进场材料设备必须有相应的质量证明资料,确保材料、设备的质量能达到相应的质量标准,设备材料的选用必须确保一致性。持续改进项目工作持

    24、续改进体现在服务和工程质量两个方面,在服务方面,作为消防工程施工单位,对于招标方、总承包商,我们就工程质量对其负责,并对建设单位的其他合理要求予以满足,为招标方的技术人员进行培训。对于总承包商,我密切协助其搞好工程质量、安全生产、文明施工,确保工程优质、高速地完成。持续改进反映在工程质量上,主要是通过对产品实现的过程进行测量和监控,对工序产品和最终产品进行测量和监控,并对测量的数据进行统计分析,制订相应的改进措施。本工程将开展“QC”活动,通过“PDCA”有效循环,使工程质量不仅仅局限于满足规范、标准,而且时时刻刻处于一种持续改进的良性状态之中。具体的“QC”活动课题在工程施工前详细制订。四、

    25、 项目质量管理流程产品标识和可追溯性.文件资料控制5.物资采购6.建设单位提供产品的控制7.8.施工过程控制9.检验和试验10.计量器具、设备的控制11.检验和试验状态12.不合格品的控制13.纠正和预防措施14.贮存、搬运、防护和交付15.质量记录16.培训17.服务18.统计技术主要包括:1.管理目标和指标2.各岗位质量职责3.合同及变更与管理4工程承包合同及招标方要求项目质量策划公司ISO9000质量保证手册及程序文件工程项目管理目标物资采购方案项目经理部人员配置方案施工设备配置方案CI规划方案项目质量计划项目各部门组织落实对作业班组进行管理及技术交底施工大纲施工组织设计专项施工技术方案

    26、项目质量管理流程图五、 质量管理的主要内容 项目分项工作内容会审和确认设计资料会审图纸检查图纸是否齐全;设计是否满足建设单位的要求;施工安装的可行性;安全、合理、技术先进向施工员作技术交底将重点部位的设计意图、技术要求、难点与关键部位的质量保证措施对施工人员详细说明设计修改对设计有异议时,与相关各方进行协商,对设计资料进行修改确认设计资料会签物资供应物资采购供应商的选择是否满足要求;物资验收出厂合格证、质量证明书、材质证明书等是否满足要求;产品的开箱检验和外观检查是否满足要求;必要时的材料送检;仓储物质贮存是否满足各种材料的贮存要求;加工制作加工车间检查管道预制加工场地检查;管道来料及加工后的

    27、堆放;加工机械和量具精度是否足够;管道加工检查下料精度,压槽、焊缝、螺纹是否满足规范要求;毛刺处理;堆放、保护,打捆、运输;安装施工管道安装管网布置是否符合要求;管道的安装坡度、水平度、垂直度是否符合规范;支架安装支架的选型是否合理;支架的设置点、安装方法是否满足规范要求;阀门安装阀门型号选择是否正确;阀门安装的位置是否合理、安装方法是否正确;设备安装基础施工是否符合要求;设备减震、防震措施是否满足要求;设备的安装精度;密封胶填充密实、整齐、美观、无污染;电气工程是否满足设计及规范要求自检记录抽查隐蔽工程检查定期抽查自检记录;隐蔽工程自检和报验;验收外观检查横平竖直,色彩均匀;无污染,无破损;

    28、开启灵活,关闭严密;性能检查满足设计和规范要求第六节 质量保证体系一、 质量保证体系文件质量保证体系是通过一定的制度、规章、方法、程序、机构等,把质量保证活动系统化、标准化、制度化。项目按GB/T19001IS09001标准,根据本企业质量方针和质量体系文件的要求,开展全面质量管理活动;编制项目质量计划、质量保证制度和过程精品实施计划,并把质量职能分解,严格按照计划实施,确保每一道工序都是优质,都是精品,以过程精品铸精品工程。根据本工程的实际情况,建立由项目经理领导,项目技术负责人负责的项目质量管理机构。使整个质量保证体系协调运作,从而使工程质量始终处于受控状态。进场材料质量机械设备质量深化作

    29、业设计生产过程质量材料员安装质量施工员深化设计部质检员项目技术负责人现场代表项目经理质检站代表质量保证体系运转图二、 质量保证程序质量保证程序图三、 质量信息反馈体系质量信息反馈体系图第七节 质量保证措施一、 组织保证建立由项目经理领导,项目副经理、项目技术负责人、施工员、专业工长、专职质检员检查的三级管理系统,形成由项目经理到各班组的质量管理网络。制定科学的组织保证体系,并明确各岗位职责。同时认真自觉地接受招标方工程师、总承包商、监理单位、政府质量监督机构和社会各界对工程质量实施的监督检查。通过项目质量管理体系协调运作,使工程质量始终处于受控状态。全面、全方位控制工程施工全过程,严格控制每一

    30、个分项工程的质量,以确保工程质量目标的实现。1. 严格遵守施工现场有关管理规定(即设计图纸不经交底和会审不得施工;消防工程安装人员资质不经监理单位审查不得进场施工;施工组织设计或方案未经监理审批不得施工;施工人员未经施工技术交底不得从事施工;材料设备及构配件未报验审签不得在工程中使用;上道工序质量未经监理工程师认可不得进行下道工序;每月定期向现场监理工程师提交进度计划表及实物完成工程量;未经总监理工程师认可不得进行工程竣工验收)。2. 实现目标管理,进行目标分解,按工程及分部分项工程落实到责任人,从项目的各部门到班组,层层落实,明确责任,制定措施,从上至下层层展开,使全体职工在生产的全过程中用

    31、从严求实的工作质量,精心操作的工序质量来保证质量目标的实现。3. 制定各分部分项工程的质量控制程序,建立信息反馈系统,定期开展质量统计分析,掌握质量动态,全面控制各分项工程质量。4. 采取各种不同的途径,用全面质量管理的思想、观点和方法,使全体职工树立起“质量第一、为用户服务”的思想,以员工的工作质量保证工程的产品质量。5. 加强施工准备的质量控制1) 按照颁发的质量管理体系手册与程序文件,结合本工程的实际情况,编制质量保证计划。2) 优化施工方案和合理安排施工程序,作好每道工序的质量标准和施工技术交底工作,搞好图纸审查和技术培训工作。3) 严格控制进场原材的质量,严禁不合格材料进入施工现场。

    32、4) 合理配备施工机械,搞好维修保养工作,使机械处于良好的工作状态。5) 对产品质量实现优质优价,使工程质量与员工的经济利益密切相关。6) 采用质量预控法,把质量管理的事后检查转变为事前控制工序及各项因素,达到“预控为主”的目标。二、 采购物资质量保证采购部负责物资统一采购、供应与管理,并根据ISO9000质量管理体系和公司物资采购手册,对本工程所需采购和分供方供应的物资进行严格的质量检验和控制。1. 采购物资时,须在确定合格的材料供应商或有信誉的厂家中采购,所采购的材料或设备必须有出厂合格证、材质证明和使用说明书,对材料、设备有疑问的禁止进货。2. 材料供应商的选择必须保证有足够的能力提供本

    33、消防工程所需某种材料或设备的全部型号规格与数量,以确保本消防工程所用设备材料的一致性,包括分批供应设备材料外观颜色保持一致性等,为方便建设单位使用及日后运行的维修管理,针对同种型号的分批到货的设备材料,我们将对设备材料出厂的一致性严格把关。3. 采购部委托分供方供货,事前应对分供方进行认可和评价,建立合格的分供方档案,材料供应在合格的分供方中选择。同时,项目经理部对分供方实行动态管理。定期对分供方的业绩进行评审、考核,并作记录,不合格的分供方从档案中予以除名。4. 采购的物资,应根据国家和地方政府主管部门的规定及标准、规范、合同要求及按品管计划要求抽样检验和试验,并做好标记。当对其质量有怀疑时

    34、加倍抽样或全数检验。5. 设备材料进场之时即应对其进行验收,验收工作由采购部经理组织质检员、专业技术人员参加,并应邀请招标方工程师、监理工程师参加。验收的依据是供货合同,当所购设备的技术参数无法当场验证而必须在系统运行中才可验证时,可先对其进行外观验收,并收集好各种随机文件,包括产品合格证、检测报告等作为追溯性资料进行存档。本工程进口设备、材料较多,采购部应组织专门的验收小组严格按验收程序对进口设备、材料进行验收,确保本工程进场的进口设备、材料质量满足设计要求。6. 材料验收合格后即应填写综合验收单,综合验收单应编号建帐。填写内容包括供方名称、合同单号、材料单号、合格证号、日期、验收人员、数

    35、量、外观、质量状况等内容。该综合验收单是质量追溯性管理的主要资料之一。7. 建立与建设单位供应材料的验证、储存、维护与安全等程序。对遗失、受损或其他不合用的材料记录并及时以书面形式通知建设单位。三、 技术保证1. 收到建设单位提供的图纸后,及时进行内部图纸会审及深化设计,并把发现问题汇总;参与由建设单位、监理工程师、总承包商等单位参加的图纸会审,进行会审记录的会签、发放、归档。2. 编制具有指导性、针对性、可操作性的施工组织设计、施工方案、施工技术交底。3. 根据工程实际情况,积极推广“四新”技术。4. 组织管理人员学习创优经验,提高管理人员质量、技术意识。5. 每两周组织一次全体项目管理人员

    36、参加的质量、技术意识提高会。四、 计量管理保证计量器具是保证工程质量的重要条件,计量工作在整个质量控制中是一个重要的措施。1. 计量网络图的绘制开工后,项目计量管理员应建立项目计量器具管理台帐。并根据施工程序绘制相应的计量网络图。2. 计量器具的周期检定1) 计量器具的检定周期执行国家计量管理规定,按法定计量检定机构所规定的周期由项目计量管理员进行送检。2) 用于工艺控制、质量检测、材料试验、成本核算方面的仪器,如:经纬仪器、水准仪、钢卷尺等国家依法管理计量器具目录的计量器具,按照规定的检定周期负责送检。3) 作为工具使用的低值计量器具(20m以下的钢卷尺、钢直尺等),按国家规定可实行一次性检

    37、定或有效期管理,实行到期更换或损坏更新。4) 在周期检定到期的一个月前,由上级计量管理部门填发“计量器具周检通知单”到项目,由项目管理人员送检。5) 任何计量器具在使用前必须有“检定合格证书”,原件由上级计量管理部门保存,项目保存复印件。6) 经计量检定合格的计量器具,由项目管理人员根据检定结果负责在计量器具上粘贴彩色标志。3. 计量器具的使用1) 保存计量器具的所有技术文件。所有计量器具的贮存、搬运由使用人负责。所有计量器具的贮存、搬运都应满足其要求。2) 计量器具的贮存条件应能满足不因贮存而影响计量器具的计量性能的基本要求。计量器具使用说明书规定了贮存方法的,应按使用说明书的规定进行;计量

    38、器具使用说明书未作明确规定的,则应做到防潮、防尘、防震。3) 计量器具的搬运不能影响计量器具的计量性能,计量器具的搬运应选择合适的运输工具,对于有防震要求的计量器具在搬运前要采取防震包装等措施。五、 试验检测保证1. 在合同期间执行检验与试验,以保证及验证工程执行与制品成果符合合同规定。检验与试验将按照本工程招标文件的技术规范相应章节规定和相关地方法规执行。2. 根据工程需求,项目配备相应精度的检验和试验设备,具体详见“计量检测器具配置计划表”。3. 对于进入工地现场的所有检验、试验设备或仪器,必须贴上标识,并注明有效期,禁止未检定和检定不合格的设备或仪器使用。4. 检验、试验设备或仪器设专人

    39、保管和使用,定期对仪器的使用情况进行检查或抽查,并对重要的检验、试验设备或仪器建立使用台帐。5. 所有正在使用的检验、试验设备或仪器,必须按规程操作,并正确读数,防止因使用不当造成计量数据有误,从而避免造成质量隐患。6. 进货材料应经检验合格后用于正式施工。若因紧急情况先行使用,该材料应记录,以后不符合规定时可立即置换或抽回。7. 对于执行检验或试验的材料,应在完成检验与试验程序之前先报建设单位审核,批准后方可进行检验与试验。六、 制度保证为确保工程质量目标的实现,在施工过程中我们严格执行如下制度: 1. 工程项目质量承包负责制度:为了对承接消防工程的全部分部分项工程质量向建设单位负责,拟定工

    40、程质量责任状,充分发挥项目部全体管理人员及班组成员的工作积极性,努力提高其整体工作技能,消除人为因素对工程质量造成的不良影响。2. 技术交底制度:坚持以技术进步来保证施工质量的原则。技术部门编制有针对性的施工组织设计或方案,积极采用新设备、新材料、新工艺、新技术;针对特殊工序要编制有针对性的作业指导书。每个工种、每道工序施工前组织进行各级技术交底,包括项目技术负责人对工长的技术交底、工长对班组长的技术交底、班组长对作业班组的技术交底,各级交底以书面进行。3. 材料进场检验制度:本工程各类材料需具有出厂合格证,并根据国家规范要求分批量进行抽检,抽检不合格的材料一律不准使用。4. 样板引路制度:施

    41、工操作注重工序的优化、工艺的改进和工序的标准化操作。每个分项工程或工种特别是量大面广的分项工程在开始大面积操作前做出示范样板,统一操作要求,明确质量目标。5. 工序施工作业卡制度:主要工序如丝扣连接、管道焊接、设备安装等实行作业卡制度,根据标准规范编制该工序的施工作业卡,其内容包括施工机具、操作程序、质量标准、检测仪器及检验方法、成品保护等。6. 过程三检制度:实行并坚持自检、互检、交接检制度,自检要做好文字记录。隐蔽工程由项目总工组织工长、质量检查员、班组长检查,并做出详细的文字记录。七、 成品保护成品保护必须贯穿于施工全过程,从原材料、半成品、直至成品各个环节都必须进行切实有效地保护,最终

    42、使建筑产品成为完美无缺的凝固艺术。1. 成立成品保护、半成品保护小组本工程由项目经理部组织成立以项目技术负责人为领导的成品保护小组,设专职成品保护员。2. 保护小组岗位职责1) 项目技术负责人:对项目经理负责,负责安排各专业、工种作业时间计划,协调各工种、各专业交叉作业。既要保证整体工期计划的落实,又要使产品不被交叉污染和破坏;负责协调物资部做好物资原材料、半成品、成品保护;负责协调技术部做好物资检验、试验、验收;负责组织各工种、各专业产品过程验收,办理产品保护交接手续;负责产品保护同各工种、专业之间的协调并处理产品保护纠纷。2) 专业施工班组:对专业内工程产品保护负责;对专业施工区内其他专业

    43、的产品保护负责;对本专业进入现场的材料、设备临时存放产品保护负责;本专业施工后对其它专业下道工序施工的可行性负责。3) 成品保护队长:负责成品保护队的日常管理工作;负责组织对移交产品的日常保护;负责监督、检查各工种、专业产品保护落实情况。4) 专职成品保护员:执行总包职责,具体负责落实产品保护工作,记录并汇报产品保护工作情况。3. 进场材料设备的保护措施1) 现场仓库内的货架采用金属货架、木质垫板,排列整齐。2) 材料、设备分仓、分门别类存放,摆放整齐,并标志清楚。3) 设备在搬运时要防止磕碰、并设专仓集中保管,为防止配件丢失或损坏,如拉链、堵链等材料、配件应在竣工前才统一安装。4) 阀门、消

    44、防箱、喷淋头、烟感头、成套柜等设备运至现场暂不安装时,不得拆箱,入库妥善保管。必要时用苫布盖好,并把苫布绑扎牢固,防止设备受损。5) 设备搬运过程中,不许将设备倒立,防止设备油漆、电器元件损坏。6) 设备入库后应码放整齐、稳固,并要注意防潮。4. 消防工程安装成品保护措施1) 安装好的管道不得用做支撑或放脚手板,不得踏压,其支托卡架不得做为其它受力点。2) 阀门的手轮在安装时应卸下,交工前统一安装完好。3) 电缆两端头处的门窗装好,并加锁,防止电缆丢失或损毁。 4) 配线完成后,不得再进行喷浆和刷油。以防止导线和电气器具受到污染。 5) 探测器和模块安装完毕后不得再次喷浆,以防止器具污染。6) 粉饰工程期间,必要时应设专人监护已安装完的管道、阀部件、探测器、喷淋头等。防止其它施工工序插入时碰坏成品。7) 报警及其附属设备安装在机房内,机房门应加锁。未经安装及有关人员的允许,非安装人员不得入内。5. 半成品保护措施1) 消防工程A. 消火栓箱内附件、各部位的仪表可在交工验收前统一安装,防止误动漏水,损坏装修成品,防止丢失和损坏。B. 消火栓、喷淋头、阀门、水流指示器安装时不得污染和损坏装饰面。2) 火灾自动报警系统工程A. 线管安装a. 线管切口毛刺应及时清除。b. 明配管路及电气器具时,应保持顶棚、墙面及地面的清洁完
