欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    混凝土浇筑施工方案.doc

    • 资源ID:103214       资源大小:39KB        全文页数:8页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    混凝土浇筑施工方案.doc

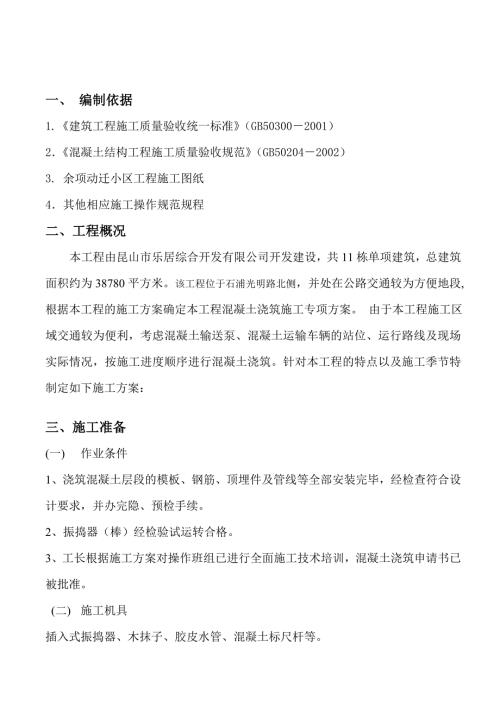

    1、昆山余项动迁小区工程 混凝土浇筑施工方案一、 编制依据1.建筑工程施工质量验收统一标准(GB503002001)2混凝土结构工程施工质量验收规范(GB502042002)3. 余项动迁小区工程施工图纸4其他相应施工操作规范规程二、工程概况本工程由昆山市乐居综合开发有限公司开发建设,共11栋单项建筑,总建筑面积约为38780平方米。该工程位于石浦光明路北侧,并处在公路交通较为方便地段,根据本工程的施工方案确定本工程混凝土浇筑施工专项方案。 由于本工程施工区域交通较为便利,考虑混凝土输送泵、混凝土运输车辆的站位、运行路线及现场实际情况,按施工进度顺序进行混凝土浇筑。针对本工程的特点以及施工季节特制

    2、定如下施工方案:三、施工准备(一)作业条件1、浇筑混凝土层段的模板、钢筋、顶埋件及管线等全部安装完毕,经检查符合设计要求,并办完隐、预检手续。2、振捣器(棒)经检验试运转合格。3、工长根据施工方案对操作班组已进行全面施工技术培训,混凝土浇筑申请书已被批准。 (二)施工机具插入式振捣器、木抹子、胶皮水管、混凝土标尺杆等。四、混凝土浇筑与振捣要求4.1基本施工要求1、混凝土下落的自由倾落高度不得超过2m,浇筑高度如超过2m时必须采取措施,用串桶或溜管等。2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土供应能力,一次浇筑方量、混凝土初凝时间、结构特点、钢筋疏密综合考虑决定,一般为振捣器作用

    3、部分长度的1.25倍。3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.25倍(一般为300400mm)。振捣上一层时应插入下层510cm,以使两层混凝土结合牢固。振捣时,振捣棒不得触及钢筋和模板。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。4、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。一般超过2h应按施工缝处理。5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应

    4、在已浇筑的混凝土初凝前修正完好。4.2柱的混凝土浇筑1、柱浇筑前底部应先填510cm厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。2、柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。每段高度不得超过2m,每段混凝土浇筑后将洞模板封闭严实,并用箍箍牢。3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员

    5、能够看清混凝土的振捣情况。4、柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无粱楼板应留在柱帽下面。在与梁板整体浇筑时,应在柱浇筑完毕后停歇l1.5h,使其初步沉实,再继续浇筑。5、浇筑完后,应及时将伸出的搭接钢筋整理到位。4.3梁、板混凝土浇筑1、梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层浇筑成阶梯形,当达到板底位置时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。2、和板连成整体高度大于lm的梁,允许单独浇筑,其施工缝应留在板底以下23mm处。浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下第二层料,用“

    6、赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁侧部位要注意振实,振捣时不得触动钢筋及预埋件。3、梁柱节点钢筋较密时,此处宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。4、浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器顺浇筑方向拖拉振捣,并用铁插尺检查混凝土厚度,振捣完毕后用长木抹子抹平。施工缝处或有预埋件及插筋处用木抹子找平。浇筑板混凝土时不允许用振捣棒铺摊混凝土。5、施工缝位置:宜沿次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间1/3范围内。施工缝的表面应与梁轴线或板面垂直,不得留斜搓。施工缝宜用木板或钢丝网

    7、挡牢。6、施工缝处须待已浇筑混凝土的抗压强度不小于1.2MPa时,才允许继续浇筑。在继续浇筑混凝土前,施工缝混凝土表面应凿毛,剔除浮动石子和混凝土软弱层,并用水冲洗干净后,先浇一层同配比减石子砂浆,然后继续浇筑混凝土,应细致操作振实,使新旧混凝土紧密结合。4.4楼梯混凝土浇筑1、楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。2、施工缝位置:楼梯混凝土宜连续浇筑,多层楼梯的施工缝应留置在楼梯段1/3的部位。4.5混凝土养护对已浇筑完毕的混凝土,应加以覆盖和浇水,并根据混凝土施工及验收规范的规定进行

    8、自然养护.1)应在浇筑完毕的12小时以内对混凝土加以覆盖和浇水2)混凝土浇水养护的时间,对于普通硅酸盐水泥不得少于7天,对掺用缓凝型外加剂不得少于14天。3)浇水次数应能保持混凝土处于润湿状态。4)混凝土的养护用水应与拌制用水相同。4.6 混凝土试块留置1、按照规范规定的试块取样要求做标养试块和同条件试块的取样。2.混凝土运至实验室内,应在不透水的铁板上搅拌一至二次,方可入模,铁板宜事先湿润好。3.制作试件时,先将试模内壁涂油,将拌和物一次入模,用抹刀沿模壁略加插捣使拌和物高于试模顶,搬到振动台上成型,至表面呈现水泥浆为止,刮除多余混凝土用抹刀抹平。 4.7混凝土试块养护 a.标准养护的试块,

    9、成型后应覆盖表面以防止水平蒸发,并应在温度为205的情况下静置一昼夜至两昼夜,然后编号拆模,拆模后的试块应立即放在温度为203,湿度为90以上的标准养护室中养护。 b.同条件养护的试块成型、养护必须与结构同条件,不得在室内成型及养护。 c.混凝土试块拆模后不仅要表明编号且试块上要写清混凝土强度等级、制作日期、整个单位工程应统一连续编号。4.8 成品保护1、要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的分布筋、弯起钢筋,不碰动预埋件和插筋。在楼板上搭设浇筑混凝土使用的浇筑人行道,保证楼板钢筋的负弯矩钢筋的位置。2、不得用重物冲击模板,不在梁或楼梯踏步侧模板上踩踏,应搭设跳板,保持模板的牢固和严密

    10、3、已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2MPa以后,方准在面上进行操作及安装结构用的支架和模板。4、在浇筑混凝土时,要对巳经完成的成品进行保护,对浇筑上层混凝土时流下的水泥浆要派专人及时清理干净,洒落的混凝土也要随时清理干净。5、对阳角等易碰坏的地方,应当有保护措施。6、冬期施工在已浇的楼板上覆盖时,要在脚手板上操作,尽量不踏脚印。五、应注意的质量问题1、蜂窝:原因是混凝土一次下料过厚,振捣不实或漏振,模板有缝隙使水泥浆流失,钢筋较密而混凝土坍落度过小或石子过大,柱、墙根部模板有缝隙,以致混凝土中的砂浆从下部涌出。2、露筋:原因是钢筋垫块位移、间距过大、漏

    11、放、钢筋紧贴模板造成露筋,或梁、板底部振捣不实,也可能出现露筋。3、孔洞:原因是钢筋较密的部位混凝土被卡,未经振捣就继续浇筑上层混凝土。4、缝隙与夹渣层:施工缝处杂物清理不净或未浇底浆振捣不实等原因,易造成缝隙、夹渣层。5、梁、柱连接处断面尺寸偏差过大,主要原因是柱接头模板刚度差、支撑不牢固或支此部位模板时未认真控制断面尺寸。6、现浇楼板面和楼梯踏步上表面平整度偏差太大:主要原因是混凝土浇筑后,表面不用抹子认真抹平。冬期施工在覆盖保温层时,上人过早或未垫板进行操作。7、施工缝设置与处理: 施工缝留置:施工缝应留设平整,浇筑混凝土时要仔细振捣密实。施工缝用铅丝网和钢筋支架分隔,施工时应注意外甩钢

    12、筋的位置、规格、间距、保护层大小必须准确。1)在继续浇筑混凝土前,施工缝必须先凿毛,剔除35mm,清除水泥浮浆和松动石子、松散混凝土、垃圾。用清水将接茬部位的混凝土碎沫冲洗干净,并保持湿润,然后再浇筑混凝土。 2)在浇筑前,水平施工缝必须铺上 50mm 厚的与混凝土配合比相同的水泥砂浆一层。 3)从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。振捣前,宜向施工缝处逐渐推进,应加强对施工缝接缝的捣实工作,使其紧密结合。 8、混凝土的养护和拆模:混凝土终凝后要及时浇水养护,开始应先用喷壶喷水养护,大约浇筑完24小时后可以洒水养护,浇水的次数以保持柱面、墙面的湿润为准,浇水养护的天数不应小于7

    13、昼夜。对于墙、柱模板的拆除,需要检测同条件试块的强度,没有项目总工的批准拆模报告,决不允许私下的拆除。拆除模板后对墙面、柱面和棱角要及时保护及修理。 六、质量通病的防治 1)蜂窝、麻面的预防:模板在浇筑混凝土前将表面浮浆清理干净,脱模剂涂刷均匀,不得漏刷,经验收合格后方可开始支设模板。缝隙拼接严密,接缝处用海棉条堵严,防止漏浆;混凝土必须按操作规程分层均匀振捣密实,严防漏振,每层混凝土均应振捣至气泡排出为止。 2)柱混凝土烂根的预防:浇注楼板混凝土时在柱根部 500mm 范围进行抹压找平;浇筑混凝土前先浇筑50mm厚与混凝土相同的水泥砂浆;浇筑高度一定要按照下料控制尺杆下料,并振捣密实。 3)混凝土裂缝的预防:浇筑混凝土时必须振捣密实,以减少收缩量,提高混凝土抗裂强度;混凝土浇筑后及时将裸露的表面用黑塑料布覆盖;拆模时间必须经项目下发拆模通知后才能拆模。7江苏城南建设集团有限公司
