欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    溢流堰施工专项方案完整版二.docx

    • 资源ID:103884       资源大小:104KB        全文页数:29页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    溢流堰施工专项方案完整版二.docx

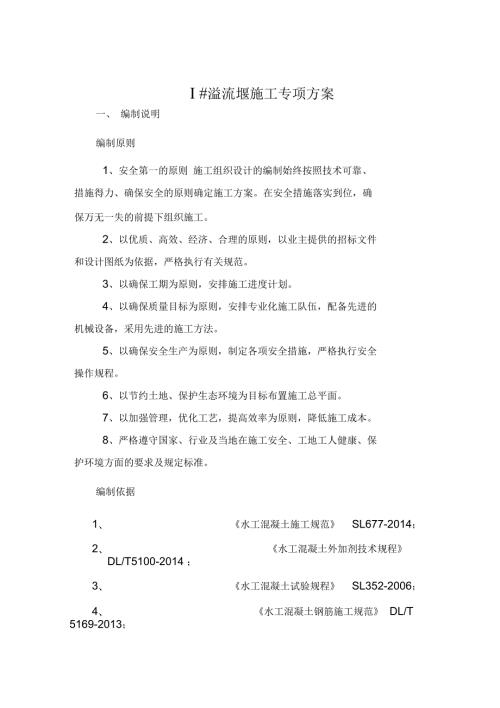

    1、I #溢流堰施工专项方案一、 编制说明编制原则1、安全第一的原则 施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则确定施工方案。在安全措施落实到位,确保万无一失的前提下组织施工。2、以优质、高效、经济、合理的原则,以业主提供的招标文件和设计图纸为依据,严格执行有关规范。3、以确保工期为原则,安排施工进度计划。4、以确保质量目标为原则,安排专业化施工队伍,配备先进的机械设备,采用先进的施工方法。5、以确保安全生产为原则,制定各项安全措施,严格执行安全操作规程。6、以节约土地、保护生态环境为目标布置施工总平面。7、以加强管理,优化工艺,提高效率为原则,降低施工成本。8、严格遵守国家、行

    2、业及当地在施工安全、工地工人健康、保护环境方面的要求及规定标准。编制依据1、 水工混凝土施工规范SL677-2014;2、 水工混凝土外加剂技术规程DL/T5100-2014 ;3、 水工混凝土试验规程SL352-2006;4、 水工混凝土钢筋施工规范DL/T 5169-2013;5、 混凝土强度检验评定标准GB50107-2010;6、 有关法律、法规、规章和技术标准。7、 青铜峡市黄河金岸旅游带项目东部水系连通工程(罗家河整 治工程)施工招标文件、有关协议、纪要、公文及补充文件;8、 工程所在地区和河流的自然条件、施工电源、水源及水质、9、 工程所在地区有关基本建设的法规或条例,地方政府、

    3、业主 对本工程建设的要求。10、 本公司的施工设备、管理水平和技术特点。11、 工程所在地区和河流的自然条件、施工电源、水源及水质、 交通、环保、防洪、灌溉等现状和近期发展规划。12、 当地城镇现有修配、加工能力,生活、生产物资和劳动力供 应条件。13、 工程有关工艺试验或生产性试验结果。14、 设计、施工合同中与施工组织设计编制有关的条款。编制内容青铜峡市黄河金岸旅游带项目东部水系连通工程 (罗家河整治工 程)施工组织设计包括下列主要内容:15、 程任务情况及施工条件分析;16、 工方案、主要施工方法、工程施工进度计划和施工力量、 机具及部署;17、 工组织技术措施,包括工程质量、施工进度、

    4、安全防护、 文明施工以及环境污染防治等措施;18、 工平面布置图等。二、工程概况工程地质条件1 .地形地貌青铜峡市位于中国宁夏回族自治区中部偏北。地形地貌方面,西部为丘陵、台地和洪积扇,面积约 920km2,平均haib1250m左右。 东北部为黄河冲积平原,面积约 636km2,平均海拔1120m左右。东 南部为山地、丘陵,面积约330km2,平均海拔1400m左右。项目所 在地为引黄灌区川地,地势平坦。拟建场区位于青铜峡市以南,黄河 以西,跨越街与唐源街之间的罗家河城市段, 桥位布设与黄河冲洪积 平原区,地形较平坦,地势开阔,线路两侧多村庄和耕植田地。拟建 桥梁上跨人工河。地下无暗浜、土洞

    5、塌陷等其他不良地质作用及其 它埋设物。2 .气象水文青铜峡市气候属大陆性中温带干旱气候。 具有明显的大陆性气候 特征,四季分明,气候干燥,蒸发强烈,降水集中,大气透明度好, 云量少,日照充足,热量丰富,温差较大,无霜期短,风沙较多。主 要灾害有大风、沙尘暴、干旱、霜冻、冰雹等。年平均气温C,月平 均最高气温C,月平均最低气温C,极端最高气温C,极端最低气温-25 Co夏季多南风,冬季多北风,全年主导风向为北、东风,基本 风压m2,静风频率。年最大降水量,年最小降水量,日最大降水量,降水集中在七、八、九三个月。年最大蒸发量,年平均蒸发量。年平均相对湿度,最高月85%,最低月33%。年平均日照时

    6、数,平均日照百分率64%。青铜峡地区标准冻土深,基本雪压 m2。I#溢流堰1 .概述I #溢流堰位于中滩村十队(宁朔大道北侧)与青铜峡市水系连 通工程(中段滨河水韵段)河道整治交叉桩号为K11+600处,该段河道开挖断面开挖较宽,以满足景观效果,同时需保证水道两侧人行 步道通过,溢流堰在水面宽度段范围采用一字形式。主要工程有:砌 体工程、混凝土工程、闸门等。2 .主要技术参数长度为:40770mm=4000mm+31770mm+4000mnrj宽度为:46600mm=10000mm+26600mm+10000mni堰体上下游、坡面及采用浆砌石砌筑,表面采用采用 C20 F150 钢筋混凝土3

    7、工程材料堰体采用MU30毛石,现浇钢筋凝土采用 C20 F150,砂浆采用, 钢筋采用单层双向d 8mm方格网布置(150mm*150mm)。闸门采用 *型弧面铸铁闸门,配 QAP-2型封闭式启闭机。三、施工部署1、总体施工部署本次溢流面施工按工序依次施工,先施工1#溢流堰,随后进行2#、3#溢流堰施工。2、施工流程施工准备测量放线-T-施工降水基坑开挖3、人员组织准备为保证结构按期优质完工,项目部将严格按照施工方案,合理安排机械设备和施工人员,监督落实计划中每个节点的实际完成情况,及时制定出相应有效措施,确保工程工期目标和质量目 标的实现。劳动力计划表在舁 厅P工 种人数工作内容1测量工1

    8、测量放样2电工2电线架设、维护3钢筋工12钢筋加工、安装4浇筑工20混凝土浇筑5试验人员1试验6施工技术人员2技术、质量管理7施工管理人员5施工调度、工作协调8普工10设备配置计划表设备名称型 号量数备注1全站仪TCR7021台放样2自卸汽车3台原材料运输3碎搅拌机车2m31台砂浆拌和4插入式振捣器ZN1002台混凝土振捣5钢筋加工机械2套加工钢筋6装机501台材料转运7挖机3002台开挖土工8吊车25T1台材料吊装四、施工方案溢流坝主要施工内容为:土方开挖一基坑降水一基底平整打夯一砌体工程-泄水管涵及闸门安装一混凝土工程一格宾石笼网箱拼装一土工布铺设一格宾石笼网护坡护脚铺设一消力墩-踏步一堰

    9、体两侧休闲平台及栏杆1、土方开挖测量放线测量人员做好技术准备,外围控制线施工放样到实地,并随时跟 踪挖土标高加强标高控制,严禁超挖。土方开挖本工程土方采取挖掘机挖土,挖出的土方堆置在指定的空场地2、施工降水本工程图纸设计标高为河底下米,地下水渗出;四周地下水汇集到基坑中,我方现使用如下设备用于基坑抽水:序号材料设备名 称规格、型号单 位数量使用时间备注1潜水泵台32018 年 3 月 14 日至完工2潜水泵台32018 年 3 月 16 日至完工3潜水泵台32018年3月完工23日至3电缆JYC3X25+2X 16米3502018 年 3 月 12 日至完工4电缆米2018 年 3 月 12

    10、日至完工4配电箱个52018 年 3 月 12 日至完工5抽水管DN25米3502018 年 3 月 12 日至完工6抽水管DN130米5002018 年 3 月 12 日至完工7汽油抽水泵QD-100-20台12018 年 3 月 12 日至完工备用现场抽水由专人记录好抽水设备的类型及数量、工作起始和终止时间、施工降水的区域,计量以机械连续工作8小时为一个台班计算,降水结束做好计量单并交由监理方核对签字。3、基底土方平整打夯打夯采用汽油立式打夯机由最靠近基础边由里向外来回分层夯实。边角窄小处,一夯压半夯依次进行。4、砌体工程溢流坝的堰体采用 MU30 毛石砌筑, 根据测量放样提供的尺寸和控制

    11、点进行堰体施工。( 1)基底在开砌之前应使基岩面润湿,然后铺水泥砂浆或混凝土、安砌合格石料。( 2)砌石,先铺浆(座浆)后安放石块再灌浆,并用插钎或震捣器捣实,使灰浆饱满。采用水泥砂浆作为胶结材料,铺浆厚度应为设计灰缝厚度的倍, 使石料砌后有一定的下沉余地, 有利于灰缝座实。对于砌筑面参差不齐,则必须逐块座浆,逐块安砌,在操作时还须认真调整,务必使座浆密实, 以免形成空洞。胶结料之铺设应与砌筑操作相配合,砌石超前米左右。砌石体施工工艺流程(3)在已座浆的砌筑面上,摆放洗净湿润(或饱和面干)的石 料,并用铁锤敲击石面,使座浆开始溢出为度。石料之间的砌缝宽度 应严格控制,采用水泥砂浆砌筑时,一般为

    12、 24厘米;在安放石料调整竖缝时,采用20。毫米钢筋加工的撬棍,在撬动石料过程中亦可使砌缝座浆挤压饱满。 石料放置平衡后要用铁锤敲击。 竖缝灌满后在缝隙间填塞小块石并稍加敲击,达到缝隙满浆和结合紧密的要求。( 4)砌体灰缝应互相错开,避免形成通缝。砌缝宽度,一般砂浆砌缝控制在2 厘米左右。石料摆放就位后,应及时进行竖缝灌浆,用捣插棒捣实。当砌筑层高在 30 厘米以下,可一次灌浆与石面齐平后进行捣插,以保证竖缝砂浆密实。由于水泥砂浆砌缝宽度较小,本工程采用人工插钎进行捣固。每一单位砌面铺砌完成2436小时后(视气温及水泥种类、标号不同而定) ,即可进行清理冲洗,准备上一层的铺砌。( 5)安排砌石

    13、进度时,连续不断地逐层砌筑上去。否则,在砂浆终凝前应将砌体表面清扫干净, 以免时间过长清理困难。 对停砌已久的老砌体,表面要作特殊处理(凿毛、清除松动的石块、冲洗等)才能继续安砌。( 6)面石要丁砌或丁砌顺砌相间,并力求与内部同时上升。( 7)在砌筑过程中应及时作好防暑、防冻、防雨、防冲等工作。( 8)新砌体的防震、保温、保湿等养护工作,可参照混凝土的要求办理。养护期一般不少于一周。( 9)溢流堰堰体浆砌石必须设置变形缝,横向间距为8m 缝宽30mm,内夹苯板,顶部浇50mm聚乙烯油膏。( 10)堰体上、下游破面及堰顶砌护时,现浇混凝土与浆砌石接缝采用预埋8#铅丝进行锚固,铅丝伸出浆砌石表面1

    14、00mm,纵向、横向间距均为。砌石的施工要领是“平、稳、满、错”四个字。 “平” :同一层的石块应大致砌平, 相邻石块高差不宜过大, 以利于上下层水平缝座浆结合密实,亦有利于丁、顺石的交错安砌; “稳” :单块石料的安砌务求自身稳定, 要求大面向下放置, 切忌轻重倒置或依赖支撑维持稳定。上下两面应稍加平整,四角应无尖角突出。无论块石、料石均不得属于有扭曲、楔形等异形石; “满” :砌体的上下左右砌缝中的胶结料必须饱满密实, 使各单块石料能互相胶结紧密。 水平砌缝应防止补石瘤或站石架空,如需塞垫片石者,应在砌缝灌满水泥砂浆后填塞,不允许先塞片石后灌砂浆。 竖缝和水平缝吃浆不饱, 将影响砌体的强度

    15、和密实度; “错” :同一砌筑层内,石块应互相错缝砌筑,不允许存在顺流向的通缝。 上下相邻砌筑层的石块也应错缝搭接, 避免形成竖向通缝。应力求做至同一层径向错缝,上下层竖向错缝。5、泄水管涵及闸门安装(1)泄水涵管采用1000*3000*75 (内径X长X壁厚)承插式钢筋混凝土管。(2)闸门选用X型弧面铸铁闸门,配 LQPA-2型封闭式启闭机,闸门安装形式采用预埋钢板式安装。(3)堰体内排水管采用硬聚氯乙烯排水管, 排水管横向间距为 2m,竖向间距分别为、(从下到上),排水管进口施工时用两层30cmx 30cm土工布包裹,松紧适度,不得损伤土工织物,土工布采用200g/m2。6、混凝土工程溢流

    16、坝的施工过程中涉及到混凝土工程,其中溢流堰堰面采用C20 F150钢筋混凝土。( 1)混凝土的运输混凝土采用商品混凝土, 其混凝土的配合比搅拌质量控制程序由商品混凝土厂家提供。 商品混凝土在厂家拌制后由混凝土搅拌车送到工地,到工地后由混凝土泵送车泵送至浇筑位置点。( 2)施工缝处理溢流堰堰体浆砌石必须设置变形缝, 横向间距为 8m 缝宽 30mm,内夹苯板。( 3)混凝土表面压花处理及养护混凝土浇筑完毕后, 应进行表面艺术压花工艺进行处理。 当硬化到不因洒水而造成损坏时, 应采取洒水等养护措施, 使混凝土表面经常保持湿润状态;混凝土表面在浇筑完毕后 12-18h 即开始养护,天气严热或干燥气候

    17、情况下提前进行养护。( 4)消力墩施工消力墩是将上游水流分成许多小股,使水流转折,以减小水流对下游河道的冲击力。在堰面混凝土施工达到一定强度后进行施工。7、格宾石笼网护脚、护坡铺设铺设格宾石笼网前 ,坡脚和坡面应整平分层夯实 ,密实度不小于93%,要达到牢固稳定,土工布铺设后安放格宾石笼网。8、土方回填格宾石笼网护脚铺设完成后,在侧面人工回填土方。五、质量管理体系与措施1、质量管理体系质量方针:信守合同、保证质量、持续改进、业主为上。质量目标:本合同工程一次性通过竣工验收且工程质量合格。根据对质量 “项目法人负责, 社会监理, 施工单位保证” 的要求,我公司将严格按照 ISO9001 质量体系

    18、认证建立质量保证体系。2、质量保证措施( 1)技术措施项目部总工组织技术人员及有关人员熟悉施工图纸, 了解结构关系和设计意图, 组织参加设计交底会, 若发现图纸中有疑点或不妥之处,应及时与监理工程师代表和设计代表联系,图纸审查后,有审查人员加盖“已审”戳印,未经审核的图纸不得交付施工。编制切实可行的施工组织设计, 并请专家组评审。 同时报监理工程师审批。 在监理工程师审批以后即可据以施工。 施工组织设计一经审批以后,不得随便更改。严格按施工程序办事,全面落实贯彻施工技术交底工作。A 施工交底工程开工前, 由项目部经理或总工程师向全体职工进行施工全面交底,交底的内容有:a、工程概况简述;b、施工

    19、总进度计划安排(包括业主的要求);c、工程的关键所在及施工方法;d、质量目标要求及重大施工的技术措施等。B 班组交底a、施工前由班长向工人交底,应讲明:b、具体任务和进度计划要求;c、施工方法和质量标准,评定质量的方法;d、技术安全操作规程和施工先后顺序;e、工序交接办法及注意事项等。C 单项工程开工前, 由总工程师组织单项技术人员和质检员学习有关规范、 技术标准、 检测方法和手段、 表格的式样、 填写的方法等,使单项技术员和质检员有条有序的开展工作。(2)组织措施 项目部成立质量管理领导小组,由项目总工程师任组长,按ISO2017质量体系的要求,负责制定本工程质量管理方针目标,认真贯彻执行“

    20、质量第一” ,按国家和上级机关有关的政策、规定和办法,抓好全体职工的质量意识教育,推行全面质量管理。项目部成立质保部,负责ISO2017质量体系在本项目的运行。根据工程质量方针和目标, 编制质量计划, 对本项目进行全面质量管理。 质检部配备质检员、资料员,全面负责工程原始记录的收集管理工作和本工程质量检查验收工作。 并制定质量工作计划, 对职工进行“百年大计,质量第一”的教育,使提高工程质量成为每个职工的自觉行动,并以主人翁的精神积极开展创优活动。各生产班组设立兼职质检员一名, 协助班组长搞好本班组的自检互检工作。( 3)管理措施施工准备期间质量管理a 由项目部主持编制本项目部的计划及各单项工

    21、程作业指导, 项目经理发布并监督实施。b 做好施工人员的技术交底工作,针对本工程的施工特点,对主要技术、工种进行技术再培训。c 做好施工机械进场前的保养、 维护, 做好检验设备、 试验设备、测量仪器和计算工具的准备及周期鉴定。施工阶段的保质措施a 贯彻“管生产必须管质量,谁施工谁负责质量”的原则,认真执行质量计划。b 项目总工召集技术人员、班组长、工段长认真学习图纸,吃透施工图中技术要求和各种验收规范、规程、技术标准。参加设计交底和图纸会审。 对施工图中的问题及时办理工程事项联系单。 并及时送达有关工段和班组,以防出现差错。c 每道工序完工,必须经自检、互检合格以后,交监理工程师签认,方准进行

    22、下道工序的施工。严格执行“三检”制。d 各分项工程施工前进行技术交底时,一定要有质量标准,杜绝盲自施工,无标准施工的情况出现。e 加强对原材料的质量检测和使用认证,特别是对水泥、石料应按规范要求分批检测验收, 杜绝不合格的材料使用到工程中去, 对没 有材料出厂证明和合格证的材料不得采购。f 质量检查标准以设计图要求、投标技术规范书规定、质量检验评定标准和其他有关规范为准。g 各分项工程完工后,应立即进行质量评定,无正当理由评定时间不得超过半个月。 会同专职质检员进行检查和核定, 并填写分项工程质量检验评定表,然后请监理工程师验收、复查并签字认可。h 贯彻“预防为主,自检为辅,防检结合”的质量管

    23、理方针。施工前有专项技术人员下达质量标准、检查方法、记录格式。施工中保存好原始记录和检查记录, 定时上交资料室保存, 作为竣工资料之一。i 隐蔽工程除自检外,还应及时请监理工程师代表检验验收、签字。每完一项工程,要填检查验收资料,做到工程竣工,资料齐全。j 一旦发现质量问题,要认真按照“三不放过”的原则进行处理,即质量事故不清不放过, 不吸取教训不放过, 不制订出改正措施不放过。(3)工程原材料检测计划a 水泥每批水泥必须有厂家提供的品质检验报告, 同时试验室按规定进行取样检测,检测取样以 200 吨同品种、同标号、同厂家的水泥为一个取样单位,一批不足200 吨也作为一个取样单位,检测项目有:

    24、水泥强度等级、凝结时间、安定性、标准稠度、细度、比重等。b 垫层砂石料进场垫层砂石料以每批次不超过500m3检测1组,砂的检验项目包括细度模数、含泥量、泥块含量等;碎石的检验项目包括级配、含泥量、泥块含量压碎值等。c 块石同批次(或同料源)不超过2000 m3 检测1 组,检测项目包括容重,抗压强度、软化系数等。d 钢筋按同型号、 同批次不超过60T 取样检测一组, 检测内容包括抗拉检测和抗弯检测e 回填土料每个料场同一土性的土源各取样一组, 进行颗粒分析、 击实以及含水 量。(5)中间产品及其它材料检测计划混凝土拌和物(商品硅)a 混凝土均匀检测同标号混凝土每工作班检测不少于一次, 采用用筛

    25、分法分析测定粗骨料在混凝土中所占百分比,其差值不大于 10。b 坍落度检测每工作班检查12次。坍落度允许偏差按标书及相关规程规范的要求控制。c 强度检测混凝土强度检测以抗压强度为主, 同标号混凝土以不超过100m3取样一组,大体积混凝土以不超过200m3取样一组,且每工作班取样 不得少于一组。砌筑砂浆a和易性检测:每工作班检查12次。b 强度检测:同标号砂浆每工作班取样不少于 1 组。六、安全生产及文明管理体系与措施1、安全目标在整个施工期, 杜绝各类重大事故;努力减少一般性事故,具体目标如下:(1)工伤事故:伤亡事故率 5%o,其中重伤率 1%o,死亡率 %o,力争实现零目标;(2)交通事故

    26、百车事故率 3%,重大百车事故率 1%;(3)机电事故:直接经济损失率%。;2、安全文明保证休系建立健全安全文明保证体系, 贯彻国家有关安全生产和劳动保护方面的法律、法规。定期不定期地召开安全生产会议,研究项目安全生产工作,发现问题及时处理解决。逐级签订安全承包合同,使各级明确自己的安全目标,制定好各自的安全规划,达到全员参加,全面管理的目的,充分体现“安全生产、人人有责” 。按“安全生产,预防为主”的原则组织施工生产,做到消除事故隐患,实现安全生产之目的。3、安全保证措施建立安全生产责任制选派具有建造师资质证书的项目经理担任本合同段项目经理。各级领导、各职能部门、管理人员、技术人员及操作人

    27、员均认真贯彻执 行国家劳动保护政策、法令、法规和上级指示、决议,认真落实安全 生产负责制,各级单位第一管理者为本级第一责任人,逐级负责,确 保万无一失。做到领导认识到位、管理到位、责任到位。对其职责范 围内的安全生产工作负责任。明确规定各职能部门、各级人员在安全 管理工作中所承担的职责、任务和权限,形成一个“人人讲安全、事 事为安全、时时想安全、处处要安全”的良好施工氛围。建立持证上岗制度安全员、质量员、试验员等管理人员和特殊工种操作工人佩带胸 牌并持证上岗。胸牌贴有本人照片并标明单位、岗位职务、姓名、编 号。明确安全生产目标在开工前,明确安全生产总目标,并根据总目标制定分阶段、分 项安全目标

    28、及相应的安全措施,确保安全目标的实现。(4)建立安全奖惩制度根据规定对安全生产工作做出成绩的单位和个人给予奖励,对于违章施工的单位和个人给予处罚,并追查责任。坚持安全检查制度建立定期检查与不定期抽查相结合的安全检查制度,查安全隐 患、查事故苗头,消除不安全因素。通过安全检查增强广大干部职工 的安全意识,促进企业对劳动保护和安全生产方针、政策、规章制度 的贯彻执行,解决安全生产上存在的问题。(6)坚持教育培训制度加强全员安全教育和技术培训考核施工前,按照“技规”、“行规”等有关施工安全的规定,制定 相应的施工安全措施,组织全体施工人员认真学习,并贯彻执行,使 项目经理部各级领导和广大职工认识到安

    29、全生产的重要性、必要性。 懂得安全生产、文明生产的科学知识,牢固树立“安全第一,预防为 主”的思想,自觉地遵守各项安全生产法令和规章制度,保证施工生 产按计划、有秩序的进行,确保施工安全。加大安全教育培训的力度加强全员的安全教育和技术培训考核,使各级干部和广大职工认 识到安全生产的重要性、必要性,掌握安全生产的科学知识,牢固树 立“安全第一,预防为主”的思想,克服麻痹思想,自觉地遵守各项 安全生产法令和规章制度,严格执行操作规程。对各级管理人员的安全生产培训安全生产的经常性教育在做好对新工人、特种作业人员安全生产教育和各级领导干部、管理干部的安全生产培训的同时, 把经常性的安全教育贯穿于生产管

    30、理工作的全过程,并根据接受教育对象的不同特点,采取多层次、多河堤、多方式进行。内容包括:安全生产宣传教育;普及安全生产知识宣传教育;适时安全教育。 坚持开展群众性的安全管理活动根据实际情况采取不同的形式组建安全管理TQC 小组,严格按照 PDCA 循环的四个阶段(即:计划、实施、检查、处理四个阶段)八个步骤(调查分析现状,找出问题,分析各种影响因素,找出主要影响因素,针对主要影响因素制定措施;执行措施,检查工作效果,巩固措施、制定标准,将遗留问题转入下一个循环等八个步骤),制定出每旬、每月的活动计划,规定每次活动的时间、内容、目标等,并组织实施,直至达到解决问题的目的。 事故申报制度严格执行国

    31、务院 关于企业职工伤亡事故和处理的规定,认真做好意外职工伤亡、施工机具损坏等事故统计、报告、调查和处理工作。所有事故在规定的时间内申报。对事故进行详细调查,并写出事故调查处理报告。4、安全生产技术措施针对工程特点、施工环境、施工方法、劳动组织、作业方法、使用的机械、动力设备、变配电设施、以及各种安全防护设施等制定切实可行的安全施工技术措施。( 1) 施工安全技术措施必须在开工前编制, 并经过审批后实施。( 2) 经过批准的安全技术措施具有技术法规的作用, 在施工中严格执行。( 3) 安全技术措施中的各种安全设施、防护设置的实施列入施工任务单,责任落实到班组或个人,实行验收制度。( 4) 技术负

    32、责人、 安全技术人员经常深入工地检查安全技术措施的实施情况,及时纠正违反安全技术措施的行为、问题。( 5) 各级安全部门以安全技术措施为依据,以安全法规和各项安全规章制度为准则, 经常性地对工地实施情况进行检查, 并监督各项安全技术措施的落实。( 6) 对安全技术措施的执行情况,建立严格的奖惩制度。5、施工现场及临时工程安全措施( 1)施工现场 施工现场以有利于生产、方便职工生活为原则,符合防洪防汛、防火、防雷等安全要求,具备安全生产、文明施工的条件。施工现场内设置醒目的安全警示标志;防火、防洪、防风及防 雷击等安全设施完备,且定期检查,如有损坏,及时修理。现场运输道路平整、畅通、排水设施良好

    33、特殊、危险地段设 醒目的标志,夜间设有照明设施。施工现场内各种材料分类码放整齐稳固, 拆除的模板、 钢管及其他废旧物品及时清理,以保持现场的整洁有序。发电机房、变电所,采取必要的安全防护措施,严禁用易燃材 料修建。对环境有污染的设施和材料设置在远离人员居住区的较为空旷的地点,必要时配有防污染设施。( 2)场内交通及水电设施施工便道与其他机动车道的平交道, 应经有关部门批准, 并设 置路标及防护措施,另外派专人负责指挥。施工便道在穿越现场区域的高压线等电力通讯地段设置交通标志,大型施工机械及特种车辆通过时设有专人负责指挥。施工便道平整无坑洼;路面高过自然地面 20cm,低洼地段适当加高;面层用

    34、碎石铺垫,并派专人维护。 工地施工用水和饮用水在施工前对水质进行化验鉴定, 并采取相应的处理和防护措施。饮用水要经过净化,达到现行卫生部的生活饮用水卫生标准之规定。工地内合理布置排水沟。排水沟不得妨碍工地内的交通。( 3)临时电力及照明线路 变压器设在施工现场边角处,并设围栏;根据用电位置,在主干线电杆上装设分线箱。在施工现场专用中性点直接接地的电力系统中,采用 TZ-S接零保护系统, 电气设备的外壳与专用保护零线连接。 不得在同一供电系统中有的接地,有的接零。工地内架设的电力及照明线路, 其悬吊高度及距工作地点的水平距离按当地电力部门的规定执行。工地内的电线按标准架设。 不得将电线捆在无瓷瓶

    35、的钢筋、 树木、脚手架上; 露天设置的闸刀开关装在专用配电箱里,不得用钢丝或其他金属丝替代保险丝。生活区室内照明线路用瓷夹固定, 电线接头牢固, 并用绝缘胶布包扎;保险丝按实际用电负荷量装设。电工在接近高压线操作时,必须符合安全距离。使用高温灯具时,与易燃物的距离不得小于1m, 一般电灯泡距易燃物品的距离不得小于50cm。移动式电动机具设备用橡胶电缆供电, 经常注意理顺; 跨越道路时,埋入地下或穿管保护。电器设备的传动带、转轮、飞轮等外露部位必须安设防护罩。6、机械设备安全管理措施(1) 1) 制定机械设备安全运行维护规程, 落实岗位责任制, 定机、 定人、定期维护、保养。(2) 2)操作人员

    36、经过相应部门组织的安全技术操作规程培训,考试合格,持有有效上岗证。(3) 3)操作人员上岗前,经身体健康状况检查,有禁忌病症人员不准从事机械操作。(4) 4)机械操作人员经常对机械设备进行维护、保养。机械设备定期送到有关部门进行检验,并购买保险。(5) 5)机械在每次运行前都要经安全检查,严禁带病使用,操作手严禁酒后操作。6)机械操作人员离开机械设备,按规定将机械平稳停放在安全位置,拉上受动制动装置、 熄灭启动装置并取走启动钥匙,将驾驶室锁好。7、行车安全措施(6) 1) 车辆运输坚持“三个合理安排”、“五定”的方法。“三个合理安排” , 即合理安排运输计划, 合理安排车辆, 合理安排装卸。“

    37、五定”,即定人、定车、定任务、定行车路线、定物资类别。(7) 2)做好司机的安全、管理教育和技术培训工作,加强专业技术培训, 定期举办汽车驾驶员和汽车修理工培训。 在职司机人员坚持每周一次技术课, 认真抓好安全行车和法纪教育, 使司机养成遵章守纪、安全行车的好作风,落实安全责任制。做好各种工程车辆的检修与维护、消除事故隐患。(8) 3) 坚持“四项车管制度”。检查制度:坚持日常检查、途中检查、修理保养质量检查、安全检查制度。保养制度:坚持定程保养、换季保养和四化保养制度。修旧利废制度。车场日制度。(9) 4)搞好配件管理,确保正常供应。(10) 5)做好各种工程车辆的检修与维护、消除事故隐患,

    38、不使用带病设备。加强现场修理,对机械故障和配件损坏随时进行修理和更换,保证现场的设备完好率。(11) 6) 严格执行 “三定”保养制度。定人、定位、定项分工保养。合理确定保养周期,突出保养重点。及时清洁三滤(空气滤芯、柴油滤芯、机油滤芯)和燃油油路,发现问题及时修理更换。(12) 7)尽量减少机械设备的接地压力,防止机械沉陷。(13) 8)施工时,指派专人负责各种机械设备安全作业范围监督、检查,杜绝伤人事故的发生。8、电器设备安全操作措施施工现场临时用电编制施工组织设计, 按施工现场临时用电安全技术规范(JGJ46-88羽要求进行设计、验收和检查,进行安全技术交底,并建立、健全安全用电管理制度

    39、严格落实“防止误触带电体、防止漏电、实行安全电压”三项技术措施。使用高压电器,采取加强外绝缘措施。 其他电工产品均满足施工要求。 避雷器选用适于本地区的避雷器。 低压电器设备有足够的的可靠性及提高分断能力延长触点寿命;空气开关、热继电器注意确定恰当的额定电流值;控制电动设备温升等。(14) 施工用电采用“三相五线”制,按“一机一闸一漏保”防护。(15) 变压器设在施工现场边角处,并设围栏;根据用电位置,在主干线电杆上装设分线箱。(16) 在施工现场专用中性点直接接地的电力系统中, 采用 TZ-S 接零保护系统, 电气设备的外壳与专用保护零线连接。 不得在同一供电系统中有的接地,有的接零。(1

    40、7) 工地内的电线按标准架设。施工现场内电线与其所经过的建筑物或工作地点保持安全距离, 现场架空线与建筑物水平距离不小于10cm,跨越临时设施时垂直距离不小于。同时,加大电线的安全系数,施工现场内不架裸线。不得将电线捆在无瓷瓶的钢筋、树木、脚手架上;露 d 设置的闸刀开关装在专用配电箱里,不得用钢丝或其他金属丝替代保险丝。(18) 生活区室内照明线路用瓷夹固定,电线接头牢固,并用绝缘胶布包扎;保险丝按实际用电负荷量装设。使用高温灯具时,与易燃物的距离不得小于 1m, 一般电灯泡距易燃物品的距离不得小于50cm。(19) 电工在接近高压线操作时,必须符合安全距离。(20) 移动式电动机具设备用橡

    41、胶电缆供电,经常注意理顺;跨越道路时,埋入地下或穿管保护。电器设备的传动轮、转轮、飞轮等外露部位安设防护罩。(21) 各种电动机械设备,均设可靠有效的安全接地和防雷装置,严禁非专业人员操作机电设备。 每台电气设备设开关和熔断保险, 严禁一闸多机, 各种电器设备均要采取接零或接地保护。 凡是移动式和手持电动工具均在配电箱内装漏电保护装置。(22) 照明线路按标准架设, 不准采用一根火线与一根地线的做法,不借用保护接地做照明零线。(23) 对从事电焊工作的人员加强安全教育, 懂得电焊机两次电压不是安全电压等基本知识。各类电焊机的机壳设有良好的接地保护。电焊钳设有可靠的绝缘, 不准使用无绝缘的简易焊

    42、钳和绝缘把损坏的焊钳。 在狭小场地或金属架上作业时, 设绝缘衬垫将焊工与焊件绝缘。(24) 施工中若有人触电, 不得用手拉触电人, 立即切断电源, 采 取救护措施。(25) 变配电室严禁使用易燃的材料修建, 建筑结构符合防火、 防 水、防漏、防盗、防小动物窜入及通风良好的要求。七、环境保护管理体系与措施1、环境保护的目标在工程施工期间,对噪声、扬尘、振动、废水、废气和固体废弃物进行全面控制, 最大限度地减少施工活动给周围环境造成的不利影响。2、环境保护措施( 1)实行环保目标责任制把环保指标以责任书的形式层层分解到有关单位和个人, 列入承包合同和岗位责任制,建立一个有效的环保自我监控体系。项目

    43、经理是环保工作的第一责任人, 是施工现场环境保护自我监控体系的领导者和责任者。( 2)严格执行有关法规,加强检查和监控工作贯彻国家环保部门有关环保的法律、法规和政策,执行发包人、监理对环保的指示要求,协调各方面的关系。加强检查监督,从严要求,持之以恒,以定期(每月一次)和不定期的方式对施工现场进行环保、文明施工检查,对照评分,严格奖惩,交流经验,查纠不足,争创安全文明施工工地。(3)保护和改善施工现场的环境,进行综合治理采取技术措施控制施工污染, 同时, 会同业主和监理工程师协调外部关系,与当地居民、村镇、环保部门加强联系。对短期不能解决的扰民等问题,说明情况,求得谅解并限期解决。(4)建立健

    44、全环保组织建立由项目经理直接领导的环境保护管理和监督机构, 负责组织和监督本工程环境保护措施的落实。 施工过程中, 对施工中出现的环境与施工之间的矛盾和问题进行协调, 达到工程施工与环境保护的协调发展。建立健全环境保护体系,配备必要的环保设施和人员。加强宣传教育,统一思想,使广大职工认识到保护环境,文明施工是企业形象、队伍素质的反映。增强保护环境、文明施工的自觉性。制定保护环境、文明施工的管理规章制度及奖惩办法,将保护环境、文明施工的目标分解落实到厂队、班组和个人。5、制定环保管理措施( 1)结合个施工岗位,制定严格的作业制度,规范施工人员作业行为做到文明施工、 科学施工, 避免有害物或不良行

    45、为对环境造成污染或破坏,如施工机械油料滴漏、固体废弃物随地丢弃、有害化学物品处置不妥、车辆驶近居民区时加大油门等污染或破坏环境现象。( 2)施工过程中,加强施工机械的净化,减少污染源(如掺柴油添加剂,配备催化剂附属箱等) ,禁止不符合国家废气排放标准的机械进入工区。( 3)配备洒水车,每天定时给施工路面洒水。施工高峰期、不同路况的道路、 临时生活办公区和附近居民区等的道路以及气候干燥季节,视路面扬尘情况,增加洒水次数,避免扬尘对周围环境空气的污染。( 4)弃碴运输装卸过程中,严格规范作业,避免途中撒落。5)合理堆放建筑材料,以减少对植被的破坏。施工结束后,及时拆除必须拆除的临时设施和生活设施, 并按合同要求进行植被或土地的有效恢复。( 6)配备专职环卫人员,制定环


    注意事项

    本文(溢流堰施工专项方案完整版二.docx)为本站会员(飞猪)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
