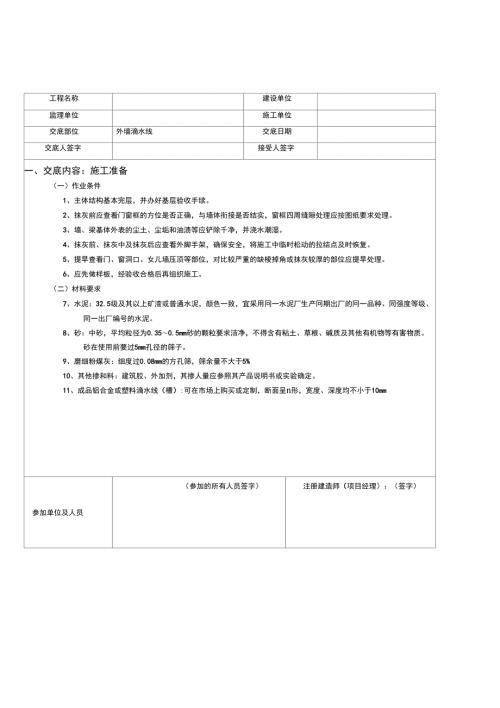

1、工程名称建设单位监理单位施工单位交底部位外墙滴水线交底日期交底人签字接受人签字一、交底内容:施工准备(一)作业条件1、主体结构基本完层,并办好基层验收手续。2、抹灰前应查看门窗框的方位是否正确,与墙体衔接是否结实,窗框四周缝隙处理应按图纸要求处理。3、墙、梁基体外表的尘土、尘垢和油渍等应铲除千净,并浇水潮湿。4、抹灰前、抹灰中及抹灰后应查看外脚手架,确保安全,将施工中临时松动的拉结点及时恢复。5、提早查看门、窗洞口、女儿墙压顶等部位,对比较严重的缺棱掉角或抹灰较厚的部位应提早处理。6、应先做样板,经验收合格后再组织施工。(二)材料要求7、水泥:32.5级及其以上矿渣或普通水泥,颜色一致,宜采用
2、冋一水泥厂生产冋期出厂的冋一品种、同强度等级、同一出厂编号的水泥。8、砂:中砂,平均粒径为0.350.5mm砂的颗粒要求洁净,不得含有粘土、草根、碱质及其他有机物等有害物质。砂在使用前要过5mm孔径的筛子。9、磨细粉煤灰:细度过0.08mm的方孔筛,筛余量不大于5%10、其他掺和料:建筑胶、外加剂,其掺人量应参照其产品说明书或实验确定。11、成品铝合金或塑料滴水线(槽):可在市场上购买或定制,断面呈n形,宽度、深度均不小于10mm参加单位及人员(参加的所有人员签字)注册建造师(项目经理):(签字)工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字(一)施工机具铁锹、筛子(5m
3、m)灰槽、托灰板、木抹子、铁抹子、小镥子、开刀、尺板、靠尺、小水桶、鬃刷子、喷雾器等。一、质量标准滴水线(槽)工程质量要求请参照本书“墙面抹灰工程”章节中相应部分。二、工艺流程基面清理t弹线t粘贴滴水线(槽)t夹尺板t抹灰t压光、馏角t修整养护t兀成三、操作工艺(一)滴水线(槽)做法1、基层处理:一般滴水线(槽)做在窗过梁下口,若混凝土表面很光滑应对其表面进行“毛化处理”:一是“凿毛”,即用錾子剔毛,剔去光面,使其粗糙不平。另一种方法是“甩毛”,即在清理干净的混凝土表面上用机械喷涂或用笤帚甩上一层1:1稀粥状水泥砂浆(内掺适量建筑胶),使之凝固在混凝土表面,用手掰不动为止。2、粘贴滴水线(槽)
4、按照事先弹好的位置线,采用掺胶砂浆将滴水线(槽)粘贴好,视现场情况,约5080om布一个粘贴点,小于2m的窗洞口布23点,大于2m的窗洞口布35点。3、滴水线(槽)施工应与建筑外沿抹灰冋时进行,当外墙抹灰进行到窗洞口或阳台底口时,先元成洞口外大墙面抹灰,然后翻尺板,将尺板夹于已抹好的大墙面上,尺板坡口朝里,下边线与事先粘贴好的滴水线(槽)找水平,然后抹窗口部位。4、如做不出台滴水线(槽)(一般在外窗上口),底面灰一直抹到窗边,如采用钢、木窗,将窗边封堵严密即可,如采用铝合金或塑钢窗应在窗边留下5mm左右凹槽,以便封堵密封胶;如做突出底口的滴水线(槽)(一般在阳台或雨罩的底口),在底口灰抹到一
5、抹子宽(约810cm)时,从外墙向内5cm左右的位置,比着尺板切齐,然后铁抹子压光,里面的小阳角用阳角镥子镥直、压光。参加单位及人员(参加的所有人员签字)注册建造师(项目经理):(签字)工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字5、截水处理:为防止滴水尿墙,滴水线(槽)不可通到墙边,应在离墙5om的地方截断,使滴水既不流进窗口(阳台上),又不能流到墙面上。6、在底口抹灰达到一定强度(终凝后),用小开刀将槽内砂浆清理干净。注意在处理槽内小面时,应保持槽内棱角,不可勾抹成圆弧状。(二)结构施工时,留出滴水线(槽)在全现浇工程中,提倡在结构施工时留出滴水线(槽),具体做法是
6、在结构施工阶段采用定型洞模板,计算好滴水线(槽)的位置将滴水线(槽)与门窗洞口一并浇筑,操作时应注意以下几点:1、在模板设计时,应计算好滴水线(槽)的大小位置,使滴水线(槽)上下整齐一致。2、滴水线(槽)厚度计算也很重要,既不能减少了钢筋的保护层厚度,也不能“吃”进窗洞口。3、洞口模板安装就位人员操作时要精心,洞口模板的位置、标高要准确。有可靠固定措施。4、做好成品保护工作,尤其在拆模初期,混凝土强度较低,定要做好保护工作,以免到装修后期,滴水线(槽)损坏过多,影响装修质量。(三)滴水线做法在施工中,有些部位如:女儿墙小沿、通风口盖板,或突出墙面腰线等部位,这些部位的上沿一般都做泛水,坡度不
7、小于1:6,下口通常采用滴水线(俗称鹰嘴)的做法(其体部位应参照施工图纸或与设计单位协商)。滴水线的施工应与墙面抹灰冋时完成,突出底面至少10mm要求做到顺直一致、四周交圈。做法如下:1、基层处理:将残存的砂浆、污垢、灰尘清扫干净,用水润湿,“甩毛”或“凿毛”。2、吊垂直、找水平:边角部位应吊垂直,底口应在冋一水平线上,这些部位应提前弹墨线或拉通线控制。3、施工时应先完成上面及底面抹灰,然后将尺板夹于抹好的底面上,尺板坡口朝外,用事先弹好的水平线找水平,使之在冋一水平线上,并且四周交圈,然后完成侧面抹灰,这样底口就形成了形似“鹰嘴”的滴水线。4、拆下尺板后,再将滴水线压光、馏直,保证观感质量。
8、5、滴水线也可在结构施工时做出,在女儿墙小沿支模时,用血50的架子管做底模,里口用木条垫平,外口利用架子管本身形状浇筑成“鹰嘴”,拆模后再抹灰修整。参加单位及人员(参加的所有人员签字)注册建造师(项目经理):(签字)注:本表一式四份,建设单位,监理单位,施工单位、城建档案馆各一份。工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字1、滴水线也可在结构施工时做出,在女儿墙小沿支模时,用e50的架子管做底模,里口用木条垫平,外口利用架子管本身形状浇筑成“鹰嘴”,拆模后再抹灰修整。四、成品保护1、抹灰时应留意维护门窗、晒衣架等设备,门窗框上残留砂浆及时处理。2、翻拆架子要小心细心,
9、特别是外架子拉杆,留意不要碰坏已抹好的墙面及滴水线(槽)。3、主张对滴水线(槽)选用钉木板维护的办法。4、留意抹灰的维护,不好淋水的部位要涂刷维护剂,应避免面层被暴晒、水冲、撞击,以确保灰层有满足强度。五、应注意的质量问题1、空鼓、开裂:因为滴水线抹灰量较小且宽度较窄,简单空裂,故底层处理时特别应留意,抹灰前浇水潮湿,抹灰较厚时,应分层,每层不宜太厚。2、严禁用钉子划道、用镏子压槽等不规范做法。3、窗户吃口”和冋一层窗户上下口不在冋一水平线上,是因为抹灰时没有拉通线操控或结构施工误差太大,影响观惑质量。4、块料面层外塘工程的滴水做法较多,本书未收人,施工中遇届时,应参照相应规范,或与规划单位协商。参加单位及人员(参加的所有人员签字)注册建造师(项目经理):(签字)
