    热电联产项目建设管理流程熊.doc

    • 资源ID:104658       资源大小:41KB        全文页数:13页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    热电联产项目建设管理流程熊.doc

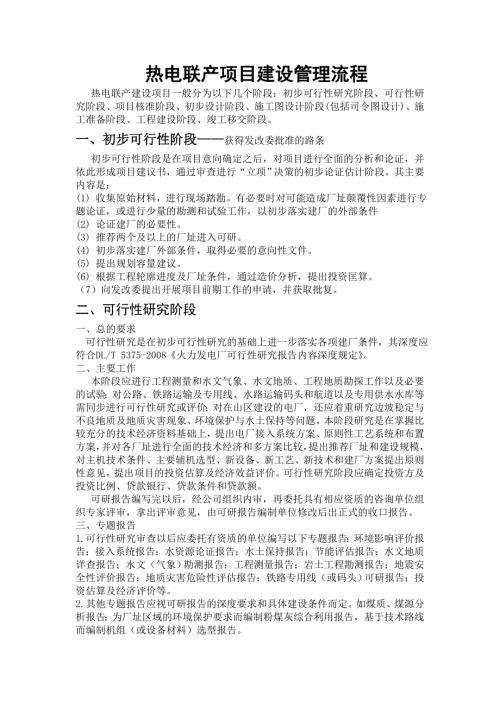

    1、 热电联产项目建设管理流程 热电联产建设项目一般分为以下几个阶段:初步可行性研究阶段、可行性研究阶段、项目核准阶段、初步设计阶段、施工图设计阶段(包括司令图设计)、施工准备阶段、工程建设阶段、竣工移交阶段。一、初步可行性阶段获得发改委批准的路条 初步可行性阶段是在项目意向确定之后,对项目进行全面的分析和论证,并依此形成项目建议书,通过审查进行“立项”决策的初步论证估计阶段。其主要内容是:(1) 收集原始材料,进行现场踏勘。有必要时对可能造成厂址颠覆性因素进行专题论证,或进行少量的勘测和试验工作,以初步落实建厂的外部条件(2) 论证建厂的必要性。(3) 推荐两个及以上的厂址进入可研。(4) 初步

    2、落实建厂外部条件,取得必要的意向性文件。(5) 提出规划容量建议。(6) 根据工程轮廓进度及厂址条件,通过造价分析,提出投资匡算。(7)向发改委提出开展项目前期工作的申请,并获取批复。二、可行性研究阶段一、总的要求 可行性研究是在初步可行性研究的基础上进一步落实各项建厂条件,其深度应符合DL/T 5375-2008火力发电厂可行性研究报告内容深度规定。二、主要工作 本阶段应进行工程测量和水文气象、水文地质、工程地质勘探工作以及必要的试验;对公路、铁路运输及专用线、水路运输码头和航道以及专用供水水库等需同步进行可行性研究或评价;对在山区建设的电厂,还应着重研究边坡稳定与不良地质及地质灾害现象、环

    3、境保护与水土保持等问题。本阶段研究是在掌握比较充分的技术经济资料基础上,提出电厂接入系统方案、原则性工艺系统和布置方案,并对各厂址进行全面的技术经济和多方案比较,提出推荐厂址和建设规模,对主机技术条件、主要辅机选型、新设备、新工艺、新技术和建厂方案提出原则性意见,提出项目的投资估算及经济效益评价。可行性研究阶段应确定投资方及投资比例、贷款银行、贷款条件和贷款额。 可研报告编写完以后,经公司组织内审,再委托具有相应资质的咨询单位组织专家评审,拿出评审意见,由可研报告编制单位修改后出正式的收口报告。三、专题报告1.可行性研究审查以后应委托有资质的单位编写以下专题报告:环境影响评价报告;接入系统报告

    4、水资源论证报告;水土保持报告;节能评估报告;水文地质详查报告;水文(气象)勘测报告;工程测量报告;岩土工程勘测报告;地震安全性评价报告;地质灾害危险性评估报告;铁路专用线(或码头)可研报告;投资估算及经济评价等。2.其他专题报告应视可研报告的深度要求和具体建设条件而定。如煤质、煤源分析报告;为厂址区域的环境保护要求而编制粉煤灰综合利用报告,基于技术路线而编制机组(或设备材料)选型报告。四、应落实的主要条件 项目前期工作应积极配合设计单位编制可行性研究报告,落实建厂外部条件及主机设备的选型。可行性研究报告需要下列附件:(1)经国家发改委认可的咨询机构、国家电网公司、南方电网公司或省级发改委出具

    5、的对项目初步可行性研究报告的审查意见。(2)与电力系统连接的有关文件:接入系统一、二次审查意见、国家电网公司同意并网的批复意见。(3)用地文件:应取得省、自治区、直辖市级及以上国土资源主管部门同意工程项目建设用地的初审文件,文件中应含有各类用地按国家有关规定计算费用的地价,并取得国土资源部同意通过项目建设用地预审的文件。(4)环境保护有关文件:国家环境保护部对环境影响报告书的批复文件,水利部对水土保持方案的批复文件,省、市级环保主管部门对项目建设的同意文件,省级环保主管部门对项目排放总量的批复文件,脱硫副产品和灰渣综合利用协议。(5)规划选址文件:应取得省或自治区建设厅同意项目建设选址的文件。

    6、6)在城市规划区内的供热电厂,应取得所在城市上一级规划主管部门同意工程建设的文件,并应取得政府主管部门审定的集中供热规划及由供热企业与项目前期工作组签订的供热协议,协议中应包括热负荷、供热参数等。(7)供煤协议:和供煤企业签订供煤协议。对国有大型煤矿,应取得其矿业集团的同意文件;对地方煤矿,应取得煤矿所在地省级发改委的同意文件,供煤协议应包括供煤时间、供煤量和煤价等。(8)燃料运输及承诺文件:1 采用铁路运输时,应取得主管铁路局同意承运的文件。当电厂铁路专用线由国铁接轨时,应取得铁道部同意接轨的行政许可文件;当电厂铁路专用线与地方或企业铁路接轨时,应取得相应主管部门同意接轨的文件。(9)用水

    7、文件及协议:取用地下水时,应取得省、自治区、直辖市水行政主管部门对电厂取水许可预申请书的批复意见;取用江、河地表水时,根据流域管理审批权限,应取得相应级别的水行政主管部门(一般为流域主管部门或省、自治区、直辖市水行政主管部门)对电厂取水许可预申请书的批复意见;取用水库水时,应取得相应级别的水行政主管部门对电厂取水预申请书的批复意见并应签订供水协议;利用城市自来水或中水时,应取得当地市政管理部门的同意文件,并应签订供水协议;利用矿井疏干水时,应取得煤矿排水管理部门的同意文件,并应签订供水协议。(10)应取得省、自治区、直辖市一级文物主管部门同意选址的文件。(11)厂址位于机场、 军事设施、 通信

    8、电台、 自然保护区等附近或压覆无开采价值的矿藏时,应取得省级主管部门同意的文件。(12)当厂址内有拆迁工程时,应取得相应主管部门同意拆迁的文件,文件中应明确赔偿费用。 三、项目核准申请阶段 可研报告评审修改后进入项目核准申请,必须委托具有相应资质的单位编制项目核准申请报告,同步组织水土保持报告;节能评估报告、接入系统报告、环境影响评价报告、水资源论证报告、地质评价报告和地震安全性评价报告等六个专题报告的编制、评审、修改、报批,并拿到国家级或省级主管部门审批意见。一、项目申请报告附件和支持性文件 项目申请报告除正文外,尚应包括必要的附件和支持性文件:(1)项目可行性研究报告。(2)接入系统报告。

    9、3)环境影响评价报告。(4)水资源论证报告。(5)地质评价报告。(6)地震安全性评价报告。(7)根据项目具体情况所增加的必要专题论证报告。2支持性文件 需国家有关部门(包括国土资源、环境保护、水利、城市规划等行政主管部门),地方政府,以及有关法律法规要求的行业管理部门对项目规划和用地,水资源利用,燃料供应和运输,水土保持,环境评价,压矿和文物保护,接入系统,资金筹措,岸线使用,航空管制等影响建厂条件的内外部因素,出具项目行政许可和支持函。这些支持性文件视各厂址的建厂条件有所不同。主要的支持性文件如下:(1)省级政府投资主管部门对本工程项目的意见。(2)省、市规划主管部门同意厂址选择的文件。(

    10、3)国土资源部授权的土地主管部门同意厂址、灰场用地文件。(4)水利部授权的水资源主管部门同意项目取水文件。(5)与相关企业签订的供水协议。(6)燃料生产企业同意供应燃料的承诺文件。(7)燃料运输主管部门同意承担运输的文件。(8)国家环境保护部对环境影响报告书的批复意见。(9)水利部对水土保持方案的批复意见。(10)相应电网主管部门同意并网的协议。(11)各投资方签订的投资协议。(12 银行总行出具同意贷款的承诺文件。(13)铁路局同意铁路专用线接轨的文件。(14)省级及以上水利部门或海洋与渔业主管部门同意厂址岸线使用的文件。(15)上一级政府主管部门批准的城市供热发展规划的文件。(16)省级及

    11、以上文物主管部门出具无文物保护的证明文件。(17)省级及以上矿产主管部门出具无压矿的证明文件。(18)军级及以上军事主管部门出具对军事设置无影响的证明文件。(19)与企业签定的灰渣综合利用协议。(20)省级民用航空主管部门同意建厂的文件。(21)国家地震局或委托省地震主管部门出具的地震安全性评价审批文件。(22)水利和水产主管部门同意修建取 (排)水构筑物的文件。(23)脱硫吸收剂供应的协议。(24)其它有关的协议文件及同意文件。(25)有规定资质的工程咨询机构对接入系统的评审意见。(26)有规定资质的工程咨询机构对工程项目的评审意见)银行总行出具同意贷款的承诺文件。四、初步设计阶段 初步设计

    12、阶段根据可研报告及其审批意见确定工程项目建设具体方案和投资规模。其主要工作内容是完成主机及设计单位确定、调查收资、拟订主要设计原则、提出勘测任务书并进行现场勘测、确定设计方案并进行专业方案比选、提出推荐方案、完成初步设计文件编制和初步设计概算,并组织审查获得审批。五、施工图设计阶段 施工图设计阶段(包括司令图设计)根据初步设计文件及其审批文件要求,按专业、按系统、分卷册分别编制满足工程项目要求的施工详图。六、施工准备阶段 施工准备阶段要确定主体工程施工承包商、监理单位和主要辅机设备,开展司令图和施工图设计;完成拆迁协调和场地准备,根据设计要求进行进厂道路、场地平整、地基处理等准备工作;完成施工

    13、用电、施工用水、通讯、生活和生产临建等工程建设,落实第一罐砼及后续连续施工条件。七、工程建设阶段 工程建设阶段指从第一罐砼到机组168 小时满负荷试运完成,期间根据设计图纸要求,按照安全、质量、进度、投资目标,组织完成电站所有系统和外部条件的建筑和安装施工、设备和系统调试、整套试运及生产准备工作。八、竣工移交阶段 竣工移交阶段指机组完成整套启动168 小时满负荷试验移交生产后,由生产单位负责机组安全运行和正常维护,组织并完成机组性能试验和达标投产检查,完成工程档案和技术资料编制和移交,完成竣工决算的阶段,一般为612 个月。房地产项目可行性研究报告大纲范本 一、项目的基本情况1、项目背景2、项

    14、目主办单位简介3、主办单位之合作意想4、可行性研究的主要技术经济指标二、项目投资环境和市场研究1、XX市概况及经济发展基本情况2、XX市房地产发展及市场的基本情况A、房地产开发企业发展概况B、房地产开发工作量增加概况C、商品房的销售概况D、房地产开发企业经济收益概况F、对XX市房地产市场的展望三、利用外资开发的法律依据四、XX市XX区一带高层、多层住宅、商场的开发、出售、出租经营情况1、供应情况2、需求情况3、物业出租情况4、对XX区房地产开发的总体评价5、对本项目开发的功能、规模、标准及营销的建议6、项目开发及技术设计方案的分析五、地块及周围环境、建筑开发条件1、地理位置及道路交通2、地形、

    15、地质3、附近商业及生活配套;市政基础及公建配套设施4、综合评述六、地块撤迁安置情况七、地场三通一平的安排八、项目开发建设及经营的组织与实施计划九、项目投资构成、总投资估算、资金筹措计划1、基本参数2、土地成本3、建安工程成本4、前期费用5、红线内外工程及公建配套6、不可预见费7、开发期税费8、资金筹措计划及财务费用A、资金筹措B、财务费用十、可行性研究财务数据的选定和预测(一)售楼收入的测定1、住宅销售单价的测定2、商铺销售单价的测定3、单位销售单价的测定4、建议销售价5、实际销售总收入(二)项目经营管理费用收入与支出(三)经营税费及所得税的缴交(四)土地增值税(五)所得税十一、项目经济效益分

    16、析十二、项目盈亏能力分析1、内部收益率(IRR)2、净现值(NPV)3、净现值率(NPVR)十三、项目的不确定性分析1、项目盈亏平衡分析2、项目敏感性分析3、概念分析十四、可行性研究结论与建议十五、项目综合经济评价十六、有关说明及建议十七、项目主要经济数据、指标综合付表、付图1、项目综合效益表2、项目动态、综合表3、项目投资利息估算表4、土地增值税计算表5、项目敏感性分析表6、概率分析表7、项目盈亏平衡分析曲线图8、项目敏感性分析图下面内容为赠送的工作总结范文,不需要的朋友下载后可以编辑删除!工作总结怎么写:医院个人工作总结范文一年的时间很快过去了,在一年里,我在院领导、科室领导及同事们的关心

    17、与帮助下圆满的完成了各项工作,在思想觉悟方面有了更进一步的提高,本年度的工作总结主要有以下几项:1、工作质量成绩、效益和贡献。在开展工作之前做好个人工作计划,有主次的先后及时的完成各项工作,达到预期的效果,保质保量的完成工作,工作效率高,同时在工作中学习了很多东西,也锻炼了自己,经过不懈的努力,使工作水平有了长足的进步,开创了工作的新局面,为医院及部门工作做出了应有的贡献。2、思想政治表现、品德素质修养及职业道德。能够认真贯彻党的基本路线方针政策,认真学习马列主义、毛泽东思想、医学教,育网邓小平理论和“三个代表”的重要思想。坚持“以病人中心”的临床服务理念,发扬救死扶伤的革命人道主义精神,立足

    18、本职岗位,踏踏实实做好医疗服务工作。向各位局领导以及全体教职工进行述职,请予批评指正。一、工作目标完成情况我校一年来,秉承“质量是生命,师德是灵魂,公平是民心,安全是保障”的教育理念,以全面提升教育教学质量为核心,以标准化学校建设为突破口,以“让教育接地气,创建新学校”为学校发展目标,团结一心,攻坚克难,大打翻身仗,学校办学条件和办学效益实现了“质”的飞越。在全体教职工的努力下,我们基本完成了XX年目标管理责任状中的德育管理、教学管理、两基、师训、标准化学校建设、特色学校建设、艺体卫、财务管理、捐资助学、组织工作、信访监督、工会及团队、行风建设、安全、政务等xx项工作任务。3、专业知识、工作能

    19、力和具体工作。能严格遵守医院的各项规章制度,刻苦严谨,视病人为上帝,始终把他们的利益放在第一位。能及时准确的完成病历、病程录的书写,对一些常见疾病能独立诊断、治疗。较好的完成了自己的本职工作。遇到问题能在查阅相关书籍仍不能解决的情况下,虚心的向上级医生请教,自觉的做到感性认识和理性认识相结合,从而提高了自己发现问题、分析问题、解决问题的能力。二、主要亮点1、确定和生成了“让教育接地气,创建新学校”的学校发展目标。让教育接“地气”,创建“新”学校,是指教育必须遵循规律,脚踏实地,摒弃功利思想,拆掉空中楼阁,不折腾。努力让学校教育贴着“地面”,接受地中之气。更多的关注学校教育与师生愿望、诉求、发展

    20、的最佳契合点,使教育根植于中华民族优秀文化的丰润土壤,根植于新中国教育的优秀经验,根植于中国的国情,根植于与时俱进的中国特色社会主义,使全体师生在学校教育中真正快乐成长、幸福成长、茁壮成长,创建一个全“新”的学校。2、在标准化学校建设工作中,全校上下戮力同心,攻坚克难,目前,已经顺利通过省级验收,并被评为市级先进,推荐省级先进。我们正在积极准备,迎接近期到来的省教育督导室的复检。在九月二十一日是的检查验收中,验收组的袁主任用感动、惊奇来形容他的心情,给予我校有内涵、有特色、有发展的高度评价,当场决定推荐我校为省级先进学校。3、德育工作我们重点抓住“诵弟子规 孝行天下”德育主题教育活动,开展“孝

    21、道”教育,传递“正能量”。“一周一行”已经成为我校的一个传统,一大特色。学生为父母长辈洗脚洗头、端茶倒水,做家务等,使孩子们从小就懂得感恩,并带动父母及全社会孝敬自己的父母长辈,促进社会风气的好转,学校收到家长反馈信息四百余件。我们编写了诵弟子规 做小孝星校本教材,已经投入使用。学校自编了“孝亲操”,得到市督导室领导的首肯。(述职报告)我们把感恩教育延伸到了校外,全校师生长期照顾无儿无女的抗美援朝老军人卢爷卢、卢奶奶,定期看望,送去生活用品,全体男教师为其捆玉米秸秆等,老人给学校送来了锦旗。主题读书活动成果显著,我校吴彥川同学被选为我县唯一一名优秀学生进京领奖。学校设立朵朵爱心基金,全体师生每

    22、年募捐一次,用于救助校内外的弱势群体。4、努力构建以培养学生自学能力为主的“构建自主学习的高效课堂”教改活动,一年来,举行了上下学期各两个月的教改展示课活动,天天展示,天天评课,使我们的教改取得了可喜欢的成果。曹红军的快乐课堂、王玉荣的自信课堂、周杰的高效课堂、宋永亮的激情课堂已经形成了鲜明教学风格。教学管理上,我们强化“规范”这一主旨,越是常规的工作,我们越是强制规范。学校实行查课制度,一年来,仅我参与的查课就进行了五次。4、工作态度和勤奋敬业方面。热爱自己的本职工作,能够正确认真的对待每一项工作,工作投入,热心为大家服务,认真遵守劳动纪律,保证按时出勤,出勤率高,全年没有请假现象,有效利用工作时间,坚守岗位,需要加班完成工作按时加班加点,保证工作能按时完成。总结一年的工作,尽管有了一定的进步和成绩,但在一些方面还存在着不足。比如有创造性的工作思路还不是很多,个别工作做的还不够完善,这有待于在今后的工作中加以改进。在新的一年里,我将认真学习各项政策规章制度,努力使思想觉悟和工作效率全面进入一个新水平,为医院的发展做出更大的贡献。医生的天职就是治病,这些基本工作我这么多年来一直在进步,虽然质变还是没有发生,不过相信量变积累到一定程度,我就会迎来自己的质变和升华。我在不断的提升我的思想素质和工作能力,我相信只要我做到了这一切,我就会迎来一个美好的未来!


    注意事项

    本文(热电联产项目建设管理流程熊.doc)为本站会员(peixunshi0)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
