欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    燃气天然气工程结算资料指导书.doc

    • 资源ID:105199       资源大小:299.52KB        全文页数:13页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    燃气天然气工程结算资料指导书.doc

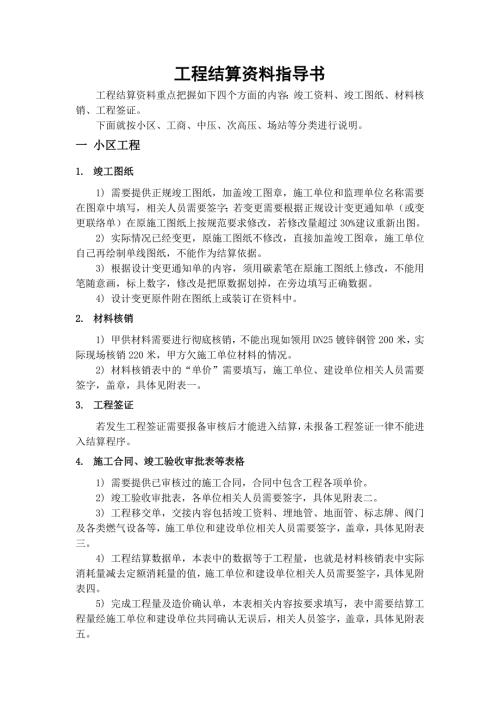

    1、工程结算资料指导书 工程结算资料重点把握如下四个方面的内容:竣工资料、竣工图纸、材料核销、工程签证。下面就按小区、工商、中压、次高压、场站等分类进行说明。一 小区工程1. 竣工图纸1) 需要提供正规竣工图纸,加盖竣工图章,施工单位和监理单位名称需要在图章中填写,相关人员需要签字;若变更需要根据正规设计变更通知单(或变更联络单)在原施工图纸上按规范要求修改,若修改量超过30%建议重新出图。2) 实际情况已经变更,原施工图纸不修改,直接加盖竣工图章,施工单位自己再绘制单线图纸,不能作为结算依据。3) 根据设计变更通知单的内容,须用碳素笔在原施工图纸上修改,不能用笔随意画,标上数字,修改是把原数据划

    2、掉,在旁边填写正确数据。4) 设计变更原件附在图纸上或装订在资料中。2. 材料核销1) 甲供材料需要进行彻底核销,不能出现如领用DN25镀锌钢管200米,实际现场核销220米,甲方欠施工单位材料的情况。2) 材料核销表中的“单价”需要填写,施工单位、建设单位相关人员需要签字,盖章,具体见附表一。3. 工程签证若发生工程签证需要报备审核后才能进入结算,未报备工程签证一律不能进入结算程序。4. 施工合同、竣工验收审批表等表格1) 需要提供已审核过的施工合同,合同中包含工程各项单价。2) 竣工验收审批表,各单位相关人员需要签字,具体见附表二。3) 工程移交单,交接内容包括竣工资料、埋地管、地面管、标

    3、志牌、阀门及各类燃气设备等,施工单位和建设单位相关人员需要签字,盖章,具体见附表三。4) 工程结算数据单,本表中的数据等于工程量,也就是材料核销表中实际消耗量减去定额消耗量的值,施工单位和建设单位相关人员需要签字,具体见附表四。5) 完成工程量及造价确认单,本表相关内容按要求填写,表中需要结算工程量经施工单位和建设单位共同确认无误后,相关人员签字,盖章,具体见附表五。5. 竣工资料填报要求根据设计图纸、施工验收规范等相关规定填写。序号内 容备注1工程开工报审表2开工报告3施工现场质量管理检查记录4施工组织设计(方案)及报审表5设计交底及图纸会审纪要6技术及安全交底记录7材料、构配件、设备报审表

    4、8材料、购配件、设备报验单9材料设备合格证粘贴表10合格焊工登记表11焊工上岗证复印件粘贴单12测量放线工程报验单(分部/分项工程)13测量放线记录14管沟开挖工程报验单(分部/分项工程)15管沟开挖验收记录16PE管道组对焊接工程报验单(分部/分项工程)17PE管焊接工艺评定18PE管热熔焊接工作记录19PE管热熔焊接焊缝翻边切削检查记录20PE管电熔焊接工作记录21PE管电熔连接质量检查报告22PE管焊接焊缝位置标示图及施工记录23全自动热熔焊接打印数据粘贴表24钢制管道组对焊接工程报验单(分部/分项工程)25钢制管道焊接工艺评定26钢制管道焊接前检查记录27钢制管道焊接工作记录28钢制管

    5、道焊缝表面质量检查报告29钢制管道焊缝位置标示图及施工记录30钢制管道焊接单线图31无损检测报告32管道防腐工程报验单(分部/分项工程)33管道防腐层质量检查记录34阀门水压试验记录35管道安装工程报验单(分部/分项工程)36管道安装检查记录37管沟回填工程报验单(分部/分项工程)38管沟回填检查记录39隐蔽工程验收记录40管道系统吹扫工程报验单(分部/分项工程)41管道系统吹扫记录42管道强度、严密性试验工程报验单(分部/分项工程)43管道强度试验记录(中压管)44管道严密性试验记录(中压管)45管道气密性试验记录(中压管)46保压记录单(中压管)47管道强度试验记录(低压管)48管道严密性

    6、试验记录(低压管)49管道气密性试验记录(低压管)50保压记录单(低压管)51管道吹扫、试压检验批质量验收记录表52阀门井工程工程报验单(分部/分项工程)53阀门井工程质量验收记录表54调压及配套装置工程报验单(分部/分项工程)55调压及配套装置工程质量验收记录表56标志桩桩位示意图57工程中间交接单58管沟开挖检验批质量验收记录表59管道下沟和管沟回填检验批验收记录表60防腐检验批质量验收记录表61分项工程质量验收记录(汇总)62分部工程质量验收记录(汇总)63交工设备及材料一览表非施工单位设备,是甲供材料和设备64甲供材料、设备核销单65乙供材料单及发票粘贴单发生时填写66工程移交清单67

    7、设计变更通知单明细表68设计变更联系单69设计变更附图70工程联合验收单71竣工验收交接证明书72工程竣工报审表73竣工报告74竣工图注:竣工资料中各项内容根据实际发生的情况填写,例如实际中没有产生设计变更,资料中设计变更相关表格不需要填写。二 工商工程竣工图纸、材料核销、签证、竣工资料等参照小区工程要求。三 市政中压工程1. 竣工图纸1) 需要提供正规竣工图纸,加盖竣工图章,施工单位和监理单位名称需要在图章中填写,相关人员需要签字;若变更需要根据正规设计变更通知单(或变更联络单)在原施工图纸上按规范要求修改,若修改量超过30%建议重新出图。2) 实际情况已经变更,原施工图纸不修改,直接加盖竣

    8、工图章,施工单位自己再绘制单线图纸,不能作为结算依据。3) 根据设计变更通知单的内容,须用碳素笔在原施工图纸上修改,不能用笔随意画,标上数字,修改是把原数据划掉,在旁边填写正确数据。4) 设计变更原件附在图纸上或装订在资料中。2. 材料核销1) 甲供材料需要进行彻底核销,不能出现如领用de160PE管道100米,实际现场核销117米,甲方欠施工单位材料的情况。2) 材料核销表中的“单价”需要填写,施工单位、建设单位相关人员需要签字,盖章,具体见附表一。3. 工程签证若发生工程签证需要报备审核后才能进入结算,未报备工程签证一律不能进入结算程序。4. 施工合同、竣工验收审批表等表格1) 需要提供已

    9、审核过的施工合同,合同中包含工程各项单价。2) 竣工验收审批表,各单位相关人员需要签字,具体见附表二。3) 工程移交单,交接内容包括竣工资料、埋地管、标志牌、阀门及各类燃气设备等,施工单位和建设单位相关人员需要签字,盖章,具体见附表三。4) 工程结算数据单,本表中的数据等于工程量,也就是材料核销表中实际消耗量减去定额消耗量的值,施工单位和建设单位相关人员需要签字,具体见附表四。5) 完成工程量及造价确认单,本表相关内容按要求填写,表中需要结算工程量经施工单位和建设单位共同确认无误后,相关人员签字,盖章,具体见附表五。6) 标出结算管段在燃气管网布置图上的位置、管径大小、长度,由建设单位相关人员

    10、签字确认。5. 竣工资料填报要求根据设计图纸、施工验收规范等相关规定填写。序号内容备注1开工报审表2开工报告3施工现场质量管理检查记录4施工设计(方案)报审表5设计交底及图纸会审记录6技术及安全交底记录7材料、购配件、设备报审表8材料、购配件、设备报验单9材料设备合格证粘贴表10合格焊工登记表11焊工上岗证复印件粘贴单12测量放线工程报验单13测量放线记录14管沟开挖工程报验单15管沟开挖验收记录16PE管热熔焊接报验单17PE管热熔焊接工作记录18PE管热熔焊接焊缝翻边切削检查记录19全自动热熔焊接打印数据粘贴表20PE管组对焊接工程报验单21PE管电熔连接质量检查报告22PE管焊接焊缝位置

    11、标示图及施工记录23管道安装工程报验单24管道安装检查记录25阀门井工程报验单26阀门井工程质量验收记录表27阀门水压试验记录28管沟回填工程报验单29管沟回填验收记录30隐蔽工程验收记录31管道系统吹扫工程报验单32管道系统吹扫记录33管道强度、严密性试验工程报验单34管道强度试验记录35管道严密性试验记录36管道气密性试验记录37保压记录单38管沟开挖检验批质量验收记录表39管道下沟和管沟回填检验批质量验收记录40管道吹扫、试压检验批质量验收记录41标志桩桩位示意图42工程中间交接单43分项工程质量验收记录44分部分工程质量验收记录45交工设备及材料一览表46工程移交单47设计变更通知单明

    12、细表48设计变更联系单49设计变更附图50甲供材料、设备核销单51乙供材料单及发票粘贴单52工程联合验收单53竣工验收交接证明书54竣工报验申请表55竣工报告56竣工图注:竣工资料中各项内容根据实际发生的情况填写,例如实际中没有产生设计变更,资料中设计变更相关表格不需要填写。四 次高压工程1) 竣工图纸、材料核销、签证等参照市政中压工程要求;2) 竣工资料按长输管线要求,试验记录需要质监部门签字盖章,设计单位签字盖章。五 站场工艺1) 竣工图纸、材料核销、签证等参照市政中压工程要求;2) 竣工资料按站场部分要求,试验记录需要质监部门签字盖章,设计单位签字盖章。六 站场土建工程(含办公楼)1)

    13、竣工图纸、签证等参照市政中压工程要求;2) 竣工资料按工程所在地资料要求填报,需要有开工报告、竣工报告,分部(子分部)工程验收记录设计单位签字盖章,单位(子单位)工程质量竣工验收记录需要四方签字盖章,组织有政府部分参加验收,并形成会议纪要。七 穿越工程1) 需要提供施工合同、完成工程量及造价确认单;2) 提供正规竣工图纸,竣工资料按工程所在地要求填报;3) 标出穿越结算管段在燃气管网布置图上的位置、管径大小、长度,由建设单位相关人员签字确认。附表一甲 供 材 料、设 备 核 销 单工程名称工程 启动编号材料领用名称规格型号领用数量(m/个)实际消耗量(m/个)退库数量(m/个)单价(元)备注按

    14、领料名称填写 按实际值填写等于领用量减掉退库量等于领用量减掉实际消耗量实际消耗量即为工程量与定额消耗量之和施工单位领用人:现场代表:财务经理:施工单位项目经理:仓库管理人:工程经理:年 月 日 年 月 日年 月 日附表二竣 工 验 收 审 批 表工程名称工程地点项目经理开工日期工程性质技术负责人竣工日期工程内容:该燃气工程已全部完成合同约定的全部工作量。有:施工单位竣工验收申请:自检合格,申请综合验收。(盖章)项目经理签字:工程技术部意见:代表签字:监理单位意见:代表签字:用气单位意见:代表签字:生产运营意见代表签字:设计单位意见:代表签字:附表三工 程 移 交 单工程名称启动编号开工日期年

    15、月 日竣工日期年 月 日施工地点验收日期年 月 日交接内容接收意见同意接收参与交接单位施工单位:(盖章)项目经理:日期:建设单位工程(技术)部:工程部经理:运营:运营部主管:客户服务:验收参与人:附表四工程结算数据单工程名称:序号项目名称规格型号单位数量备 注12345678910111213141516171819202122232425其它施工单位:年月日工程技术部:年月日财务部:年月日总经理:年月日附表五完成工程量及造价确认单工程名称:申请时间:施工地点:确认单位:确认内容: 施工单位(章)提交人签字:序号单项数量单位单价合计备注1234567891011121314151617181920212223242526总计:分公司工程部现场代表: 分公司工程部经理: 分公司总经理: (章)
