欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    玻璃更换施工方案.doc

    • 资源ID:117609       资源大小:38.41KB        全文页数:4页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    玻璃更换施工方案.doc

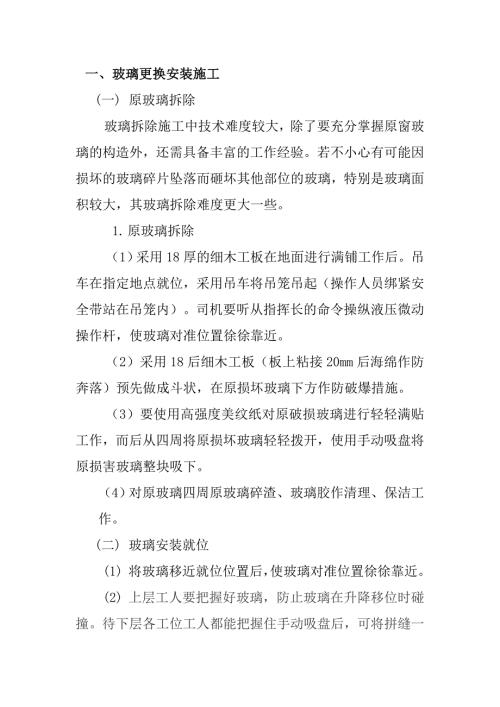

    1、一、玻璃更换安装施工(一) 原玻璃拆除玻璃拆除施工中技术难度较大,除了要充分掌握原窗玻璃的构造外,还需具备丰富的工作经验。若不小心有可能因损坏的玻璃碎片坠落而砸坏其他部位的玻璃,特别是玻璃面积较大,其玻璃拆除难度更大一些。1. 原玻璃拆除(1)采用18厚的细木工板在地面进行满铺工作后。吊车在指定地点就位,采用吊车将吊笼吊起(操作人员绑紧安全带站在吊笼内)。司机要听从指挥长的命令操纵液压微动操作杆,使玻璃对准位置徐徐靠近。(2)采用18后细木工板(板上粘接20mm后海绵作防奔落)预先做成斗状,在原损坏玻璃下方作防破爆措施。(3)要使用高强度美纹纸对原破损玻璃进行轻轻满贴工作,而后从四周将原损坏玻

    2、璃轻轻拨开,使用手动吸盘将原损害玻璃整块吸下。(4)对原玻璃四周原玻璃碎渣、玻璃胶作清理、保洁工作。(二) 玻璃安装就位(1) 将玻璃移近就位位置后,使玻璃对准位置徐徐靠近。(2) 上层工人要把握好玻璃,防止玻璃在升降移位时碰撞。待下层各工位工人都能把握住手动吸盘后,可将拼缝一侧的保护胶套摘去。利用吊挂电动吸盘的手动倒链将玻璃徐徐吊高,使玻璃下端超出下部边框少许。此时,下部工人要及时将玻璃轻轻拉入槽口,并用木板隔挡,防止与相邻玻璃碰撞。另外,有工人用木板依靠玻璃下端,保证在倒链慢慢下放玻璃时,玻璃能被放入到底框槽口内,要避免玻璃下端与金属槽口磕碰。 (3)玻璃定位。安装好玻璃吊夹具,吊杆螺栓应

    3、放置在标注在钢横梁上的定位位置。反复调节杆螺栓,使玻璃提升和正确就位。玻璃就位后要检查玻璃侧边的垂直度,以后就位的玻璃只需检查与已就位好的玻璃上下缝隙是否相等,且符合设计要求。 (4)安装上部外金属夹扣后,填塞上下边框外部槽口内的泡沫塑料圆条,使安装好的玻璃有临时固定。二、密封处理1. 玻璃或玻璃组件安装完毕后,必须及时采用耐候胶嵌缝,予以密封,保证玻璃幕墙的气密性和水密性。2. 玻璃的密封处理常用的是耐候胶硅酮密封胶。耐候硅酮密封胶的施工应符合下列要求:(1)耐候硅酮密封胶的施工必须严格按工艺规范执行,施工前应对施工区域进行清洁,应保证缝内无水、油渍、铁锈、水泥砂浆、灰尘等杂物,可采用甲苯,

    4、丙酮或甲基二乙酮作清洁剂。(2)施工时,应对每一管胶的规格、品种、批号及有效期进行检查,符合要求方可施工,严禁使用过期的密封胶。(3)耐候硅酮密封胶的施工厚度应大于3.5,施工宽度不应小于施工厚度的2倍。注胶后应将胶表面刮平,去掉多余的密封胶。(4)耐候硅酮密封胶在缝内应形成相对两面粘结,不得三面粘结,较深的密封槽口底部应采用聚乙烯发泡材料填塞。(5)为保护玻璃和铝框不被污染,应在可能导致污染的部位贴纸基胶带。填完胶刮平后立即将基纸胶带除去。3.采用橡胶条密封时,橡胶条应严格按设计规定型号选用,镶嵌应平整,橡胶条长度宜比边框内槽口长1.5%2%,其断口应留在四角。斜面断开后应拼成预定的设计角度,并胶粘粘剂粘接牢固后嵌入槽内。4.幕墙内外表面的接缝或其他缝隙应采用与周围物体色泽相近的密封胶连续密封,接缝应平整、光滑、并严密不漏水。三、保护和清洁1.玻璃更换施工中应采用适当的措施加以保护,防止发生碰撞、污染、变形、变色及排水管堵塞等现象。2.施工中,对幕墙及幕墙构件表面装饰造成影响的粘附物及时清除,恢复其原状及原貌。3.玻璃幕墙的玻璃更换安装完成后,应制定清扫方案,防止幕墙表面及外露构件进行清洗。清洗玻璃和铝合金件的中性清洁剂,清洗前应进行腐蚀性检验,证明对铝合金和玻璃无腐蚀作用后方能使用。


    注意事项

    本文(玻璃更换施工方案.doc)为本站会员(peixunshi0)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
