欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    电力三级及以上施工安全风险识别评估和预控清册.docx

    • 资源ID:120140       资源大小:17.70KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

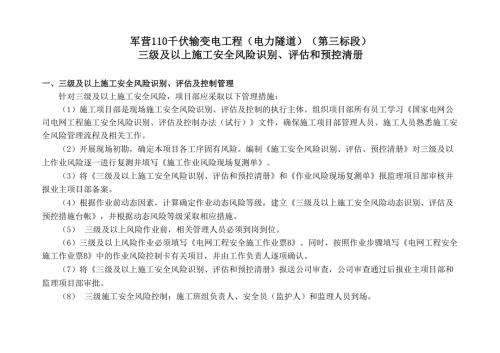

    电力三级及以上施工安全风险识别评估和预控清册.docx

    1、军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全风险识别、评估和预控清册一、三级及以上施工安全风险识别、评估及控制管理针对三级及以上施工安全风险,项目部应采取以下管理措施:(1)施工项目部是现场施工安全风险识别、评估及控制的执行主体。组织项目部所有员工学习国家电网公 司电网工程施工安全风险识别、评估及控制办法(试行)文件,确保施工项目部管理人员、施工人员熟悉施工安 全风险管理流程及相关工作。(2)开展现场初勘,确定本项目各工序固有风险。编制施工安全风险识别、评估、预控清册对三级及以 上作业风险逐一进行复测并填写施工作业风险现场复测单。(3)将三级及以上施工安全风险识别、评估和

    2、预控清册和作业风险现场复测单报监理项目部审核并 报业主项目部备案。(4)根据作业前动态因素,计算确定作业动态风险等级,建立三级及以上施工安全风险动态识别、评估及 预控措施台帐,并根据动态风险等级采取相应措施。(5)三级及以上风险作业前,相关管理人员必须到岗到位。(6)三级及以上风险作业必须填写电网工程安全施工作业票B。同时,按照作业步骤填写电网工程安全 施工作业票B中的作业风险控制卡有关项目,并由工作负责人逐项确认。(7)将三级及以上施工安全风险识别、评估和预控清册报送公司审查,公司审查通过后报业主项目部和 监理项目部审批。(8)三级施工安全风险控制:施工班组负责人、安全员(监护人)和监理人员

    3、到场。四级施工安全风险控制:施工单位要有分管领导组织现场检查,相关职能部门派专人监督,施工项目经理、专 职安全员到位;监理单位要有分管领导组织现场检查,项目总监、安全监理工程师现场监督;建设单位要有分管领 导组织现场检查,业主项目经理、业主项目部安全专职现场监督;省级公司要有基建安全管理人员适时开展监督检 查。项目部经过动态识别、计算得知,开挖深度大于5米的开挖作业内容的风险等级为3级。三级及以上施工安全风险清册及计算公式见附表。三级及以上施工安全风险识别、评估和预控清册序号工序作业内容可产生 的危险固有风 险评定 D1固有 风险 级别预控措施二、电力隧道工程土建部分竖井部分1.1施工前 准备

    4、1.1.2龙门架安、 拆高处坠落机 械伤害、物体 打击、1203(1)编制专项施工方案。(2)制定施工的控制措施。(3)进行安全技术交底。(4)严格按批准的施工方案执行。(5)施工塔吊、井架的施工拆除由资质的专业队伍施工。(6)安装完毕 后经有资质的监测部门检测合格后方准使用。(7)横梁吊装时所用的吊带或钢丝绳,在吊点处要有防护 措施,防止因横梁的主铁将其卡断,造成重大安全事故。(8)吊装过程中横梁两端要用溜绳控制横梁方向, 待横梁距就位点的正上方200300mm稳定后,作业人员方可开始进入作业点。(9)在构架顶部安装横梁的作业人员,除严格遵守登高作业人员要求外,还要时刻防止横梁吊移时将其撞

    5、倒。(10)遇有六级及以上大风、雷雨、浓雾等恶劣天气,应停止高处作业。(11)作业人员的横梁外侧行 走时,必须设置水平安全绳。1.2土方施工3.2.3深度大于5 米的开挖塌方1263(1)必须有专项施工方案。(2)配备良好通风设备。(3)上、下基坑时使用梯子。(4)设置安全监护人和上、下通讯设备。1.5混凝土 工程1.5.4混凝土破除(马头门施工)物体打击、坍塌、高处坠落1203(1)洞口土体加固应提高施工质量,保证加固后土体强度和均匀性。(2)洞口封门拆除前应充分做好各准备工作。(3)测量仪器:全站仪,水准仪,精度高,经常校验。(4)选择合理、先进的开挖工艺。事先详细掌握周围地层条件,对不良

    6、地层进行加固处理。(5)检查支护结构强度,对支护结构进行强度和变形验算,必要时进行试验。(6)加强现场管理,增强现场人员的风险意识。军营110千伏输变电工程(电力隧道)(第三标段)三级及以上施工安全动态风险计算一、电力隧道工程土建部分(1)作业内容为龙门架安、拆,可产生的危险为高处坠落机械伤害、物体打击、,固有风险评定D1为120,固有风险级别为3级。项目部根据施工方法、作业人员、机械设备、环境、安全管理五个维度影响因素的实际情况,按照动态风险 值计算计算出动态调整系数k值如下:维度U风险值bbk作业人员U1作业人员施工经验U HLJ施工同类工程3项及以上j1j0.880.956作业人员技能U

    7、有高级工,中级30%以上,其余为初级工112作业人员安全培训U13安全教育针对性强、培训到位,安全培训时间大于 24小时1人员持证上岗U ,特种作业100%持证上岗0.714作业人员身体素质及状态U15从事危险作业人员体检合格0.7机械设备U2机械设备性能U,使用年限在规定年限1/3-2/3内0.70.921机械设备维修保养U12定期保养,记录齐全,外观检查,工况良好1起重机械、起重工器具 U定期检验检测,负荷小于90%1施工方法U423施工安全技术方案U41针对性强,具有可操作性、编审批符合要求11环境U5施工工期U满足合理工期要求1151周围环境U。环境开阔,隔离措施完善,便于施工152

    8、气候状况U 53正常状态1安全文明施工设施U 54符合Q/GDW250-2009标准要求1安全管理U6安全管理体系U ,项目部、施工队、作业点配置安全员,且符合规定11项目安全人员配备U“项目部、施工队、作业点配置安全员,且符合规定162安全管理目标、制度U制度完善,目标明确163班前管理活动U_按规定实施,内容具有针对性164安全监督检查、验收U按规定实施,整改闭环,落实到位1通过计算得知k=0.956,则动态风险值D=D/k=120/0.956=126,因70V126V160,故查表得知:21龙门架安、拆作业的风险等级3级。(2)作业内容为开挖深度大于5米的开挖,可产生的危险为坍塌,固有风

    9、险评定D1为126,固有风险级别为3 级。项目部根据施工方法、作业人员、机械设备、环境、安全管理五个维度影响因素的实际情况,按照动态风险值计算计算出动态调整系数k值如下:维度U .风险值bbk作业人员U1作业人员施工经验Uij施工同类工程3项及以上j1j0.820.92711作业人员技能U 12初级工以上占60%,其中中级30%及以上0.7作业人员安全培训U13安全教育针对性强、培训到位,安全培训时间大于 24小时1人员持证上岗U 14特种作业100%持证上岗0.7作业人员身体素质及状态U 从事危险作业人员体检合格0.7机械设备U2机械设备性能U 21使用年限在规定年限1/3-2/3内0.70

    10、9机械设备维修保养U 22定期保养,记录齐全,外观检查,工况良好1起重机械、起重工器具U 23定期检验检测,负荷小于90%1材料U3材料合格率U 31结构性材料有合格证0.70.9材料送检率U有关材料按要求送检132材料运输U33材料运输事先确定路线,运输通道畅通、路况良好, 运输工具工况良好1施工方法U4施工安全技术方案U41针对性强,具有可操作性、编审批符合要求11环境U5施工工期U满足合理工期要求1151周围环境U。环境开阔,隔离措施完善,便于施工152气候状况Uf正常状态153安全文明施工设施U 54符合Q/GDW250-2009标准要求1安全管理U6安全管理体系U ,项目部、施工队

    11、作业点配置安全员,且符合规定10.94项目安全人员配备U“项目部、施工队、作业点配置安全员,且符合规定162安全管理目标、制度U制度完善,目标明确163班前管理活动U_按规定实施,内容具有针对性164安全监督检查、验收U实施较好0.7通过计算得知k=0.927,则动态风险值D=D/k=126/0.927=136,因70V136V160,故查表得知:21开挖深度大于5米的开挖作业的风险等级3级。(3)作业内容为混凝土破除(马头门施工),可产生的危险为坍塌物体打击、坍塌、高处坠落,固有风险评定D1为120,固有风险级别为3级。项目部根据施工方法、作业人员、机械设备、环境、安全管理五个维度影响因素

    12、的实际情况,按照动态风险值计算计算出动态调整系数k值如下:维度U .风险值bbk作业人员U1作业人员施工经验U Hij施工同类工程3项及以上j1j0.820.932作业人员技能U 12初级工以上占60%,其中中级30%及以上0.7作业人员安全培训U13安全教育针对性强、培训到位,安全培训时间大于 24小时1人员持证上岗U 14特种作业100%持证上岗0.7作业人员身体素质及状态U 15从事危险作业人员体检合格0.7机械设备U2机械设备性能U 21使用年限在规定年限1/3内11机械设备维修保养U 22定期保养,记录齐全,外观检查,工况良好1起重机械、起重工器具U 23定期检验检测,负荷小于90%

    13、1材料U材料合格率U,结构性材料有合格证0.70.9331材料送检率U 32有关材料按要求送检1材料运输U33材料运输事先确定路线,运输通道畅通、路况良好, 运输工具工况良好1施工方法U4施工安全技术方案U41针对性强,具有可操作性、编审批符合要求11环境U5施工工期U ,满足合理工期要求10.9351周围环境U 52较复杂0.7气候状况U 53正常状态1安全文明施工设施U,符合Q/GDW250-2009标准要求1安全管理U6安全管理体系U 61项目部、施工队、作业点配置安全员,且符合规定10.94项目安全人员配备U 62项目部、施工队、作业点配置安全员,且符合规定1安全管理目标、制度U 63制度完善,目标明确1班前管理活动U 64按规定实施,内容具有针对性1安全监督检查、验收U 实施较好0.7通过计算得知k=0.932,则动态风险值D=D/k=126/0.932=135,因70V135V160,故查表得知:混凝土破除21(马头门施工)作业的风险等级3级。
