欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    砂袋围堰施工方案.doc

    • 资源ID:122690       资源大小:133KB        全文页数:9页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砂袋围堰施工方案.doc

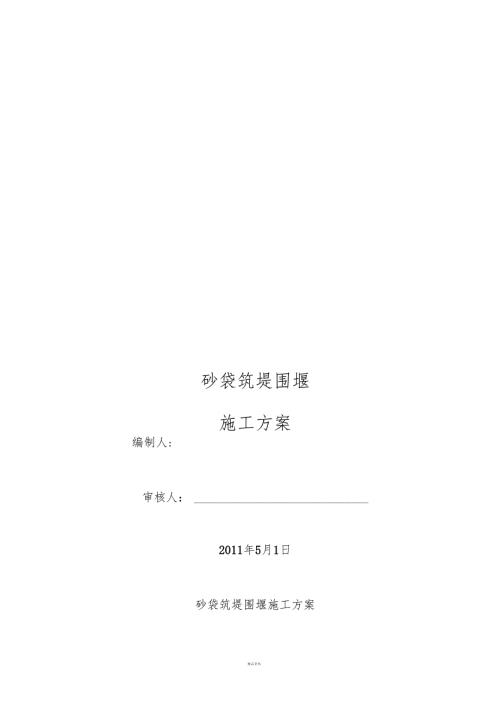

    1、砂袋筑堤围堰施工方案编制人:审核人:2011年5月1日砂袋筑堤围堰施工方案一、堤防工程围堰方案根据工程实际情况,围堰拉森钢板桩的施打受退潮的影响,打桩 时间受到限制,影响施工进度及工期,其安全、止水性能也不太理想, 我们考虑在不超出原设计拉森钢板桩围堰外侧的情况下,采用砂袋筑堤围堰的施工方法。为确保施工的顺利进行,选择k4+600k4+700路段进行围堰试验,试验成功的经验用于指导其它路段的围堰施工。二、砂袋围堰设计砂袋围堰的横断面设计,考虑按照平均水深 3米、入淤泥厚度1.2 米、最高潮水面以上1.5米设防,围堰总高度为5.7米;底宽采用12 米,围堰顶宽1.5米。砂袋围堰分层填筑,底层高度

    2、 1.2米(预计沉入 淤泥内),地面以上第二层高度1.0米,顶层高度0.5米,其余每层高度 按0.6米设计,砂袋长度根据现场具体情况确定。为确保围堰的止水性能,围堰迎水面须满铺止水薄膜,薄膜用小砂袋压紧,每二层设一处小 砂袋压紧,间距为每1.5m 一处,小砂袋尺寸为50*30*20cm。卜:,彳h肌丨It5J层次宽、 亠高面积11.50.50.75220.61.2330.61.8440.62.455.50.63.3670.64.279198121.214.4合计5.736.3三、安全、工期和经济比较对于拉森钢板桩围堰和砂袋筑堤围堰的优缺点,我们经过调查分析,对两者各项指标比较如下:对比内容钢板

    3、桩围堰砂袋筑堤围堰钢板桩顶面高度采用近5年历史最咼汛期如果水位超出警戒线,砂堤水位控制,如果施工时汛期最咼水位围堰加咼较易,在砂堤加咼的同防汛安全超过预计,钢板桩加高将很困难,且时,也增加了砂堤的自重,增加钢板桩承受水深越大,压力就越大,砂堤稳定性,安全性也随着提稳固性也越差,汛期安全较难保证。高,汛期安全较有保障。施工段河道软土厚度在 1025米之砂袋筑堤利用砂袋自重,将原地间,软土层对钢板桩的固定性较差,面的软质淤泥挤走,砂袋筑堤围钢板桩的稳固、安全性能较难保证,堰安全较有保证;实践证明,其施工安全其止水性能也不太理想;预制管桩施 工时,柴油打桩机锤击预制管桩时, 产生振动会影响拉森钢板桩

    4、稳固和止 水,施工安全较难保障。止水性能也能满足施工的要求。由于钢板桩施工受退潮影响,施工时砂袋筑堤施工不受涨退潮的影施工工期间受到限制,钢板桩每天能够完成单响,砂袋筑堤围堰每天能够完成边3035米,进度较慢。6070米,进度较快。川型拉森钢板桩宽度0.4米,每米重根据总价项目分类分项丄程分经济60kg,按清单长度14米计算,每延解表(附后),每延米砂袋围堰米围堰清单造价:的造价是:60*2.5*14/1000*1096 *2=4603 元 /米435606/100=4356 元 /米综上所述,采用砂袋围堰在防汛安全、施工安全、工期和经济等方面与拉森钢板桩围堰相比更有明显优势, 我项目部建议将

    5、拉森钢板桩围堰改为砂袋筑堤围堰。四、施工工艺流程施工准备T测量放线T打设定位竹竿T砂袋定位下沉T砂泵均匀充灌砂料T检查砂袋形状T绑扎砂袋袖口T上一层砂袋施工T逐层砂袋施工T铺设止水薄膜T完成围堰施工工艺流程图施工步骤1、对现状河床面进行测量,定出围堰位置范围,同时测量出设计 围堰位置的河床面标高;2、采用水上挖掘机对围堰位置进行场地初平和淤泥清除以利于砂袋的安放;3、利用低潮时安放底层砂袋,采用直径 50mm、长6米的钢管沿 着砂袋四周每隔3米1根插进河床里以定位砂袋,防止砂袋漂动;4、由运砂船直接对砂袋进行充灌砂,充至砂袋容积的75% 85%, 充完每一层后都要进行测量观测,看其是否有沉降,

    6、如果沉降较大需等 其沉降稳定才可进行下道工序施工;4、沉降稳定后才可进行上一层砂袋的施工,如此逐层充灌填筑直 到设计标高;5、利用退潮时,在围堰外侧铺设止水土工膜,并采用小砂袋压住 固定。6、堤防工程完成后,采用挖掘机将砂袋里的砂挖到船上或车上运走,把砂袋清理干净,恢复河道。四、施工时注意事项1、砂袋要选用比重轻、耐酸碱、耐腐蚀、渗透性好、整体连续性好、强度高的土工织物,以保证使用寿命;2、砂料以含泥量小于5%的中细砂为宜;3、施工过程注意均匀充灌砂料,施工员需手持硬套管按照由远到 近、从四周到中间、先上游后下游的顺序进行均匀充灌,避免砂袋移位 或起堆。注意不要使砂料充填至袖口;4、控制充填量

    7、实践证明,砂袋充填量在 85%左右效果最好;5、砂袋袖口间距以5米左右为宜;6、每个砂枕施工完毕要用测量仪器检查砂枕形状,若发现较明显 的凹槽难以处理则要以窄小的砂袋填补;7、面层砂袋充填至60%袋容时,施工人员穿雨鞋在砂袋上适当踩踏,让砂料均匀分布于砂袋内;8、施工过程中要经常测量注意砂袋沉降变化。五、质量保证措施1、原材料检验控制(1)所用土工织物按每10000m2抽检1次,每批次不足10000m 2 的抽检1次;取样观察检查,并检查出厂质量证明文件和检验报告。(2)所用砂料按每10000m3进行1组抽样检验;取样观察检查, 并检查检验报告。2、砂袋定位控制(1 )施工前严格按设计图纸施

    8、放围堰轴线和內、外侧边线导标,其中內、外侧边线导标须根据已施工的砂袋标高结合围堰坡比经常调整 位置。(2 )定位桩采用竹竿,定位桩根据导标粗定位后,由全站仪指挥 精细定位。(3)定位桩应稳固,如水流流速影响较大,需用锚固在上游的铁 锚以缆绳拉接,防止倾斜倒塌。(4 )砂袋施工采用平铺方式,从河床最低处往上逐层铺设,层与层之间应错缝。(5)每层新铺的砂袋与已完工的砂袋需搭接0.2-0.3米,防止砂料收缩后砂袋间留下较大孔隙。3、边坡控制(1)施工前根据河床地形及砂枕设计标高、设计边坡绘制砂袋断 面图,根据不同断面合理配置各种规格的砂袋。(2) 施工过程中经常对已充灌砂袋进行测量,掌握砂袋实际位置、 标高和边坡形成情况并指导施工顺利进行。4、砂袋充填度控制(1) 砂袋充灌的饱满度控制在 75%-85%之间。砂袋充填过于饱 满,土工布受到较大张力,容易使砂袋在不均匀沉降时折断。(2) 施工过程注意均匀充灌砂料,施工员需手持硬套管按照由远 到近、从四周到中间、先上游后下游的顺序进行均匀充灌,避免砂袋移 位或起堆。注意不要使砂料充填至袖口。(3) 面层砂袋充填至60%袋容时,施工人员穿雨鞋在砂袋上适当 踩踏,让砂料均匀分布于砂袋内。2011.5.1精品资料Welcome ToDownload !欢迎您的下载,资料仅供参考!
