欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    耐磨地坪施工方案一.docx

    • 资源ID:128322       资源大小:67.19KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    耐磨地坪施工方案一.docx

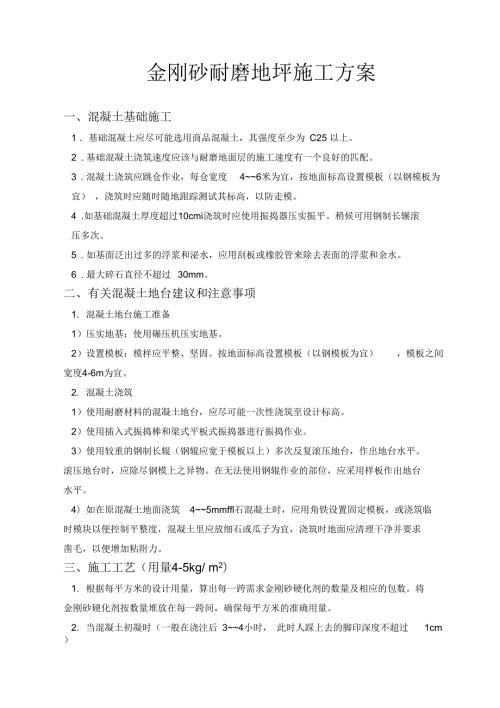

    1、金刚砂耐磨地坪施工方案一、混凝土基础施工1 基础混凝土应尽可能选用商品混凝土,其强度至少为 C25 以上。2 . 基础混凝土浇筑速度应该与耐磨地面层的施工速度有一个良好的匹配。3 . 混凝土浇筑应跳仓作业,每仓宽度46米为宜,按地面标高设置模板(以钢模板为宜) ,浇筑时应随时随地跟踪测试其标高,以防走模。4 .如基础混凝土厚度超过10cmi浇筑时应使用振捣器压实振平。稍候可用钢制长辗滚压多次。5 . 如基面泛出过多的浮浆和泌水,应用刮板或橡胶管来除去表面的浮浆和余水。6 . 最大碎石直径不超过30mm。二、有关混凝土地台建议和注意事项1. 混凝土地台施工准备1)压实地基:使用碾压机压实地基。2

    2、设置模板:模样应平整、坚固。按地面标高设置模板(以钢模板为宜),模板之间宽度4-6m为宜。2. 混凝土浇筑1)使用耐磨材料的混凝土地台,应尽可能一次性浇筑至设计标高。2)使用插入式振捣棒和梁式平板式振捣器进行振捣作业。3)使用较重的钢制长辊(钢辊应宽于模板以上)多次反复滚压地台,作出地台水平。滚压地台时,应除尽钢模上之异物。在无法使用钢辊作业的部位,应采用样板作出地台水平。4)如在原混凝土地面浇筑45mmffl石混凝土时,应用角铁设置固定模板,或浇筑临时模块以便控制平整度,混凝土里应放细石或瓜子为宜,浇筑时地面应清理干净并要求凿毛,以便增加粘附力。三、施工工艺(用量4-5kg/ m2)1.

    3、根据每平方米的设计用量,算出每一跨需求金刚砂硬化剂的数量及相应的包数。将金刚砂硬化剂按数量堆放在每一跨间,确保每平方米的准确用量。2. 当混凝土初凝时(一般在浇注后 34小时, 此时人踩上去的脚印深度不超过1cm)应特别注意:基础地坪的边、角部位将会首先凝固干结,必须用手工将其预先找平。3. 稍后( 小时) ,用圆盘抹平机对地面找平和提浆,机械手应穿专用鞋具且边抹边退,小心防止留下脚印。4. 在找平的地面上均匀布撒金刚砂硬化剂,应注意金刚砂硬化剂必须分二次布撒,以便能控制布撒的均匀适量。第一次布撒2/3 用量,第二次布撒1/3 用量。一般地坪用量为每平方米公斤左右,耐磨层平均厚度约3mm以上。

    4、撒料一定要均匀、适量,该工序应由经验丰富的熟练工来操作。5. 应特别注意的是:第一次撒料的时间掌握非常重要!如金刚砂硬化剂撒的太早,过量的表面水将导致最终地坪表面强度下降。如撒的太迟,没有足够的水分使硬化剂完全硬化。6. 等第一次干撒的金刚砂硬化剂吸收水分颜色均匀变深时此时看上去表面似乎全部变黑,用圆盘抹平机进行粗光抹平,纵横抹光三次以上。同时(甚至在此前) ,对边角等提早硬化的部位,进行手工抹光。7. 然后进行第二次撒料, 在大面积均匀适量的同时, 对泛浆、 泛色的部位加大布撒量,对有缺陷的部位重点修补。8. 等第二次干撒的金刚砂硬化剂吸收水份后,用同样的方法进行粗磨。应注意的是:此时边角部

    5、位已经可以进行精光。9. 当再次进行局部修补后,使用机器进行大面积粗光。此时将机器抹刀角度逐渐调高,粗光一般进行二次。10. 稍候再用抹光机进行精光两次以上。11. 抹平完工后,应对地面进行养护。一般采用专用养护剂养护,施工时可采用喷洒或涂刷。 (注:表面做固化地坪无需使用养护剂)12. 切缝:耐磨地坪施工结束后1至2天,用切割机切缝,一般缝宽4mm 720mm注:切缝由施工混凝土单位负责。四、启用时间视周围温度及混凝土内用的水泥而定, 一般而言 48 小时可以行走,7 10 天后轻型货车可以行驶, 28 天后正常使用。注:耐磨地坪施工时,我方只保证耐磨层与混凝土不脱层,但不能保证混凝土与基面 的不脱层


    注意事项
