欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    落地式钢管脚手架扣件式验收表.doc

    • 资源ID:130795       资源大小:50KB        全文页数:3页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    落地式钢管脚手架扣件式验收表.doc

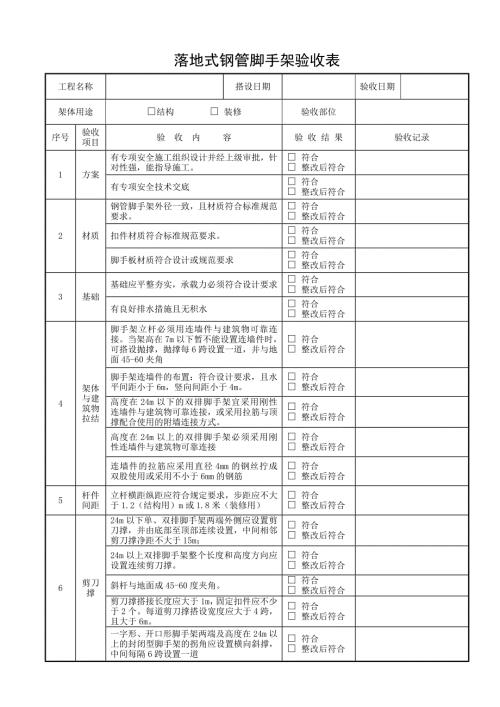

    1、落地式钢管脚手架验收表工程名称搭设日期验收日期架体用途结构 装修验收部位序号验收 项目验 收 内 容验 收 结 果验收记录1方案有专项安全施工组织设计并经上级审批,针对性强,能指导施工。 符合 整改后符合有专项安全技术交底 符合 整改后符合2材质钢管脚手架外径一致,且材质符合标准规范要求。 符合 整改后符合扣件材质符合标准规范要求。 符合 整改后符合脚手板材质符合设计或规范要求 符合 整改后符合3基础基础应平整夯实,承载力必须符合设计要求 符合 整改后符合有良好排水措施且无积水 符合 整改后符合4架体与建筑物拉结脚手架立杆必须用连墙件与建筑物可靠连接。当架高在7m以下暂不能设置连墙件时,可搭设

    2、抛撑,抛撑每6跨设置一道,并与地面45-60夹角 符合 整改后符合脚手架连墙件的布置:符合设计要求,且水平间距小于6m,竖向间距小于4m。 符合 整改后符合高度在24m以下的双排脚手架宜采用刚性连墙件与建筑物可靠连接,或采用拉筋与顶撑配合使用的附墙连接方式。 符合 整改后符合高度在24m以上的双排脚手架必须采用刚性连墙件与建筑物可靠连接 符合 整改后符合连墙件的拉筋应采用直径4mm的钢丝拧成双股使用或采用不小于6mm的钢筋 符合 整改后符合5杆件间距立杆横距纵距应符合规定要求,步距应不大于1.2(结构用)m或1.8米(装修用) 符合 整改后符合6剪刀 撑24m以下单、双排脚手架两端外侧应设置剪

    3、刀撑,并由底部至顶部连续设置,中间相邻剪刀撑净距不大于15m; 符合 整改后符合24m以上双排脚手架整个长度和高度方向应设置连续剪刀撑。 符合 整改后符合斜杆与地面成45-60度夹角。 符合 整改后符合剪刀撑搭接长度应大于1m,固定扣件应不少于2个。每道剪刀撑搭设宽度应大于4跨,且大于6m。 符合 整改后符合一字形、开口形脚手架两端及高度在24m以上的封闭型脚手架的拐角应设置横向斜撑,中间每隔6跨设置一道 符合 整改后符合落地式钢管脚手架验收表 续表序号验收 项目验 收 内 容验 收 结 果验收记录7脚 手 板 与 防 护栏 杆架体外立杆内侧应用密目式安全网封严。 符合 整改后符合作业层脚手板

    4、应铺满、铺稳,有固定措施,不得有探头板,离开墙面120-150mm 符合 整改后符合自顶层作业层开始向下每隔12m满铺一层脚手板 符合 整改后符合作业层外侧设置高1.2m和0.6的双道防护栏杆及18cm高的挡脚板 符合 整改后符合8杆 件搭 接杆 件搭 接立杆对接扣件应交错布置,相邻立杆的接头不应设在同步内,同步内隔一根立杆的两根相隔接头错开的距离应大于500mm;各接头中心至主节点的距离不宜大于步距的1/3 符合 整改后符合纵向水平杆可采用对接或搭接。对接扣件应交错布置,不宜设在同步(跨)内,不同步(跨)相邻接头错开距离应大于纵距的1/3 符合 整改后符合主节点处必须设置一根横向水平杆。横向

    5、水平杆伸出内立杆长度应不大于500mm,端头至墙面的距离不宜大于100mm 符合 整改后符合纵向水平杆每根杆两端高差不应超过20mm,同跨内高差不应超过10mm。步距、横距偏差不超过20mm,纵距偏差不超过50mm 符合 整改后符合立杆总垂直度偏差不超过100mm 符合 整改后符合9其他验收项目 符合 整改后符合验收签字栏使用单位全称使用单位验收人总包单位全称安全交底人组织实施人工程经理专职安全员其他人员安装单位全称安装单位验收人验收意见 验收合格,同意使用。 经复查合格,同意使用。 项目总工: 年 月 日备注1、“验收结果”栏内,一次验收合格的,在“符合”对应内打“”,初次验收不合格,经整改后验收合格的,在“整改后符合”对应内打“”。2、“验收记录”栏内,填写验收的实际情况如量化记录等;3、“安全交底人”是指项目部负责进行安全技术交底的技术人员,“组织实施人”是指项目部负责该项工作的工程管理人员(如工长等),“其他人员”指其他参与验收的项目、甲方、监理等人员。4、本表一式三份,安装单位、使用单位、项目部各存一份。 (注:文件素材和资料部分来自网络,供参考。请预览后才下载,期待你的好评与关注。)
