欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    输电线路设计水土保持措施.doc

    • 资源ID:135434       资源大小:15KB        全文页数:3页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

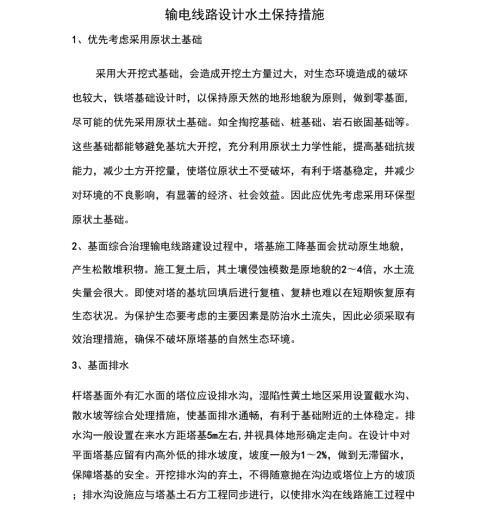

    输电线路设计水土保持措施.doc

    1、输电线路设计水土保持措施1、优先考虑采用原状土基础采用大开挖式基础,会造成开挖土方量过大,对生态环境造成的破坏也较大,铁塔基础设计时,以保持原天然的地形地貌为原则,做到零基面,尽可能的优先采用原状土基础。如全掏挖基础、桩基础、岩石嵌固基础等。这些基础都能够避免基坑大开挖,充分利用原状土力学性能,提高基础抗拔能力,减少土方开挖量,使塔位原状土不受破坏,有利于塔基稳定,并减少对环境的不良影响,有显著的经济、社会效益。因此应优先考虑采用环保型原状土基础。2、基面综合治理输电线路建设过程中,塔基施工降基面会扰动原生地貌,产生松散堆积物。施工复土后,其土壤侵蚀模数是原地貌的24倍,水土流失量会很大。即使

    2、对塔的基坑回填后进行复植、复耕也难以在短期恢复原有生态状况。为保护生态要考虑的主要因素是防治水土流失,因此必须采取有效治理措施,确保不破坏原塔基的自然生态环境。3、基面排水杆塔基面外有汇水面的塔位应设排水沟,湿陷性黄土地区采用设置截水沟、散水坡等综合处理措施,使基面排水通畅,有利于基础附近的土体稳定。排水沟一般设置在来水方距塔基5m左右,并视具体地形确定走向。在设计中对平面塔基应留有内高外低的排水坡度,坡度一般为12%,做到无滞留水,保障塔基的安全。开挖排水沟的弃土,不得随意抛在沟边或塔位上方的坡顶;排水沟设施应与塔基土石方工程同步进行,以使排水沟在线路施工过程中,就对基面及边坡起保护作用。4

    3、护坡护坡通常沿塔位周围自然地形用块石砌筑,对塔基边坡起保护作用,同时又防止水土流失。线路应在下列情况时将采用护坡设计:(1)塔基周围若为土质松散或为严重强风化岩石地质,无植被或植被稀疏,在自然雨水作用下,极易引起水土流失,影响塔基的安全稳定并形成水土流失,这时需要用块石砌筑保护塔基边坡,防止水土流失。(2)少数塔位因基础局部保护范围不满足设计要求,需填土夯实,以满足设计要求。当边坡较陡,若填土不采取措施易被冲刷流失时,需在夯实的填土外侧局部砌护坡。5、挡土墙挡土墙的主要作用是把土或碎石挡在指定范围内,防止水土流失,保证基础上拔稳定,或基础临空面边坡陡峻、易于崩坍;高低腿间斜坡因基础面积小无法

    4、放坡;或少数塔位因受线路走廊限制,不可避免地位于土体稳定较差的地段等时;由于坡度陡,如砌护坡,不能起挡土作用,必须砌挡土墙。挡土墙的结构形式较多,线路上通常采用重力式挡土墙,用块石以水泥砂浆砌筑和勾缝,墙体高度多在3m以内,墙体尺寸根据工程地质、地形情况,按砌体结构设计规范规定设计。6、弃土、弃石渣处置点的植被保护线路塔基的施工具有沿线路布点分散及单个塔基开挖弃渣量较小的特点,弃土、弃石渣比较分散,仍可能造成对生态环境的不良影响。而且弃土、弃石渣掩盖了原有地表,改变了生态环境状况,所以施工期间应对此引起足够重视,加强对弃土弃渣处置点的植被恢复,及早进行绿化。对地势平坦地区的塔基坑开挖,土方一般用于回填和就地平整,基本上不存在弃土问题。对于丘陵地区的塔基坑开挖,一般会产生弃石渣。如果就近处置的方式仍有剩余,则搬运至塔位附近对环境影响小且不影响农田耕作的低洼处,或坡度较缓的地方分散堆土和堆石渣。对堆放地仍需采取植物恢复措施,比如覆土种草或植树。草种和树种也应选择适宜当地生长的类型。
