欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    边坡开挖施工方案完整版.doc

    • 资源ID:135482       资源大小:1.07MB        全文页数:10页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    边坡开挖施工方案完整版.doc

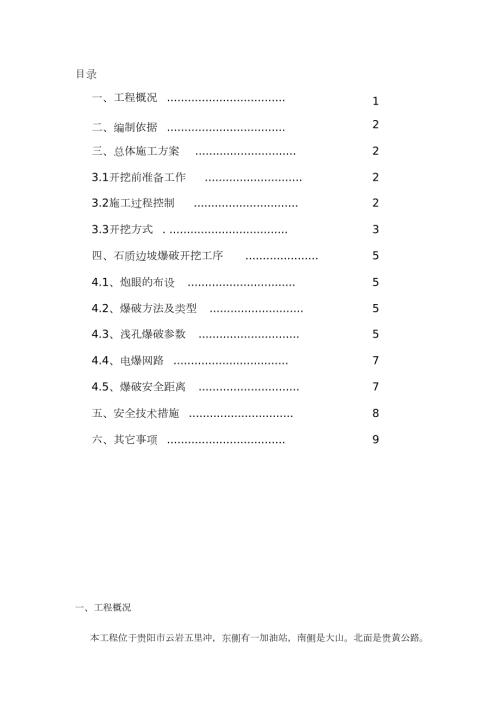

    1、目录一、工程概况 .12222355557789二、编制依据 .三、总体施工方案 .3.1开挖前准备工作 .3.2施工过程控制 .3.3开挖方式 . .四、石质边坡爆破开挖工序 .4.1、炮眼的布设 .4.2、爆破方法及类型 .4.3、浅孔爆破参数 .4.4、电爆网路 .4.5、爆破安全距离 .五、安全技术措施 .六、其它事项 .一、工程概况本工程位于贵阳市云岩五里冲,东侧有一加油站,南侧是大山。北面是贵黄公路。 山坡表层有大量植被,其表层土层较薄。山体主要由页岩组成,表层为强风化埋深0.74米不等,以下是页岩中风化岩体。基础开挖主要是石方,采用爆破方式开挖。二、编制依据1、Q5Q7栋楼基础开

    2、挖图。2、现行施工规范和规程等。3、现场踏勘调查所获得的工程地质、水文地质及施工环境等调查资料。三、总体施工方案3.1开挖前准备工作1 、现场了解需开挖地形、地貌、土石界限、岩性风化厚度及破碎程度、岩性特征等。2、根据设计塔楼及裙楼基础开挖图放样开挖边线并校核, 并用石灰连成线标明开挖轮廓。3 、根据局部挖填数量作好土石方的调配。3.2施工过程控制施工前现场实测断面,按 Q5Q7栋设计基础开挖图要求标高开挖。开挖边坡均应自上而下进行。同时 Q5栋楼边坡的平台要满足挖孔装施工平台需要。在开挖过程中,石质边坡采用松动爆破法施工。边坡开挖采取逐级开挖并对开挖后的边坡进行修整。施工工艺:详见施工工艺流

    3、程图(见图)施工准备测量放样 爆破施复核坡开挖工对 Q5Q7栋楼基础需土、石料运输要回填地方进行回填边坡修整(用炮机)检测是否合格3.3开挖方式12、清理地表植被,外运至指定弃土场。、开挖方向:纵向从上到下逐级开挖,横向从Q5到 Q6再到 Q7逐步开挖。Q5开挖量相对较少,先开挖出 Q5场地基础 EF轴,为挖孔桩提供施工平台,再开挖Q6、Q7栋场地。以 7号楼 7-15轴为列开挖示意图如下: 1119.367基础开挖线1114.0231106.550原始边坡线1103.350核心筒开挖线混凝土地面1093.9501093.970990043007700420099717-H7-G7-F7-E7

    4、C7-A3、因 Q6、Q7栋处山坡土层较薄,地势高差变化大,履带式机械无法直接到达 Q6、Q7栋需开挖场地,先用挖机挖掉表层土,再用炮机配合挖机从 Q5与 Q6场地交界处修一条临时道路上 Q6、Q7栋山坡开挖处,使爆破钻孔机械能够到达需爆破施Q5Q7栋楼需要回填的基础部位。工位置。每次爆破后及时用挖机清理石渣,转运到4、因塔楼基础为台阶形状,在台阶竖直方向爆破后边坡成不规则、不平整则用炮机修整,在爆破水平台阶爆破后标高不到设计标高时用炮机修整到设计标高。5、每片爆破后,如个别岩石块度太大,需适当进行二次破碎,以便于机械清运,加快施工进度。对于较大的石块不应用来回填,以免挖造成挖孔桩难度加大。

    5、6、主要机械设备表序号机具名称挖掘机单位 数量用 途123456台台台台台台21转运开挖后土、石方炮机修整边坡、基础底风钻101钻孔钻孔测量测量台车钻(滚钻)全站仪1水准仪1 四、石质边坡爆破开挖工序4.1、炮眼的布设为确保土石方工程施工爆破的安全和质量,施工爆破程序总体安排是采用小台阶炮眼爆破法施工,采用浅孔、密眼、毫秒、微差、少孔起爆(最多3孔)。爆破工作是在现场的台阶上进行的,每个台阶至少有水平的和倾斜的两个自由面。在水平面上进行钻孔、装药、堵塞及起爆工作;爆破时岩石朝着倾斜自由面的方向崩落,然后形成新的倾斜自由面,如图所示:图中符号意义为W表示炮孔中心至台阶底部表面底的距离,是爆破阻力

    6、最大的地方。 h为炮眼超深长度,超深的目的是为了降低装药高度,以利于克服底部的阻力,使爆后能形成平整的台阶面。L为钻孔的深度。 l为装1药长度。 l为堵塞长度。 H为台阶高度。2底4.2、爆破方法及类型施工爆破按减弱松动爆破,采用浅眼凿岩设备(电钻或滚钻)钻孔,炮眼直径为3842mm,深度为 1.2m2.0m,药卷直径为 32mm,炸药品种为销铵炸药,炮眼布孔为密眼梅花状多排排列,眼孔间距a不大于 L,不小于 W底,且 a=(1.02.0)W底或a=(0.51.0)L,控制单孔装药量,限制一次起爆总装药量和电力微差控制爆破。4.3、浅孔爆破参数图中: L眼孔深Lz 装药长度Ld 堵塞长度 W最

    7、小抵抗线R爆破漏斗半径 表 1图 2:浅孔爆破示意图孔 孔预算孔排爆破单位计算控制装药最小深 径爆爆破距距体积耗药单孔单孔长度抵抗参数孔利孔深量 装药装药量 量线名称 LD 用A BVq松 QQLzmW系数 N单位 m mm %mm m M3KgKgKgm1.051.201.50计算依据12 38- 90 1.10 0. 0.80.30.24 0.23 0.30.36 0.30 0.40.45 0.38 0.542. 89砂岩(中14 38- 90 1.3421 0. 1.20.30.3. 9硬)0岩石16 38- 90 1.4421 1. 1.5. 01 18 38- 90421.61 1.

    8、 2.30.30.40.40.40.40.69 0.45 0.60.32 0.30 0.21.501.0. 1312 38- 90 1.1420 0. 0.8. 8914 38- 90 1.3421 0. 1.20.48 0.38 0.25 1.150.60 0.45 0.30 1.300.92 0.53 0.35 1.45. 9016 38- 90 1.4421 1. 1.5. 0118 38- 90 1.6421 1. 2.3. 13注: 1、表中药量计算是按 2岩石硝铵炸药,药卷直径为 32毫米,每个药卷长 20厘米,重 0.15公斤为依据。32、爆破岩石为中风化石灰岩,松 0.3公斤

    9、m,爆破岩石为页岩时松 0.43公斤 m。4.4、电爆网路当起爆电雷管总数少于 5发时,在其各电雷管电阻差值在允许范围时,电爆网路中选用简单的串联方式。4.5、爆破安全距离1、个别飞石的安全距离:2NW按经验公式: Rf=20Kf式中: R=个别飞石的安全距离(米)fN最大一个药包的爆破作用指数。W最大一个药包的最小抵抗线(米) K安全系数,一般取 1.01.5f取 Kf=1.5、N=1.0、W=1.5米以代入上式。=201.51.21.5=45(米)爆破安全距离:得 Rf2、1/aR=(K/N) QMR安全距离 M a衰减系数 1.5K岩石介质系数选 150V安全震速 2cm/sQ炸药量:齐

    10、发爆破取总量,毫秒爆破取最大一段药量。M药量指数选 1/3根据公式,取爆破中心离建筑物不同距离,得到不同的允许药量见下:用即发雷管时一次起爆允许和药量R(m)510152030Q(kg)0.020.180.61.424.78如采用 1-10段毫秒雷管时,地震波的作用可以大为减弱,因而起爆规模可加大倍数,为此在爆破作业过程中,施工人员应根据当时爆破点的情况进行起爆网络的调整,以确保周边建(构)筑物的安全。3、安全警戒半径取为 100米。五、安全技术措施1、成立爆破施工领导小组,由项目经理和技术负责定期检查爆破方案的实施情况,并调查处理较大爆破安全事故。2、成立现场爆破安全管理小组。爆破安全管理小

    11、组(名单附后)责任是:组织和监督实施爆破方案和有关爆破作业的操作规程和规范,调查处理一般爆破安全事故。爆破管理小组安全小组分序号姓名职务联系电话工组长12陈建军严文平项目经理安全总监1398555867215185015488第一副组长 345678王钊叶明忠曾达彬谭清明卢路明刘礼平项目总工生产副经理安全部长安全员副组长副组长组员135700326021350966341613985185569159851950871878602579318786145720组员安全员组员爆破员组员3、积极做正式施工爆破前的宣传、动员和组织工作,召开有关单位参加的施工联席会将爆破安全注意在开工前通知施工区域附

    12、近的厂矿、企业、商店和居民。经常通过宣传,张贴广播等形式提醒过往行人、车辆自觉遵守。并请有关部门观看试炮作业。验收方案的可行性。4、现场全体施工人员必须听从爆破安全管理小组人员的指挥,接受他们对工作的检查和监督,按照审批的爆破方案,各自尽职尽责努力作好本职工作。爆破时间:上午: 8:3011:30下午: 1:306:30爆破信号:使用哨声发出信号。第一次信号声响(节奏均匀的哨声)。预备起爆信号。持续 3060秒钟,表示起爆前一切准备工作就绪。要求爆破危险区内的人员得马上撤离。第二次信号声响(急促的吸声)起爆信号:持续1020秒钟表示即将起爆。10秒表示安全检查人第三次信号声响(节奏较慢的哨声)

    13、解除警戒信号:持续员已检查爆区,无事故、可放行。5、技术措施。(1 )炮位的选择必须注意石层、石质、石纹、石穴。应避免的岩石裂缝上打炮眼,也不得在两种岩石硬度相差很大的交界处设置炮眼。炮口应避免指向建筑物等设施。(2)为保证浅孔爆破效果,一定要形成台阶,并应符合爆破有关钻眼、装药、填塞、起爆秩序等规定。(3 )装药后必须保证填塞质量,禁止使用无堵塞爆破。六、其它事项(1 )各种机械操作人员,必须取得操作合格证,不准操作与证不相符的机械;不 准将机械设备交给无操作证的人员操作,对机械操作人员要建立档案,专人管理。操作人员必须按照本机说明书规定,严格执行工作前的检查制度,在工作中随时注意观察以及工

    14、作后的检查保养制度(2 )爆破工作开始前,必须确定危险区的边界,并设置明显的标志。并使全体职工和附近居民事先知道警戒范围,警戒标志。(3 )担任安全警戒的人员应定人、定位、定责任,必须认真作好行人、车辆的疏散、隐蔽工作。(4 )放炮用的起爆器,平时装箱加锁,放炮时指定专人看守。(5 )如遇浓雾、大雨、大风、雷电或视线不清时,均不得起爆。(6 )爆炸物品的购买、运输、储存、保管和使用应遵守国家关于爆破物品管理条例的规定。(7 )检查电雷管和电爆网络的电阻时,必须使用爆破电检和专用电表,其输出电流值不得大于 30mA。(8)起爆前应检测起爆网络的总电阻值,如总电阻值与计算值相差 10(含 10)以上时,应检查电爆网络,查明原因,排除故障后方能起爆。在测有杂散电流,静电和感应电超过允许值时,不得采用电力起爆。(9)施工工长要坚持作好每次的放炮记录,炮工领取爆炸物品必须凭施工工长或爆破负责人签证方准领取。每日帐目必须清楚。
