欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    采一区回收安装风机安全技术措施.docx

    • 资源ID:137366       资源大小:15.49KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    采一区回收安装风机安全技术措施.docx

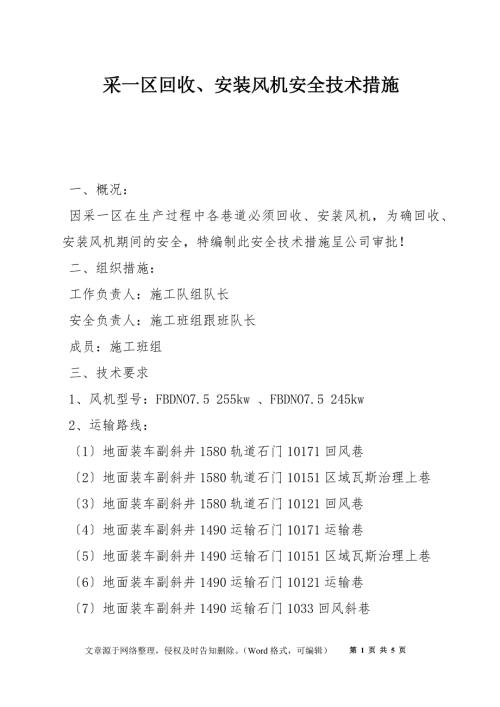

    1、采一区回收、安装风机安全技术措施 一、概况: 因采一区在生产过程中各巷道必须回收、安装风机,为确回收、安装风机期间的安全,特编制此安全技术措施呈公司审批! 二、组织措施: 工作负责人:施工队组队长 安全负责人:施工班组跟班队长 成员:施工班组 三、技术要求 1、风机型号:FBDNO7.5 255kw 、FBDNO7.5 245kw 2、运输路线: 1地面装车副斜井1580轨道石门10171回风巷 2地面装车副斜井1580轨道石门10151区域瓦斯治理上巷 3地面装车副斜井1580轨道石门10121回风巷 4地面装车副斜井1490运输石门10171运输巷 5地面装车副斜井1490运输石门1015

    2、1区域瓦斯治理上巷 6地面装车副斜井1490运输石门10121运输巷 7地面装车副斜井1490运输石门1033回风斜巷 3、准备工作:1先准备FBDNO7.5 255kwFBDNO7.5 255kw 2台运送到作业地点 2所必须螺丝、扳手等工具、材料安全运送到安装地点 3在安装地点先打好吊挂锚杆 四、安全措施 1、开工前,班队长必须对工作地点的支护状况、瓦斯状况及运输路线进行全面检查,将工作地点的杂物倒运干净,保证安装工作的顺利进行;确认无安全隐患后,方可开工。 2、下放前要先检查捆绑钢丝绳和副斜井绞车钢丝绳的磨损状况、风机的捆绑状况、风机的重心是否与平板车的重心方向一致,是否使用合格的插销和

    3、链环、插销插到位并锁住等,经综合队人员检查并确认合格后,方可推到井口或车场等待下放或提升。 3、在副斜井下放或提升的过程中,1580车场、1490车场和1380轨道大巷底弯道必须设有专人站岗截人,严禁在下放过程中行人或在运行范围内逗留,在下放期间,副斜井内严格执行行车不行人,行人不行车的安全规定。 4、处理掉道车的注意事项: 1在副斜井下放运输期间掉道车处理的注意事项: a、处理掉道车前应先联系好绞车司机,将绞车停下,刹稳闸把,停掉电源。 b、处理人员应先确认掉道车的绳头与设备车的连接是否可靠,捆绑是否牢固可靠,保险绳是否挂好,钢丝绳是否绷紧,严禁在钢丝绳未绷紧的状况下进行处理;确认一切完好后

    4、方可进行处理。 c、绞车司机严禁离开岗位。 d、处理掉道车时必须由综掘队跟班队长统一指挥,视其掉道状况进行处理,整个过程下方严禁站人或行人。 e、处理过程,严禁将绞车钢丝绳从掉道车上摘掉。 f、掉道车未处理上道,严禁推、拉掉道车。 21490水平或1580水平运输风机期间掉道车处理注意事项: a、班队长必须亲自指挥处理。 b、先用枕木打成十字将车两头掩好,严禁用煤块或矸石打掩。 c、处理过程中,必须用长柄工具将木料塞入跳道车之下,严禁任何人员进入跳道车之下塞垫木料,将车刹稳。在塞木料的同时,无关人员撤到跳道车四周5m之外且跳道车倾斜方向严禁站人,处理跳道车时严禁人员通过。 d、起吊工具必须挂

    5、在牢固稳固可靠的锚杆上,起吊工具和跳道车的连接必须牢固可靠。 e、起吊工具的起吊重量必须大于装载重量。 f、人员必须站在牢固可靠的支护下操作起吊工具。 g、跳道车未处理上道,严禁猛推、猛拽跳道车 3掉道车处理完毕后,必须调整、加固轨道,避免车子再次掉道。 4风机运输过程中,必须保证运输线路的轨道质量,避免车辆掉道撞坏皮带架及管路、电缆等。 5、安检员、瓦检员随时检查施工地点的瓦斯,严禁瓦斯超限作业。 6、人工抬运风机时必须多人抬运,严禁单人作业。 7、人工抬运时,作业人员必须口号统一,步调一致。 8、过皮带时,由负责人先联系好皮带司机将皮带停下再将皮带开关停电闭锁由皮带司机看守开关以免他人误操作。 9、起吊风机必须用葫芦作为起吊工具。 10、起吊、放下风机时除操作葫芦的人员外,其余人员都离开作业地点,撤到安全地点。 11、使用葫芦的人员应站在风机的侧面操作,严禁站在风机下方或站在风机上方拉葫芦。 12、操作葫芦的过程中必须有专人观山,以防有安全隐患时及时制止作业人员作业。 13、起吊到合适高度时,风机用钢丝绳或大连吊挂牢靠。 14、施工完毕后,经现场负责人、瓦检员、安全员检查无安全隐患后汇报调度,经调度同意后方可开启风机。 第 5 页 共 5 页文章源于网络整理,侵权及时告知删除。(Word格式,可编辑)
