欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    重点项目建设工作实施方案.doc

    • 资源ID:137742       资源大小:34KB        全文页数:4页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    重点项目建设工作实施方案.doc

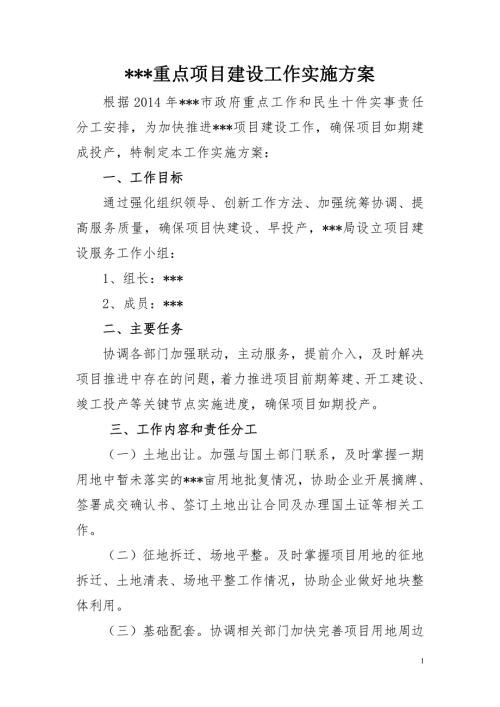

    1、重点项目建设工作实施方案根据2014年*市政府重点工作和民生十件实事责任分工安排,为加快推进*项目建设工作,确保项目如期建成投产,特制定本工作实施方案:一、工作目标通过强化组织领导、创新工作方法、加强统筹协调、提高服务质量,确保项目快建设、早投产,*局设立项目建设服务工作小组:1、组长:*2、成员:*二、主要任务协调各部门加强联动,主动服务,提前介入,及时解决项目推进中存在的问题,着力推进项目前期筹建、开工建设、竣工投产等关键节点实施进度,确保项目如期投产。三、工作内容和责任分工(一)土地出让。加强与国土部门联系,及时掌握一期用地中暂未落实的*亩用地批复情况,协助企业开展摘牌、签署成交确认书

    2、签订土地出让合同及办理国土证等相关工作。(二)征地拆迁、场地平整。及时掌握项目用地的征地拆迁、土地清表、场地平整工作情况,协助企业做好地块整体利用。(三)基础配套。协调相关部门加快完善项目用地周边道路、供水、供电、排水、排污、燃气、通迅等基础配套设施建设,为项目建设投产提供硬件保障。(四)规划管理。协调规划部门指导项目编制修建性详细规划、修规审批、核发建设用地规划许可证、建设工程规划许可证、规划验收等规划管理工作。(五)环保审批。协调环保部门指导项目编制环境影响评价报告,环评审批、环保验收。(六)消防审批。协调消防部门对项目进行消防设计审核、备案、消防验收。(七)防雷审批。协调气象部门出具项

    3、目防雷审查意见、防雷设施验收。(八)节能审批。协调开展项目节能评估报告审查。(九)安全评价。负责指导企业健全安全生产管理制度,落实安全生产责任制,按照有关法律、法规做好安全生产“三同时”和安全评价工作,组织相关单位和专家对安全设施进行验收。(十)建设管理。协调建设主管部门加快项目施工图设计文件审查核准,建设工程招投标管理,施工许可审批以及工程监理、造价管理、质量安全监督和工程竣工验收备案等工作。(十一)主体建设。督促项目方制订详细的工程建设进度计划,履行项目建设程序,规范工程承包合同的签订,落实建设工程文明施工管理,确保项目于2014年12月31日前竣工投产。(十二)永久用电。协调供电部门加快

    4、项目永久用电报装审批、供配电设施建设和验收通电。(十三)验收投产。协调国土、规划、建设、环保、消防、气象、市政、供电、安监等部门对项目各项验收进行辅导,完善综合验收手续。 四、工作要求(一)优化审批服务开辟绿色通道,按“要件把关,容缺受理,平行推进,补齐发证,刚性审批,弹性流程,特事特办,急事先办”的原则提供审批服务。指导项目建设单位完善立项、土地、规划、环评、建设等前期审批工作,加快工程建设推进,对项目工程综合验收进行辅导,采取技术审查先行,行政审批关口后移的工作方式,促进企业早投产。(二)加强现场服务深入现场,掌握项目进度情况,了解企业诉求,及时解决项目建设中遇到的征地拆迁、场地、水、电、

    5、路、气等基础配套问题,加强部门联动,对于关键性环节要重点攻关,专人盯住落实,具体跑、具体抓,通过“多了解、多沟通、多服务”,为项目建设和投产创造良好条件。(三)强化建设管理对项目建设实施全过程管理:1、前期阶段:引导企业详细编制项目规划和工程设计,避免后续实施过程中发生重大变更,规范承包合同的签定,避免发生因约定不详而造成经济纠纷。2、实施阶段:督促企业按计划推进工程建设 ,加强文明施工和安全生产管理,并完善各项隐蔽工程记录和工程质量保证资料的采集。3、验收阶段:督促企业做好项目竣工验收、审计、建设档案整理及归档等工作,协调各审批部门提前介入,做好验收辅导和审批服务, 采取联合验收的方式,实现项目竣工与投产无缝对接。(四)完善信息报送及时掌握项目建设动态信息,确保每周一巡查一记录, 按照“每月一报”的要求定期进行督查通报。于每月25日前将项目建设推进情况报市政府。(项目公司联系人:*联系电话:*邮箱:*。*局联系人:*,联系电话:*,邮箱:* 二一四年四月二十二日4
