欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    降水技术交底.doc

    • 资源ID:139962       资源大小:211.52KB        全文页数:6页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    降水技术交底.doc

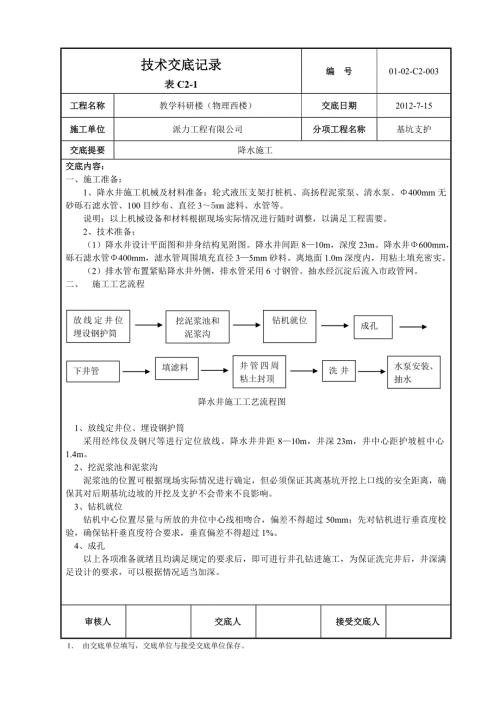

    1、技术交底记录表C2-1编号01-02-C2-003工程名称教学科研楼(物理西楼)交底日期2012-7-15施工单位派力工程有限公司分项工程名称基坑支护交底提要 降水施工交底内容:一、施工准备: 1、降水井施工机械及材料准备:轮式液压支架打桩机、高扬程泥浆泵、清水泵、400mm无砂砾石滤水管、100目纱布、直径35mm滤料、水管等。 说明:以上机械设备和材料根据现场实际情况进行随时调整,以满足工程需要。2、技术准备: (1)降水井设计平面图和井身结构见附图。降水井间距810m,深度23m。降水井600mm,砾石滤水管400mm,滤水管周围填充直径35mm砂料。离地面1.0m深度内,用粘土填充密实

    2、 (2)排水管布置紧贴降水井外侧,排水管采用6寸钢管。抽水经沉淀后流入市政管网。二、 施工工艺流程放线定井位埋设钢护筒挖泥浆池和泥浆沟钻机就位成孔下井管填滤料井管四周粘土封顶洗井井水泵安装、抽水 降水井施工工艺流程图 1、放线定井位、埋设钢护筒 采用经纬仪及钢尺等进行定位放线。降水井井距810m,井深23m,井中心距护坡桩中心1.4m。 2、挖泥浆池和泥浆沟 泥浆池的位置可根据现场实际情况进行确定,但必须保证其离基坑开挖上口线的安全距离,确保其对后期基坑边坡的开挖及支护不会带来不良影响。 3、钻机就位 钻机中心位置尽量与所放的井位中心线相吻合,偏差不得超过50mm;先对钻机进行垂直度校验,确

    3、保钻杆垂直度符合要求,垂直偏差不得超过1%。 4、成孔 以上各项准备就绪且均满足规定的要求后,即可进行井孔钻进施工,为保证洗完井后,井深满足设计的要求,可以根据情况适当加深。 审核人交底人接受交底人1 由交底单位填写,交底单位与接受交底单位保存。2 当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号01-02-C2-003工程名称教学科研楼(物理西楼)交底日期2012-7-15施工单位派力工程有限公司分项工程名称基坑支护交底提要 降水井施工交底内容: 5、 下放井管 井管为400mm无砂砾石滤水管,底部2m作为沉淀用。在混凝土预制托底上放置井

    4、管,四周拴12号铁丝,缓缓下放,当管口与井口相差200mm时,接上节井管,接头处用玻璃丝布密封,以免挤入泥砂淤塞井管,竖向用2条30mm宽竹条固定井管。为防止上下节错位,在下管前将井管依方向立直。吊放井管要垂直,并保持在井孔中心,为防止雨水泥砂或异物流入井中,井管要高出地面300mm,井口加盖。 6、 填滤料 井管下入后立即填入滤料。滤料采用水洗砂料,粒径为35mm,含泥量5%,滤料沿井孔四周均匀填入,宜保持连续,将泥浆挤出井孔。填滤料时,应随填随测滤料填入高度,当填入量与理论计算量不一致时,及时查找原因,不得用装载机直接填料,应用铁锹或小车下料,以防不均匀或冲击井壁。 7、 井管四周粘土封井

    5、 在离打井地面约1.0m范围内,采用粘土填充密实。 8、洗井 在以上各项均完成后,必须及时进行洗井工作,防止井孔淤死。在冲击钻成孔中,孔壁有少量泥皮,其会影响抽降效果,要通过洗井将泥皮洗出。洗井采用空压气举法。洗井时要将井底泥砂吹净洗透洗出清水。成孔时尽量采用清水护壁,采用大功率的空压机洗井并下入优质的滤管滤料,这样才能保证良好的透水性。 9、水泵安装、抽水 降水井清孔完毕后,选用35t/h的潜水泵抽水,可根据现场地下水的出水量调整水泵的容量。用钢丝绳吊放至距井底2.0m处;铺设电缆和电闸箱,安装漏电保护系统。疏干井不下水泵。满足护壁要求时,应采用人工造浆。三、电梯井降水措施由于电梯井一般深于

    6、基底约1.0-2.0m,不易完全疏干。对于电梯井,首先考虑采用明排措施施工,采用明排的方法前提是水位与电梯井标高差别不大(一般在0.5m之内),如果电梯井很深,电梯井标高低于水位标高在1.0m以上,如果水量大,应采用补井措施施工,补井视电梯井大小,一般为对角补两口或四角补四口井或在坑中间补单井。审核人交底人接受交底人1、由交底单位填写,交底单位与接受交底单位保存。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号01-02-C2-003工程名称教学科研楼(物理西楼)交底日期2012-7-15施工单位派力工程有限公司分项工程名称基坑支护交底

    7、提要 降水井施工交底内容: 集水坑、电梯井坑井点降水示意图四、基坑降水辅助措施 基坑壁残留滞水处理 在支护施工过程中,对于坑壁局部渗水,采用外引明排是主要的处理措施。根据实际施工情况,如渗水较大,影响边坡锚喷面的稳定,在土钉墙或锚喷护壁上的面层混凝土初凝后,坡面插入周边带孔眼的包网尼龙布的排水管,把局部渗水通过暗埋在坡面内的塑料排水管引入基坑周边排水沟及集水井中(详见下图),利用水泵定时抽排,达到干槽作业。设置时,根据坡面地层的渗水情况,泄水管纵横向间距约为2.0m,梅花型布置。如果坡面渗水量较大,则应加密设置泄水管或直接在坡面上设置泄水孔,泄水孔内不放排水管,直接填充碎石,以增大排水效果。

    8、泄水管可起到以下作用: 可以解决管道的局部少量渗漏问题; 可以根据花管中渗出的水颜色、气味等确定何种管道发生渗漏; 可以根据渗出量决定是否需要采取进一步处理措施。审核人交底人接受交底人1、由交底单位填写,交底单位与接受交底单位保存。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号01-02-C2-003工程名称教学科研楼(物理西楼)交底日期2012-7-15施工单位派力工程有限公司分项工程名称基坑支护交底提要 降水井施工交底内容: 基坑地面防渗措施 在基坑顶部5m范围内不得设置用水点,在场地内的所有用水点均应设置排水沟,将水引入下水管道

    9、堵塞基坑周边附近的人防通道、上、下管道和暖气沟,并排出其中的积水,以其防止涌入基坑。五、质量保证措施 1、钻孔前准备:井孔施工前必须人工挖探坑见到原状土确保地下设施的安全,避免被钻进时破坏。 2、 钻进成井:采用循环钻机,进行清水钻进,保持孔内液面高度,以防孔内坍塌。 3、 下管、填料:下管过程中应保证井管垂直,作好下管记录。下管结束后应立即向井管四周的井孔内填充滤料。 4、排水设备安装:降水井洗井完成后,统一进行抽、排水设备的安装。要特别注意洗井应洗至出清水后515分钟。5、在粘土层自造泥浆护壁,比重在1.051.10,粘度1825S,在成井过程中不得向孔内填土,以防堵塞透水层。 6、成孔

    10、后,泥浆的比重控制在1.051.10,下井管时使井管居于孔中心。 7、 管井滤料含泥量不超过1%,成井结束后要及时采用洗井器结合污水泵洗井,直至出清水为止。 8、降水施工期间须甲方保证连续供电,有连续供电措施,避免因停电使井内水位迅速上升而造成损失。 9、 降水井在施工完成后和降水期间,其井管要高出地面30cm,加设井盖,以防掉入异物或将井碰坏,坑内及马道两边的井要设置明显的保护标志和危险标志并设专人保护。 10、在土方开挖时,应注意对降水井的保护。地面上降水井影响车辆行驶时,可在井口加盖市政井盖,排水采用挖暗沟或铺钢管明排。 11、降水井布置在两桩之间,需用红油漆在基坑边明显标注出井位,防止

    11、其被锚杆及土钉穿透。七、 地下水位监测 1.地下水位观测目的 通过地下水位的观测,了解抽水期间水位的变化情况,从而对降水效果进行预测,保证基坑的安全。 2. 观测井的布置 采用抽水井兼做。审核人交底人接受交底人1、由交底单位填写,交底单位与接受交底单位保存。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。技术交底记录表C2-1编号01-02-C2-003工程名称教学科研楼(物理西楼)交底日期2012-7-15施工单位派力工程有限公司分项工程名称基坑支护交底提要 降水井施工交底内容: 3. 降水监测内容 降水井施工、洗井完毕后,提交包括所有井的实际井位及编号、井深

    12、等资料。降水监测使用的观测井采用抽水井兼做,对观测井做好标记。监测内容如下: 静水位:成井、洗井完毕后井内自然水位标高。 动水位:抽水水位稳定、抽水进行中的井内水位标高。 水位降深:静、动水位之差。 其它:如孔深、水泵型号、出水量、水泵泵体位置标高等。 4. 水位测量仪器方法 采用测绳直接测出水面高度。 5. 测频率 抽水初期(一星期内)每天观测水位一次,水位稳定后(一星期后)每周观测两次,基坑开挖至槽底后,每周观测一次,直至基础施工完毕。 特殊情况下的观测频率:雨季期间、雨后等特殊情况下加强观测,每日观测2-3次,至特殊情况结束。审核人交底人接受交底人1、由交底单位填写,交底单位与接受交底单位保存。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
