欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    高标准农田项目监理实施细则.doc

    • 资源ID:142984       资源大小:72KB        全文页数:30页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    高标准农田项目监理实施细则.doc

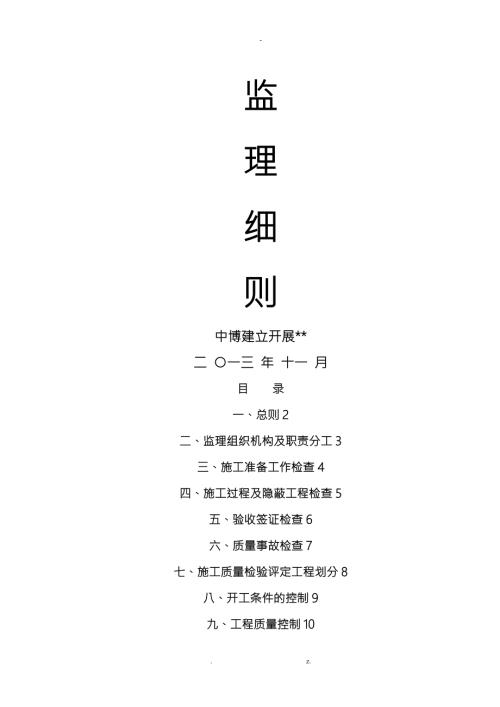

    1、监理细则中博建立开展*二 一三 年 十一 月目 录一、总则2二、监理组织机构及职责分工3三、施工准备工作检查4四、施工过程及隐蔽工程检查5五、验收签证检查6六、质量事故检查7七、施工质量检验评定工程划分8八、开工条件的控制9九、工程质量控制10十、工程进度控制13十一、工程投资控制16十二、施工平安与环境保护18十三、合同管理的其他工作20十四、信息管理22十五、各具体工程监理实施细则的主要容22监理实施细则一、总则1.1 为了实现工程质量的总目标,加强工程质量监视、检查,确保工程质量,根据有关规定和质量管理的有关文件并结合光泽县寨里镇2013年农业综合开发高标准农田建立示工程批复建立规模的

    2、实际情况制定本实施细则。1.2 本监理实施细则适用于光泽县寨里镇2013年农业综合开发高标准农田建立示工程。1.3 工程质量检验的标准和依据是:1.3.1 已批复的设计文件及相应的设计变更和施工图纸。1.3.2 已批准的监理规划,以及施工组织设计和施工技术措施。1.3.3 业主和承包商双签订的承包合同规定的有关技术指标,质量要求和合同中指定的和行业或部颁的现行施工技术规程,规,验收规、质量等级评定标准以及有关操作规程等。1.3.4 本工程质量管理遵照国土资源部土地开发整理工程质量管理假设干规定实行“工程法人负责、监理单位控制,施工单位保证和政府部门监视相结合的质量管理体系进展。1.3.5 由生

    3、产厂家提供的有关材料、构配件和工程设备的使用技术说明,工程设备的安装、调试、检验等技术资料。1.4 工程质量检查分为:一施工准备检查:二施工过程检查:三隐蔽工程检查:四质量事故检查:五验收签证检查。1.5 在每个单位工程施工开工前,施工承包商均要填写单位工程开工申请单经工程师对施工准备工作检查合格后,可进展主体工程施工,施工过程检查必须坚持“三检制初检、复检、终检各工序施工必须坚持在质量检查合格证后衔接施工,其质量控制工作程序框图如下:1.6 施工质量检查记录、材料和设备的出厂合格证、材质证明、检查试验鉴定资料、验收签证资料、质量评定资料等作为工程验收的重要原始资料,应肃、准确、及时的签发、审

    4、查、汇总归档,完工时移交业主。1.7 由于监理工作的失误所造成的质量问题,除按监理合同的规定对监理处分外,还要按监理部部管理制度追究当事人的责任。1.8 质量检查用的检测仪器具应定期校核,工地使用的量衡器,量具也应定期鉴定、校准。1.9 从事关键工序操作和主要设备安装的工人、施工技术人员,质量检查员要有省国土厅或者水利厅颁发的岗位*书,持证上岗、不得顶岗替代。2.0 为了有效的控制工程质量,提高施工企业经济效益,施工承包商应建立健全全面质量管理保证体系,承受工程师检查和政府监视、相互配合、确保工程质量目标的实现。二、监理组织机构及职责分工2.1监理组织机构框图光泽县寨里镇2013年国家农业综合

    5、开发高标准农田建立示范工程工程监理部建立单位总监理工程师协调设计单位承建单位现场监理 工程监理机构的主要人员配置 1 总监理工程师 堂兴 2 现场监理 斌 2.2人员分工及职责2013年 11月中博建立开展*与光泽县寨里镇人民政府签订了监理合同一份,对光泽县寨里镇2013年农业综合开发高标准农田建立示工程全面施行施工阶段的监理。监理合同签订后,中博建立开展*根据监理围和任务的要求,立即成立了州中博建立开展*光泽县寨里镇2013年农业综合开发高标准农田建立示工程工程监理部。三、施工准备工作检查3.1在每个单位工程开工前施工承包商均应填报单位工程开工申请单,并详细填报施工组织方案,机具设备与技术工

    6、人数量、材料及施工机具设备到场情况及各项施工需用的建筑材料试验报告等,报送工程师进展审核,监理工程师在收到单位工程开工申请书后的七天,会同有关人员或部门检查核实承包商的施工准备工作情况,经检查满足合同要求和具备施工条件时,签发单位工程开工令后即可开工,如审核不合格,承包商要对监理工程师指出的问题限期解决,待施工准备好后,再次填报单位工程开工申请单供审核。3.2开工条件的审查,除了合同规定的业主应提供的开工工作外,承包商在工程开工前应事先向监理工程师呈报其实施工程承包合同的现场组织机构表及主要岗位的人员和他们的主要资历,还应做好以下审查工作。3.2.1试验设备的检查:除业主统一指定的试验单外必须

    7、是发证符合资质要求的试验单位,承包商必须具备现场检查、试验所需的仪器和设备,试验人员的技术水平必须满足质量测试需要,试验人员、施工、质检、平安等主要岗位人员必须胸前挂牌并持证上岗。3.2.2施工机具、设备的检查:检查承包商设备进场情况,机械设备类型、型号、数量能否满足施工进度的需要,如不能满足需要,承包商应立即调换补充。3.2.3原材料、成品、半成品的检查:检查用于永久工程的原材料的规格性能是否符合设计要求,水泥、掺和剂、钢材等一定要有出厂合格证、生产可证,材质试验说明书等,对每批材料都要经过检查签定或试验,鉴定试验除在工地上进展外,还可委托业主指定的有资格的试验站室进展。机电设备和金属构造应

    8、检查是否有出厂合格证,对运输过程和存放过程发生的变形、锈蚀、受朝、损坏等问题,是否已妥善处理。3.2.4检查在一定的时间连续施工的工程砼浇筑等,其材料和施工设备,机具配置数量是否能保证方案时段连续施工的需要。3.2.5检查附属工程,大型临时设施,防自然灾害措施,保养、保护措施,劳力组织和技术水平等能否保证施工质量的要求。3.2.6审查承包商的施工组织设计与施工技术措施设计,以及全面质量管理体系。3.2.7检查以下各项是否已向施工人员交底:有关的设计、施工说明、施工规程、规、质量标准、施工细则及操作规程,施工技术措施等。四、施工过程及隐蔽工程检查4.1在施工过程中,施工质量控制必须坚持“三检制,

    9、即每一道工序完成后,施工承包商的施工班组应进展初检,做好初检记录,报请承包商的质检组或专职质检人员复检,复检合格后,填写工程质量报验单和分项工程质量检验评定表送工程师终检。4.2分项工程质量检验评定表的容是质量评定的根底资料和依据,填报要肃、认真、准确、真实,要符合规定的质量评定标准,提高每次检查合格率,对初复检资料重不全或失实的分部、分项工程不得评为合格。4.3关键部位和隐蔽工程的终检应由监理部组织工程师和业主有关人员共同检查。未经检查或检查验收不合格,工程的任局部不得覆盖或使之无法查看,每项工序经检验合格由工程师签发合格证后,才可进展下一道工序的施工。任一道工序未经终验不合格,未签发合格证

    10、的工程不得进展下一道工序施工。4.4在施工过程中,监理工程师应会同施工员加强施工作业过程中的质量检查,可能时抽样试验,并做好检查记录。4.5监理工程师在检查中发现问题,应及时向施工人员提出,并催促其纠正,如果有重问题继续施工可能造成重大或特大质量事故,工程师可立即命令现场施工负责人暂时停工,并向总监或承包商主要行政或技术负责人报告,确定解决方法,暂停时间假设超过24小时,应由总监理工程师签发停工令,待问题处理好接到复工令后可继续施工。4.6每一个单位工程和重要的分部单元工程完成后应由监理部会同承包商的质检科组进展检查验收,并评定或暂评质量等级,对质量有缺陷或质量不合格的单位工程暂不评定质量等级

    11、待承包商进展修补处理后,重新检查,评定质量等级。4.7承包商在安排作业方案时,应预留出足够的检查时间,监理人员在接到工程质量报验单后的48小时应对所检查的工程进展检验,检验过程中应尽量缩短时间。4.8对完成的工程,应对它的维护、保养进展检查,如砼的养护,对埋件外露局部的保护等。五、验收签证检查5.1单位工程,分部工程,单元工程和分项工程完成后,并具备交工条件,承包商应填写单位单元工程报验单,工程师再组织设计代表,业主代表及有关人员进展一次系统的整体检查,对检查中发现的问题承包商应及时处理解决。5.2 验收签证检查,承包商应提供以下资料备查:5.2.1设计和竣工图纸;5.2.2设计变更说明和施

    12、工要求;5.2.3施工原始记录,原材料试验资料,半成品及预埋件鉴定资料和出厂合格证;5.2.4施工质量检查、试验、测量观测等记录;5.2.5地质部门提供的地质结论及地质描述图;5.2.6设备鉴定书及安装、试运行记录;5.2.7特殊问题处理说明和有关技术会议纪要;5.2.8其它与验收签证有关的文件和资料;5.3现场检查的主要容:5.3.1各类建筑物土开挖回填断面,各部位高程,衬砌断面,建筑物的位置、根底、构造尺寸等是否与设计相符;5.3.2各项施工记录是否与实际情况相符;5.3.3施工过程中出现的质量事故及重大缺陷处理后是否满足了质量和设计要求;检查中,对工程质量有疑心的部位,应进展必要的抽样试

    13、验,以便对工程质量作出符合实际的结论意见。5.4单位工程的分部、单元、分项工程验收签证资料一式四份,一份存施工单位,一份附工程结算报价单,其余二份暂存监理部,供质量评定、阶段验收和竣工验收时备查。5.5单位工程的分部、单元、分项工程验收签证应前后衔接,不重复进展,对已鉴证局部,除有特殊情况要求抽样校验外,一般不再复检。六、质量事故检查6.1根据事故对工程的耐久性和正常使用的影响程度,检查处理事故对工程影响时间长短和直接经济损失大小,分为一般质量事故、重大质量事故和特大质量事故三类。分类标准见一。6.2施工过程中如发现质量事故,不分事故大小,施工承包商应立即填写工程质量事故报告单,经施工技术负责

    14、人签字后,报送监理工程师和监理部。工程质量事故报告单见一。6.3监理工程师发现质量事故或收到工程质量事故报告单后,首先应向施工单位下达工程施工暂停令,通知施工单位立即停顿有质量事故的工程工程继续施工,同时,与质量事故有关的工程部位也不能继续施工,以免造成更大的影响。6.4质量事故的处理:一般质量事故应由承包商提出处理意见,报监理工程师及业主汇总批准后实施,重大或特大质量事故的处理,监理部可会同设计、业主施工承包商共同研究确定处理案,由施工单位实施,事故处理案应报业主备查。6.5质量事故处理后,应根据处理措施的质量要求和标准重新进展质量检查、评定,在质量等级栏加盖处理章。七、施工质量检验评定工程

    15、划分7.1工程划分依据 为了加市浈江区犁市镇群丰村、沙园村高标准根本农田整理工程的质量管理,统一工程质量检验评定标准,使之到达规、科学、合理、系统的目的,依据水利部颁发的水利水电施工质量检验与评定规程试行SL1762007、水利水电工程验收规程SL2232008和省国土厅下发的土地开发整理工程验收规程作为质量管理及资料划分的实施依据。7.2质检工程划分根据土地开发整理工程验收规程,该土地开发整理工程要求检查验收按四级划分,即:单项工程、单位工程、分部工程、单元工程。工程质量检验按单元工程、分部工程、单位工程、单项工程进展质量检验评定。1单项工程:将本标段划分为一个单项工程。2单位工程:本标段的

    16、土地平整工程、农田水利工程、田间道路工程、桥梁工程、其他工程,各划分为一个单位工程。分部工程:每5个区域田块、新建灌排渠、田间干道、田间道、生产路、涵洞、桥梁的各个部位,各分别划分为一个分部工程。 4单元工程:指分部工程中由假设干个工序完成的最小综合体。 土地平整工程每一个田块划分为一个单元工程。农田水利工程每条灌排渠划分为一个单元工程。田间道路工程每一条划分为一个单元工程。八、开工条件的控制8.1监理工程师应格审查工程开工应具备的各项条件,并审批开工申请。8.2合同工程开工应遵守以下规定:1、 监理部应在施工合同约定的期限,经发包人同意后向承包人发出进场通知,要求承包人按约定及时调遣人员和施

    17、工设备、材料进场进展施工准备。2、 监理部应协助发包人按施工合同约定向承包人移交施工设施或施工条件,包括施工用地、道路、测量基准点以及供水、供电、通信设施等。3、 承包人完成开工准备后,应向监理部提交开工申请。监理部检查确认发包人和承包人的施工准备满足开工条件后签发开工令。4、 由于承包人原因使工程未能按施工合同约定时间开工的,监理部应通知承包人在约定时间提交赶工措施报告并说明延误开工原因。由此增加的费用和工期造成的损失由承包人承当。5、 由于发包人原因使工程未能按施工合同约定时间开工的,监理部在收到承包人提出的顺延工期的要求后,应立即与发包人和承包人共同协商补救方法。由此增加的费用和工期延误

    18、的损失由发包人承当。8.3分部工程开工。监理部应审批承包人报送的每一分部工程开工申请,审核承包人递交的施工措施方案,检查该分部工程的开工条件,确认后签发分部工程开工通知。8.4单元工程开工。第一个单元工程在分部工程开工申请获得批准后自行开工,后续单元工程凭监理部签发的上一单元工程施工质量合格证明可开工。九、工程质量控制9.1监理部已建立和健全了质量控制体系,并在监理工作过程中不断的改良和完善。9.2 监理工程师应监视承包人建立和健全质量保证体系,并监视其贯彻执行。9.3 监理工程师应按照工程建立标准和强制性条文及施工合同约定,对所有施工质量活动及质量活动相关的人员、材料、工程设备和施工设备、施

    19、工法和施工环境进展监视和控制,按照事前审批、事中监视和事后检验等监理工作环节控制工程质量。9.4 监理工程师应按有关规定或施工合同约定,核查承包人现场检验设施、人员、技术条件等情况。9.5监理工程师应对承包人从事施工、平安、质检、材料等岗位和施工设备操作等需要持证上岗的人员的资格进展验证和认可。对不称职或违章、违规人员,可要求承包人暂停或制止其在本工程中工作。9.6 材料和工程设备的检验应符合以下规定:1 对于工程中使用的材料、构配件,监理工程师应监视承包人按有关规定和施工合同约定进展检验,并应查验材质证明和产品合格证。2 对于承包人采购的工程设备,监理工程师应参加工程设备的交货验收;对于发包

    20、人提供的工程设备,监理工程师应会同承包人参加交货验收。3 材料、构配件和工程设备未经检验,不得使用;经检验不合格的材料、构配件和工程设备,应催促承包人及时运离工地或做出相应的处理。4 监理工程师如对进场材料、构配件和工程设备的质量有异时,可指示承包人进展重新检验,必要时,监理工程师应进展平行检测。5 监理工程师发现承包人未按有关规定和施工合同约定对材料、构配件和工程设备进展检验,应及时指示承包人补做检验;假设承包人未按监理工程师的指示进展补验,监理工程师可按施工合同约定自行或委托其他有资质的检验机构进展检验,承包人应为此提供一切便并承当相应费用。6 监理工程师在工程质量控制过程中发现承包人使用

    21、了不合格的材料、构配件和工程设备时,应指示承包人立即整改。9.7 施工设备的检查应符合以下规定:1 监理工程师应催促承包人按照施工合同约定保证施工设备按方案及时进场,并对进场的施工设备进展评定和认可。制止不符合要求的设备投入使用,并对要求承包人及时撤换。在施工进程中,监理工程师应催促承包人对施工设备及时进展补充、维修、维护,满足施工要求。2 旧施工设备进入工地前,承包人应提供该设备的使用和维修记录,以及具有设备鉴定资格的机构出具的检验合格证,经监理工程师认可,可进场。3 监理工程师假设发现承包人使用的施工设备影响施工质量和进度时,应及时要求承包人增加或撤换。9.8 监理机构应审批承包人制定的施

    22、工控制网和原始地形图的施测案,并对承包人施测过程进展监视,对测量成果进展抽样复检或与承包人进展联合测量。9.9 监理工程师应审批承包人提交的工艺参数试验案,对现场试验进展监视,审核试验结果和结论,并监视承包人格按照批准的施工法进展施工。9.10 施工过程质量控制应符合以下规定:1 监理工程师应催促承包人按施工合同约定对工程所有部位和工程使用的材料、构配件和工程设备的质量进展自检,并按规定向监理部提交相关资料。2 监理工程师应采用现场查看、查阅施工记录以及对材料、构配件、试样等进展抽检的式对施工质量进展格控制,应及时对承包人可能影响工程质量的施工方法以及各种违章作业行为发出调整、制止、整顿至暂停

    23、施工的指示。3 监理工程师应格旁站监理工作,特别注重对易引起渗漏、冻融、冲刷、汽蚀等部位质量控制。4 单元工程或工序未经监理工程师检验或检验不合格,承包人不得开场下一步工作或工序的施工。5 监理工程师发现由于承包人使用的材料、构配件、工程设备以及施工设备或其他原因可能导致工程质量不合格或造成质量事故时,应及时发出指示,要求承包人立即采取措施纠正,必要时,责令其停工整改。6 监理工程师发现施工环境可能影响工程质量时,应指示承包人采取有效的防措施,必要时,应停工整改。7 监理工程师应对施工过程中出现的质量问题及其处理措施遗留的问题进展详细记录和拍照,保存好照片或音像片等相关资料。(8) 监理工程师

    24、应参加工程设备供货人组织的技术交底会议,监视承包人按照工程设备供货人提供的安装指导书进展工程设备的安装。9.11 工程质量检验应符合以下规定(1) 承包人应首先对工程施工质量进展自检。未经承包人自检或自检不合格、自检资料不完善的单元工程或工序,监理部有权拒绝检验。(2) 监理工程师对承包人经自检合格后报验的单元工程或工序质量,应按有关技术标准和施工合同约定的要求进展检验,检验合格后予签认。(3) 监理工程师可采用跟踪检测、平行检测法对承包人的检验结果进展复核,对关键工序和重要隐蔽局部采取旁站监理。(4) 工程完工后需覆盖的隐蔽工程、工程的隐蔽部位,应经监理工程师验收合格后可覆盖。9.12工程质

    25、量评定。监理工程师应监视承包人真实、齐全、完善、规地填写质量评定表。承包人应按规定对工序、单元工程、分部工程、单位工程质量等级进展自评。监理部应对承包人的工程质量等级自评结果进展复核。监理部应按规定参与工程工程外观质量评定和工程工程施工质量评定工作。9.13 质量事故的调查处理应符合以下规定:(1) 质量事故发生后,承包人应按规定及时提交事故报告。监理部在向发包人报告的同时,指示承包人及时采取必要的应急措施并保护现场,作好相应记录。(2 监理工程师应积极配合事故调查组进展工程质量事故调查、事故原因分析,参与处理意见等工作。 3 监理工程师应指示承包人按照批准的工程质量事故处理案和措施对事故进展

    26、处理。经监理部检验合格后,承包人可进入下一步阶段施工。十、 工程进度控制10.1 控制性总进度方案的编制应符合以下规定:(1) 监理部应在工程工程开工前依据施工合同约定的工期总目标、阶段性目标等,协助发包人编制控制性总进度方案。(2) 随着工程进度和施工条件的变化,监理部应及时提请发包人对控制性总进度方案进展必要的调整。10.2 施工进度方案的审批应符合以下规定:(1) 监理部应在工程工程开工前依据控制性总进度方案审批承包人提交的施工进度方案。在施工过程中,依据施工合同约定审批各单位工程进度方案,逐阶段审批每期施工进度方案。(2 施工进度方案审批的程序:1承包人应在施工合同约定的时间向监理部提

    27、交施工进度方案。监理部应在收到施工进度方案后及时进展审查,提出明确审批意见。必要时召集由发包人、设计单位参加的施工进度方案审查专题会议,听取承包人的汇报,并对有关问题进展分析研究。2如施工进度方案中存在的问题,监理工程师应提出审查意见,交承包人进展修改或调整,审批承包人提交的施工进度方案或修改、调整后的施工进度3 施工进度方案审查的主要容:1在施工进度方案中有无工程容漏项或重复的情况。2施工进度方案与合同工期和阶段性目标的响应性与符合性3施工进度方案中各工程之间逻辑关系的正确性与施工案的可行性。4关键路线安排和施工进度方案实施过程的合理性。5人力、材料、施工设备等资源配置方案和施工强度的合理性

    28、6材料、构配件、工程设备供给方案与施工进度方案的衔接关系。7本施工工程与其他个标段施工工程之间的协调性。8施工进度方案的详细程度和表达形式的适宜性。9对发包人提供施工条件要求的合理性。10其他应审查的容。10.3 实施施工进度的检查与协调应符合以下规定: 1 监理工程师应催促承包人作好施工组织管理,确保施工资源的投入,并按批准的施工进度方案实施。2 监理机构应做好实际工程进度记录以及承包人每日的施工设备、人员、原材料的进场记录,并审核承包人的同期记录。3 监理工程师应对施工进度方案的实施全过程,包括施工准备、施工条件和进度方案的实施情况,进展定期检查,对实际施工进度进展分析和评价,对关键路线

    29、的进度实施重点跟踪检查。4监理工程师应根据施工进度方案,协调有关参建的各之间的关系,定期召开进度协调会议,及时发现、解决影响工程进度的干扰因素,促进施工工程的顺利开展。10.4 施工进度方案的调整应符合以下规定:1 监理工程师在检查中发现实际工程进度与施工进度方案发生了实质性的偏离时,应要求承包人及时调整施工进度方案。2 监理工程师应根据工程变更情况,公正、公平处理工程变更所引起的工期变化事宜。当工程变更影响施工进度方案时,监理工程师应指示承包人编制变更后的施工进度方案。3 监理工程师应依据施工合同和施工进度方案及实际工程进度记录,审查承包人提交的工期索赔申请,提出索赔处理意见报发包人。4 施

    30、工进度方案的调整使总工期目标、阶段目标、资金使用等发生较大的变化时,监理部应提出处理意见报发包人批准。10.5 停工与复工应符合以下规定:1 发生以下情况之一,监理部可视情况决定是否下达暂停施工通知:1发包人要求暂停施工时。2承包人未经可即进展主体工程施工时。3承包人未按照批准的施工组织设计或工艺施工,并且可能会出现工程质量问题或造成平安事故隐患时。4承包人有违反施工合同的行为时。2 发生以下情况之一,监理部应下达暂停施工通知:1工程继续施工将会对第三者或社会公共利益造成损害时。2为了保证工程质量、平安所必要时。3发生了须暂时停顿施工的紧急事件时。4承包人拒绝服从监理工程师的管理,不执行监理工

    31、程师的指示,从而将对工程质量、进度和投资控制产生重影响时。5其他应下达暂停施工通知的情况时。3 监理部下达暂停施工通知,应征得发包人的同意。发包人应在收到监理部暂停施工通知报告后,在约定的时间予以答复;假设发包人逾期未答复,则视为其己同意,监理部可据此下达暂停通知,并根据停工的影响围和程度,明确停工围。4 假设由于发包人的责任需要暂停施工,监理部未及时下达暂停施工通知时,在承包人提出暂停施工的申请后,监理部应在施工合同约定的时间予以答复。5 下达暂停施工通知后,监理工程师应指示承包人妥善照管工程,并催促有关及时采取有效措施,排除影响因素,为尽早复工创造条件。6 在具备复工条件后,监理工程师应及

    32、时签发复工通知,明确复工围,并催促承包人执行。7 监理部应及时按施工合同约定处理因工程停工引起的与工期,费用等有关的问题。10.6 由于承包人的原因造成施工进度拖延,可能致使工程不能按合同工期完工,监理部应指示承包人调整施工进度方案,编制赶工措施报告,在审批后发布赶工指示,并催促承包人执行。10.7在阶段验收时,监理部工程师应催促承包人按施工合同约定按时提交施工报告。十一、工程投资控制11.1 工程投资控制的主要监理工作应包括以下各项:1 监理工程师协助发包人编制合同工程的付款方案。2 根据工程实际进展情况审核工程付款申请,签发付款证书。3 根据施工合同的约定进展价风格整。4 根据授权处理工程

    33、变更所引起的工程费用变化事宜。6 根据授权处理合同索赔中的费用问题。7 审核完工付款申请,签发完工付款证书。8 审核最终付款申请,签发最终付款证书。11.2 工程计量:(1) 可支付的工程量应同时符合以下条件:1经监理工程师签认,并符合施工合同约定或发包人同意的工程变更工程的工程量以及计日工。2经质量检验合格的工程量。3承包人实际完成的并按施工合同有关计量规定的工程量。 (2)在监理部签发的施工图纸包括设计变更通知所确定的建筑物设计轮廓线和施工合同文件约定应扣除或增加计量的围,应按有关规定及施工合同文件约定的计量法和计量单位进展计量。(3) 工程计量必须符合以下程序:1工程工程开工前,监理工程

    34、师应监视承包人按有关规定或施工合同约定完成原始地面的测绘以及计量。工程计量前,监理机构应审查承包人计量人员的资格和计量仪器设备的精度及率定情况,审定计量的程序和法。2在接到承包人计量申请后,监理部组织专人审查计量工程、围、式,审核承包人提交的计量所需的资料、工程计量己具备的条件,假设发现问题,或不具备计量条件时,应催促承包人进展修改和调整,直至符合计量条件要求,可同意进展计量。3监理部、业主单位代表会同承包人共同进展工程计量;或监视承包人的计量过程,确认计量结果;或依据施工合同约定进展抽样复检。4在付款申请签认前,监理部应对支付工程量汇总成果进展审查。5假设监理工程师发现计量有误,可重新进展审

    35、核、计量,进展必要的修正与调整。11.3 付款申请和审查应符合以下规定:(1) 只有计量结果被认可,监理部可受理承包人提交的付款申请。(2) 监理工程师在接到承包人付款申请后,应在施工合同约定时间完成审核付款申请报表。1) 付款申请表填写符合规定,证明材料齐全。2) 申请付款工程、围、容、式符合施工合同约定。3) 质量检验签证齐全。4) 工程计量有效、准确。5) 付款单价及合价无误。(4) 因承包人申请资料不全或不符合要求,造成付款证书签证延误,由承包人承当责任。未经监理部签字确认,发包人不应支付任工程款项。11.4 预付款支付应符合以下规定:(1) 监理部在收到承包人的工程预付款申请后,应审

    36、核承包人获得工程预付款已具备的条件。条件具备、额度准确时,可签发工程预付款付款证书。(2) 监理部在收到承包人的工程材料预付款申请后,应审核承包人提出的单据和有关证明材料,并按合同约定支付。11.5 保存金支付应符合以下规定: 当工程保修期满之后,监理部应签发保存金付款证书。如果监理部认为还有局部剩余工程需要处理,报发包人同意后,可在剩余的保存金付款证书中拘留与处理工作所需费用相应的保存金余额,直到工作全部完成后再支付剩余的保存金。11.6完工结算应符合以下规定:(1)监理工程师应及时审核承包人提交的完工结算凭证及付款申请以及有关其他相关资料,签发完工付款证书,报发包人批准。(2)发包人认为还

    37、应支付或扣除的其他金额。十二、 施工平安与环境保护12.1 施工平安应符合以下规定:(1监理部应根据施工合同文件有关约定,协助发包人进展现场施工平安的检查、监视。(2工程开工前,监理部应催促承包人建立健全施工平安保障体系和平安管理规章制度,对职工进展施工平安教育和培训;应对施工组织设计中的施工平安措施进展审查。(3在施工过程中,监理部应对承包人执行施工平安法律、法规和工程建立强制性标准以及施工平安措施的情况进展监视、检查。发现不平安因素和平安隐患时,应指示承包人采取有效措施予以整改。假设承包人延误或拒绝整改时,监理工程师可责令其停工。当监理部发现存在重大平安隐患时,应立即指示承包人停工,做好防

    38、措施,并及时向发包人报告,如有必要,应向政府有关主管部门报告。(4当发生施工平安事故时,监理部应协助发包人进展平安事故的调查处理工作。(5)监理部应协助发包人在每年汛前对承包人的度汛案及防汛预案的准备情况进展检查。12.2 施工环境保护应符合以下规定:(1)工程工程开工前,监理工程师应催促承包人按施工合同约定,编制施工环境管理和保护案,并对落实情况进展检查。(2)监理部应要求承包人防止对施工区域的植物和建筑物等的破坏。建筑物撤除不准使用爆破作业。(3)监理工程师应监视承包人采取有效措施对施工中开挖的边坡及时进展支护和做好排水措施,尽量防止对植被的破坏并对受到破坏的植被及时采取恢复措施。(4)监

    39、理工程师应监视承包人格按照批准的弃渣规划有序地堆放、处理和利用废渣,防止任意弃渣造成环境污染、影响河道行洪能力和其他承包人的施工。(5)监理工程师应要求承包人保持施工区和生活区的环境卫生,及时去除垃圾和废弃物,并运至指定地点进展处理。进入现场材料、设备应有序放置。(6)工程完工后,监理工程师应监视承包人按施工合同约定撤除施工临时设施,清理场地,做好环境恢复工作。十三、 合同管理的其他工作工程变更应符合以下规定:13.1 工程变更的提出、审查、批准、实施等过程应按施工合同约定的程序进展。13.2 监理部可根据工程的需要并经发包人同意,指示承包人实施以下各种类型的变更:(1增加或减少施工合同中的任

    40、一项工作容。(2取消施工合同中任一项工作但被取消的工作不能转由发包人或其他承包人实施。(3改变施工合同中任意一项工作的标准或性质。(4改变工程建筑物的形式、基线、标高、位置或尺寸。(5改变施工合同中任一项工程经批准的施工方案、施工案。(6追加为完成工程所需的任额外工作。(7增加或减少合同中工程的工程量超过合同约定的百分比。13.3 工程变更的提出:(1发包人可依据施工合同约定或工程需要提出工程边更建议。(2设计单位可依据有关规定或设计合同约定在其职责与权限围提出对工程设计文件的变更建议。(3承包人可依据监理机构的指示,或根据工程现场施工情况提出变更建议。(4监理部可依据有关规定、规,或根据现场

    41、实际情况提出变更建议。13.4 工程变更建议书的提交:(1工程变更建议提出时,应考虑留有发包人与监理部对变更建议进展审查、批准,设计单位进展变更设计以及承包人进展施工准备的合理时间;(2在特殊情况下,如出现危及人身、工程平安或财产重损失的紧急事件时,工程变更不受时间限制,但监理部仍应催促变更提出单位及时补办相关手续。13.5工程变更审查(1监理部对工程变更建议书审查应符合以下要求:变更后不降低工程质量标准,不影响工程完建后的功能和使用寿命。工程变更在技术上可行、可靠。工程变更引起的费用及工期变化经济合理。工程变更不对后续施工产生不良影响。(2监理工程师审核承包人提交的工程变更报价时,应按下述原

    42、则处理:如果施工合同工程量清单中有适用于变更工作容的工程时,应采取该工程的单价或合价。如果施工合同工程量清单中无适用于变更工作容的工程时,可引用施工合同工程量清单中类似工程的单价或合价作为合同双变更议价的根底。如果施工合同工程量清单中无此类似工程的单价或合价,或单价作为合同或合价明显不合理不适用的,经协商后,由承包人依照招标文件确定的原则和编制依据,重新编制单价或合价,经监理部审核后,报发包人确认。(3) 当发包人与承包人协商不能一致时,监理部确定适宜的暂定单价或合价通知承包人执行。 十四、信息管理 14.1设置信息专职管理人员,对监理文件进展分类归档,文件来往传递。 14.2对发包人与承包人

    43、之间的通知与联络必须经监理部呈报转发。 14.3监理日志一本,现场监理将当日监理情况及时载入日志。14.4按照监理合同提供日常监理文件。总之监理规划及实施细则是监理工程师全位、全过程、密而细致的监理大纲,是进展“三控制、二管理、一协调工作的主要容,是监理工程师进展工程监理的根本依据,施工承包商应组织施工、质检等技术管理人员认真学习,熟练掌握其质量程序与报验法。十五、各具体工程监理实施细则的主要容15.1土地平整工程监理细则15.1.1 施工准备工作监理工作要点1检查施工条件。工程区水质好,人畜均适饮用,对混凝土不具有腐蚀性,施工用水可以根据施工现场的具体情况就近利用。工程区交通运输便利,区有乡

    44、间道路通过,工程建立所需建筑材料和机械设备直接可运抵工程区。工程区边有输电线路通过,可以作为施工之用,在必要的地可以架设输电线路。在不便架设输电线路的地区可以利用柴油机作为施工动力设备。工程区属寨里镇围,工程所需主要建筑材料“三材和燃料从崇仁乡、寨里镇购置;天然建筑材料从工程区就近采集。 机械设备:本工程施工所需机械,如推土机、挖掘机、混凝土搅拌机及运输工具等由工程承包单位提供。2签发开工可证。上述承建单位报送的报审材料连同审签意见单一式4份经承建单位工程经理或总工签署并加盖公章后报送监理。监理在7天返回审签意见单一份,审签意见包括“照此执行、“按意见修改后执行、“修改后重新报送3种。除非审签

    45、意见为“修改后重新报送,否则承建单位即可向监理报送开工申请报告,监理将在收到开工申请24小时签发工程开工可证。3如果承建单位未能按期向监理报送开工所必须的材料,由此造成施工工期延误其他损失,均由承建单位承当合同责任。承建单位在期未收到监理的审签意见单位或批复文件,可视为已报审阅同意。15.1.2主要工程施工法 施工前应核对原规划设计是否与工程区地形、水源、作物种植等相符,发现问题应及时与设计部门协商,提出合理修改案。编制施工方案,拟定各项施工顺序和技术要求:编制劳力、工种、材料、设备、工程进度方案,制定质量检查法和平安措施。本工程处于平原地区,土地平整以机械施工为主,人工施工为辅。在推土机推土

    46、前,对开挖区域有树桩、树根、杂填土等障碍物利用机械结合人工彻底去除,然后先把表层原田面耕作土25cm用推土机分两层推土剥离后,再用推土机进展细平工作,尽量做到挖填同时进展,条田平整后高程要符合设计要求。平整时应采取就近原则,挖取高于设计田面标高的土回填至附近低于设计田面标高田块,并根据规划设计布置的管道走向在特殊情况下进展田间土调配,开挖及回填时应保证表土回填前田块有足够的保水层。在施工时应注意田面高程的控制,并按照设计要求用推土机配合平整进展耕作层回覆,新造田表土翻松则用推土机的松土器进展耙松处理。15.2农田水利工程监理细则15.2.1 施工过程控制中监理工作要点 在施工过程中,监理工程师应催促承建单位按批准的施工措施方案和合同技术规程规按章作业,格执行工序质量三检制,上道工序未经监理工程师检验签证,下一道工序禁开工。监理工程师还应对作业工序进展巡视、跟踪、检查和记录,发现违反技术规程规作业,可采取口头违规警告、书面违规警告直至指令返工、停工等式予以制止。15.2.1.1对人工开挖的质量检查(1) 在施工工程中,承建单位应对工序质量进展“三检,合格后填报工序质量检验合格证,报监理工程师


    注意事项

    本文(高标准农田项目监理实施细则.doc)为本站会员(飞猪)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
