    高标准基本农田项目施工总结报告.doc

    • 资源ID:142986       资源大小:224KB        全文页数:27页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    高标准基本农田项目施工总结报告.doc

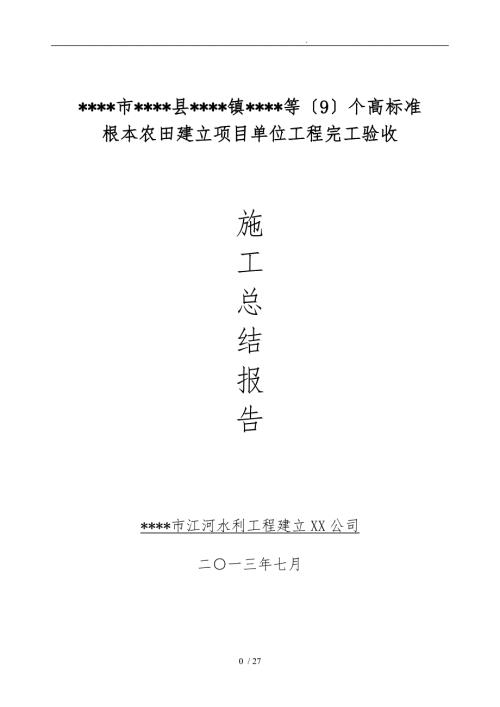

    1、 . *市*县*镇*等9个高标准根本农田建立项目单位工程完工验收施工总结报告*市江河水利工程建立XX公司二一三年七月目 录1、工程概况31.1、工程位置及施工布置:31.2、工程主要施工任务:31.3、主要建立容:32、工程投标32.1、投标准备工作32.2.投标书的编制依据32.3.开标、中标与签定施工承包合同32.4、施工承包合同的标的和施工承诺33、施工总布置、施工总进度、主要项目施工情况43.1、施工总体布置43.2、施工总进度计划433、工程完成情况44、主要施工方法64.1、施工准备64.2土方工程施工方法64.3道路工程施工方案74.4.生产路工程施工方案、方法及措施114.5机

    2、井施工方案125工程质量管理175.1、质量保证体系及实施情况175.2 、质量事故及处理195.3、单位工程质量评定情况196文明施工与平安生产2061、文明施工2062、平安生产目标及管理体系207、合同管理218经历与建议2181、经历2182建议219、附件219.1、施工管理机构设置及主要工作人员情况表219.2、投标时计划投入的资源与施工实际投入资源情况表219.3、工程施工管理大事记219.4、技术标准目录2127 / 271、工程概况1.1、工程位置及施工布置:省*市*县*镇*等9个村高标准根本农田建立项目位于*县*镇滕元村、罗元村、高皇村、*村、薛场村,集乡永佛村、集村、大沟

    3、村,淝河乡庙东村等9个行政村境,区土地所有权为集体所有,建立规模为2418.1389公顷其中根本农田面积2080.2650公顷。项目区包括农田水利工程、田间道路工程。1.2、工程主要施工任务:土方工程:北清沟清淤7745m,南圩大沟3442m,斗沟5条计4786m.道路工程:田间道13条计11164m,砂石田间道1条计537m.农桥工程:4m农桥21座,6m农桥5座,8m农桥3座。机井工程:31口防护林工程:1.281万株1.3、主要建立容:本次工程的主要容有:土方工程、道路工程,农桥工程,机井工程和防护林工程等。2、工程投标2.1、投标准备工作我公司对于这项工程十分重视,通过进展了实地的勘察

    4、材料的工地价以及施工环境的调查,对招标文件和图纸认真研究、分析,如期圆满的完成了编制任务。1)招标文件、招标图纸、技术要求;2)国家及水利水电行业技术规、规程、标准;3)现场勘察资料和市场调查资料。本工程在2012年11月26日开标,经过评标委员会评定,我单位中标,于2012年12月4日在*市*县签定了合同协议书。2.4、施工承包合同的标的和施工承诺省*市*县*镇*等9个村高标准根本农田建立项目中标价为7880000.00元,包括了全部的合同项目。承诺是:工期:1个月。质量:到达工程施工质量验收规合格标准。平安目标:确保本工程平安重大事故为零,文明施工争取到达*市文明工地标准。3、施工总布置

    5、施工总进度、主要项目施工情况3.1、施工总体布置本工程施工总平面布置采取相对集中,合理布局随工程进展,分步调整,逐步到位的原那么。生活用水接城市自来水,施工用电从附近系统电接入,项目部租用附近民房。项目部及各施工队配备足够的手机,确保通信24小时畅通。3.2、施工总进度表分部工程名称开工时间完工时间备注土方工程2012年 12月13日2013年1月23日道路工程2013年3月3日2013年7月 15日机井工程2012年12月11日2013年3月 29日农桥工程2012年 12月9日2013年3月20日施工总进度表施工进度控制分析1、工程逢雨雪和上冻天气,严重影响了工程进度;2、2月份春节放假

    6、工地没有施工,影响了工程施工进度。3、地方老百姓人为因素的干扰影响了施工进度。4、午收季节抢收抢种影响施工进度。33、工程完成情况主要工程量表项目名称单 位合同工程量 实际完成工程量 备 注土方工程北青沟清淤m377457745南圩大沟m334423342斗 沟m347864786道路工程田间道1m448448田间道2m27412695田间道3m16521534田间道4m414408田间道5m504507田间道6m540531田间道7m754754田间道8m200200田间道9m12061210田间道10m390395田间道11m14861491田间道12m623687田间道13m832835

    7、砂石田间道m537537机井工程农机井口3131桥梁工程4m农桥座21216m农桥座558m农桥座33增加型涵管座03增加型涵管座03防护林工程栽植意万株1.21810错过种植季节,明年春季补种4、主要施工方法4.1、施工准备开工前复核业主提供的控制点及高程坐标,并建立施工平面控制网、高程控制网,按水利施工测量规SJ95293的有关规定进展测量定位。平面控制网及水准网点均采用木桩。测量放样由具有测量上岗证的专业人员负责,并做好测量的原始记录。施工测量方法1放样前对已有数据资料及施工图纸中尺寸进展全面校核、检查,各局部之间的衔接是否对应、一致。2测量过程中随时复测控制点有无位移,使用精度控制在初

    8、设时精度之。4.2土方工程施工方法斗沟开挖、支沟清淤施工方案本工程主要有斗沟开挖、支沟清淤。斗、农沟开挖1、土方开挖从上至下分层分段依次进展,严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水。2、开挖后岸坡的坡积物、残积物和滑坡体按施工图纸要求开挖清理。去除出的废料,全部运出堆放在业主指定的场地。3、土方开挖按开挖图进展。开挖严格按照设计断面及高程要求进展,超挖应符合规要求,不得欠挖。4、放样测量严格按业主提供的平面控制点和高程控制点进展。定线放样采用符合精度要求的仪器。5、开挖后坡度采用挖掘机进展修整施工,修整从上至下分层分段依次进展,尽量不采用自下而上或采取倒悬的开挖方

    9、法,施工中随时作成一定的坡势,以利排水,开挖过程中应保护边坡稳定。6、土方按照挖填结合调配规划,配合推土机推至对应平整的区段。整坡开挖完成后,应及时进展坡面整形。4.2.2大沟清淤施工方案本工程大沟清淤拟采用1m3挖掘机施工,清淤出来的土方堆放在沟的两侧并摊平.采用全断面填筑施工围堰,自上而下分段进展清淤的方式进展。每段施工时,将该段的积水排入下段河道。挖掘机开挖时一次开挖到位,并配合推土机将土方均匀分摊到岸坡上整平。4.3道路工程施工方案水泥路施工1、路基施工包括推土机筑路基和路床机械压实。路基平整根本要求:基坑开挖根据施工图进展,基坑放样测量必须以监理单位提供的平面控制点和高程控制点进展,

    10、定线放样必须采用符合精度要求的仪器。当挖沟土方堆放到路基上时,路基平整采用推土机推土平整,多余土方放到路边用来填路肩,平整必须严格按照设计断面及高程要求,防止欠挖、超挖,根底平整开挖时,尽量采用人工开挖,机械平整,根底开挖后必须压实,压实度应符合设计要求,同时必须作好排水措施,以防路基积水。路肩回填根本要求:路面铺筑完毕压实后,即进展路肩回填。(1) 实测项目要符合下表要求项次检查项目规定值或允许偏差检查方法和频率1压实度%不小于设计值按JTJ071-98附录B检查每200M测2处2土路肩平整度mm203横坡%+1.0水准仪:每200m测2处4宽度不小于设计值尺量:每200m测2处2路基压实路

    11、基压实前根据土质和含水量,铺土厚度,土料粒径,压实机械,确定压实参数,本工程路基压实机械采用12-15T光轮压路机压实.2、碎石路基施工大块碎石基层铺筑前必须压实路基,路基高程不低于设计堤顶高程,粒径不小于10cm,且质地坚硬,无风化,铺筑厚度7cm,铺砌时应自路面边缘逐步向路中排砌,较大的碎石宜砌在边缘局部,较小的砌在路中局部,彼此排砌严密,不得叠砌。石块的长度应与路中线大致垂直,并应相互错缝,沿路线纵向排砌,不要横排,相邻石块高度超过3cm者,必须将突出局部敲去。小块石铺筑后,用手锤将加工石块所余留的碎石或片石填嵌缝隙,使石块严密,但填嵌工作不可立即在刚铺砌好的路段进展,应间隔1-2m,以

    12、免扎松已排紧的石块。石块经填筑后,即用尺寸为25-35mm的碎石填充严密并整平,如尚存较小缝隙,可铺填粘土第二次填嵌,铺砌完成后,即用压路机碾压。为了防止碾压时石块移动或倾倒,碾压初期应用轻型压路机,待石块初步稳定后改用重型压路机继续碾压直至无显著轮迹,整平层无挤动推移为止。3、砼路面施工1.材料的要求(1)水泥a、应采用强度高,收缩小,耐磨性强,抗冻性好的水泥,其物理性能和化学成分应符合国家有关标准的规定。B、水泥进场时应有产品合格证及化验单,并对品种、标准、数量、出厂日期等进展检查验收。C、不同标号、厂牌、品种、出厂日期的水泥,不得混合堆放,严禁混合使用。出厂日期超过3个月或受潮的水泥,必

    13、须经过试验,按其试验结果断定正常使用或降级使用,已经结块变质的水泥不得使用。2、砂a、应采用干净、坚硬,符合规定级配,细度模度在2.5以上的中粗砂。b、含泥量小于3%。(2)碎石a、碎石质地坚硬。b、针片状颗粒含量小于15%。c、含泥量小于1%。2.搅拌和运输砼运输采用自卸车运输,砼拌合物从搅拌机出料后,运至铺筑地点进展摊铺,振捣,做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定。3.混凝土的摊铺全面检查模板。自卸汽车卸料应从模板一端倒车入模卸料。摊铺虚厚一般高出模板22.5cm。混合料摊铺至板厚的2/3时即可拔出模铁撅,并填实撅洞。摊铺工作一定要在分缝处完毕,不能在一

    14、块有接茬。6因故停工时须特殊处理,停工在半小时之时,可将混合料外表用湿麻布盖上,恢复工作时把此处混凝土耙松,再继续摊铺。停工半小时以上时,可根据气温和混合料的初凝时间作施工缝处理。4.混凝土振捣平板震捣器振捣:混合料分条、分层随摊铺、随平整即使使用平板震捣器振捣。一般先由混凝土板块的边缘开场摊铺,振捣时按垂直方向顺行行使振捣,每一行重叠1520cm,初振找平后沿板四周振捣一遍,然后再纵向压茬振捣顺路方向。行夯粗平:平板夯振实后,用全幅拉杠拉平补齐,全幅振捣夯行夯振实。行夯系浮于模板顶面运行,操作行夯应顺着振动器偏心振动子甩动方向前进,两端有一人掌握夯把,不使行夯振离模板,并保持两边同步缓缓向前

    15、夯前积料过多时应及时去除,凹处及时补足振实,振至混凝土板端后,按动倒顺开关,使行夯返回振捣,如此反复,振捣23遍,到达外表平整、均匀、不露石子,有一层滋润的砂浆为度。行夯用枋木或双排钢管制成,安装振捣器12台。5.修整、抹面修整、抹面作业包括修整模板、缝板处理、抹面和撸边、压纹修整模板a.修整模板在每次震捣作业中,如发现模板外挤,须及时挂线,加橛挤紧校直。b.震后模板顶面遗留砂浆等物,须立即去除干净。c.伸、缩缝板如有偏移或倾斜及时挂线找直修整好。抹面:一般人工操作时,在混凝土板面排出泌水后,混凝土终凝前分3次进展混凝土面层抹面成活俗称三遍抹子。a.第一遍抹面:行夯和拉夯整平后进展,用607

    16、0cm长的抹子木或塑料采用揉压方法,将较小颗粒挤紧压实,逗出浆来,并尽量排除外表浮水,至板面平整,砂浆均匀一致为度,一般约须抹35次。b.第二遍抹面:与第一遍抹面要隔一段时间,长短视天气情况而定,进一步抹平压实,使析水全部赶出模板。无鬃眼,形成一层浓度较高的砂浆。平整度要完全符合设计要求,因而要求抹面用力要稳,速度要匀,抹动扇面要大。c.第三遍抹面:与第二遍抹面之后要停一段时间,析水现象全部停止,砂浆具有一定稠度时进展,这时混合料已稍有强度,宜使用小铁抹子俗称压子进一步压实赶光,细腻无任何小坑洼、小凸点或砂眼为度。撸边:撸边是使混凝土板四周形成一个密实、直顺、圆滑的棱角的工序,起到使板体边缘巩

    17、固、美观的作用。a.在第二遍抹面、板体初凝之后,先用小角抹子沿混凝土板四周仔细压撸、切割,使混凝土表层45cm深度与模板、板缝等别离。撸边时注意不要扰动混凝土或撸出裂缝。b.初撸之后,再用L形抹子仔细撸实,上部1cm左右和贴边平面逐渐呈现光滑、密实、有清晰美观的棱角边缘,一般23遍成活。压纹:为使混凝土板面有一定的粗糙度,以利平安行车,且使路面美观,在成活后要用特制压纹机按垂直行车方向均匀压纹。压纹的工具和纹理深度要按设计行车要求,压得均匀一致。6.养护砼面层养护采用草袋养护工艺7.雨季施工措施1、掌握雨季气象资料,施工前注意天气预报,拟定雨季防护方案,排水系统流畅无阻。2、砂石料场雨季含水量

    18、要经常测定,随时调整拌和加水量,排除路基积水。3、运输砼车辆应加强覆盖,防止遭受雨淋。8.冬季施工措施1、水泥采用水化热高,强度开展较快,425#普通硅酸盐水泥。2、混凝土浇板时基层应无冰冻,不积冰雪,模板及钢筋有冰雪时应予去除。3、砼用的材料,不得有冰雪、冻块等进入搅拌机。4、各种冬施工工具、设备、外加剂已经检验并准备齐全。5、采用人工抹面成活时,行夯、拉夯、初步整平后应即进展一、二遍抹平工作,第三遍抹平视气温而定,在砼温度低至+2以前必须三遍抹面完,提缝板,撸边、拉毛完。1、路基土方整修施工路基平整根本要求:基坑开挖根据施工图进展,基坑放样测量必须以监理单位提供的平面控制点和高程控制点进展

    19、定线放样必须采用符合精度要求的仪器。路基平整必须严格按照设计断面及高程要求,防止欠挖、超挖,根底平整开挖时,尽量采用人工开挖,机械平整,根底开挖后必须压实,设计压实度为0.94,同时必须作好排水措施,以防路基积水。路肩回填根本要求:路面铺筑完毕压实后,回填开挖剩余基坑及路肩,回填设计压实度为0.94。(2)外观鉴定:路肩外表平整密实,边坡直顺,无其他堆积物,无阻水现象.施工要点:进场后立即组织施工队进展便道、清表施工,对后期可能成为影响总工期的节点工程优先安排。本工程路基较硬先采用挖掘机开挖路槽,预留10cm人工开挖,推土机整平,压路机碾压,开挖路基土方放置在两侧路肩,路肩采用人工修整整平,

    20、均匀压实,取其最正确含水量压实。2.施工工序:路基整修路基填筑路基挖方测量放样路肩压实路肩平整路基压实去除表土3.施工控制:1施工测量: 在开工之前进展现场恢复和固定路线,包括导线中线及高程的复测,水准点的复查与增设,横断面的测量与绘制。 对所有测量进展记录并整理所有资料,报监理工程师审批。2施工放样:开工前应现场放出路基边缘、坡脚、边沟、路肩等具体位置,标明其轮廓,提请工程师检查批准。3雨季施工:雨季开挖路堑时,宜分层开挖,每层底面有大于1%的纵坡,挖方边坡宜沿边坡预留30cm厚,待雨季后再修整到设计边坡线,开挖路堑宜于距路基面30cm时停止开挖,待雨季后再挖到设计标高。4路基整修对到达设计

    21、标高的路基进展整修,检查中线位置、宽度、纵坡、横坡、边坡及相应的标高,直至符合规要求。同时,将多余或超宽局部予以挖除。5路基压实路基压实前根据土质和含水量,铺土厚度,土料粒径,压实机械,确定压实参数,本工程路基压实机械采用12-15T光轮压路机压实.4.5机井施工方案机井设计1、机井设计应根据机井规划、建井用途、需水量、水质要求和水文地质条件进展。根据水行政主管局部审批建井方案,进展机井设计。2、机井设计出水量与降深,采用抽水试验资料确定。3、资料缺乏时,可采用探采结合进的实测资料或根据附近同类条件的机井资料确定;也可选用经历公式或理论公式计算。4、成井后均应进展试验抽水,予以校正。5、管井结

    22、构包括井口、井壁管、过滤器和沉淀管。6、管井轴线垂直度,即井孔倾斜度,井孔必须保证井管的安装,井管必须保证抽水设备的正常工作。泵段以上顶角倾斜:安装长轴深井泵时不得超过1。;安装潜水电泵时不得超过2。泵段以下每百米顶角倾斜不得超过2。,方位角不能突变。7、管井深度设计,应根据需水量和拟开采含水层(组、段的埋深、厚度、水质、富水性及其出水能力等因素综合确定。施工准备一、施工前的准备工作应符合以下要求:1、钻机选择,应根据管井设计的孔深、孔径、地质及水文地质条件,并考虑钻机运输、施工、水电供给条件等因素。2、根据设计井孔位置,安装钻机时,井孔中心距线至少10m;距地埋电力线路及松散层旧井孔边线的距

    23、离至少5m距地下通信电缆、构筑物、管道及其他地下设施边线的水平距离至少2m;距高压电线的距离,一般为塔高的两倍;与地面高层楼房及重要建筑物应保持足够的平安距离,并应遵守有关作业施工现场的规定。3、钻机及附属配套设备的安装,必须根底坚实,安装平稳,布局合理,便于操作;回转钻机转盘要水平,天车、转盘及井孔中心在一条铅直线上;冲击钻机必须保证连接结实,钻具总重不得超过钻机说明书规定的重量,活芯应灵活,钢丝绳与活套的轴线应保持一致;在钻进过程中不得位移。4、应做到路通、水通、电通或备好机械动力设备,施工场地平整。5、试钻前应按质量要求,检查钻井设备各零部件,不合格的不得使用。6、泥浆循环系统的泥浆池和

    24、沉砂池的容积,必须满足施工储浆和沉砂的要求。泥浆槽的长度一般应在15m以上。7、管井施工所需管材、滤料、粘土球及其他物料,必须按设计要求在开钻前准备好,并及时运到井场。机井施工方案1、钻进方法与护壁应符合以下规定:1松散层或基岩层,可采用正循环回转式钻进;碎石土类及砂土类松散层,可采用冲击式钻进;无大块碎石、卵石的松散层,可采用反循环回转式钻进;岩层严重漏水或供水困难的基岩层,可采用潜孔锤钻进。2)冲洗介质,应根据水文地质条件和施工情总等因素合理先用。一般在粘土或稳定地层,采用清水;在松散、破碎地层,采用泥浆;在严重漏失地层或缺水地层,采用空气钻进。3松散层钻进时,应根据钻井机具和地层岩性采水

    25、压护壁或泥浆护壁。采用水压护壁时,孔一般应有3m以上的水头压力;采用泥浆护壁时,孔泥浆面距地面应小于0.5m。4停钻期间,应将钻具提至平安孔段位置并定时循环或搅动孔泥浆;泥浆漏失必须随时补充;如孔发生故障,应视具体情况调整泥浆指标或提出钻具。5井孔倾斜度应符合有关规定,钻进时要合理选用钻进参数,必要时应安装钻铤和导正器。如发现孔斜征兆,必须及时纠正。钻具的弯曲、磨损必须定时检查,不合格者不得使用。6在钻进过程中应及时采样并做好地层编录工作。2、 松散层钻进时,采取岩土样应符合以下规定:1一般只采鉴别样,冲击钻进时,可用抽筒或钻头带取鉴别样;回转无岩心钻进时,可在井口冲洗液中捞取鉴别样。所采鉴别

    26、样应准确反映原有地层的埋深、岩性、结构及颗粒组成。2鉴别样的数量,每层至少一个。含水层23m采一个,非含水层与不宜利用的含水层35m采一个,变层处加采一个。当有较多钻孔资料或进展电测时,鉴别样的数量可适当减少。3探采结合井、试验井等应采颗粒分析样,在厚度大于4m的含水层中,宜每46m也取一个;当含水层厚度小于4m时,应采一个。岩土样重量干重不得少于:砂1kg,圆角砾3kg,卵碎石5kg。3、井管外面质量的检查1、井管应无残缺、断裂和弯曲等缺陷。金属井管管端和管箍的螺纹必须完整、吻合。2、井管每米弯曲度不得超过:钢管1mm;铸铁管2mm;钢筋混凝土管和混凝土管3mm。3、井管的上下口平面应垂直于

    27、井管轴线。无砂混凝土井管与混凝土井管管口平面倾斜度偏差不得超过井管外径的1.5%。4、过滤器开孔率偏差不得超过设计开孔率的10%。缠丝间距偏差不得超过设计丝距的20%,缠丝至穿孔管壁的最小距离必须大于3mm。井管的安装1、井管安装前必须按照钻孔的实际地层资料校正井管设计,然后进展井管组合、排列、测量长度,并按井管排列顺序编号。2、下管方法应根据管材强度、下置深度和起重设备能力等因素选定,应符合以下要求:1悬吊下管法,宜用于井管自重或浮重小于井管允许抗拉力和起重的平安负荷。2托盘或浮板下管法,宜用于井管自重超过井管允许抗拉力和起重的平安负荷。3 井管的连接必须做到对正接直、封闭严密,接头处的强度

    28、应满足下管平安和成井质量的要求。4过滤器安装位置的下下偏差不得超过300mm。5井管底部一般应座落在坚实的根底上,假设下部孔段废弃不用时,必须用卵石或碎石填实。4 填砾和管外封闭1、滤料必须按标准要求严格筛选,不合格的颗粒含量不得超过15%。滤料除按设计备妥外,还要准备一定的余量。2、填砾采用循环水填砾或静水填砾。填砾时必须连续均匀,及时测量填砾高度,校核数量,所填滤料应留样备查。3、不良含水层一般用粘土球封闭,要求较高时用水泥砂浆封闭。粘土球应用优质粘土制成,直径为2530mm,以半干为宜。投入前应取井孔的泥浆做浸试验。4、管外封闭位置,上下偏差不得超过300mm。洗井和试验抽水1、填砾完毕

    29、后应及时进展洗井并补填滤料。2、洗井方法和工具,按井的结构、管材、钻井工艺及含水层特征选择,应尽量采用不同的洗井工具交织使用或联合使用。必要时,可根据井管类型选择适宜的化学药剂配合洗井。3、洗井完毕后,进展试验抽水,水泵出水后30分钟采取水样。4、试验抽水时,一般只做一次大降深抽水,水位稳定延续时间不少于8小时。5、试验抽水应到达设计出水量,如限于设备条件不能满足要求时,亦应不低于设计出水量的75%。6、试验抽水终止前,应采取水样,进展水质分析。2.5 管理房及附属设施工艺流程砖块浇水晾至表干砖块运输、制备砂浆基层外表清扫、弹线砖块试摆加工立皮数杆盘角挂线砌筑勒缝清扫检查验收。操作工艺.1砖浇

    30、水砌体用砖必须在砌筑前一天浇水湿润一般以水浸入砖四边1.5cm为宜,含水率为1015%,常温施工不得用干砖上墙;雨季不得使用含水率达饱合状态的砖砌墙;冬期砖不得浇水,可适当增大砂浆稠度。.2砂浆搅拌砂浆配合比采用重量比,计量精度水泥为2,砂、灰膏控制在5以,机械搅拌时间不得少于2min,加人外加剂不少于3min,掺用有机塑化剂的砂浆35min。施工前首先检查砼根底质量必须符合要求, 将根底外表浮土及垃圾清理干净,从两端龙门板轴线处拉上麻线,从麻线上挂下线锤, 在混凝土上锤尖处打上小钉,引出墙身轴线,根据轴线向两边放出大放脚的底边线。在砼根底转角、交接及踏步处立好根底皮数杆,并用水准仪抄平, 标

    31、明砖的皮数及大方脚退台情况、地圈梁位置。根据弹好的轴线进展排砖,水平灰缝厚度和竖向灰缝宽度一般为10mm,不应小于8mm,也不应大于12mm。附墙垛柱、变形缝等的位置尺寸应符合砖的模数,假设不符合砖的模数时,可用找砖或丁砖来调整。采用铺浆法砌筑,先灌竖向灰缝,再铺水平灰缝,批头缝后砌筑必须满刀灰,必要时应加浆,铺浆长度不得超过500mm。砌筑时第一皮大方脚砖灰缝较大时用C20细石砼在砼根底外表找平后再砌。砖根底形式为等高式, 大方脚采用一丁一顺组砌法,竖缝错开1/4砖长,十字及丁字接头处要隔皮砌通。根底墙采用梅花丁砌筑,转角处和交接处同时砌起,施工连续处留设在构造柱处。砌筑时,每块砖应上跟线,

    32、下跟棱,揉平压实。 对砌体中沟槽、管道、观测点、水电、暖、卫洞槽等应在砌筑中按照施工图留出或砌入,严禁在砌好的砌体上开槽凿洞。在砌筑不同深度的根底时,应按先深后浅顺序砌筑,由高台向低台搭接。根底上下相接处应砌成踏步式,踏步长度不大于1m,高度不大于500mm。砖根底面临时连续处应留斜槎,高差不得大于1.2m。如有防震缝或沉降缝,其两边根底必须分开砌筑,严禁任何搭接咬样。先砌的要把露出的舌头刮净,后砌的采用缩口灰砌筑。缝中不得有砂浆或碎砖堵塞,一旦落入应及时清理干净。砖根底砌筑完毕后,应及时清理基槽坑杂物和积水。必须在办理隐蔽工程验收签证前方可进展分层回填夯实。砌筑时应在根底墙顶第二皮砖处及距夹

    33、墙柱边一砖半处留设好地圈梁、构造柱支模横愣洞,其间距控制在500左右。根底墙底层及顶层的一皮砖要丁砌,砌至顶层一皮砖时,应从龙门板上拉通线,将墙身轴线引下, 确保最后一皮砖位置正确。5工程质量管理5.1、质量保证体系及实施情况本工程的质量检验评定的依据是设计图纸、技术标准执行SL1761996标准。为了保证工程质量,我们采用了以下措施:511思想保证措施项目部所有人员首先要树立“百年大计、质量第一的指导思想、提高质量意识,保证该工程的质量标准到达优良。512组织管理措施针对本工程的特点,从公司抽调有经历且责任心强的工程技术、经济等各类管理干部和技术熟练、工作态度端正的员工组成项目部管理层和作业

    34、班组,统一组织指挥,做到统一计划协调、统一现场管理、统一物资供给、统一资金收付、统一对外联络,精心施工、科学管理,确保优质高效地完本钱标段工程任务。项目经理和总工完全保证服从工程施工需要,实行项目经理负责制,以及项目副经理、项目总工分管负责制,建立完善、严密的施工管理体系,明确工作职责,制定相应的管理制度和管理方法,切实提高施工管理水平,以管理保质量、促工效、创效益。成立质量项目部质量管理机构,结构如下:公 司项目经理质量部技术负责终检工程师质安科工程科 各工区质检员 专 职 质 检 员513规章制度保证措施建立三检制:工程严格执行自检、复检、终检三级检查制度。即班组自检,项目部专职质检员复检

    35、公司工程管理部派员终检。514技术保证措施 项目工程师在开工前,组织有关技术人员认真熟悉图纸,进展图纸会审,并及时把图纸会审记录整理成文,经业主、设计单位、施工单位三方会签后下发有关施工人员,以指导施工。515检验、检测保证措施配备专职测量人员进展质量控制,配合有关工种测量定位、定标高,确保结构轴线、几何尺寸、标高、位置准确。专职的质检员对各班组的施工工序及单元质量进展检测。.1、原材料检验 水泥全部选择由凤阳生产的“珍珠。本工程所用水泥均为复合硅酸盐水泥,水泥标号32.5级。每批水泥,首先均有水泥出厂合格证书,同时我项目部按照有关规,每批每批一般不大于200t进展了抽样检查,合格前方可用于

    36、生产。本工程按照要求进展了2组抽样检验,水泥抽样结果见表5-1水泥物化性能检测成果表,主要质量指标符合GB175-1999国家标准。水泥物化性能检测成果表项 目国 标抽 检安 定 性合格合格凝结时间初凝45min152、148终凝600205、209抗压强度Mpa3天10.015.6、14.628天32.534.8、34.3抗折强度Mpa3天2.53、3.528天5.56.6、6.3检测次数25.2 、质量事故及处理无5.3、单位工程质量评定情况一分部工程质量评定本合同工程划分为5个分部,107个单元工程, 4个分部合格,105个单元工程合格,防护林分部2个单元工程因错过季节于下个春季实施,各

    37、分部工程质量评定情况如下表所示. 分部工程质量评定统计表分部工程名称施工自评监理复核单元个数合格个数合格率%其中优良个数优良率%分部工程质量评定等级合格个数合格率%其中优良个数优良率%分部工程质量评定等级土方工程1717100211合格1710010.5合格道路工程222210000合格2210000合格机井工程3131100516合格31100413合格桥梁工程353510000合格3510000合格防护林20000/2000/6文明施工与平安生产61、文明施工1) 在规划施工临时设施时,规划好工程废弃物和地表种植土的堆存,以利用附近坑洼深埋废弃物。2) 对施工区,营地生活区,做好污水规划,

    38、建好污水处理设施。3) 树立文明施工意识,施工区材料、设备堆放整齐,废弃物定期清理,施工道路及时洒水、养护,特种施工设备配备必要的废气净化设施。4) 施工设施及生活营地设围栏围墙,减少与地方干扰。与施工有关的通道,设明显标志、护栏警告灯等。5) 制定施工区雨季的防汛措施,确保汛期施工人员、设备、工程和施工人员平安渡汛。在施工区和生活营地适当的位置设公厕,并做好便液的输运或由当地群众运出肥沃土地,严禁随地大小便,注意灭蚊灭蝇,预防疾病的传播。62、平安生产目标及管理体系认真贯彻执行“平安第一,预防为主,综合治理的方针,杜绝重大伤亡事故重大火灾等平安事故。建立平安生产管理体系是抓好平安生产管理工作

    39、顺利完成建立任务的关键。工程施工要自始至终结实树立平安生产的思想,平安为了生产,生产必须平安,为了保证生产的平安,我公司针对本工程施工特点,工地成立平安生产领导小组,项目经理任组长,技术负责人任副组长,施工班组长、平安员为小组成员,平安领导小组负责全工地平安生产的指挥、检查和监视工作。负责制定平安目标、平安生产措施,贯彻平安制度、分析查找事故隐患。以施工班组为单位,成立以施工班组长为组长的平安小组,负责本班组的平安宣传、教育,制订平安生产措施以及日常的平安监视、检查等,执行平安领导小组的决定,落实平安措施,分解平安责任到人,定期检查考核各班组的平安情况。7、合同管理本工程项目部设立了财务科,

    40、以方便价款结算和财务管理。由具有多年丰富财务管理经历的来负责工程财务管理及工程计算、计量,工程价款等的核算工作。省*市*县*等9个村高标准根本农田建立项目合同与实际结算价款情况表施工标段合同价元结算价元备注省*市*县*等9个村高标准根本农田建立项目7880000.007549912.83 北清沟局部清淤由乡镇组织实施,另行结算合同外工程341556合 计7891468.838经历与建议81、经历正确处理与地方群众的关系,是实现工程正常进展的必要条件。把施工平安工作为工程施工的重中之重,才能保证工程顺利完成。加强施工中的本钱核算工作,有利于降低直接生产本钱。82建议加大处理地方矛盾的力度。多召开

    41、联席会议,增加各单位之间的交流与了解。9、附件9.1、施工管理机构设置及主要工作人员情况表9.2、投标时计划投入的资源与施工实际投入资源情况表9.3、工程施工管理大事记9.4、技术标准目录9.1、施工管理机构设置及主要工作人员情况表项目管理体系框图项目经理项目总工后勤部物资部施工部 技术部测量组测量组测量组测量组测量组测量组测量组测量组技术资料室实验室项目部主要管理人员职责分工一览表部门任职职能与职责监视人项目经理田春主持项目经理部的全面工作,全面履行合同容,对业主、监理及工程负责。项目主管技术负责人褚军分管全面技术、质量管理工作,有效推行ISO质量标准,控制施工中各个环节相关工作质量,对项目

    42、经理负责项目经理施工负责人晨璐制定质量管理目标和措施及各工序的质量标准,进展技术交底,落实ISO的容,配合业主、监理工程师对质量进展全面控制,对项目经理、总工负责。项目经理质检负责人闵杰负责工程的质检检查,原材料及半成品检验验收,质检资料的收集整理,对项目经理和总工负责。项目总工平安负责人施公赞负责工地平安管理,监视各施工队平安措施的落实,负责工地消防等平安器材管理,对项目经理负那么。项目经理项目总工序号工种投标计划量实际投入量1项目管理人员40402机械机修工36363机械操作工52554模 板34345试验工8106普 工75809.2、投标时计划投入的资源与施工实际投入资源情况表、投入主要劳务人员投标计划量与实际投入量对对照表、主要施工设备投标计划量与实际投入量对照表 编号名称型号单位投标承诺数 量实际进场数 量备注1 挖掘机台562推土机台353潜水泵台1 24翻斗车台245自卸车台25256插入振动器台227蛙式打夯机台338砼拌和机台2 29发电机组台1 210平板振动器台1111压路机台2312洒水车台22编号名称型号单位投标承诺数 量实际进场数 量备注1 挖掘机台56
