欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    燃烧器安装共9页.doc

    • 资源ID:164117       资源大小:46.50KB        全文页数:9页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    燃烧器安装共9页.doc

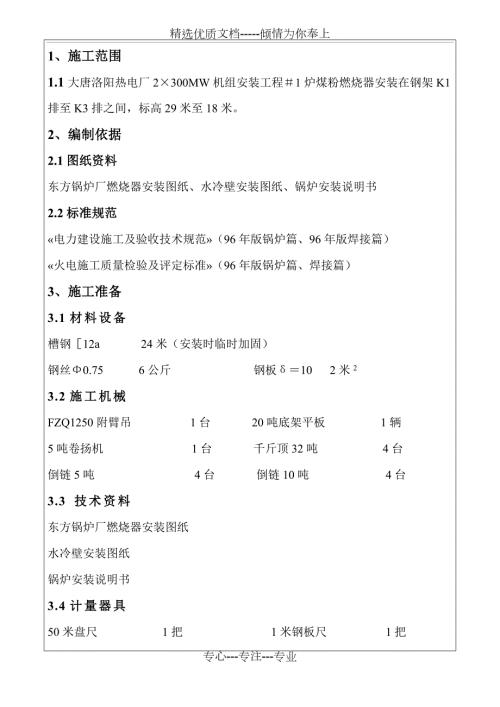

    1、精选优质文档-倾情为你奉上1、施工范围1.1大唐洛阳热电厂2300MW机组安装工程1炉煤粉燃烧器安装在钢架K1排至K3排之间,标高29米至18米。2、编制依据2.1图纸资料东方锅炉厂燃烧器安装图纸、水冷壁安装图纸、锅炉安装说明书2.2标准规范电力建设施工及验收技术规范(96年版锅炉篇、96年版焊接篇)火电施工质量检验及评定标准(96年版锅炉篇、焊接篇)3、施工准备3.1材料设备槽钢12a 24米(安装时临时加固)钢丝0.75 6公斤 钢板10 2米23.2施工机械FZQ1250附臂吊 1台 20吨底架平板 1辆5吨卷扬机 1台 千斤顶32吨 4台倒链5吨 4台 倒链10吨 4台3.3 技术资料

    2、东方锅炉厂燃烧器安装图纸水冷壁安装图纸锅炉安装说明书3.4计量器具50米盘尺 1把 1米钢板尺 1把 500mm水平尺 1把4、施工工序4.1工艺流程施工前的准备临时预存悬挂燃烧器安装找正检查验收图1 施工工序4.2工序方法4.2.1施工前的准备施工前准备43钢丝绳15米两对,20米两对,用于燃烧器的临时悬挂,并在燃烧器盖板上焊接三个起吊耳子备用。吊装前对于燃烧器的合金部件要作光谱复检,确保材质正确无误。燃烧器有正反之分,施工人员施工前要认真阅读图纸,逐个复查燃烧器,并进行编号。冷灰斗吊装结束后,将8台燃烧器分别临时悬挂于锅炉41米及31.4米钢架炉膛四角配制悬挂梁上。4.2.2燃烧器安装 4

    3、2.2.1划线 根据燃烧器布置图,在水冷壁上划出燃烧器的安装位置线,划线时由锅炉中心向两侧进行。在燃烧器的喷口位置划出安装位置线。4.2.2.2挂安装定位钢丝 根据图纸提供尺寸,在锅炉两侧位置,用钢丝拉出燃烧器正式就位后煤粉管道的中心位置线,供安装时检测使用。4.2.2.3燃烧器就位 用倒链将燃烧器逐个拉至安装位置,将喷口上的位置线与水冷壁上的位置线相重合。用三角形法则或用水平尺检测煤粉管道左右方向是否垂直于水冷壁。燃烧器就位时要保证煤粉管道与前后水冷壁的夹角,通过检测煤粉管道进出口的中心位置线,确保其与所挂钢丝相吻合。安装时可先找正好一台,其余根据燃烧器间距进行调整即可。此时要确保燃烧器喷

    4、口与水冷壁管排法兰的间距,可在风口与管排法兰间加垫10的钢板用以调整。4.2.2.4燃烧器固定 角度调好后装上燃烧器的固定装置,此时要将调风器调起,以利安装。固定装置安装时不得影响风门叶片调整机构的动作。固定装置安装完毕后拆除调整倒链,并复查尺寸。焊接时注意不得伤及水冷壁管排。4.2.2.5燃烧器密封 燃烧器固定后,在风口周围塞好硅酸铝绳,最后焊接密封板。4.2.2.6煤粉管道安装 燃烧器固定后,即可将煤粉管道安装就位,安装时注意不得损坏陶瓷衬片。5、控制点燃烧器标高确定,切圆找正,喷口角度调整,垂直度调整6、工艺质量标准及验收级别(见附表)7、安全技术措施7.1高空临时悬挂悬挂燃烧器所用吊耳

    5、应由专业起重人员经核对后选用。临时悬挂所用的钢丝绳必须用塑料布包好,防止电火焊打伤钢丝绳。钢丝绳与平台、梁等的接触部位要垫管皮或方木。悬挂燃烧器的钢梁应计算其承重量,应对薄弱部位进行加固。7.2高空作业: 高空作业人员必须扎好安全带,防止高空坠落,所使用的工器具要系好安全绳,使用电动工具要戴绝缘手套,线盘漏电保护器要动作可靠。7.3采用倒链作业:倒链不得拆成单链使用,也不得超载使用;焊接时设可靠的地线,严禁焊接电流直接通过倒链传导。长期悬挂要将手链与起重链绑在一起,防止倒链松脱。8、环境保护措施8.1噪声:8.1.1在用砂轮机进行打磨时应充分考虑对附近施工人员的噪声影响,选择偏僻处和合理时段进

    6、行打磨,施工人员应加带耳塞。8.2废物污染:8.2.1对设备进行检查和清洗的过程中所产生的废油及油布等杂物要进行回收、定点存放。完工后及时运到指定地点集中进行处理,不允许随便泼洒避免对周围环境造成污染。8.3光、废气:8.3.1在现场进行火焊、气割施工时,会产生光和废气影响现场施工人员和附近其他施工人员。施工人员应正确佩带劳动防护用品保护身体,并选择遮光通风场所进行施焊,以防止对废气对自身伤害,对其他人员的光污染及废气污染。8.3.2加热面焊接完毕对焊口进行探伤时,由于探伤时间较长,因此在探伤时必须设立一定范围的防护区,必要时暂时停工,防止探伤射线对附近施工人员的身体造成伤害。8.4对可回收资

    7、源的处理:8.4.1厂方在运输设备过程中会对设备用长条木和槽钢进行加固以防止对设备造成损害,在设备卸载后会产生一定量的长条木和槽钢。为防止资源的浪费,必须对其进行回收集中放置,净化现场环境并在以后的施工过程中加以利用以节约资源。8.5化学污染:8.5.1在施工过程中使用各种化学物品时要正确佩带防护物品并严格按照说明使用,以免对施工人员造成伤害。另外还要采取必要的防护措施防止化学物品的泄漏和倾洒对大气和土壤造成污染。8.6气瓶的正确使用:8.6.1在气割时氧气瓶、乙炔瓶距离应在10米以上并远离明火10米以上,应垂直固定放置。气瓶不允许使用正施焊工件作固定。气瓶运输时不允许将氧气乙炔瓶混装,以免运

    8、输时发生危险。8.6.2要不定时检查气带和气瓶,以防止有害气体的泄漏对周围施工人员造成危害,污染大气。8.7边角料处理8.7.1对配制时的边角料要集中放置,对其中能重复利用部分要回收。8.7.2安装时的边角料要集中放入垃圾箱。9、技术交底签证(附表)附录1:质量标准序号检 验 指 标性质单位质量标准合格优良1设备外观无裂纹,变形,严重锈蚀,损伤2喷口标高偏差主要mm533喷口间中心偏差主要mm534喷燃器伸入炉膛深度偏差主要mm534一、二次风同心度偏差带调整机构mm35传动部分(叶片挡板、操作调节机构等)主要轴封严密,转动灵活,无卡涩,刻度指示正确,与实际位置相符6密封接合面主要加垫正确严密

    9、不漏7焊接符合验标焊接篇8吊架安装固定吊架主要符合验标炉3-1规定专心-专注-专业作业项目名称:大唐洛热2300MW工程#1炉燃烧器安装施工技术交底签证施工组织:1. 施工班组 2. 施工负责人 3 .技术负责人 4. 作业人员 计 人技术交底内容: 见附页:被交底人意见: 签 名; 共 人: 年 月 日 施工科意见: 负 责 人: 年 月 日 质检科意见: 负 责 人: 年 月 日 安监科意见: 负 责 人: 年 月 日 1、施工人员应认真熟悉图纸及作业指导书. 2、设备检查应仔细、认真,发现问题及时上报。3、认真清理燃烧器上的油污。4、使用倒链前,应对其进行认真检查是否有损坏情况。5、对挂有吊物而又不能摘除的倒链,施工后将其锁好,必要时应挂警示牌。6、临时悬挂所用的钢丝绳必须用塑料布包好,防止电火焊打伤钢丝绳。钢丝绳与平台、梁等的接触部位要垫管皮或方木。7、燃烧器临时悬挂后应立即采用刚性加固。8、施工前应先检查施工环境,查找是否有不安全隐患。9、施工现场应设有行走安全绳。10、施工中应避免上下交叉作业。11、施工中应保持现场清洁,文明施工做到“工完、料尽、场地清。”
