欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    岩土工程设计.docx

    • 资源ID:175005       资源大小:360.37KB        全文页数:34页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    岩土工程设计.docx

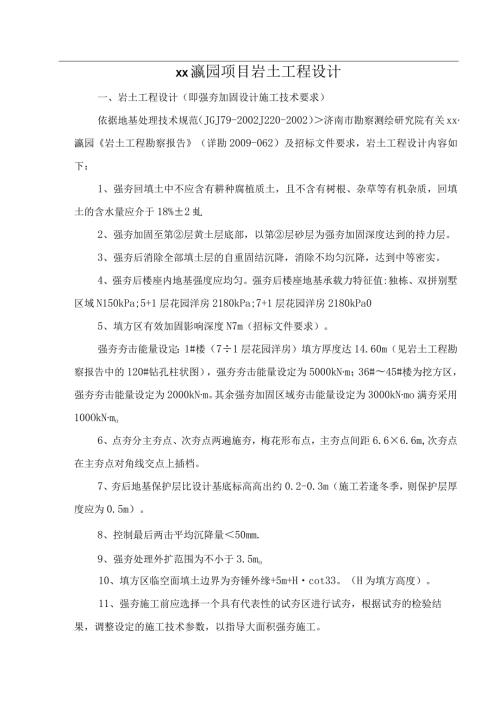

    1、XX瀛园项目岩土工程设计一、岩土工程设计(即强夯加固设计施工技术要求)依据地基处理技术规范(JGJ79-2002J220-2002)济南市勘察测绘研究院有关xx瀛园岩土工程勘察报告(详勘2009-062)及招标文件要求,岩土工程设计内容如下:1、强夯回填土中不应含有耕种腐植质土,且不含有树根、杂草等有机杂质,回填土的含水量应介于18%2虬2、强夯加固至第层黄土层底部,以第层砂层为强夯加固深度达到的持力层。3、强夯后消除全部填土层的自重固结沉降,消除不均匀沉降,达到中等密实。4、强夯后楼座内地基强度应均匀。强夯后楼座地基承载力特征值:独栋、双拼别墅区域N150kPa;5+1层花园洋房2180kP

    2、a;7+1层花园洋房2180kPa05、填方区有效加固影响深度N7m(招标文件要求)。强夯夯击能量设定:1#楼(71层花园洋房)填方厚度达14.60m(见岩土工程勘察报告中的120#钻孔柱状图),强夯夯击能量设定为5000kNm;36#45#楼为挖方区,强夯夯击能量设定为2000kNm。其余强夯加固区域夯击能量设定为3000kNmo满夯采用100OkNmo6、点夯分主夯点、次夯点两遍施夯,梅花形布点,主夯点间距6.66.6m,次夯点在主夯点对角线交点上插档。7、夯后地基保护层比设计基底标高高出约0.2-0.3m(施工若逢冬季,则保护层厚度应为0.5m)。8、控制最后两击平均沉降量50mm.9、

    3、强夯处理外扩范围为不小于3.5mo10、填方区临空面填土边界为夯锤外缘+5m+Hcot33。(H为填方高度)。11、强夯施工前应选择一个具有代表性的试夯区进行试夯,根据试夯的检验结果,调整设定的施工技术参数,以指导大面积强夯施工。12、强夯施工结束后,由建设单位委托具有资质的检验单位按规范进行检验。二、强夯施工技术参数表强夯施工技术参数表表1序号强夯施工技术参数单位夯点参数值满夯主夯点次夯点1夯击能量kNm2000/3000/5000100O2锤重kN2001003落距m10/15/25104锤质铸钢或钢板碎5锤直径m2.32.36锤底面积2m4.154.157锤底静压力kPa48.224.1

    4、8夯点布置形式梅花形9夯点距m主夯点6.66.6m,次夯点在主夯点间插档纵横各压D/410夯点击数击121511遍数遍1112强夯层数层113强夯加固达到的持力层第层14夯前标高至层顶深度m15夯前标高m现地面+0.516基底标高+保护层m现地面+0.20.317间歇时间根据土中含水量及消散情况确定18最后2击平均沉降量mm5019设计夯后承载力特征值kPa2150、18020外扩尺寸m3.5m21加固深度(招标文件要求)m2722新老土体结合时台阶要求七坡高度H20T8济南20022010-2-28进场5脱勾器5济南20022010-2-28进场6全站仪拓普康1国产20062010-2-28

    5、进场7水准仪DZS035北京20072010-2-28进场8电焊机BX3001国产20072010-2-28进场9油罐车1国产20022010-2-28进场10洒水车1国产20002010-2-28进场11服务客货车江陵1国产2000752010-2-28进场(二)保证措施1、表9内的机械设备为计划数量。根据施工的需求,及时调整或增加。2、本工程施工强度相对较大,在进行设备配备时,按最高强度进行配备,并有20%的设备储备量。3、为保证施工设备的正常运转,为每台设备配备专业机械维修人员,对本工程使用的施工设备进行维修和保养,保证设备随坏随修,并严格设备的保养制度,以提高机械设备的利用率。4、所有

    6、的机械操作人员均为我公司专业施工队人员,抽调的人员保证业务骨干,定人定机,持证上岗;计划设备生产按1.6台班考虑,人员按每台1.6人配备,确保设备能运行就有人上机。5、根据本工程的特点,在施工安排时,充分发挥各种设备的特性,进行合理调配,施工过程中注意多创造工作面,减少设备运行相互干扰。十、工程质量保证措施及承诺(一)工程质量承诺施工过程中将严格按照相关国家规范、行业标准及经审批的岩土工程设计、施工组织设计进行施工,确保夯后地基承载力特征值达到招标文件要求,符合验收规范。(二)工程质量保证措施本工程质量要求:达到国家验收标准我公司根据GB/T19001-2000标准和自身优势,针对本工程的特点

    7、制定以下确保工程质量的技术组织措施。1、质量管理组织机构的设立项目技术负责人全面履行日常的质量监督检查责任,项目部设立技术质量管理科,并设专职质检员1名,直接检查、监督、落实各施工机组的质量工作。2、建立技术交底和质量检查制度(1)技术交底制度:施工前应由项目技术负责人向各有关人员进行技术质量交底。让具体操作执行人员明白质量目标、具体要求、操作标准、方法等。交底人和被交底人都应签署有关责任文件。一般交底内容包括:施工参数、步骤方法、技术要求、质量标准和采取的技术措施;有关设计图纸、测量依据;施工规程、规范、特殊工序的施工或关键工序控制;施工设计变更;(2)质量检查制度:要求专职质检员随时对施

    8、工质量进行检查。技术负责人巡回监检,每天的抽检次数应不少于三次,以便于即使发现问题及时纠正。施工机组的技术、质量负责人应跟班管理操作。如夜间施工项目经理部必须增设一名专职质检员值班。(3)各工序检查点的设立,检查的项目、内容、标准、方法及频度,由本公司的质量手册来体现,并符合标书要求和有关国家规范。3、建立严格的自检制度对施工、包括测量放线所有施工工序进行全过程控制,以下述措施予以保证:(1)进行阶段性施工质量中间自检,自检手段、数量参照夯后检验标准进行。(2)实行两级检查制度:施工机组的技术质量员先进行自检,认为合格后上报项目部专职质检员审查,必要时再由项目部技术负责人进行复检。(3)实行审

    9、批签字制度:一般工序,检查合格后,项目部技术负责人签字批准进行下一道工序。复杂、重要工序应由工程师签字批准。质量措施的修改制定、质量事故的处理方案也应报工程师签字批准。(4)实行自检与工程师监检、两位一体的保证措施。规范中规定的和工程师认为必要的检查或抽检项目,都应按规定及时报告和接受监督检查。(5)夯点的测量定位按三级管理模式进行,由专业测量人员施放,复核无误后交项目部技术负责人核查,签字批准后交施工机组,并按规定由相关质量负责人进行复核。全部测量成果和整理的资料,交由工程师验收。4、贯彻全面质量管理,开展TQC活动,施工中积极执行以预防为主的原则,对工程质量实行预控。对参加施工的全体人员进

    10、行“百年大计、质量第一”的教育。5、建立相应的奖罚制度:严格执行公司制定的有关工程质量安全生产奖励处罚办法。6、雨天施工技术保证措施(1)雨天施工应做好防雨、防风、防触电等工作。(2)遇较大雨水造成土体含水量过大时和六级以上大风天气严禁强夯施工作业。(3)固定机械设备应设置在地势较高的地方,要搭设人员防雨棚,做好流水坡度,以利于雨季排水。(4)雨天施工主要防止施工场区雨水浸泡、场区过路流水、防止雷电伤害及场区排水通畅。(5)强夯施工开始后应将清表后的弃土及开槽土置于场区四周,特别是来水方向,形成土堤,防止外水流入。(6)注意天气预报,大雨前应将完成的夯坑推平,并设置较大的流水坡,夯坑推平后应立

    11、即将夯坑内的虚土采用一击满夯夯实。(7)现场配备小型潜水泵,雨量过大时及时抽排集水井及夯坑的积水。雨后夯坑积水,及时作好排水工作。(8)当雨后地基土饱和度较高时,满夯时应注意观察土的隆起情况,如果隆起较大,应该及时调整夯击参数,延长遍间歇时间。如果有软土上翻现象,可铺垫一定厚度的松散性硬质骨料。(9)操作工人雨天施工的劳动安全防护,应严格执行建筑安装工人安全技术操作规程和本企业制定的有关规章制度。7、施工质量保证体系控制措施十一、施工进度计划和各阶段进度保证措施及承诺(一)工期目标、施工进度计划实际强夯有效工期总日历天数88天。施工进度计划详见图1施工进度计划横道图。)(二)各阶段进度保证措施施工项目进度控制是施工项目管理中的重点控制目标之一,它是保证施工项目按期完成,合理安
