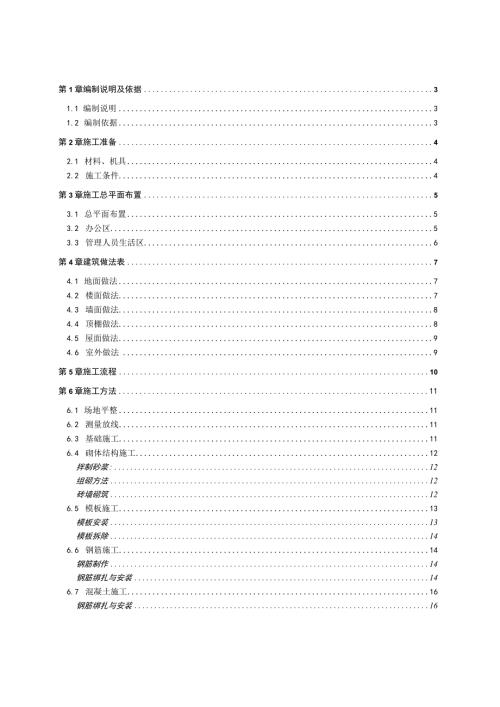

1、第1章编制说明及依据31.1 编制说明31.2 编制依据3第2章施工准备42.1 材料、机具42.2 施工条件4第3章施工总平面布置53.1 总平面布置53.2 办公区53.3 管理人员生活区6第4章建筑做法表74.1 地面做法74.2 楼面做法74.3 墙面做法84.4 顶棚做法84.5 屋面做法94.6 室外做法9第5章施工流程10第6章施工方法116.1 场地平整116.2 测量放线116.3 基础施工116.4 砌体结构施工12拌制砂浆:12组砌方法12砖墙砌筑126.5 模板施工13模板安装13模板拆除146.6 钢筋施工14钢筋制作14钢筋绑扎与安装146.7 混凝土施工16钢筋绑
2、扎与安装16柱混凝土浇筑16梁,板混凝土浇筑16楼梯混凝土浇筑17混凝土的养护176.8 门窗工程176.9 彩板活动房及轻钢屋面施工176.10 篮球场、消防水池、化粪池、隔油池施工186.11 场地硬化及道路施工18现场道路做法186.10.2临时道路伸缩缝的留设796.12入口门柱及围墙施工19第7章注意事项21第8章安全及环境保证措施221.1 编制说明本方案为XX高新区软件和服务外包基地综合配套区中央商务区一期工程管理人员办公区及生活区临建施工专项方案,旨在保证管理人员办公区、生活区临建的施工质量及工期要求,使该工程的施工质量控制、安全保证、组织安排得到有效控制。根据工程现场实际情况
3、现场按照实际功能划分为办公区、管理人员生活区、工人生活区及建筑施工区四大区域,进行模块化管理,详见现场总平面布置图。此临建方案暂时只考虑办公区及管理人员生活区临建施工,以便于我方为现场施工生产创造条件及组织人员进场施工。待具体施工图纸出来后,再尽快布置建筑施工区临建。1.2 编制依据(1)现场总平面布置图及建设单位指定的临时用地(2)业主提供初步设计图纸及现场实际情况(3)施工现场临时建筑物技术规程(3)中建Cl视觉规范策划手册(4)公司施工现场安全防护标志标识标准化图册(5)公司临建设施标准化图册2.1 材料、机具(1)水泥为PO32.5的普通硅酸盐水泥;砖为MUlO的普通烧结粘土砖;砂浆
4、为M5的水泥砂浆(1:2.5);涂料为蓝、白色乳胶漆涂料;磁砖为250X50Omm的白色磁砖、600600mm磁病、500500mm磁砖;屋面为压型彩钢板钢筋为HPB235,HRB335级钢筋,混凝土采用C30商品混凝土,。材料进场时应有经相关单位确定认可的产品合格证书、产品性能检测报告,水泥要求复试,混凝土要有开盘鉴定并留置试块,合格后方可用于施工,严禁使用国家明令淘汰的材料。(2)会议室采用活动房,材料由供应商提供并安装。(3)现场组织木工加工设备一套,钢筋加工设备一套,混凝土振捣泵2台,手锯、瓦刀等小工具为工人自带,竖向提升设备考虑采用三台龙门架。2.2 施工条件现场南部有两栋待拆房屋,
5、施工前需进行拆除并进行场地平整。根据工程现场实际情况,现场按照实际功能划分为办公区、管理人员生活区、工人生活区及建筑施工区四大区域,进行模块化管理,详见现场总平面布置图。本方案只考虑现场管理人员生活区及办公区布置与施工。图一现场总平面布图3.2办公区办公区于现场东北角设置,紧挨管理人员生活区。拟建3栋3层砖混结构办公楼,1栋彩板结构会议室,详见后附现场总平面布置图,总建筑面积约为4400mao八号办公楼,每层8间办公室,每间办公室尺寸为3.6m*7.2m,单层建筑面积约为202f,总建筑面积约为605m十号办公楼为预留办公楼,拟布置在八号办公楼前,结构形式及内部布局同八号办公楼,后期八、九号办
6、公楼不能满足办公需求时再进行建设。九号办公楼为U形布置,其中北部7间办普通公室尺寸为3.6m*7.2m,两端各设置1间大开间办公室,尺寸为6m*8.4m,东西两侧各5间办公室,尺寸为3.6m*6m,单层建筑面积约为53011f,总建筑面积约为159011ft1九号办公楼前设花坛1个,尺寸为IOm*3m;设置旗台一个,升国旗、中建总公司司旗。办公区南侧设置一栋彩板结构会议室,共四间,其中一号会议室尺寸为36.4m*10.92m,设计容纳150-225人,二号会议室尺寸为14.56m*10.92m,设计容纳50-70人,三、四号会议室尺寸为10.92m*5.46m,设计容纳20-40人。3.3管理
7、人员生活区工地东北角布置,靠近办公区,利用围墙与办公区隔开,详见现场总平面布置图。拟建5栋3层砖混结构宿舍,1栋单层砖混结构澡堂及1栋2层结构食堂,总建筑面积约544OnI2。一号楼每层9间,其中1间卫生间,8间宿舍,宿舍尺寸为3.6m*7.2m,每间设计居住6-7人,单层建筑面积约为26011V,总建筑面积780mjo二号楼每层20间,其中卫生间,洗漱间各1间,宿舍18间,每间设计居住4-5人,单层建筑面积约为454户,总建筑面积约为1360户。三号楼每层8间,其中卫生间1间,宿舍7间,宿舍尺寸为3.6m*7.2m,每间设计居住6-7人,单层建筑面积约为242肝,总建筑面积约为726nf。五
8、六号楼为预留宿舍,后期一、二、三号宿舍不能满足居住要求是再进行建筑,结构形式同三号楼。四号楼设计使用功能为洗衣店、男、女浴室及锅炉房,洗衣店尺寸为10.5m*7m,锅炉放尺寸为4.5m*7m,男浴室尺寸为15m*7m,女浴室尺寸为6m*7m,男浴室设计为五十人同时使用,女浴室设计为12人同时使用。食堂一层设置超市、招待餐厅、厨房操作间、消毒室、储藏室,二楼为职工餐厅。4.1 地面做法表格1地面做法名称做法使用部位地1(1) 5-10厚地砖,稀水泥浆擦缝;(2) 25厚1:3干硬性砂浆粘结层;(3)素水泥结合层一道;(4) 60厚C15混凝土;(5)素士夯实,压实系数0.9;办公室、宿舍、超市
9、餐厅、会议室地2(1)510厚防滑地砖,稀水泥浆擦缝;(2) 25厚1:3干硬性水泥砂浆粘结层;(3) 1.5mm厚聚氨酯防水涂膜;(4)速水泥浆1道(内掺建筑胶);(5)最薄处100厚C15细石混凝土从四周向地漏找1%坡,随打随抹平,四周边及竖管根部用1:3水泥砂浆抹成小八字角;(6)素土夯实,压实系数0.9;卫生间、洗漱间、浴室、食堂地3(1)最薄处100厚C15细石混凝土从四周向地漏找1%坡,原浆压光;(2)素士夯实,压实系数0.9;锅炉房、洗衣房4.2 楼面做法表格2楼面做法名称做法使用部位楼1室内铺复合地板办公室、宿舍楼2(1) 810厚600*600防滑地砖,稀水泥浆擦缝;(2)
10、 20厚1:3干硬性水泥砂浆粘结层;(3)素水泥浆1道(内掺建筑胶);(4) 100厚钢筋混凝土楼板;办公楼走廊、餐厅楼3(1) 8-10厚250*500带防滑条地砖,稀水泥浆擦缝;(2) 20厚1:3干硬性水泥砂浆粘结层;(3)素水泥浆1道(内掺建筑胶);(4) 100厚钢筋混凝土楼板;办公楼楼梯、食堂楼梯楼420厚1:3水泥砂浆原浆压光宿舍楼走廊楼520厚1:3水泥砂浆原浆压光,其中踏步留设防滑条宿舍楼楼梯楼6(1) 510厚防滑地砖,稀水泥浆擦缝;(2) 25厚1:3干硬性水泥砂浆粘结层;(3) 1.5mm厚聚氨酯防水涂膜;(4)速水泥浆1道(内掺建筑胶);(5)最薄处25厚1:3水泥砂
11、浆从四周向地漏找1%坡,随打随抹平,四周边及竖管根部用1:3水泥砂浆抹成小八字角;(6)100厚钢筋混凝土楼板;4.3 墙面做法表格3墙面做法名称做法使用部位墙1(1)踢脚刷灰色涂料;(2)墙面刷白色乳胶漆;(3)墙面刮腻子;(4) 5厚1:2.5水泥砂浆找平压光;(5) 9厚1:3水泥砂浆打底;办公室、餐厅内墙墙2(1)墙面刷白色乳胶漆;(2)墙面刮腻子;(3) 5厚1:2.5水泥砂浆找平压光;(4) 9厚1:3水泥砂浆打底;宿舍内墙墙3(1)白色耐擦洗涂料;(2)墙面刮耐水腻子;(3) 5厚1:2.5水泥砂浆找平压光;(4) 9厚1:3水泥砂浆打底;浴室(1.8米以上)、卫生间、洗漱间、食
12、堂内墙墙4(1) 200*300白色面砖,白水泥擦缝;(2) 8厚1:2水泥砂浆粘结层;(3) 1.5厚聚氨酯防水涂膜;(4) 9厚1:3水泥砂浆打底压实抹平;浴室(1.8米以下)内墙墙5(1)按CI标准刷蓝白色漆;(2) 5厚1:2.5水泥砂浆找平压光;(3) 9厚1:3水泥砂浆打底;外墙4.4 顶棚做法表格4顶棚做法名称做法使用部位顶1(1)局部修补打磨;(2)局部粉刷石膏找平;(3)刮普通腻子;(4)刷白色乳胶漆;办公室、办公区走廊、超市、餐厅、洗衣店、浴室顶2(1)局部修补打磨;(2)局部粉刷石膏找平;(3)刮普通腻子;(4)刷白色涂料;宿舍、宿舍走廊顶3(1)现浇混凝土楼板底预埋中8
13、钢筋吊环,横纵中距500mm;(2) U型轻钢龙骨CB50*20中距500;(3) 9厚PVC条板面层,宽136,自攻钉固定。(4)钉塑料脚线。卫生间、洗漱间顶4(1)局部修补打磨;(2)局部粉刷石膏找平;(3)刮耐水腻子;(4)刷白色耐擦洗涂料;浴室、食堂4.5 屋面做法表格5屋面做法名称做法使用部位屋面1(1) 3厚带页岩SBS防水卷材;(2) 20厚1:3水泥砂浆找平层;(3) 100厚钢筋混凝土楼板结构找坡1%;宿舍楼、办公楼屋面2彩板屋面,坡度40%;食堂、会议室4.6 室外做法(1)办公区前广场、停车场满铺植草砖。(2)临时道路消防通道、食堂通道等主干道采用15Omm厚C20混凝土
14、硬化;其他临时道路采用100mm厚C15混凝土硬化;(3)生活区采用50mm厚C15混凝土进行场地硬化。第5章施工流程根据现场情况,临建施工流程如下:图二施工流程图第6章施工方法6.1 场地平整现场场地基本能满足施工要求,局部采用反铲挖掘机进行平整。现场整体上为北高南低,每栋楼地基范围内高差保持在十公分以内。6.2 测置放线根据现场总平面布置图和管理人员生活区及办公区临建总平面布置图进行定位放线。采用全站仪放出每栋的控制线,采用龙门桩做每栋楼的控制点,放出基础边线,控制基槽开挖。基槽垫层施工完成后在垫层上放出条基边线及控制线,条基施工完成后在条基顶部放出墙体轴线及控制线,控制墙体位置。6.3
15、基础施工生活区及办公室砖混结构基础采用砖砌筑大放脚基础,埋深为1.5米,顶部浇注C30混凝土地圈梁,尺寸为370*500,祥见图三。会议室彩板房基础为C30碎基础,尺寸为370*500,预埋-150X200XlOmm预埋件。图三基础大样图6.4 砌体结构施工拌制砂浆:砂浆采用机械拌合,手推车上料,磅称计量。材料运输主要采用井字架作垂直运输,人工手推车作水平运输(1)根据试验提供的砂浆配合比进行配料称量,水泥配料精确度控制在2%以内;砂、石灰膏等配料精确度控制在土5%以内。(2)砂浆应采用机械拌合,投料顺序应先投砂、水泥、掺合料后加水。拌和时间自投料完毕算起,不得少于1.5min0(3)砂浆应随
16、拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后3小时和4个时内使用完毕。组砌方法(1)砖墙砌筑应上下错缝,内外搭砌,灰缝平直,砂浆饱满,水平灰缝厚度和竖向灰缝宽度一般为IOmm,但不应小于8mm,也不应大于12mm。(2)砖墙的转角处和交接处应同时砌筑,均应错缝搭接,所有墙体在互相连接、转角处均应沿墙高设置26500拉结筋。对不能同时砌筑而又必须留置的问断处应砌成斜搓。如临时间断处留斜搓确有困难时,除转角处外,也可留直搓,但必须做成阳搓,并加设拉结筋,拉结筋的数量按每12Cm墙厚原放置一根直径6mm的钢筋,间距沿墙高不得超过50cm,埋入长度从墙的留搓处算起,每边均不应小于70cm,未端应有9
17、0。弯钩。砖墙砌筑(1)排砖搭底:一般外墙第一皮砖搭底时,横墙应排丁砖,前后纵墙应排顺砖。根据已弹出的窗门洞位置墨线,核对门窗间墙、附墙柱(垛)的长度尺寸是否符合排砖模,如若不合模数时,则要考虑好砍砖及排放的计划。所砍的砖或丁砖应排在窗口中间、附墙柱(垛)旁或其他不明显的部位。(2)选砖:选择棱角整齐、无弯曲裂纹、规格基本一致的砖;(3)盘角:砌墙前应先盘角,每次盘角砌筑的砖墙角度不要超过五皮,并应及时进行吊靠,如发现偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小水平灰缝均匀一致。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙。(4)挂线:砌筑一砖屋及以下者,采
18、用单面挂线;砌筑一砖半厚及以上者,必须双层挂线。如果长墙几个人同时砌筑共用一根通线,中间应设几个支线点;小线要拉紧平直,每皮砖都要穿线看平,使水平缝均匀一致,平直通顺。(5)砌砖:砌砖宜采用挤浆法,或采用三一砌砖法。三一砌砖法的操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去。操作时砖块要放平、跟线。砌筑操作过程中,以分段控制游丁走缝和乱缝。经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。应随砌随将溢出砖墙面的灰迹块刮除。内外墙的转角处严禁留直搓,其他临时间断处,留搓的做法必须符合施工规范的规定。(6)木砖预埋:木砖应经防腐处理,预埋时小头在外,大头在内,数量按洞口高度确
19、定;洞口高度在1.2m以内者,每边放2块,高度在23m者每边放4块。预埋木砖的部位一般在洞口上下四皮砖处开始,中间均匀分布。门窗洞口考虑预留后安装门窗框,要注意门窗洞口宽度及标高符合设计要求。(7)门窗过梁为预制钢筋混凝土过梁,在砖墙上的支承长度不小于240;当支承长度不足时,应采用现浇过梁,过梁与构造柱整体浇注。安装过梁、梁垫时,其标高、位置及型号必须符合设计图纸要求,坐浆饱满。如坐浆厚度超过20mm时,要用细石混凝土铺垫,过梁两端伸入支座的长度应一致。6.5模板施工本工程模板施工主要采用18厚胶合板,钢木混合支撑。模板安装(1)梁底模板:按设计标高调整支柱的标高,然后安装梁底模板,并拉线找
20、平。当梁底跨度大于及等于4m时,跨中梁底处应按设计要求起拱,如设计无要求时,起拱高度为梁跨度的千分之一至三。悬桃梁均需在悬臂端起拱0.6%.(2)支顶满堂架应设二道水平拉杆和剪刀撑,满堂架采用中48钢管支架,立杆间距为100Ommo拉通线调节立杆的高度,将大龙骨找平,架设小龙骨。(3)梁侧模板;根据墨线安装梁侧模板、压脚板、斜撑等。梁侧模板制作高度应根据梁高及楼板模板压旁来确定。(4)板模铺模板时可从四周铺起,在中间收口,角位模板应通线钉固。(5)楼面模板铺完后,应认真检查支架是否牢固,模板梁面、板面应清扫干净。模板拆除(I)构造柱模板及梁侧模必须在混凝土浇筑48小时后方可拆除。(2)宽度2.
21、0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的50%时方可拆除;跨度在2.0m8.0m之间的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;宽度大于8.0m的板,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方可拆除(28天后);如果上一层的梁板混凝土未施工,则该层的梁板底模拆除后应加支撑。(3)跨度8.0m的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的75%时方可拆除;跨度大于8.0m的梁,必须在混凝土试块常规养护达到设计混凝土强度标准值的100%时方可拆除(28天后)。(4)所有悬挑构件均须待混凝土试块常规养护达到设计混凝土强度
22、标准值的100%时(28天后)方可拆除底模。(5)已经拆除模板及其支架的结构,在混凝土达到设计强度以后,才允许承受计算荷载,施工中严禁堆放过量的建筑材料。6.6钢筋施工钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。(1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈。(2)钢筋调直,可用机械或人工调直。经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%。(3)钢筋切断应根据
23、钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。6.5.2钢筋绑扎与安装钢筋绑扎前先认真熟悉图纸,检查配料表与图纸,设计是否有出入,仔细检查成品尺寸、形状是否与下料表相符。核对无误后方可进行绑扎。采用20#铁丝绑扎直径12以上钢筋,22#铁丝绑扎直径10以下钢筋。(1)柱筋绑扎竖向钢筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角,对矩形柱应为45。角,截面小的柱,用插入振动器时,弯钩和模板所成的角度不小于15度。箍筋的接头应交错排列垂直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部分与竖向钢筋交叉点可每隔一根互成梅花式扎牢)。绑扎箍筋时,铁线扣
24、要相互成八字形绑扎。柱筋绑扎时应吊线控制垂直度,并严格控制主筋间距。柱筋搭接处的箍筋及柱立筋应满扎。下层柱的竖向钢筋露出楼面部分,宜用工具或柱箍将其收进一个柱筋直径,以利上层柱的钢筋搭接,并与上层梁板筋焊接,当上下层柱截面有变化时,其下层柱钢筋的露出部分,必须在绑扎梁钢筋之前,先行收分准确。(2)梁、板钢筋绑扎纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25mm的短钢筋。箍筋的接头应交错设置,并与两根架立筋绑扎,悬臂梁则箍筋接头在下,其余做法与柱相同。梁主筋外角处与箍筋应满扎,其余可梅花点绑扎。板的钢筋网绑扎与基础相同,但应注意板上部的负钢筋(面加筋)要防止被踩下;特别是雨蓬、挑檐
25、阳台、窗台等悬臂板,要严格控制负筋位置,在板根部与端部必须加设板凳铁,确保负筋的有效高度。板、次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,主梁的钢筋在下,当有圈梁或垫梁时,主粱钢筋在上。框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋间的净间距要有留有30mm,以利灌筑混凝土之需。板筋绑扎前须先按设计图要求间距弹线,按线绑扎,控制质量。(3)钢筋的绑扎接头应符合下列规定:A、搭接长度的未端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处。B、受拉区域内,I级钢筋绑扎接头的未端应做弯钩。C、钢筋搭接处,应在中心和两端用铁丝扎牢。D、受拉钢筋绑扎接头的搭接长度,应符合结构
26、设计要求。E、受力钢筋的混凝土保护层厚度,应符合结构设计要求。6.7 混凝土施工钢筋绑扎与安装(1)浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭。(2)筑竖向结构混凝土时,如浇筑高度超过3m时,应采用串筒、导管、溜槽或在模板侧面开门子洞。(3)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,大不超过500mm,平板振动器的分层厚度为200mmO(4)使用插入式振动器应快插慢拔,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动问距不大于振动棒作用半径的1.5倍(一般为300cz,4
27、00mm)o振捣上一层时应插入下层混凝土面50mm,以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。(5)浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短。并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所有水泥品种及混凝土初凝条件确定一般超过2小时应按施工缝处理。(6)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即停止浇灌,并应在已浇筑的混凝土上初凝前修整完毕。柱混凝土浇筑(1)柱浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配比相同的水泥砂浆。砂浆应用
28、铁铲入模,不应用料斗直接倒入模内。(2)柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右。混凝土下料点应分散布置循环推进,连续进行。(3)构造柱混凝土应分层浇捣,每层厚度不得超过300mm。梁,板混凝土浇筑(1)楼板与梁应同时浇筑,浇筑方法应由一端开始用“赶浆法”推进,先将梁分层浇筑成阶梯,当达到楼板位置时再与板的混凝土一起浇筑。(2)楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣。注意不断用移动标志或插杆检查以控制混凝土板厚度。振捣完毕,用刮尺或拖板抹平表面。(3)在浇筑与柱连成整体的梁和板时,应在柱浇筑完毕后停歇11.5小时,使其获得初步沉实,再继续浇筑。楼梯混凝
29、土浇筑(1)楼梯段混凝土自下而上浇筑。楼梯采用半封闭式模板,浇注完成后踏步面要用托板抹平表面。底板混凝土与踏步混凝土一起浇筑,不断连续向上推进。(2)楼梯混凝土宜连续浇筑完成。(3)施工缝位置:根据结构情况可留设于楼梯平台板跨中或楼梯段1/3范围内。混凝土的养护(1)混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护。(2)在混凝土强度达到1.2MPa之前,不得在其上踩踏或施工振动。柱、墙带模养护2天以上,拆模后,浇水养护,以确保立面结构表面保持湿润状态。(3)每日浇水次数应能保持混凝土处于足够的润湿状态。6.8 门窗工程现场所有门窗均为工厂定制的成品门窗,现场只进行安装。砌墙时应按设计要
30、求在边框预留木砖,安装时应按设计图纸要求的水平标高和平面位置,按其开启方向,对应编码安放,用通线线锤作水平和吊直校正,然后用拉条与邻近固定物连接牢靠。安装时应考虑抹灰层厚度,立框时与抹灰外皮平。门窗安装完后在门窗框与墙体之间采用聚氨酯发泡材料进行填充封堵。所有窗户均采用塑钢窗,尺寸主要有1200*130Omm,1200*1400mm,1200*1500mm,1200*500mm,局部有100O*1300mm窗。门的尺寸主要有900*2100mm,1200*2100mm,1600*2100mm,1800*2100mm等几种主要尺寸,办公室宿舍考虑采用木门,财务室考虑采用防盗门,6.9 彩板活动房
31、及轻钢屋面施工会议室采用轻钢活动板房结构,共四间会议室和两件设备间,总宽为10.92米,总长为69.16米。食堂屋面采用经钢结构,跨度为12米,双坡屋面,坡度为40%。会议室及轻钢结构由供应商进行结构设计并施工。610篮球场、消防水池、化粪池、隔油池施工篮球场设置于食堂与澡堂之间,尺寸为15米宽,36米长,篮球场做法详见图四。消防水池设置于篮球场东面,考虑采用玻璃钢成品水箱,现场砌筑砖基础。化粪池采用钢筋混凝土化粪池,设置于生活区北面,根据生活区及办公区使用人数及设计规范选择75m3的容积,详见钢筋混凝土化粪池03S702编号G12-75SF。隔油池设置于食堂东面,根据食堂使用人数及设计规范选
32、择4.5容积,详见小型排水构筑物-04S519编号GG44.4S。化粪池及隔油池的尺寸及钢筋均参照图集进行施工。60厚C20混凝土原浆收光30厚黄沙找平原状土找平夯实,承载力不小于60KPa图四篮球场大样图6.11 场地硬化及道路施工现场道路做法现场佐强度等级为C20,宽度为600Omm(生活区临建道路及消防道路宽4000mm),厚度为200mm,临时道路的具体位置见总平面图,现场道路做法见图五。临时道路伸缩缱的留设(1)临时道路只设横缝,缝的形成采用先浇筑碎,后用道路切割机切缝的方式,并要求热沥青灌缝饱满。(2)缩缝间距6米设置一道,胀缝间距为18米设置一道,切割机切缝,缝的直线度、深度、宽
33、度要满足道路施工的相应规范要求。6.12 入口门柱及围墙施工(1)入口门柱用MUIo灰砂砖砌筑,砂浆采用M5水泥砂浆。入口大门柱截面尺寸为10001000,柱高5000mm,两柱间距为8000mm,水泥砂浆抹面后贴500X500mm白色瓷砖,上涂蓝色油漆(CIoOM30),具体位置见总平面布置图,做法见图六。(2)外围墙采用MUIO空心砖砌筑,水泥砂浆强度为M5,围墙厚120mm,围墙高2m,其具体布置位置见总平面布置图。围墙顶部采用斜砖砌筑抹灰镶贴金黄色琉璃瓦。围墙墙面用1:2.5的水泥砂浆抹面,白色乳胶漆刷白,按Cl标准要求。普通粘土砖图六大门、门柱基础、外围墙立面图第7章注意事项(1)砖
34、应提前l2d浇水湿润,烧结普通砖含水率宜为10%15%校核放线尺寸:砌筑基础前,应用钢尺校核放线尺寸,采用“三一”砌筑法,即一铲灰、一块砖、一揉压的砌筑方法。当采用铺浆法砌筑时,铺浆长度不得超过750mm。(2)及时清除砌筑部位处所残存的砂浆、杂物等。(3)砖基础大放脚采用一顺一丁砌筑形式,即一皮顺砖与一皮丁砖相间,上下皮垂直灰缝相互错开60mm砂浆饱满度不得小于80%o砖基础的转角处和交接处应同时砌筑,当不能同时砌筑时,应留置斜槎。(4)砖垛应与所附砖墙同时砌起。砖垛应隔皮与砖墙搭砌,搭砌长度应不小于1/4砖长。砖垛外表面上下皮垂直灰缝应相互错开1/2砖长,砖垛内部应尽量少通缝,为错缝需要应
35、加砌配砖。(5)抹灰前应清除墙面的灰尘、污垢、砂浆块等附着物,要洒水湿润。(6)抹底层灰前先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线。检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后,进行挂线做灰饼。(7)刷涂料前应先将墙表面清理干净,并将表面扫净。当抹灰面有突出时,应剔除后,用水石膏将墙表面补平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。(8)刷涂料前应充分搅拌,如不很稠,不宜加水或少加水,以防露底。(9)与气象台保持联系,及时接收天气预报,以便提前作好大风、大雪及寒流等恶劣天气袭击的预防工作,确保工程的正常进行。第8章安全及环境保证措施(1)作
36、业人员必须正确佩带个人防护用品,戴好安全帽和绝缘手套;(2)作业时,严禁上下交叉施工。要特别注意。如果上方有人施工的时候,下方不得进行施工;(3)在夜间进行施工时,一定要有充足的照明。电线接配电箱要由专业电工来处理,不得冒险蛮干,以免发生触电事故;(4)电缆如果发生破损时,要及时通知电工进行包扎后,方能进行施工;(5)机械不得带病作业,以免发生机械伤人事故;(6)对施工机械、电器、电线进行班前检查,对于已损坏器具一律不得投入使用,以防漏电产生触电事故发生。(7)配电箱、开关箱应装设在干燥、通风及常温场所,不得装设在易受外来固体物撞击、强烈震动、液体浸溅及热源烘烤的场所。(8)开关箱必须实行“一机一闸一漏”制,熔丝不得用其它金属代替,且开关箱上锁编号,有专人负责。(9)严格遵守XX市有关消防方面的法令、法规,配备专职消防安全员。(10)为确保管理人员和工人的安全,在施工现场设有医务室,备有医疗人员和急救措施以及附近的急救中心的联系电话,并经常与当地卫生保健部门取得联系,为预防传染病和其他福利做出必要的安排,积极宣传酒精饮料和毒品等危害,严格遵守相关法律法规和政府规章。
