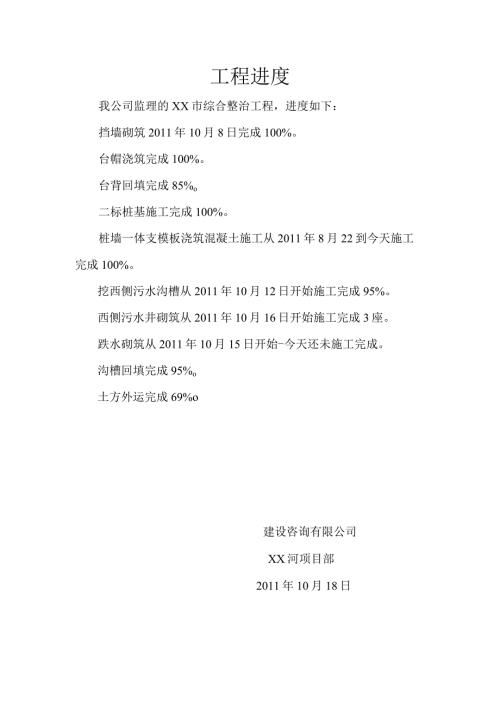

工程进度我公司监理的XX市综合整治工程,进度如下:挡墙砌筑2011年10月8日完成100%。台帽浇筑完成100%。台背回填完成85%o二标桩基施工完成100%。桩墙一体支模板浇筑混凝土施工从2011年8月22到今天施工完成100%。挖西侧污水沟槽从2011年10月12日开始施工完成95%。西侧污水井砌筑从2011年10月16日开始施工完成3座。跌水砌筑从2011年10月15日开始-今天还未施工完成。沟槽回填完成95%o土方外运完成69%o建设咨询有限公司XX河项目部2011年10月18日
