欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    不锈钢栏杆工程施工方案.docx

    • 资源ID:32585       资源大小:25.84KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    不锈钢栏杆工程施工方案.docx

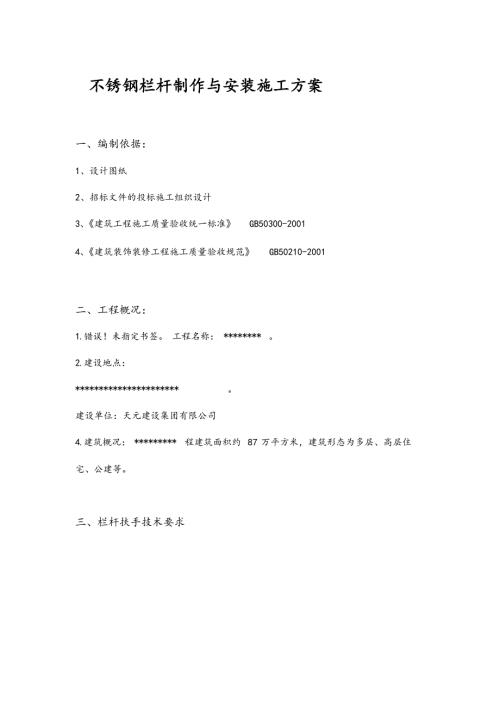

    1、不锈钢栏杆制作与安装施工方案一、编制依据:1、设计图纸2、招标文件的投标施工组织设计3、建筑工程施工质量验收统一标准GB50300-20014、建筑装饰装修工程施工质量验收规范GB50210-2001二、工程概况:1.错误!未指定书签。 工程名称: * 。2.建设地点: *。建设单位:天元建设集团有限公司4.建筑概况: *程建筑面积约 87 万平方米,建筑形态为多层、高层住宅、公建等。三、栏杆扶手技术要求不锈钢楼梯栏杆扶手:栏杆采用63*1.2mm 不锈钢圆管、 51*1.2mm不锈钢圆管、 38*1.2mm 不锈钢圆管、 25*1.2mm 不锈钢圆管。栏杆按设计图纸要求制作加工。不锈钢幕墙扶

    2、手:栏杆采用16*0.7mm 不锈钢圆管、 38*25*1.2 不锈钢方管。栏杆按设计图纸要求制作加工。1、质量标准按要求:严格执行国家强制性技术质量标准、施工验收规范、规程; 标准图集和质量检验评定标准。2、焊接时构件必须放置的位置准确。3、焊接时构件之间的焊点应牢固,焊缝应饱满,焊缝表面的焊波应均匀,不得有咬边、未焊满、裂纹、渣滓、焊瘤、烧穿、电弧擦伤、弧坑和针状气孔等缺陷, 焊接区不得有飞溅物。4、焊接完成后,应将焊渣敲净。5、构件焊接组装完成后,应适当用手持机具磨平和抛光,使外观平顺光洁。焊接时构件必须放置的位置准确。6、焊接完成后,应将焊渣敲净。7、构件焊接组装完成后,应适当用手持机

    3、具磨平和抛光,使外观平顺光洁。8、国家在施工安全、文明施工以及环境保护等方面的有关规定及技术标准。9、主要设备和材料的采购合同及供应计划。10、拟采用的新技术、新工艺、新材料、新设备等。11、已施工过的同类工程的施工经验等。四、施工准备1、材料及主要机具:、主要材料:栏杆采用不锈钢圆管、不锈钢方管。其它按设计要求选用,必须有质量证明书。、焊丝:其型号按设计要求选用,必须有质量证明书。、主要机具: 氩弧电焊机、 切割砂轮机、 冲击电钻、 角磨机、不锈钢丝细毛刷、刨光轮、刨光蜡、水平尺等。2、作业条件、熟悉图纸,做不锈钢栏杆施工工艺技术交底。、原有的铁管栏杆已拆除,护栏小方砖镶贴已经施工完毕。、施

    4、工前应检查电焊工合格证有效期限,应证明焊工所能承担的焊接工作。、现场供电应符合焊接用电要求。、施工环境已能满足不锈钢栏杆施工的需要。五、 栏杆安装1、水平安装工艺消防不锈钢栏杆均按照所提供的标准线为栏杆安装水平标准。2、安装工艺(1) )产品制作好后按图纸上所有规定的位置及尺寸准确安装就位,确定好标高及垂直平整度。 应按照甲方要求与图纸设计要求进行定位,确保达到设计要求与验收规范。施工准备放样下料立柱安装不锈钢管安装打磨处理打扫卫生及成品防护膜(2) )立柱安装根据图纸设计要求和施工现场的实际情况准确无误的定位,避免造成不在一条平行线上。(3) )栏杆所提供的标准线抄水平定位安装,立柱间距根据

    5、楼梯踏步数量及图纸设计要求,安装定位。(4) )安装偏差必须符合国家规定和设计要求,达到验收标准。(5) )楼梯栏杆安装必须牢固,安装偏差根据国家规定和设计要求。(6) )栏杆安装过程中,防止栏杆擦伤损坏,应做防护。3、主要施工方法:、施工前应先进行现场放样,并精确计算出各种杆件的长度。、按照各种杆件的长度准确进行下料,整栋楼层吊通线保证栏杆线条在同以立面上,其构件下料长度允许偏差为1mm 。、选择合适的焊接工艺,焊条直径,焊接电流,焊接速度等,通过焊接工艺试验验证。、脱脂去污处理:焊前检查坡口、组装间隙是否符合要求,定位焊是否牢固, 焊缝周围不得有油污。否则应选择三氯代乙烯、苯、汽油、中性洗

    6、涤剂或其它化 学药品用不锈钢丝细毛刷进行刷洗,必要时可用角磨机进行打磨, 磨出金属表面后再进行焊接。、焊接时应选用较细的焊条(焊丝)和较小的焊接电流。焊接时构件之间的焊点应牢固采用满焊,焊缝应饱满,焊缝金属表面的焊波应均匀,不得有裂纹、夹渣、焊瘤、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。、杆件焊接组装完成后, 对于无明显凹痕或凸出较大焊珠的焊缝, 可直接进行抛光。对于有凹凸渣滓或较大焊珠的焊缝则应用角磨机进行打磨, 磨平后再进行抛光。抛光后必须使外观光洁、平顺、无明显的焊接痕迹。4、应注意的质量问题1、尺寸超出允许偏差:对焊缝长宽、宽度、厚度不足,中心线偏移,弯折等偏 差,应严格控制焊

    7、接部位的相对位置尺寸,合格后方准焊接, 焊接时精心操作。2、焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和焊接程序,避免 用大电流,不要突然熄火,焊缝接头应搭接1015mm,焊接中不允许搬动、敲击焊件。3、表面气孔:焊接部位必须刷洗干净,焊接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出。4、栏杆和扶手制作和安装所使用材料的材质、数量、规格等级均应符合设计要求。5、栏杆和扶手的造型、尺寸及安装位置应符合设计要求。6、栏杆和扶手安装预埋件的数量、规格、位置及预埋件的连接点应符合设计要求。7、护栏高度、栏杆间距、安装位置应符合设计要求,护栏安装应牢固。8、护栏和扶手转角弧度应

    8、符合设计要求,接缝严密,表面光滑,色泽一致,无裂缝、翘曲及损坏。9、栏杆和扶手安装允许偏差和检验方法:见下表序号项目永许偏差(mm)检验方法1护栏垂直度2用 1 米垂直检测尺检查2栏杆间距3用钢尺检查3扶手垂直度4拉通线,用钢直尺检查六、技术质量保证措施1、材料要求,所有材料及成品进场,必须有材质单、合格证。2、施工人员上岗前, 根据其不同工作岗位, 进行专业技术与安全文明施工教育。3、在施工过程中由技术人员进行检查,及时纠正施工现场违章操作等问题。提出质量更改单及质量问题更改措施,保证工程质量达到设计要求及验收规范。4、严格执行工程质量标准,材料的品种,规格,型号,厚度,必须符合工程和 设计

    9、要求,焊口满焊,打磨光滑平整,油漆做到无泪点,光亮度强,表面清洁干净,做到上表美观,制作尺寸准确,产品做到横平竖直,符合设计要求及验收标准。七、成品保护1. 安装好的不锈钢管护栏应避免碰撞而损坏栏杆。2. 禁止以护栏及扶手作为支架,不允许攀登护栏及扶手。八、安全、环保文明施工1、施工人员必须严格执行现场安全生产规章制度。2、施工人员进入现场要戴好安全帽,安全带,焊接人员必须穿好绝缘鞋。3、施工前必须进行安全技术交底不违章作业,服从安全人员指挥。4、爱护一切安全设施和用具,做到正确使用不随便拆改。5、进入施工现场戴好个人防护用品并正确使用,严格遵守操作规程和一切安全规章制度。6、施工现场材料应堆放整齐,对每天施工剩下的角料进行整理,清扫,做到工完料净场地清。7、对施工区域、危险区域设立醒目的警示标志,并采取保护措施。8、焊接时要设有专人看护,备好消防器材,焊接结束即刻查看现场,确定无隐患后,方可撤离现场。9、工地禁止吸烟和未经批准的明火作业,明火作业要开动火证。10、施工现场严禁随地大小便,严禁垃圾乱堆乱倒。11、采取各种有效措施,降低施工过程中产生的噪音,努力做到施工不扰民。
