欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    长螺旋压灌桩施工方案(1).docx

    • 资源ID:474695       资源大小:11.63KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    长螺旋压灌桩施工方案(1).docx

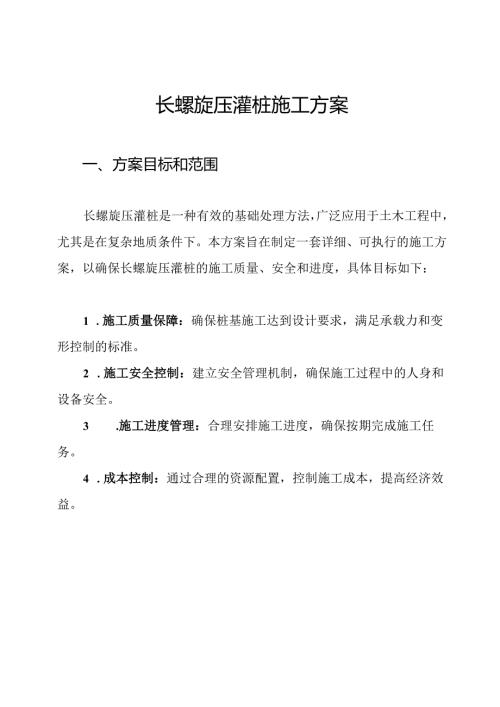

    1、长螺旋压灌桩施工方案一、方案目标和范围长螺旋压灌桩是一种有效的基础处理方法,广泛应用于土木工程中,尤其是在复杂地质条件下。本方案旨在制定一套详细、可执行的施工方案,以确保长螺旋压灌桩的施工质量、安全和进度,具体目标如下:1 .施工质量保障:确保桩基施工达到设计要求,满足承载力和变形控制的标准。2 .施工安全控制:建立安全管理机制,确保施工过程中的人身和设备安全。3 .施工进度管理:合理安排施工进度,确保按期完成施工任务。4 .成本控制:通过合理的资源配置,控制施工成本,提高经济效益。二、组织现状和需求分析1.组织现状目前,组织在长螺旋压灌桩施工方面已有一定的经验,但在不同项目中实施过程中仍存在

    2、一些问题,例如: 施工质量不稳定,部分桩基承载力不达标。 施工进度受天气、设备故障等因素影响较大。 安全管理措施不够完善,人员伤亡事故偶有发生。2.需求分析为了提升施工效率和质量,组织需要: 完善施工技术规范,明确各个环节的操作要求。 增强施工现场的安全管理,建立安全监测机制。 加强施工人员的培训,提高技术水平和安全意识。三、实施步骤和操作指南1 .施工前准备1.1 现场勘查进行详细的地质勘察,了解土层分布、地下水位等情况。根据勘察结果,制定桩基设计方案,明确桩的数量、位置和规格。1.2 设备准备确保施工设备(如长螺旋钻机、灌浆设备等)完好并符合技术标准。-对设备进行必要的保养和检修,确保施工

    3、过程中无故障。1.3 材料准备采购符合技术要求的水泥、砂、石等材料,确保材料质量。建立材料验收机制,确保每批材料均符合标准。1.4 人员培训-对施工人员进行专业培训,确保其熟悉施工工艺和安全操作规程。定期进行安全教育,提高施工人员的安全意识。2 .施工过程2.1 钻孔作业-根据设计图纸设置桩位,使用长螺旋钻机进行钻孔。-钻孔深度应达到设计要求,并记录每根桩的实际深度。2.2 灌浆作业在钻孔达到设计深度后,及时进行灌浆作业,确保灌浆密实均匀。-灌浆材料应按设计配比现场调制,确保其强度和耐久性。2.3 质量检测每根桩完成后,进行承载力检测,确保符合设计要求。记录每根桩的检测结果,建立质量档案。3

    4、施工后管理3.1 清理现场-施工完成后,及时清理施工现场,确保环境整洁。-对施工设备进行检修和保养,确保其处于良好状态。3.2 质量总结-对整个施工过程进行总结,分析存在的问题及改进措施。-定期召开施工总结会,分享经验教训。4 .安全管理4.1 制定安全管理制度-建立安全责任制,明确各级人员的安全责任。-制定安全操作规程,确保每位施工人员熟知并遵守。4.2 安全监测-在施工现场设置安全警示标志,确保施工区域安全。-定期进行安全检查,发现隐患及时整改。四、具体数据1 .施工数-项目共需施工桩基数量:100根。一每根桩基的设计承载力:2000kNO2 .材料用量- 水泥用量:500吨。- 沙子用量:300吨。- 石料用量:200吨。3 .施工时间预计每根桩基施工时间:3天。-总施工时间:需30天完成。4 .成本预算 设备租赁费用:约30万元。 材料费用:约50万元。 人工费用:约20万元。 总预算:约100万元。五、总结本长螺旋压灌桩施工方案从目标设定、组织现状分析、实施步骤、具体数据等方面进行了详细的阐述。通过合理的施工安排、严格的质量管理和安全控制,确保长螺旋压灌桩的施工质量和进度,为项目的顺利实施奠定基础。希望本方案能够在实际施工中得到有效执行,并取得良好的效果。
