欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    水泥搅拌桩施工控制要点.docx

    • 资源ID:481491       资源大小:15.76KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

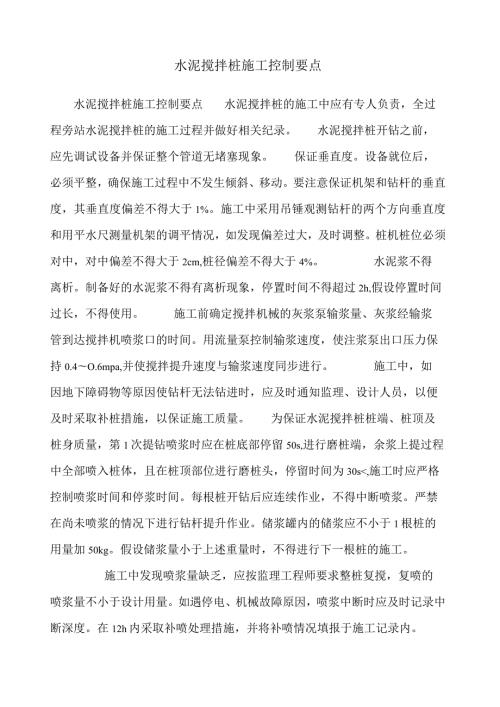

    水泥搅拌桩施工控制要点.docx

    1、水泥搅拌桩施工控制要点水泥搅拌桩施工控制要点水泥搅拌桩的施工中应有专人负责,全过程旁站水泥搅拌桩的施工过程并做好相关纪录。水泥搅拌桩开钻之前,应先调试设备并保证整个管道无堵塞现象。保证垂直度。设备就位后,必须平整,确保施工过程中不发生倾斜、移动。要注意保证机架和钻杆的垂直度,其垂直度偏差不得大于1%。施工中采用吊锤观测钻杆的两个方向垂直度和用平水尺测量机架的调平情况,如发现偏差过大,及时调整。桩机桩位必须对中,对中偏差不得大于2cm,桩径偏差不得大于4%。水泥浆不得离析。制备好的水泥浆不得有离析现象,停置时间不得超过2h,假设停置时间过长,不得使用。施工前确定搅拌机械的灰浆泵输浆量、灰浆经输浆

    2、管到达搅拌机喷浆口的时间。用流量泵控制输浆速度,使注浆泵出口压力保持0.4O.6mpa,并使搅拌提升速度与输浆速度同步进行。施工中,如因地下障碍物等原因使钻杆无法钻进时,应及时通知监理、设计人员,以便及时采取补桩措施,以保证施工质量。为保证水泥搅拌桩桩端、桩顶及桩身质量,第1次提钻喷浆时应在桩底部停留50s,进行磨桩端,余浆上提过程中全部喷入桩体,且在桩顶部位进行磨桩头,停留时间为30s15击时,桩身强度已能满足设计要求或者7d龄期的击数111O3O击时,桩身强度也能到达设计要求。水泥搅拌桩成桩28d后,用钻孔取芯的方法检查其完整性、桩土搅拌均匀程度及桩的施工长度。每根桩取出的芯样由监理工程师现场指定相对均匀部位,送实验室做(3个一组)28d龄期的无侧限抗压强度试验,留1组试件做3个月龄期的无侧限抗压实验,以测定桩身强度。钻孔取芯频率为1%L5%0如果某段水泥搅拌桩取芯检测结果不合格率小于10%,那么可认为该段水泥搅拌桩整体满足要求如果不合格率为1O962O%时,那么应在该段同等补桩如果不合格率大于30%,那么该段水泥搅拌桩为不合格。对搅拌桩取芯后留下的空间应采用同等强度的水泥砂浆回灌密实。外观鉴定:桩体均匀圆顺,搅拌均匀,凝体无松散,群桩桩顶齐,间距均匀。
