欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    监理公司工程费用索赔报审表.docx

    • 资源ID:491533       资源大小:14.88KB
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    监理公司工程费用索赔报审表.docx

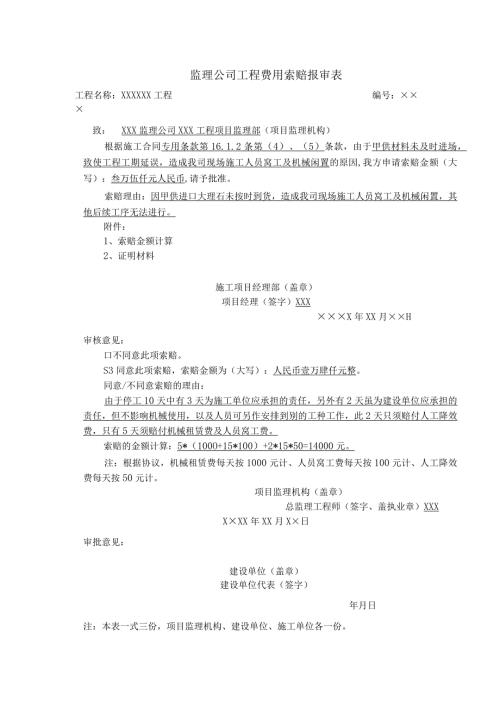

    监理公司工程费用索赔报审表工程名称:XXXXXX工程编号:致:XXX监理公司XXX工程项目监理部(项目监理机构)根据施工合同专用条款第16.1.2条第(4)、(5)条款,由于甲供材料未及时进场,致使工程工期延误,造成我司现场施工人员窝工及机械闲置的原因,我方申请索赔金额(大写):叁万伍仟元人民币,请予批准。索赔理由:因甲供进口大理石未按时到货,造成我司现场施工人员窝工及机械闲置,其他后续工序无法进行。附件:1、索赔金额计算2、证明材料施工项目经理部(盖章)项目经理(签字)XXXX年XX月H审核意见:口不同意此项索赔。S3同意此项索赔,索赔金额为(大写):人民币壹万肆仟元整。同意/不同意索赔的理由:由于停工10天中有3天为施工单位应承担的责任,另外有2天虽为建设单位应承担的责任,但不影响机械使用,以及人员可另作安排到别的工种工作,此2天只须赔付人工降效费,只有5天须赔付机械租赁费及人员窝工费。索赔的金额计算:5*(100O+15*100)+2*15*50=14000元。注:根据协议,机械租赁费每天按1000元计、人员窝工费每天按100元计、人工降效费每天按50元计。项目监理机构(盖章)总监理工程师(签字、盖执业章)XXXXXX年XX月X日审批意见:建设单位(盖章)建设单位代表(签字)年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。


    注意事项

    本文(监理公司工程费用索赔报审表.docx)为本站会员(peixunshi0)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
