欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    企业工程项目样板引路制度.docx

    • 资源ID:496986       资源大小:20.18KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    企业工程项目样板引路制度.docx

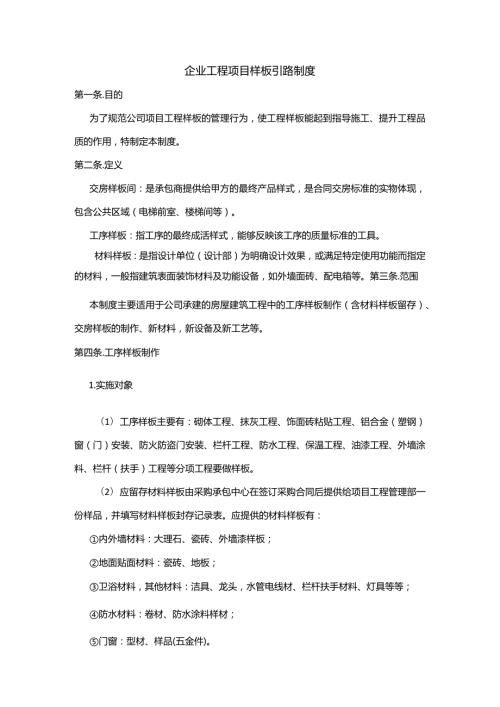

    1、企业工程项目样板引路制度第一条.目的为了规范公司项目工程样板的管理行为,使工程样板能起到指导施工、提升工程品质的作用,特制定本制度。第二条.定义交房样板间:是承包商提供给甲方的最终产品样式,是合同交房标准的实物体现,包含公共区域(电梯前室、楼梯间等)。工序样板:指工序的最终成活样式,能够反映该工序的质量标准的工具。材料样板:是指设计单位(设计部)为明确设计效果,或满足特定使用功能而指定的材料,一般指建筑表面装饰材料及功能设备,如外墙面砖、配电箱等。第三条.范围本制度主要适用于公司承建的房屋建筑工程中的工序样板制作(含材料样板留存)、交房样板的制作、新材料,新设备及新工艺等。第四条.工序样板制作

    2、1.实施对象(1)工序样板主要有:砌体工程、抹灰工程、饰面砖粘贴工程、铝合金(塑钢)窗(门)安装、防火防盗门安装、栏杆工程、防水工程、保温工程、油漆工程、外墙涂料、栏杆(扶手)工程等分项工程要做样板。(2)应留存材料样板由采购承包中心在签订采购合同后提供给项目工程管理部一份样品,并填写材料样板封存记录表。应提供的材料样板有:内外墙材料:大理石、瓷砖、外墙漆样板;地面贴面材料:瓷砖、地板;卫浴材料,其他材料:洁具、龙头,水管电线材、栏杆扶手材料、灯具等等;防水材料:卷材、防水涂料样材;门窗:型材、样品(五金件)。2 .实施时间工序样板应至少在该分项工程大面积施工前15天,完成并经过验收(特殊项目

    3、根据工程实际情况安排,最迟提前一周完成)材料样板应在材料进场前一个礼拜在项目部留存,直到工程完成。3 .保管留存施工总承包单位或分包单位应采取有效的措施保护工序样板,在该项工序施工完毕且验收前,保持完整不受污染及损坏。材料留存由项目工程部组织,材料样品应在项目部留存一份,项目部门参与确认并贴小标签,材料留存至工程结束,具体留存材料见本制度3章1.2节。4 .实施流程(1)项目工程部经理主持项目各项工序样板的实施及验收工作,项目工程管理人员、监理单位、分包单位协同参与。(2)各工序样板施工前,由项目工程部经理组织项目专业工程师、监理机构项目总监及专业工程师、分包单位项目负责人及技术负责人,共同讨

    4、论确定该项工序施工作业方法和施工工艺,明确质量要求。(3)分包单位在项目部指定的位置(部位)进行样板施工。(4)项目部及监理单位监督承包单位按要求的工艺施工,如有隐蔽验收应留存影像资料。公司工程部对施工的过程实行抽查。(5)工序样板完成并经自检合格后,分包单位向项目部申请验收。(6)收到验收申请三日内,项目部经理组织进行样板验收,项目部专业工程师、监理机构项目总监及专业工程师、分包单位项目负责人、技术负责人、专业施工员、施工班组长参加。验收结果报公司工程部备案。(7)验收首先由分包单位施工班组长和施工员介绍该工序样板施工工艺及施工过程,分包单位技术负责人或项目经理总结。然后参与验收各方分析该工

    5、序样板质量、施工工艺情况,并由项目部工程管理人员和监理工程师评述该项工序样板的施工工艺和质量,最后由项目部经理进行验收总结,判断工序样板是否符合要求。(8)如果工序样板未达到预期效果,参验各方应分析原因;如果是分包单位施工质量问题,要求分包单位按预定的工艺重新制作工序样板;如果是工艺原因,则调整工艺、标准后,要求分包单位按新的工艺制作工序样板并重新组织验收。(9)工序样板定样、验收应形成纪要,明确工序样板标准,清晰表述该项工序施工工艺、控制要点、质量要求,详细记录验收过程,验收结论。纪要由公司主管工程的副总批准、签发,项目分管工程师应跟踪保证纪要分发至参加定样、验收的单位,并跟踪参与分包单位交

    6、底会议。5 .具体规定(1)外墙面砖的工程样板面积不小于2且应置于向阳位置,符合质量标准GB50210-2001建筑装饰装修工程质量验收规范8.3节中要求。(2)外墙涂料的工程样板面积不小于并留有斜向分层剖面,且应置于向阳位置,符合质量标准GB50210-2001建筑装饰装修工程质量验收规范10章要求。(3)铝合金(塑钢)窗(门)的工程样板有代表性的窗(门)型每种不少于一樟,符合质量标准GB50210-2001建筑装饰装修工程质量验收规范5.3,4节要求。(4)防火、防盗门的工程样板不少于二樟,且应集中在同一楼层(部位),符合质量标准GB50210-2001中5.5节要求。(5)保温工程的工程

    7、样板面积不小于2并留有斜向分层剖面,符合质量标准:民用建筑外保温系统及外墙装饰防火暂行规定(公通字200946号)第二条规定。(6)防水工程的室内工程样板不少于一个开间,室外工程样板不少于一个轴线长度,符合质量标准GB503272001住宅装饰装修工程施工规范第6章要求。(7)栏杆(扶手)工程的工程样板不少于一处(阳台、花园、屋面等)或一个层高(楼梯),符合质量标准GB50210-2001建筑装饰装修工程质量验收规范12.5节要求。(8)砌体工程的工程样板每种墙体不少于一个开间,符合质量标准GB50203-2002砌体工程施工质量验收规范要求。第五条、交房样板间制作1 .实施对象根据图纸要求,

    8、选择有代表性的户型,做交房样板间。2 .实施时间交房样板间应在各分部分项工程验收完成后2周内完成并通过内部验收。3 .保管留存完工后的交房样板间应由施工总承包单位负责保管,直到完成竣工验收为止。4 .实施流程参见工序样板流程5具体规定(1)公共区域内容天棚、墙面、地面、踢脚线作法及效果。电梯门套材质、规格、作法。栏杆的材质、作法、位置。公共照明设施的型号规格、颜色、位置。应急照明设施的型号规格、位置。消火栓箱的规格、位置及管道走向。(2)交房样板间具体内容墙面、顶棚、地面的做法及质量标准。卫生间、阳台防水做法及排水坡度。门窗的形式、样式及开启方向。空调洞的大小、位置、数量,空调的安装方式。落地

    9、窗、飘窗栏杆的材质、做法。配电箱、开关、插座、灯座的型号规格、位置及具体安装方式。强电井到户内配电箱的预留预埋及布线;户内配电箱到开关、插座、灯座的预留预埋及布线。弱电箱、有线电视、电话、宽带插座型号规格、位置及具体安装方式,箱内元器件的型号规格及数量。弱电井到户内弱电箱的预留预埋及布线;户内弱电箱到有线电视、电话、宽带插座的预留预埋及布线。对讲机(可视)的型号规格、位置及具体安装方式。弱电井到户内对讲机的预留预埋及布线。10室内天然气管道、燃气表的布置,天然气(煤气)报警、到对讲机(可视)的预留预埋及布线。11厨房、卫生间给水管的预留预埋及预留水嘴的型号规格及位置。12厨房、卫生间、阳台、露

    10、台、花园排水管、地漏的材质、规格及位置.13卫生间等电位盒的型号规格及位置。14烟道止逆阀的型号规格及位置。第六条.新材料,新设备及新工艺样板对于新材料,新设备、新工艺等要先做样板,通过试验和鉴定合格后,才可应用到工程上。第七条、罚则不按本制度进行样板制作的的按湖南省建筑工程集团总公司工程质量管理奖罚暂行办法进行处罚。第八条、样板引路施工注意事项1、样板施工前各部位作法已确定,各材料已按进度要求合格进场,现场见证取样送检合格。2、样板集中展示部位需将各操作规程、质量管理制度、措施、安全施工注意事项全部挂牌上墙。3、样板验收合格的部位或构件要挂“验收合格标识牌”,验收不合格的要立即整改,直到合格

    11、为止,并将实测实量的结果标注于被测量的构件上。4、样板施工完成后应将各部位构件作法详细标注在构件上,隐蔽部分应用墨线标出,如楼面墙体内管线走向、板厚、碎强度、砌体砂浆强度、楼层净高、房间方度等等。5、在样板集中展示部位设置班前讲评台,通过讲评台,向工人灌输住宅质量通病防治及安全文明管理的意识及措施,现场依据样板进行技术交底。6、施工过程中应及时收集样板施工、图片、影像资料,及时办好所有隐蔽验收手续,确保有案可查,施工完成后可制作幻灯片作为后期施工交底资料。7、施工过程中应做好现场文明施工工作,做到工完场清,现场无垃圾、杂物、无剩余材料,并派专人进行日常维护。8、及时将相资料报监理、甲方、质量监督人员检查验收。
