欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    企业项目工程质量验收制度.docx

    • 资源ID:496991       资源大小:16.72KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

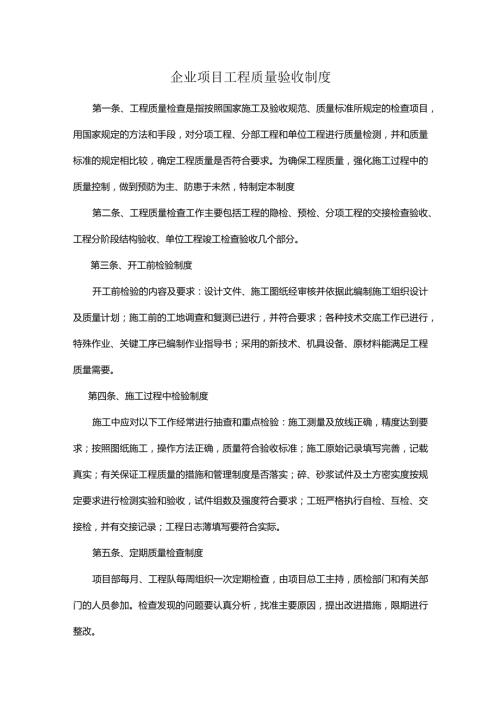

    企业项目工程质量验收制度.docx

    1、企业项目工程质量验收制度第一条、工程质量检查是指按照国家施工及验收规范、质量标准所规定的检查项目,用国家规定的方法和手段,对分项工程、分部工程和单位工程进行质量检测,并和质量标准的规定相比较,确定工程质量是否符合要求。为确保工程质量,强化施工过程中的质量控制,做到预防为主、防患于未然,特制定本制度第二条、工程质量检查工作主要包括工程的隐检、预检、分项工程的交接检查验收、工程分阶段结构验收、单位工程竣工检查验收几个部分。第三条、开工前检验制度开工前检验的内容及要求:设计文件、施工图纸经审核并依据此编制施工组织设计及质量计划;施工前的工地调查和复测已进行,并符合要求;各种技术交底工作已进行,特殊作

    2、业、关键工序已编制作业指导书;采用的新技术、机具设备、原材料能满足工程质量需要。第四条、施工过程中检验制度施工中应对以下工作经常进行抽查和重点检验:施工测量及放线正确,精度达到要求;按照图纸施工,操作方法正确,质量符合验收标准;施工原始记录填写完善,记载真实;有关保证工程质量的措施和管理制度是否落实;碎、砂浆试件及土方密实度按规定要求进行检测实验和验收,试件组数及强度符合要求;工班严格执行自检、互检、交接检,并有交接记录;工程日志薄填写要符合实际。第五条、定期质量检查制度项目部每月、工程队每周组织一次定期检查,由项目总工主持,质检部门和有关部门的人员参加。检查发现的问题要认真分析,找准主要原因

    3、提出改进措施,限期进行整改。第六条、检查程序自检T互检班组长检查T栋号技术人员、专检人员检查一项目部栋号长检查T项目部专职质检员T监理工程师施工班组提前两小时申报,同时要说明申报部位和施工队自检情况,然后向专业栋号长报验,合格后向安质部申报,专职质检员检查合格后申报监理。第七条、原材料、半成品、设备及各种加工预制品的检查制度:订货时应依据质量标准签订合同,必要时应先鉴定样品,经鉴定合格的样品应予封存,作为材料验收的依据。产品的进货验证由专业工程师、质检员(试验员)和材料员三方验证合格后,方可使用。第八条、班组的自检和交接检制度:完成或部分完成施工任务时,应及时进行自检,如有不合格的项目应及时

    4、进行返工处理,使其达到合格的标准。经栋号长组织质检员和下道工序的生产班组进行交接检查,确认质量合格后,方可进行下道工序施工。第九条、预检制度:预检项目由栋号长主持,质检员和有关班组长参加。预检的项目主要有:建筑物位置线、基础尺寸线、模板、墙体轴线和门窗动口位置线、楼层50厘米水平线等。预检后要办理预检手续,列入工程档案。对于预检中提出的不符合质量标准的问题,要认真处理,处理后要经复核检查并写明处理情况。未经预检或预检不合格的,不得进行下道工序施工。第十条、围护工程、主体工程检查验收制度:结构验收单经建设单位、监理单位、设计单位、施工单位三方代表签字后,由质量监督站进行核验。第十一条、混凝土开盘

    5、申请及拆模申请制度:浇筑混凝土前均须办理浇筑申请手续,若不办理此手续不得进行浇筑。混凝土拆模时间必须按照技术要求,不得随意拆模,拆模时必须现场技术员、质量检查员必须在场。第十二条、建立样本制:各分项、各工序按设计要求、规范要求质量标准做样板,以样板引路,无样板的分项或工序不得展开施工。施工中如达不到样板的质量,视为不合格产品,要进行返工处理第十三条、建立三检制度:自检,分操作人员自检和班组自检。工班长在每日收工前对班组完成工作量进行一次自检,做出记录,工作讲评。互检,指同一工种或多工种之间,有工程队组织不定期相互检查,主要是互相观摩,交流经验,推广先进操作技术,达到互相促进,共同提高的目的。交

    6、接检,指同一工种的多班制上下班之间或工种的上下工序之间的交接检查。由施工班组(跨班组由项目部)组织交接,各工班应做到不合格的活不出手、不出班组,上道工序不合格,下道工序不施工。各分包单位、外包对、施工班组在施工中均要按照施工验收规范进行工序自检,并认真填写检查记录。凡无“三检”记录、上交不及时或不上交的均按该项目未完成论(不予工程结算)专职质检员可行使令其停止下道工序施工的职权。第十四条、工序交接检制:各工序在进行自检的基础上,工序之间进行交接检查,并办理交接手续。上道工序如达不到质量要求或未办理交接手续,下道工序有权拒绝接受,并不进行下道工序施工,耽误的工期和试件由上道工序承担。第十五条、全

    7、面贯彻执行国家有关质量管理的方针、政策、法律、法规。第十六条、使质量检查工作明确职责,严格制度,预防为主,充分发挥质量检查人员的积极作用。第十七条、根据国家规定的技术标准、验收规范、操作规程和设计要求,在整个施工过程中的各个环节进行全面的检查和监督。第十八条、及时掌握质量信息,分析质量动态,为上级及有关部门提供质量数据。第十九条、质量检查人员应由责任心强、坚持原则、具有一定技术水平和施工经验、身体健康、适合现场工作的人员担任。第二十条、隐、预检施工中需作隐、预检手续的项目必须办理隐、预检,按要求组织检查并及时办理手续,不办理隐、预检手续,下道工序不得施工。第二十一条、结构工程通过业主、监理、设

    8、计单位的验收和质检站的核验后,方可进行装修工程施工。结构验收工作在项目总工主持下进行。在验收前,项目先进行自检,将验收部位的清理工作和结构处理工作做好。第二十二条、单位工程的竣工检查分四步进行。首先是项目组织各专业工程师进行自查,第二步是项目部质量部进行检查,第三步是业主、设计单位、监理单位、施工单位四方联合检查,第四步是质监站核验。单位工程的竣工检查由项目总工主持,对历次检查中发现的问题,认真进行整改。验收合格后业主、设计单位、监理单位、质检站在相关手续上签认。第二十三条、在结构验收和单位工程竣工交验过程中不仅要检查建筑物实体的外观质量,还要检查相关内业资料。检查资料前项目总工将验收部位的内业资料检查一遍,保证内业资料的完整性和正确性。
