欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    关于污水处理站运行情况的说明.docx

    • 资源ID:497315       资源大小:2.20MB        全文页数:26页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    关于污水处理站运行情况的说明.docx

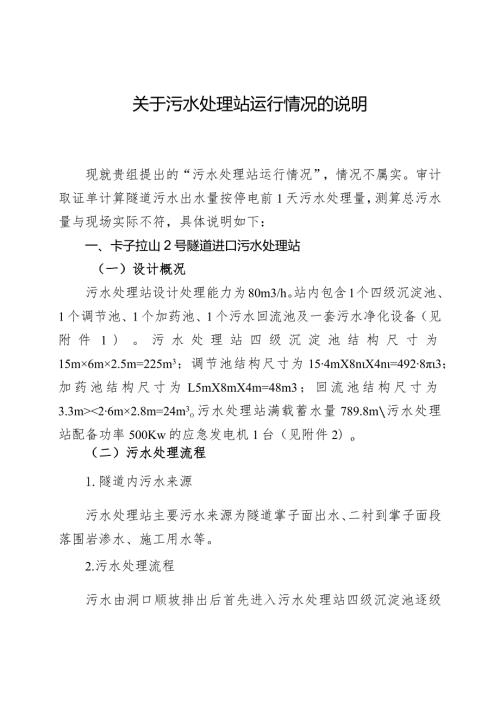

    1、关于污水处理站运行情况的说明现就贵组提出的“污水处理站运行情况”,情况不属实。审计取证单计算隧道污水出水量按停电前1天污水处理量,测算总污水量与现场实际不符,具体说明如下:一、卡子拉山2号隧道进口污水处理站(一)设计概况污水处理站设计处理能力为80m3/h。站内包含1个四级沉淀池、1个调节池、1个加药池、1个污水回流池及一套污水净化设备(见附件1)。污水处理站四级沉淀池结构尺寸为15m6m2.5m=225m3;调节池结构尺寸为154mX8nX4n=49283;加药池结构尺寸为L5mX8mX4m=48m3;回流池结构尺寸为3.3m26m2.8m=24m3o污水处理站满载蓄水量789.8m污水处理

    2、站配备功率500Kw的应急发电机1台(见附件2)o(二)污水处理流程1.隧道内污水来源污水处理站主要污水来源为隧道掌子面出水、二衬到掌子面段落围岩渗水、施工用水等。2.污水处理流程污水由洞口顺坡排出后首先进入污水处理站四级沉淀池逐级沉淀,然后通过重力自动依次流进污水处理站调节池、加药池,再由水泵抽至污水处理设备(在絮凝器、水平沉淀器、无阀滤池内进行处理)处理达标后最终排放(PH值达标范围69,SS达到70mgL以下标准)。回流池是在调节池蓄满后,打开溢流管阀门,通过溢流管自动进入回流池。(三)停电期间污水处理情况8月18日8月27日隧道掌子面未出水,仰拱从17日少量渗水,18日27日基本无水(

    3、见附件3)o在17日接到停电通知后,污水处理站管理员将调节池34011)3污水进行了处理,处理后调节池处于空载状态,当日排流量计显示累计污水处理量为30347m3。8月18日22日停电期间隧道内产生污水较少,污水处理站未达到蓄水上限,8月23日启用应急发电,23日污水处理站共处理774(含23日产生污水量),在完成污水处理后,当日排口流量计显示累计污水处理量为311214o8月24日27日停电,8月28日恢复正常供电后,污水处理站共处理88m3(含28日产生污水量),在完成污水处理后,当日排口流量计显示累计污水处理量为31209m3o9月6日停电,9月7日恢复正常供电后,污水处理站共处理污水9

    4、0m3(含7日产生污水量),在完成污水处理后,排口流量计显示停电前后的累计污水处理量分别为3425Im3和34341m3。经上述材料证明,卡子拉山2号隧道污水处理站不存在污水直排。二、理塘隧道进口污水处理站(一)设计概况污水处理站设计处理能力为100nI3ho站内包含1个四级沉淀池、1个调节池、1个污水回流池及一套污水净化设备(见附件4)o四级沉淀池结构尺寸为12mX6mX2.5n=180m3;调节池结构尺寸为15X7.5X4=4503,回流池结构尺寸为L5mXL5mX3m=6.75m3o其中沉淀池排口位于池底往上2.4m高的位置,调节池抽水口位于池底往上2m高的位置,污水处理站满载蓄水量为6

    5、36.75m3o(二)污水处理流程1.隧道内污水来源污水处理站主要污水来源为隧道掌子面出水、二衬到掌子面段落围岩渗水、施工用水等。2.污水处理流程污水由洞口顺坡排出后首先进入污水处理站四级沉淀池逐级沉淀,然后通过重力自动依次流进污水处理站调节池,再由水泵抽至污水处理设备(在絮凝器、水平沉淀器、无阀滤池内进行处理)处理达标后最终排放(PH值达标范围69,SS达到70mgL以下标准)。回流池是在调节池蓄满后,打开溢流管阀门,通过溢流管自动进入回流池。(三)停电期间污水处理情况污水处理站在2022年1月9月期间共停电13天,其中6月份停电4天(16日、20日、27日、28日),7月份停电4天(6日、

    6、17日、19日、20日),8月份停电5天(3日、4日、8日、14日、16日),停电时间较分散(附件5)。停电期间污水处理站无法正常运行,污水处理站管理人员根据来水量对调节池进行人工投加草酸(6月16日投加草酸100kg,6月20日投加草酸125kg,6月27日投加草酸25kg,6月28日投加草酸25kg,7月6日投加草酸25kg,7月17日投加草酸100kg,7月19日投加草酸IoOkg,7月20日投加草酸100kg,8月3日投加草酸125kg,8月4日投加草酸125kg,8月8日投加草酸150kg,8月14日投放草酸150kg,8月16日投放草酸150kg),使用PH试纸现场测定达到排放标准

    7、6-9)后抽取至洒水车内,对施工便道进行洒水降尘(附件6)。抽水量加上调节池的有效蓄水量与停电期间产生的污水量匹配,不存在污水直排现象。6月16日停电前排口流量计显示累计污水处理量为1022Inl3,6月17日恢复正常供电,在完成当日污水处理后,流量计显示1045711)3,共计处理污水23611)3(含17日产生污水量);6月16日停电期间从调节池抽取人工处理达标的水64m3,用于便道及隧道内路面洒水降尘。6月20日停电前排口流量计显示累计污水处理量为10893m3,6月21日恢复正常供电,在完成当日污水处理后,流量计显示1117511)3,共计处理污水28211)3(含21日产生污水量)

    8、6月20日停电期间从调节池抽取人工处理达标的水80m3,用于便道及隧道内路面洒水降尘。6月27日停电前排口流量计显示累计污水处理量为117943,6月29日恢复正常供电,在完成当天污水处理后,流量计显示1188(3,共计处理污水8611)3(含29日产生污水量);6月2728日停电期间从调节池抽取人工处理达标的水4811)3,用于便道洒水降尘。7月6日停电前排口流量计显示累计污水处理量为1220311)3,7月7日恢复正常供电,在完成当日污水处理后,流量计显示12266m3,共计处理污水6311)3(含7日产生污水量);7月6日停电期间从调节池抽取人工处理达标的水16m3,用于便道洒水降尘。

    9、7月17日停电前排口流量计显示累计污水处理量为13967m3,7月18日恢复正常供电,在完成当日污水处理后,流量计显示1415111)3,共计处理污水184113(含18日产生污水量);7月17日停电期间从调节池抽取人工处理达标的水6411)3,用于便道及隧道内路面洒水降尘。7月19日20日停电,7月21日恢复正常供电,在完成当日污水处理后,流量计显示1434611)3o共计处理污水195m3(含21日产生污水量);7月1920日停电期间从调节池抽取人工处理达标的水12811)3,用于便道及隧道内路面洒水降尘。8月3日停电前排口流量计显示累计污水处理量为1689711)3,8月5日恢复正常供电

    10、在完成当日污水处理后,流量计显示17193m3,共计处理污水29611)3(含5日产生污水量);8月34日停电期间从调节池抽取人工处理达标的水144m3,用于便道及隧道内路面洒水降尘。8月8日停电前排口流量计显示累计污水处理量为17763m3,8月9日恢复正常供电,在完成当日污水处理后,流量计显示18042m3,共计处理污水27911)3(含9日产生污水量);8月8日停电期间从调节池抽取人工处理达标的水9611)3,用于便道及隧道内路面洒水降尘。8月14日停电前排口流量计显示累计污水处理量为1919Onl3,8月15恢复正常供电,在完成当日污水处理后,流量计显示19479m3,共计处理污水2

    11、89113(含15日产生污水量);8月14日停电期间从调节池抽取人工处理达标的水UMM,用于便道及隧道内路面洒水降尘。8月16日停电,8月17日恢复正常供电,在完成当日污水处理后,流量计显示1980011)3,共计处理污水321113(含17日产生污水量);8月16日停电期间从调节池抽取人工处理达标的水104m3,用于便道及隧道内路面洒水降尘。三、下一步预防措施1 .加强对污水处理站的管理,制定突发情况下的污水处理应急预案,做好记录及留存相关影像资料。2 .遇突发停电,使用应急发电机发电,启动污水处理设备进行处理,达到排放标准后排放(附件7)。3 .应急发电机出现故障,同时遇到停电的的特殊情况

    12、下,采取人工对加药池进行加药(人工投加草酸),人工测量PH值达到标准后利用洒水车对便道进行洒水降尘。附件:1.卡子拉山2号隧道进口污水处理站2 .卡子拉山2号隧道进口应急发电机3 .卡子拉山2号隧道进口停电期间现场照片4 .理塘隧道进口污水处理站5 .理塘隧道进口停电期间现场照片6 .人工投加草酸及停电期间调节池内抽水进行降尘7 .理塘隧道进口应急发电机中国建筑股份有限公司川藏铁路项目CZSCZQ-9标段项目部2022年10月28日附件L卡子拉山2号隧道进口污水处理站附件2:卡子拉山2号隧道进口应急发电机附件3:卡子拉山2号隧道进口停电期间现场照片2022.08.22 09:38附件4:理塘隧道进口污水处理站附件5:理塘隧道进口停电期间现场照片理塘隧道进口 DK500+307 1 掌子面,累计进尺157米I 2022.07.07 05:32 ,附件6:人工投加草酸及停电期间调节池内抽水进行降尘施工时间:环城融道进口 污水处理站2022.08.14 16:12附件7:理塘隧道进口应急发电机
