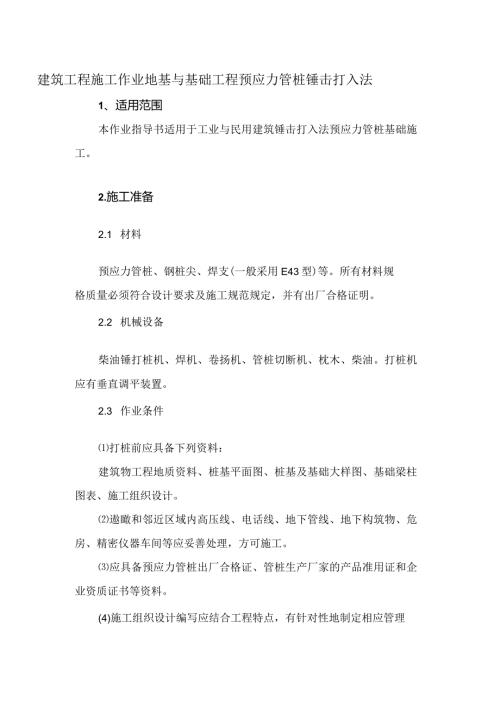

1、建筑工程施工作业地基与基础工程预应力管桩锤击打入法1、适用范围本作业指导书适用于工业与民用建筑锤击打入法预应力管桩基础施工。2.施工准备2.1 材料预应力管桩、钢桩尖、焊支(一般采用E43型)等。所有材料规格质量必须符合设计要求及施工规范规定,并有出厂合格证明。2.2 机械设备柴油锤打桩机、焊机、卷扬机、管桩切断机、枕木、柴油。打桩机应有垂直调平装置。2.3 作业条件打桩前应具备下列资料:建筑物工程地质资料、桩基平面图、桩基及基础大样图、基础梁柱图表、施工组织设计。遨瞰和邻近区域内高压线、电话线、地下管线、地下构筑物、危房、精密仪器车间等应妥善处理,方可施工。应具备预应力管桩出厂合格证、管桩生
2、产厂家的产品准用证和企业资质证书等资料。(4)施工组织设计编写应结合工程特点,有针对性地制定相应管理措施。并包括:1)施工方法;2)施工需要的机具;3)施工顺序;4)施工进度计划;5)管桩配桩计划;6)施工平面布置;7)施工作业计划和劳动力组织计划;8)保证工程质量、安全生产和季节性(冬、雨季)施工技术措施;9)材料、原料、水电供应计划。做好“三通一平”工作以及地基障碍物的清理工作。1)施工前应做好场地平整工作,对不利施工机械进场的道路要平整加固。2)按施工方案中要求的位置接通水电源。3)处理妨碍打桩施工的高空、地下管线和树木、危房、构筑物和地基中的旧有基础或洞穴。4)查勘地基中的障碍物,应对
3、每桩进行钎探,每桩位钎探时作三点钎探,深度为2.5m,发现桩位中有障碍物,则应挖除或用其他方法清理。基桩轴线的控制点和水准点应设在不受影响的地方,开工前经复核后应妥善保护,施工中应经常复测。3、工艺流程施工放线一定桩位f桩机安装就位一机身平稳、垂直校正一起吊桩f桩就位一双向校正f轻打12锤一复核桩身垂直度一施打一起吊上段桩f双向校正一施打测量灌入度f完成4、操作方法4.1 施工前向班组工作人员进行技术交底,机身要求平稳,机架垂直。4.2 桩起吊前要认真检查桩的外观情况,符合质量标准方可使用。起吊前要用墨线或粉笔在桩上做好标记,施打过程专人记录。4.3 桩就位,并双向校正垂直度及水平位置;桩就位
4、后应按桩位尺寸复核。4.4 锤击12击,复核桩的垂直度。4.5 打桩过程中桩锤、桩帽、桩身应保持在同一水平线上,自由落锤畅顺,柴油锤跳动正常,锤头没有偏心。4.6 锤与桩帽、桩帽与桩身之间应有相适应弹性衬垫,以保证桩顶端完好无损。4.7 使用E43焊支,施焊对称进行,接口清净,焊缝连续饱满,焊接两层,每层接头错开3050mm。4.8 焊接完间歇8分钟打桩,不得用水冷却,大雨不得施焊。4.9 测量最后桩的贯入度,达到设计要求后完成。收锤以最后三阵贯入度为标准,且不得递增。4.10 桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力及现有条件等决定。4.11 桩插入时的垂直度偏差不得超过0.5%。4.12 打桩顺序应执行下列规定:4.12.1 对于密集桩群,自中间向两个方向或向四周对称施打。4.12.2 当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施打。4.13 当遇到期贯入度剧变,桩身突然发生倾斜,应立刻停止施打。5、质量标准5.1 按标高控制的桩,桩顶标高的允许偏差为50mm(水准仪已测量)。5.2 桩身质量应通过可靠的动测法检测,检测结果必须符合规范要求。5.3 为确保实际单桩竖向承载力标准值达到设计要求,必须进行单桩静载试验或可靠的动力试验,试验结果须满足设计要求
