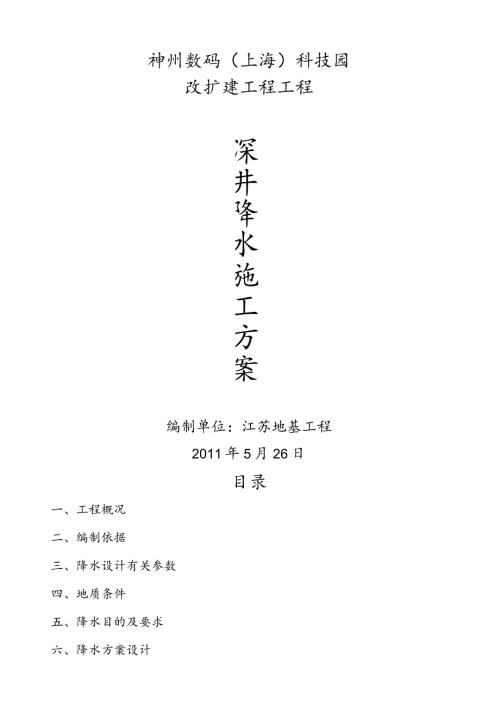

1、神州数码(上海)科技园改扩建工程工程深井降水施工方案编制单位:江苏地基工程2011年5月26日目录一、工程概况二、编制依据三、降水设计有关参数四、地质条件五、降水目的及要求六、降水方案设计七、降水运行施工八、施工机具、材料及现场施工要求九、工程进度方案和保证措施十、质量控制及保证措施十一、平安施工组织十二、文明施工附表、图深井降水施工方案一、工程概况工程名称:神州数码(上海)科技园改扩建工程工程建设单位:上海永琰实业设计单位:上海大境建筑设计事务所勘察单位:中堪冶金勘察设计研究院有限责任公司上海分公司拟建“神州数码(上海)科技园改扩建工程新建综合办公楼”工程位于上海市长宁区福泉M111号神州数
2、码上海科技园内,东至福泉路、西至协和路、南至新渔路、北至天山西路和地铁2号线南延伸段相邻。本工程总建筑面积约为51490m2左右,其中地上局部建筑面积约为35150m2,地下局部约为1634Onl2。建筑高度为40米。场地原有业务用房4层,建筑面积约为15794m2o二、编制依据本施工方案仅为该工程基坑降水施工所用,具体编制依据如下:神州数码(上海)科技园改扩建工程新建综合办公楼地下车库基坑围护施工平面图、剖面图供水水文地质勘察标准GB50027-2001建筑与市政降水工程技术标准JGJ/T11198供水管井技术标准GB50296-99城市地下水工程与管理手册本工程岩土工程勘察报告三、降水设计
3、有关参数1、基坑开挖深度基坑开挖深度:m以地面标高-OO计算。2、基坑长度及宽度:地下室基坑形状为不规那么四边形,周长约365m。3、基坑围护情况:基坑围护结构采用水泥土搅拌桩为止水帷幕。4、本工程地面标高取-。相对标高,方案中所涉及的深度均以此为准。四、地质条件1、地层情况根据勘察报告提供的有关资料,本场地地貌类型属滨海平原,现为空地,场区地势平坦。地面标高在3.703.9Om之间绝对标高。各土层特征及性质详见“土层物理参数二土层物理参数表附表一层号岩土名称状态或密实度平均层厚重度回弹模量十字板峰值强度静止侧压力系数渗透系数说k)固结快剪峰值三轴不固结不排水YoEsCuVK0KCCUumkN
4、r113MPakPa10-6mskPaOkPaO粉质粘土可塑1927淤泥僦颁粘土流塑119淤泥质粘土流塑(7.81)(8.03)(1023)11111粘土流塑12172粉土中密62水文地质条件拟建场区浅部土层中的地下水属于潜水类型,其水位动态变化主要受控于大气降水、地面蒸发等地表水系等,丰水期水位较高,枯水期水位较低。在勘察期间,实测钻孔中的地下水静止水位埋深在自然地面以下1.2Orn1.8Onl绝对高程为+2.3Ifn+m之间。年平均高水位埋深可按计,低水位埋深可按计。五、降水目的及要求1、降水目的根据地质条件、设计、工程的基坑开挖及根底底板结构施工的要求,本工程降水目的主要为以下方面:a、
5、降低基坑内地下水位至基坑底板以下1m,为基坑开挖施工提供良好的干施工环境。b、通过及时疏干基坑内地下水,提高土体的有效应力,为稳定边坡、减缓基坑围护变形创造条件,满足施工要求。c、通过及时疏干基坑内地下水,防止开挖过程中流砂及管涌等不良情况出现,保证施工的顺利进行。2、降水要求根据开挖施工进度,降低基坑范围内地下水水位至开挖面以下1m,最终降低到基坑底板以下1mo六、降水方案设计1、降水方案设计思路a、本基坑四周采用全封闭式围护,已根本隔断了基坑开挖深度范围内地下水与外国地下水的水力联系,因此不考虑周围地下水的补给,只需将基坑内地下水位降低至设计要求。b、根据本场地的水文地质条件、工程设计要求
6、及基坑开挖与支护的特点,本方案采用真空管井降水来到达本次降水的目的。2、降水方案设计1基坑底板稳定性验算根据勘察报告提供的资料,本场地不考虑承压水对基坑底土体产生突涌破坏的可能性。2基坑内抽水量的估算地下水容积储存量的计算:计算式:W=V或W=Ah式中:W-容积储存量(m3)V含水层体积(r),V=基坑面积AX降水深度h即潜水静止水位至基坑底板以下;-含水层的给水度粉砂与粘土给水度经验值为0.100.15(供水文地质手册第二册),本次根据上部土层的性质取:5oa.基坑面积A计算基坑面积A8081m2ob.降水深度h计算h=基坑平均深度m+-静止水位=9mo由上述参数计算地下水容积储存量如下:W
7、A580819m3o基坑抽水量确实定原那么本基坑的出水量主要包括地下水的储存量与降雨量,由于对降雨量目前无资料估测,且采用顺做法施工,在短时期内因降雨渗入地层内的渗入量不会很多,因此,本次对基坑的抽水量确定、井数设计与抽水泵的选择只考虑地下水的储存量,对于降雨量的排出,采用明排水的施工措施来解决。3)坑内降水井及观测井数量的布置坑内降水井n=Aa井式中:n一井数(口);A基坑降水面积(m2);a井一单井有效抽水面积(m2);根据我们的降水施工经验,在上海地区第层以上的以粘性土为主的潜水含水层的特性单井有效抽水面积a井一般为Ioom225011本次取200m2o即:n=A/a井二8081/2O
8、oy41拟定41口降水井水位监测井水位监测井布置在利用坑内降水井布置。总工作量根据本次降水目的与要求、水文地质条件及基坑开挖的深度等条件,并对本工程基坑内的地下水的出水量进行了估算,本次降水井工作量的布置如下:在坑内共布置41口降水井,详细如下:降水井:降水井深11.00m,编号为:JlJ41;坑内降水井的平面位置详见“降水井平面布置图二4坑内降水井工作量设计结果分析由上述计算结果的数据如下a地下水容积储存量W=10909m3;b降水井41口;抽水量计算单井出水量Q单=1.124=m3每天抽水量Q抽二41XQ单二n?;每天实际抽水量W抽为:W抽二Q抽X0.5(实际抽水时间、抽水量折算系数,为估
9、算值)=m抽水天数计算抽水天数t二总储存量W每天抽取的储存量W抽=20天从以上估算结果可知:当41口降水井全部抽水时,约2030天后就能将基坑内的地下水降低到基坑底下1m,因此,上述井数的布置完全能满足本次基坑的干挖土施工。5降水井井结构井口:井口应高于地面以上,以防止地表污水渗入井内。井壁管:降水井井壁管采用PVC波纹管,井壁管直径为。273mm外径。过滤器:降水井过滤器即滤水管,采用桥式滤水管,滤水管的直径为273mm外径。沉淀管:沉淀管主要起到过滤器不致因井内沉砂堵塞而影响进水的作用,沉淀管在滤水管底部,直径与滤水管相同,长度为LOOm,沉淀管底口封死。填砾料:地面以下以下部位围填中粗砂
10、做为人工过滤层,填入部位详见“降水井剖面图”。封孔:为防止地面污水的渗入效果,在砾料的围填面以上必须采用优质粘土围填至地表并夯实,并做好井口管外的封闭工作,其封闭深度详见“降水井剖面图”。各井结构及过滤器的安装部位详见“降水井剖面图”。6成井施工工艺根据本工程的施工工况及工期要求,结合我公司多年的成井施工经验,成孔施工机械设备选用GXYLIOo型工程钻机及其配套设备。采用正循环回转钻进,清水钻进自然造浆的成孔工艺,及下井壁管、滤水管、填砾、粘性土封孔等成井工艺。a、成井施工工艺流程图管外返浆,护口管上部应高出地面。安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一垂线。
11、钻进成孔:降水井开孔孔径为550mm,一径到底,钻孔施工到达设计深度时,宜多钻0.30.5m0做好钻探施工描述记录,在钻进过程中,如发现实际地质情况与勘察时提供的资料不一致时需及时通知设计人员,并对井的结构进行及时调整,确保滤水管的安放位置能够有效的进水。钻进开孔时应吊紧大钩钢丝绳,轻压慢转,钻进过程中要确保钻机的水平,以保证钻孔的垂直度,成孔施工采用孔内自然造浆,钻进过程中泥浆密度控制在1.101.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌。清孔换浆:下井管前的清孔换浆工作是保证成井质量的关键工序,为了保证成孔中在含水层部位不形成过厚的泥皮,当钻孔钻至含水层顶板位置时即开始加
12、清水调浆。钻进至设计标高后,在提钻前将钻杆提至离孔底,进行冲孔,去除孔内杂物,同时将孔内的泥浆密度逐步调至接近1.05,孔底沉淤小于30cm,返出的泥浆内不含泥块为止。第一次清孔换浆是成井质量得以保证的关键,它将直接影响成井质量,因此施工时清孔换浆工作没有到达规定的要求绝不允许进入下一道工序的施工。下井管:井管进场后,应检查过滤器的缝隙是否符合设计要求。下管前必须测量孔深,孔深符合设计要求后,开始下井管,下管时在滤水管上下两端各设一套直径小于孔径5cm的扶正器找正器,以保证滤水管能居中,井管焊接要牢固、垂直、不透水,下到设计深度后,井口固定居中。下井管过程应连续进行,不得中途停止,如因机械故障
13、等原因造成孔内坍塌或沉淀过厚,应将井管重新拔出,扫孔、清孔后重新下入,严禁将井管强行插入坍塌孔底。填砾:填砾前应用测绳测量井管内外的深度,两者的深度值均不能浅于沉淀管的深度以上50cm。填砾过程中应随填随测砾料的高度。填砾工序也应连续进行,不得中途终止,直至砾料下入预定位置为止。最终投入滤料量不应少于计算量的95%。井口封闭:在采用粘性土封孔时,为防止围填时产生“架桥”现象,围填前需将粘土捣碎粒径小于3cm为宜后填入。围填时应控制下入速度及数量,沿着井管周围按“少放慢下”的原那么围填。然后在井口管外做好封闭工作。洗井:洗井的目的:去除井壁上的泥皮,并把深入到含水层中的泥浆抽吸出来,恢复含水层的
14、孔隙;抽吸出含水层中一局部细颗粒,扩大含水层的孔隙,形成一个人工过滤层。采用“压缩空气洗井”洗井,其原理如下:当压缩空气通过进气管通到排水管下部时,排水管中变成气水混合物密度小于排水管外的泥水混合物密度,这样管内外产生压力差,排水管外的泥水混合物,在压力差作用下流进排水管内,于是井管内就变成气、水、土三相混合物,其密度随掺气量的增加而降低,三相混合物不断被带出井外,滤料中的泥土成分越来越少,直至清洗干净。当井管内泥砂多时,可采用“憋气沸腾”的方法,即采取反复关闭、开启出水管上的气水土混合物的阀11,使井中水沸腾来破坏泥皮和泥砂滤料的粘结力,直至井管内排出的水由浑变清,到达正常出水量为止。工作原
15、理如下列图所示:洗井应在下完井管、填好滤料后立即进行,一气呵成,以免时间过长,护壁泥皮逐渐老化,难以破坏,影响渗水效果。绝不允许搁置时间过长或完成钻探后集中洗井。安泵试抽:成井施工结束后,应及时下入潜水泵,铺设排水管道、电缆、地面安装等,抽水与排水系统安装完毕,即可开始试抽水。电缆与管道系统在设置时应注意防止在抽水过程中损坏,因此,现场要在这些设备上进行标识。排水:洗井及降水运行时应用管道将水排至场地四周的明沟渠内,通过排水沟渠将水排入场外预设的排水沟渠中,场地四周的排水管道应定时清理,确保排水系统的畅通。施工考前须知:当降水井施工遇到加固区时,必须在加固区施工完毕24小时后才能施工,绝不容许
16、先施工降水井然后再加固。七、降水运行施工1抽水方法本次采用潜水泵抽水的方法降低潜水位,每口井单用一台潜水泵,抽水采用自动控制系统,保证抽水效果。2降水运行1试运行a、施工完一口井即投入运行一口,以便及时抽通水井,确保降水井的出水量。b、试运行之前,需测定观测井口和地面标高、静止水位,然后开始试运行,以检查抽水设备、抽水与排水系统能否满足降水要求。c、安装前应对泵体和控制系统作一次全面细致的检查。检脸电动机的旋转方向、各部位连接螺栓是否拧紧、润滑油是否足、电缆接头的封口有无松动、电缆线有无破损等情况,然后在地面上转Imin左右,如无问题,方可投入使用。潜水电动机、电缆及接头应有可靠绝缘,每台泵单
17、独配置一个控制开关。安装完毕应进行试抽水,满足要求后转入正常工作。d、试运行抽水时间控制在3天,即每口井成井结束后连续抽水3天,以检验单井出水质量和出水量。2)正式降水运行a、0.8,各井由出水橡胶管接至集水箱,由集水箱采用50总管排到场地排水沟。要求积水箱放置在不被挖土机械影响的地方,以保证降水的连续性。b、为保证降水效果,正式降水运行在基坑开挖前25天进行,根据开挖要求,潜水泵放置在井底向上1m,并采用自动抽水控制系统抽水,以保证地下水水位能及时降低到开挖面以下1moc、降水运行期间,现场实行24小时值班制,值班人员应认真做好各项质量记录,做到准确齐全。3降水运行的考前须知1降水的设备主要
18、是潜水泵在施工前及时做好调试工作,确保降水设备在降水运行阶段运转正常。2工地现场要备足抽水泵,数量多于井数的5台。使用的潜水泵要做好日常保养工作,应经常检查泵的工作状态,一旦发现不正常应及时换泵,坏泵应立即修复,无法修复的应及时更换。3降水工作应与开挖施工密切配合。特别是挖土方要注意保护好井管。4降水井在降水运行阶段,电源必须保证,如遇电网停电,有关单位须提前两个小时通知降水施工人员,以便及时采取措施。5做好井口的保护工作,严禁将井管碰坏以及杂物掉入井内。经常检查排水管、沟是否畅通。6降水的信息化管理。即降水施工、基坑监测及时沟通,并及时提供各种监测数据,根据绘制的各种降水曲线图,进行分析,指
19、导降水和基坑开挖施工,当坑外水位出现急剧下降时,要采取回灌措施,以控制地面沉降。4深井封井1基坑开挖至设计标高,垫层做完后,该区域的深井停止降水,准备进行封井。为保证底板的浇筑,必须设置泻水井。2深井封井底部采用碎石或黄砂填充,上部2m采用C30校封井,封井工作随结构施工的进度逐步进行,即浇筑一块底板封闭该区域的降水井。八、施工机具、材料及现场施工要求1、施工机具要求主附表二要机械设备表序号设备名称规格型号数量电功(KW)1工程钻机GXYL-1型1台套152泥浆泵BW2001台153泥浆泵852台24空压机32台5电焊机BX1-315F-31台106深井潜水泵37台7集水箱X1只8排水泵集水箱
20、用QS10-20/3-51台5/台9移动电箱(380V40A4只10移动电箱(220V)15A32只2、施工材料需求及供给方案1主要材料用量材料用量表附表三序号材料名称规格单位数量1滤管PVC273X3m14002井管PVC273X3m15003滤网40目m10004黄砂中粗细度模数2t6002供给方案按工程实际进度情况组织进场。井管及滤水管分两次进场,中粗砂每天进场50吨。3节材措施a由工程部材料管理人员对材料的入库、储藏、检验、试验、领用等制定规章制度,并认真执行。b教育职工勤俭、节约的意识,杜绝浪费。3、施工用电要求降水施工用电量较大(不包括明排水),需配备顶峰60千瓦施工用电线路,经甲
21、方提供的总配电房,按照平安用电标准接入分电箱。4、施工用水要求本工程钻井时需要足够水源,由甲方提供自来水,用50铁管接到现场。九、工程进度方案和保证措施1、施工工期安排1施工总体安排根据施工进度而定,暂定施工工期为35天,具体施工进度方案表见附表。2施工准备中包括:机具进场、组装,清理场地、挖孔、开挖沟槽等。3以上工期从施工第一口井,或业主开工令通知算起。2、工期保证方法1制订目标,编制进度方案,上报批复进度方案。2进行施工实际进度和方案进度相比拟,出现偏差及时采用措施调整。3协调与施工进度有关的部门,单位和施工作业机组之间的关系。4工期控制措施:a落实各层次的进度控制人员,具体任务和工作责任
22、建立进度控制的组织系统,并对影响进度的因素进行分析预测。b采取加快施工进度的技术方案。c对责任降水组长签订施工工期保证书与有关进度方案目标相协调。d保证实现进度方案的资金落实。e不断搜集施工进度的有关资料进行整理统计,并与方案进度比拟,分析。十、质量控制及保证措施1、质量目标本工程质量目标:确保各施工阶段地下水位降至基坑开挖面以下1m,最终确保基坑开挖阶段土方干作业施工及结构干封底。2、质量保证措施1严格按审定的施工方案施工。开工前组织本工程的全体管理人员和施工人员进行技术交底,指出本工程施工的质量关键。2加强施工工序质量控制:a每道工序必须按拟定的施工方案与技术要求操作,保证每道工序的操作
23、质量。b确定每道工序的责任人及其明确管理职责,各司其职。C加强与甲方单位的协调管理工作,认真接受监理单位的监督。3、质量保证体系管理网络图公司部门主管一、平安施工组织1、平安管理目标工程经理严格按上海市施工现平安文明探准化管理五沪司的各种规章制度进行施工,做到无好有坚持“平安第一、预防为主”的蒋导思想,健全建立各级岗位平安生产责任制,组织 一 J r .工二 :,L.一 八/ 工程广工)工员八:三一,个加的|工 士 制定主施工员平安员资料员机料员412齿轮吟、损控制在标准范围内,齿轮及齿轮箱和其他机械传动局部是要工科牙JF女天火揩施,刀口5女十广下不丈底和要下F-L叩十女初育培训-I-T户,|
24、称4祐是设部平安管理标准L严格实施JGJ59一金建陶施工平安检评分标准广和-CGJ46-88标准进行施工用电,定期召开平安会施工班组长警钟长鸣,形成平安生产的新风气。3、平安生产组织网络I否灵母降水运行班钻孔成井班场,二米以上高空作业必须佩呼后推闸。护孔管埋好后必须加盖或设置警戒线,泥浆池要设置防护栏杆。6施工前必须先摸清有关地下构筑物及地下电源、水、煤气管道的情况,及时按国家有关规定采取防护措施。7在架空榆电线附近施工,必须严格按平安操作规程的有关规定进行施工,高压线的正下方不得堆放吊车等设备,钻架与高压线之间应有可靠的平安距离。8夜间施工要有足够的照明设备,钻机操作台、传动及转盘等危险部位
25、主要通道不能留有黑影。9钻机机长、班长兼平安员,钻机移动必须亲临机台指挥,每天上下班时对劳动用品、机械设备及机具、吊具、索具等进行检查,确保用具在完好的情况下进行施工,去除隐患,确保平安施工O5、平安用电技术措施1本次施工,成井阶段最大用电功率为60KW;降水运行阶段最大用电功率为60KW。2所用的机械设备均采用三级漏电保护,做到一机一间。3施工现场不得架设裸导线,严禁乱拉乱接,不准直接绑扎在金属支架上。4所有电气设备的金属外壳必须有良好的接地或接零保护。5所有的临时和移动电器必须设置有效的漏电保护开关。6电力线路和设备的选型必须按国家标准限定平安载流量。7在十分潮湿的场所或金属构架等导电性
26、能良好的作业场所,宜使用平安电压。8现场应有醒目的电气平安标志,无有效平安技术措施的电气设备不得使用。9配电箱内开关、熔断器、插座等设备齐全完好,配线及设备排列整齐,压接牢固,操作面无带电体外露,电箱外壳设接地保护,每个回路设漏电开关,动力和照明分开控制,并单独设置单相三眼不等距平安插座,上设漏电开关。10施工现场的分电箱必须架空设置,其底部距地高度不少于。11电焊机的外壳应完好,其一、二次侧的接线柱应有防护罩保护,其一次侧电源应有橡套电缆线,长度不得超过5m。12现场照明一律采用软质橡皮护套线并有漏电开关保护,移动式碘鸨灯的金属支架应有可靠的接地接零和漏电开关保护,灯具距地不低于。13工地防
27、火施工现场建立平安防火班子,平安动火制度;对进场的职工进行消防知识教育;现场划分用火作业区、易燃易爆区、生活区,接规定保持防火距离;现场设消防灭火器具,按规定对重点部位,主要部位备齐灭火器具的数量,并经常维修保养,对消防器具有专人管理;发现火警及时向有关部门报告,并立即救护措施;所设置的电机、电箱装置应按有关操作规定执行。十二、文明施工1、开展文明教育,施工人员均须遵守当地文明施工的各项规定。2、加强班组建设,有三上岗一讲评的记录,有良好的班容班貌。3、施工现场设置连续、通畅的排水设施,防止泥浆、废水、污水乱溢。4、加强工地治安管理,做到目标管理制度落实,责任到人。5、生活卫生文明管理:a生活卫生纳入总体规划,落实卫生专兼职管理人员,落实卫生责任制。b生活寝室保持整洁,室内垃圾天天清扫,门前周围卫生实行三包。C寝室内不乱拉电线,不烧电炉。
