欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    深基坑开挖、支护与降水施工方案.docx

    • 资源ID:500932       资源大小:185.15KB        全文页数:25页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    深基坑开挖、支护与降水施工方案.docx

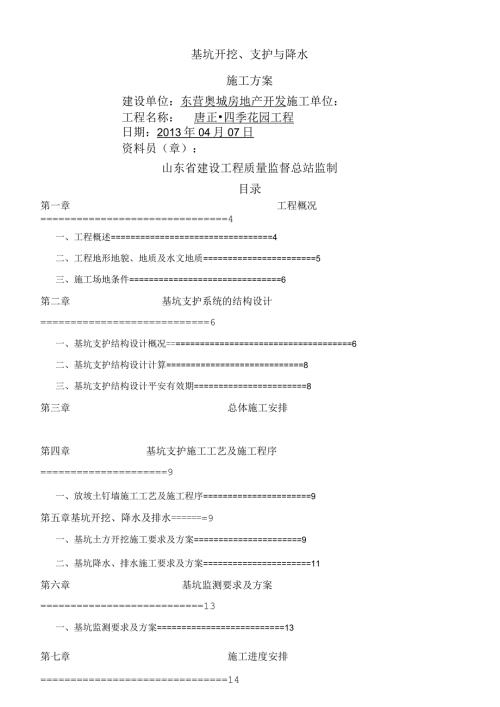

    1、基坑开挖、支护与降水施工方案建设单位:东营奥城房地产开发施工单位:工程名称:唐正四季花园工程日期:2013年04月07日资料员(章):山东省建设工程质量监督总站监制目录第一章工程概况=4一、工程概述=4二、工程地形地貌、地质及水文地质=5三、施工场地条件=6第二章基坑支护系统的结构设计=6一、基坑支护结构设计概况=6二、基坑支护结构设计计算=8三、基坑支护结构设计平安有效期=8第三章总体施工安排第四章基坑支护施工工艺及施工程序=9一、放坡土钉墙施工工艺及施工程序=9第五章基坑开挖、降水及排水=9一、基坑土方开挖施工要求及方案=9二、基坑降水、排水施工要求及方案=11第六章基坑监测要求及方案=1

    2、3一、基坑监测要求及方案=13第七章施工进度安排=14第八章施工平面图=14一、施工现场平面管理措施=14二、施工平面图(见附页)=15第九章资源配置方案=15一、机械投入方案=15第十章平安文明施工措施=17一、平安施工措施=17二、文明施工措施=18第十一章保证措施=19一、管理保证=19二、组织保证=19三、劳动力保证=19四、机械保证=19五、制度保证=20六、培训=20七、保证工期的技术措施=20第十二章应急救援预案=-20一、应急预案的方针与原那么=20二、应急预案工作流程图=20三、基坑支护结构应急措施=21四、明挖深基坑开挖存在的危险因素及预防、应急措施=22五、应急救援组织架

    3、构=24六、事故报告=25七、应急结束=26八、后期处置=26九、宣传教育二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二二26十、演练=26H-、总结=27应急救援预案流程图=28应急救援物资、机具储藏一览表=29应急抢险人员联系名单=30施工平面图=31总进度方案横道图=32基坑开挖、支护与降水施工方案第一章工程概况一、工程概述1、根本概述(1)工程名称:唐正四季花园工程(2)场地位置:东营市黄河路南侧,东四路东侧(3)建设单位:东营奥城房地产开发2、工程概述(1)主体结构:本工程主体结构包括15栋小高层住宅楼(Il

    4、F18F)及一层整体地下车库,住宅下设两层地下室,包含在地下车库内。住宅楼为桩筏根底,工程桩为PHCYOO(95)-AB预应力管桩;车库为筏板根底,板厚50Onlnb垫层厚15OmnU(2)总体开挖施工顺序:单体与地下车库整体开挖。(3)基坑规模:基坑面积约40500Of,周长约为1087m。(4)基坑开挖深度:基坑设计所注标高为绝对标高,单体及车库基坑底标高取筏板垫层底,开挖深度详见表IT各区段基坑开挖深度一览表表1-1区段位置地面标高基坑底标高开挖深度AB、CD、FG西北角、车库(7#楼东)BC8#楼DEF7#楼GH、IJ5#楼、1#楼HI、JK东北角车库KL、MN2#楼、4#楼LM车库(

    5、4#楼东)NO、PQ车库(12#楼南北)OP、QR12#楼、13#楼东RSTUV南侧邻近别墅VA西侧车库二、工程地形地貌、地质及水文地质(一)工程地质概况(1)地形地貌53.8Inb地表相对高差L66m。该场区地貌单元属于第四纪黄河三角洲冲积平原。(2)工程地质根据野外钻探揭露、静探资料及室内土工试验结果,构成拟建场地的主要地层属于第四纪黄河三角洲堆积土层。按一般工程地质性质的差异,分层简述如下:层:素土层,黄褐色一O2.6Onb平均1.72m;层底埋深:0.802.6Onb平均1.72io层:粉土(Q4al)01.30m,平均0.71m;层底埋深:L903.40m,平均2.50m。该层分部不

    6、均匀,只在局部地段出现。层:粉质粘土(Q4al),灰黄色一灰褐色,蜂窝状一团粒结构,夹粘土薄层,含少量Fe质条斑及有机质,软塑,摇振无反响,稍有光滑,0-2.300-4.70m,平均3.47m。层:粉土(Q4al),灰褐色一02.80m,平均2.15m;层底埋深:3.706.8Onb平均5.62io层:粉质粘土(Q4al),灰褐色一05.40m,平均4.12m;层底埋深:9.5011.80m,平均10.81m。夹层:粉土(Q4,平均L07m;层底埋深:7.80-10.60m,平均9.35m。层:粉土(Q4al),灰褐色,湿,中密-密实,局部颗粒较粗,夹粉质粘土薄层,摇振反响迅速,无光泽反响,干

    7、强度低,韧性低。厚度:04.40m,平均3.02叱层底埋深:12.60-15.20m,平均13.83m。层:粉质粘土(Q4al),灰褐色一6.90m,平均5.55m;层底埋深:18.2020.30m,平均19.16mo层:粉土(Q4al),黄褐色一灰黄色,夹粉质粘土薄层,夹粉砂薄层,含有机质及少量贝壳05.8Onb平均5.04叱层底埋深:23.6025.30m,平均24.44Ino(二)水文地质该场地地下水属潜水类型,主要靠大气降水及广利河河水补给,以蒸发为主要排泄方式。2012年1月6日2.06m,地下水位随季节性的变化而变化,历年最高水位为0.50m,水位变化幅度为2.00m。三、施工场地

    8、条件(1)周边建筑物、道路及用地红线相对位置拟建工程位于东营市黄河路南侧,东四路东侧,基坑周边环境情况如下:周边环境情况统计表表1-2位置名称地下室外墙与环境距离北侧黄河路东侧广州路南侧已建别墅(13In管桩)西侧采油区西北角污水泵站(混1)(2)管线情况基坑北侧、东侧人行道下存在光缆、雨水、污水等管线,具体埋深、管径、材质等资料施工单位进场后进一步现场探查。第二章基坑支护系统的结构设计一、基坑支护结构设计概况1、设计依据(1)建设单位(东营奥城房地产开发)提供的资料:工程总平面图工程地下车库及各单位根底平面图其他相关资料(2)东营市勘察测绘院提供的“唐正四季花园工程岩土工程勘察报告(编号KC

    9、2012010)”(3)设计标准、规程:建筑基坑支护技术规程JGJ120-2012建筑地基根底设计标准GB50007-2011建筑地基处理技术标准JGJ79-2002混凝土结构设计标准GB50010-2010建筑结构荷载标准GB50009-2012锚杆喷射混凝土支护技术标准GB50086-2001建筑边坡工程技术标准GB50330-2002复合土钉墙基坑支护技术标准GB50739-2011建筑基坑工程监测技术标准GB50497-2009建筑地基根底工程施工质量验收标准GB50202-2002混凝土结构工程施工质量验收标准GB50204-2002(2011版)钢筋焊接及验收规程JGJ18-20

    10、12山东省建筑边坡与基坑工程设计文件编制标准DBJT4-081-2011Jl1953-2011其他有关的标准及规程(4)2013年1月17日山东省勘察质量监督站东营分站组织的深基坑支护及降水方案评审意见。2、本基坑工程特点本工程基坑开挖深度为3.78m6.0m,场区周边环境条件相对较简单,本基坑工程设计主要解决问题如下:场地周边环境条件较简单,具备放坡开挖施工条件;场地西北角存在混1泵站建筑,且可用施工空间仅35m左右,因此支护结构需考虑直立开挖,并有效止水;场地面积大、单体多、施工周期较长,实施过程中受到降雨、工程地质、土方开挖、周边建筑物及施工动荷载等许多不确定因素的影响,存在一定的风险性

    11、因此,如何在满足基坑平安前提下提高经济性及施工便利性成为本基坑工程设计的主要问题之O基坑开挖深度内含盖多层粉土层地下水较丰富,而西北角泵站建筑位于位于降水影响范围内,因此本工程地下水处理是一个关注的重点问题。(2)支护结构选型根据对基坑场地的周边环境、土层条件以及基坑开挖深度的综合考虑,结合软土地区类似工程经验,为尽可能防止基坑开挖对周围建(构)筑、道路的影响,本着“平安可靠,经济合理,技术可行,方便施工”的原那么,经过细致分析计算和方案比拟,确定本基坑支护结构采用的方案为:1支护结构体系西北角BC段开挖深度5.08m,采用5排双轴深搅桩组成的水泥土挡墙直立支护,墙宽2.7m;东北侧GH、I

    12、J段开挖深度5.68m,HI、JK段开挖深度6.0m,采用1:1放坡土钉墙支护,土钉设2层,采用击入式注浆花管工艺;其余区段采用1:1自然放坡支护,坡面挂网喷射碎,C2060mm厚;坡体假设出现流沙情况时可增设轻型井点碱水,并在坡脚插钢管堆土袋反压处理。西北角邻近泵站区域AB.CDE段坡顶外设置1排700500双轴深搅桩作为止水帷幕。2地下水处理本工程地下水处理总方案为“控制性按需降水”,基坑西北角采用单排700500双轴深搅桩形成止水帷幕;基坑内设置管井疏排地下水,确保边坡顺利开挖;坑外邻近混1建筑物区域设置回灌井,根据水位观测情况进行动态回灌控制变形;基坑内明水采用集水坑+排水沟明排方案。

    13、二、基坑支护结构设计计算1、计算方法:本工程基坑支护方案的设计计算,采用北京理正深基坑支护结构设计软件F-SPW7.0版,按照建筑基坑支护技术规程(JGJ120-2012)中的有关基坑支护结构设计要求和标准进行的。2、计算条件:根据本基坑开挖深度、周边环境要求确定本工程侧壁平安等级为三级,重要系数取0.9.土的c、中值采用勘察报告提供的三轴不固结不排水剪标准值指标。按照朗肯土压力计算理论作为土侧向压力设计的设计依据,设计时不考虑桩体与土体的摩擦作用。土压力计算根据土层特性,土层采用水土合算。地面施工超载取值:基坑周边施工荷载按15kPa计算,施工通道上荷载按30kPa计算,房屋荷载按每层15k

    14、Pa计算。三、基坑支护结构设计平安有效期本工程侧壁平安等级:根据相关标准要求,确定基坑侧壁平安等级为三级,基坑支护结构设计使用年限12个月。第三章总体施工安排本基坑工程单元工程主体结构包括15栋小高层住宅楼(IIF18F)及一层整体地下车库,住宅下设两层地下室,包含在地下车库内。总体开挖施工顺序:单体与地下车库整体开挖。基坑规模:基坑面积约40500Of,周长约为1087m。拟根据不同地理位置存在的建(构)筑物不同,处理形式及支护形式,分段施工。西北角BC段开挖深度5.1m,采用5排双轴深搅桩组成的水泥土挡墙直立支护,墙宽2.7叱东北侧GH,IJ段开挖深度5.68m,HEJK段开挖深度6.0m

    15、采用1:1放坡土钉墙支护,土钉设2层,采用击入式注浆花管工艺;其余区段采用1:1自然放坡支护,坡面挂网喷射碎,C20,80mm厚;西北角邻近泵站区域AB、CDE段坡顶外设置1排700500双轴深搅桩作为止水帷幕。降水井施工11天,降水井试验5天完成;基坑土方开挖方案施工30天(考虑仅夜间拉运);基坑支护方案施工30天;降水井停止适单位工程地下室回填土完成为止。第四章基坑支护施工工艺及施工程序一、放坡土钉墙施工工艺及施工程序1、施工要求(1) 土钉墙局部开挖应严格遵循“超前支护、分层分段、逐层施作、限时封闭、严禁超挖”的总原那么,上层土钉注浆体及喷射碎面层到达设计强度的70%前方可开挖下层土方

    16、及下层土钉施工,分层开挖高度由设计要求土钉的竖向距离确定,超挖不超过土钉向T0.5m;分层开挖长度也宜分段进行,分段长度按土体可能维持不塌的自稳时间和施工流程相互衔接情况而定,一般可取1520m0土方开挖后应在24h内完成土钉及喷射碎施工。(2) 土钉施工顺序:按设计要求自上而下分段、分层开挖工作面,修整坡面(平整度允许偏差20un)埋设喷射碎厚度控制标志,喷射第一层碎钻入土钉注浆,安连接件绑扎钢筋网,喷射第二层碎设置排水系统。(3)花管土钉采用48*3.5钢管制成,管壁钻孔沿长度方向每0.5米1个,布置在端部2/3管长局部,沿管壁周长均布2个,孔径中5,孔口加焊护孔倒刺。(4) 土钉施工尺寸

    17、允许偏差:孔深50un;孔距10Omn1;成孔倾斜角5虬(5) 土钉采用一次注浆工艺,浆液采用水泥浆,水灰比为0.50.55,注浆管距花管底部不大于20Omnb注浆压力不小于0.6MPa,并应在管口设置止浆塞,注满后保持压力Imin2min0每米注浆不小于40L或根据试验结果定。假设遇暗浜区域,土钉施工应增大水泥掺量并适当加长。锚固体强度不得低于20MPa。锚固体直径不小于80mu(6) 土钉墙坡采用挂网喷浆处理,面层施工要求如下:钢筋网应随土钉分层施工,逐层设置,钢筋保护层厚度不小于20mm。钢筋搭接长度不小于30倍钢筋直径。喷射混凝土施工应符合复合土钉墙基坑支护技术标准要求。土钉墙面层80

    18、mm,分两次喷射,第一次喷射厚度40mm,第二次喷射厚度40mm,细石碎的等级为C20。喷射压力为0.30.5MPa,喷射作业应分段进行,碎一分段内喷射顺序应自下而上,喷射碎终凝2h后,应喷水养护,养护时间宜为7d。(7) 土钉施工时应避开降水井,注浆压力需严格控制,防止浆液流入降水井内,堵塞降水井。第五章基坑开挖、降水及排水一、基坑土方开挖施工要求及方案(一)土方开挖前准备工作1、支护桩施工、土方开挖和降水前,应充分了解周边各有关道路、管线、建构筑物等设施的保护要求,实际开挖过程中,应充分重视基坑监测数据,并及时根据检测数据调整施工流程或方案,强调信息化施工。2、在正式施工前,应由施工方会同

    19、业主、设计、监测、监理及各有关分包单位对各种可能发生的情况进行预估和对策分析,制订详细、可行的施工应急措施和方案。(二)土方开挖施工要求1、在开挖过程中充分考虑时空效应规律:遵循分区、分块、分层、对称、平衡的原那么,将基坑开挖造成的周围设施的变形控制在允许的范围内。2、在正式施工前,应由施工方会同业主、设计、监测、监理及各有关分包单位对各种可能发生的情况进行预估和对策分析,制订详细、可行的施工应急措施和方案。3、土方开挖前施工单位编制详细的土方开挖施工组织设计,针对本工程规模,合理设计出土通道、出土方案、土方开挖方案需取得基坑支护设计单位和相关主管部门的认可前方可实施。4、土方开挖前还确认一下

    20、条件:(1)水泥土搅桩等临时支护结构成品检测及强度要求已符合设计要求;(2)基坑内降水已到达设计要求;(3)监测点已按监测方案要求埋设并取得初始值;(4)土方开挖及降水方案已通过专项论证;(5)已通过试降水验证止水帷幕的有效性,对有缺陷部位已采取有效的加固措施。(三)土方开挖施工要求及方案1、土方开挖应按设计要求分层分段开挖,放坡段分层高度不超过2.Om,土钉支护段上层土钉注浆到达设计强度的70%前方可开挖下层土方及下层土钉施工,分层开挖高度由设计要求土钉杆的竖向距离确定,超挖不超过土钉向下0.5m;分层开挖长度也宜分段进行,分段长度按土方可能维持不塌的自稳时间和施工流程相互衔接情况而定,一般

    21、可取1520Ino2、在基坑开挖过程中,施工单位应采取有效措施,确保边坡土及动态土坡的稳定性;施工单位应严格按照土方开挖的施工组织设计进行,基坑内部综合临时坡体应不大于1:1.5,且在土方开挖过程中挖土高差不得大于2.0m。慎防土体局部坍塌造成主体结构桩位移破坏、人员受伤和机械损坏等工程事故。3、基坑开挖期间假设发现实际地址情况与勘察报告不符合,应及时通知设计单位以便对支护设计作优化调整,基坑开挖至设计标高后应通知设计单位现场验槽。4、土方开挖顺序:单体与车库同步开挖,开挖顺序由北向南、由西向东推进,出土口设在南侧、东侧。5、基坑底土方不得超挖;开挖到位后及时施工碎垫层,随挖随浇筑,即垫层必须

    22、在见底后24小时内浇筑完成。基坑内所有垫层施工完成后,应及时板扎底板钢筋、浇筑碎底板。作为支撑条件,底板碎必须浇筑至支护桩边。6、基坑内的深坑开挖必须等普遍的垫层形成并到达设计强度要求前方可进行,根底底梁、桩基承台应逐个开挖、砖砌外模护壁,不得大面积开挖。7、基坑四周10范围内严禁堆土或堆载,地面超载应控制在15kPa以内。假设重型车辆(钢筋车、运土实车)需在基坑周边行驶,需铺设20Cln以上硬化钢筋碎地面,车辆总重不得超过60t,且距基坑坡顶不小于5m。8、出土口暂设在基坑南侧、东侧,由于机械进出口通道均位于坑边,应铺设路基箱扩散压力,或设置配筋混凝土面层。二、基坑降水、排水施工要求及方案(

    23、一)降水设计1、降水原那么:“按需控制性降水”、土方开挖前至少714天进行降水,土方开挖过程中,坑内水位控制在每层开挖面以下至少LOln。2、管井的布置按照“外密内疏,外浅内深”原那么进行:(1)基坑内西北角初步布设10口降水井Jl,井间距15m左右,井深12叱(2)边坡顶部布设78口降水井J2,井间距12m左右,井深15m。(3)坑中布设60口降水井J3,井间距22m25m左右,井深18m。3、西北角止水帷幕外侧根据建筑物、管线分布情况设置4口回灌井,间距IOm左右,北侧邻近黄河路及东侧邻近广州路段设置16口回灌井,间距15m;回灌井井深15.0m,井点位置尽可能靠近需保护的建筑物。当回灌井

    24、内水位下降LOm时适时进行回灌,回灌井内水标高控制在地面下1.0mo4、观测孔布置:基坑外布设8个,坑内设4个,深15m,150mm孔径,PVC管,用于观测坑内降水时地下水位变化及出现回灌后指导回灌施工。5、降水单位在正式施工前应先完成3口降水井,进行必要的抽水试验,以确定降水效果可靠性,并通过试验获得场地相关水位地质参数,以本设计为根底根据实际情况,对降水井井群数量进行复核调整,完善降水方案。6、管井成孔直径700,下入400/300水泥井管,孔内填l5mm中粗砂,滤管采用水泥2层6080目规格。(二)管井施工技术指标1、滤料要求:(1)滤料必须筛选,冲洗,水清砂净,无杂物,颗粒形状近似圆形

    25、砂粒粒径范围:13mm;(2)中值粒径:d50=l.3三;(三)管井抽水1、无论稳定流还是非稳定抽流水都必须具有连续性,抽水应以地下源源不断流至管井,使管井滤网不致堵死为原那么;2、每个井管设施竣工后应单独进行试抽,合格才可进行降水;3、水泵运行时,泵体高出孔底1米,以防止被流入井内的细粒沉泥“淤住烧掉”,并使泵体浸在水下3米左右,以防“脱水烧掉”;4、采用深井潜水泵,宜间隔分别用两组电源供电,以策平安;5、深井点排出水应向远处排放、防止回渗;严禁水管在基坑内井管内屡次翻倒,降低出水效率;6、每口活井必须配有一台抽水泵,施工单位严禁任意调换配备;7、全部降水运行时,抽排水含砂量(体积比)应符

    26、合以下规定:(1)粗砂含量小于1/50000;(2)中砂含量小于1/20000;(3)细砂含量小于1/10000:8、水泵型号根据抽水试验单出水量确定。现场准备适量的备用水泵,防止水泵失效影响降水效果。9、本工程降水施工由专业队伍负责管井的维护、降水及开挖过程中的保护。降水作业应合理、有序进行,根据土方开挖要求超前两周进行降水,水泵位置要求根据开挖深度动态调整,确保坑内大面积区域水位控制在开挖面下LO叱电梯井及集水坑附近管井水泵应适当加深,确保不出现突涌现象。其中,降水井Jl水泵控制在地面下IOnbJ2水泵控制在地面下10m,J3水泵控制在地面下15m。IOs降水队伍排专人每天测报出水量、水位

    27、含砂量情况,并定期进行洗井工作,一般不超过7天。(四)封井措施1、降水井封井前提条件:(1)基坑内稳定水位位于基坑面以下LOm,土建作业面无突涌现象。(2)满足主体结构抗浮要求。2、降水井封井步骤:(1)首先将处于工作状态的降水井间隔封堵;(2)降水井局部封堵后,继续对未封堵降水井的工作状态(包括出水量情况,水位变化值,稳定水位标高,水泵位置标高等记录)进行观测。(3)当满足1点所述前提条件后将剩余降水井逐一封堵。3、降水井封堵要求:(1)在底板中用两个半圆钢环焊在钢管外侧,形成止水翼环,焊缝要饱满,不得有缝隙。止水翼环为一道,位于底板中部。(2)当降水井封井时(具体时间待定),于底板顶面下

    28、80un处将钢管切断,用水泥:砂为1:1的干粉浇到垫层部位。再用与底板同标号素碎塞满后(浇到底板顶面下80mm处)加焊钢顶盖板,最后用微膨胀碎浇平。(3)底板钢筋遇降水井钢管时,钢筋可从周边绕过,但必须另加四根同直径钢筋,其一端弯起25Omrn与钢管焊接,另一端水平长度不少于1.0m。(4)止水环内径根据降水井上插的钢管的外径确定。第六章基坑监测要求及方案一、基坑监测要求及方案本工程基坑侧壁平安等级为三级,基坑开挖及地下结构施工期间必须加强基坑监测。1、测试内容:(1)地面沉降、水平位移;沿基坑坡顶每隔25m设一观测点;(2)挡墙顶沉降、水平位移;沿圈梁顶每隔15m设一观测点;(3)建筑物倾斜

    29、沉降变形监测;在建筑物特征点处设置变形监测点对沉降变形、倾斜变形进行监测;(4)地下管线水平、垂直位移;条件允许应布置直接观测点;(5)地下水位观测;坑外布设8个水位观测点,基坑降水期间每日测报观测井水位。2、监测要求(1)基坑监测应由具有岩土工程和工程测量资质的单位严格按本设计要求,制定详尽的进坑工程监测方案,并报本设计单位审查确认前方可执行。(2)监测单位充分理解设计意图,并在支护结构施工过程中结合现场条件合理布置监测位置,并测得初始值且不应少于两次。(3)所有测试点、测试设备需在整个基坑支护施工过程中加强保护,以防损坏。(4)监测周期:基坑降水到地下室侧壁回填后停止降水的过程。(5)监

    30、测频率:在基坑降水、开挖期间,原那么上须做到两日一测;底板浇筑完成后可三日五日一测;遇到基坑变形异常,天气情况异常时应加密监测;具体监测频率可视具体监测信息反响结果进行适当调整。(6)测试单位需及时向建设、设计、监理及施工总包等各方面通报测试结果并提供最终测试成果报告。(7)本说明及监测方案未尽事宜应严格按照建筑基坑工程监测技术标准(GB50497-2009)执行。3、监测报警界限(1)周边管线:一般市政地下管线报警界限应根据管线单位及有关部门要求确定。(2)其他监测内容报警指示详见下表。监测内容报警指标一览表表9-1监测工程报警值变化速率(mmd)累计变化值(mm)挡墙顶沉降、水平位移30地

    31、面沉降、水平位移45基坑外水位变化+建筑物沉降变形204、现场巡查要求在支护结构施工、基坑降水开挖期间及支护结构使用期内,应对支护结构和周边环境的状况随时进行巡查,现场巡查应落实到相关施工单位,重点检查有无以下现象及其开展情况:(1)基坑外地面和道路开裂、沉陷;(2)基坑周边建(构)筑物、围墙开裂、倾斜;(3)基坑周边水管漏水、破裂,燃气管漏气;(4)挡土结构外表开裂;(5)土钉墙土钉滑落,土钉墙面层开裂和滑动;(6)基坑侧壁和载水帷幕渗水、漏水、流砂等;(7)降水井抽水异常,基坑排水不通畅。第七章施工进度安排本基坑工程施工方案2013年04月20日开工,2013年08月20日竣工。基坑开挖、

    32、支护施工采用分段流水作业,放坡支护段按1520米一个作业面;基坑土方开挖、外运方案每天6700米3,7台挖掘机,20辆自卸翻斗车,约需30天。各项施工见“基坑施工进度方案表”(后附表)第八章施工平面图一、施工现场平面管理措施(1)工地车辆出入由统一设置的矩形洗车场和沉淀池,高压冲水枪保证驶出工地的机动车辆在工地出入口洗车场内冲洗干净提供必要条件。(2)保证现场便道畅通,使现场有较好的车辆行走道路,租赁的材料堆放场、加工场必须实行硬地化,确保材料不受污染。(3)施工现场设置连续、通畅的排水设施,保证场内没有大面积积水,泥浆污水、废水通过排水设施经过沉淀池沉淀,未经处理禁止排入下水道。废浆和淤泥使

    33、用封闭的特种专用车辆进行运输。(4)施工现场大门口在醒目处张贴施工许可证、规划许可证、夜间施工许可证等证件的复印件,张贴投诉。(5)施工现场四周悬挂有平安警示语的彩旗、横幅,危险区域设立危险警示标志。(6)施工现场门口设置平安检查员,检查员工是否按照有关规定配戴劳动保护用品。(7)施工现场的泥浆池和孔洞四周设置有效防护设施。(8)施工机械按照施工平面布置图规定的位置和线路设置,位置适宜,固定牢固,保证施工道路的畅通,施工机具进场须经过平安检查,安装完后,要进行安装验收,验收合格前方能进行开机操作,操作员应依照有关规定持证上岗,禁止无证人员操作。(9)施工现场的作业区域,材料堆放场、仓库等场所,

    34、按照规定配备足够的各类有效防火器材,并经常检查器材的使用状态是否有效。(10)严格按照广州市政府有关散体物料管理的规定,在排放、运输、散体物料前办理批准手续,并按照规定委托有资质的单位和合格车辆运输,在工地大门口设置专人进行车辆“三证”的验查。(三)施工现场内禁止使用有毒物体作燃料,禁止燃烧各类建筑废料和生活垃圾,在固定地点分类别堆放建筑废料并及时清理。(12)施工现场在天气比拟枯燥进行施工时,为了防止场内、场外的车辆行走造成尘土飞扬,安排专人负责喷水,湿润道路。(13)施工现场进行动火前必须办理临时动火作业许可证,动火前配备相应的灭火器材方能动火,动火人员和现场平安责任人在动火后应彻底清理现

    35、场火种后才能离开现场。二、施工平面图(见附页)第九章资源配置方案一、机械投入方案主要施工机械投入方案表序号设备名称型号及规格数量单位备注1挖掘机PC300-55台2长臂挖掘机c8002台3钻机XU6005公4轮胎式装载机PYZ22501辆5汽车吊QY-25t26自卸汽车CQ30-29020辆7焊接机BX-3153台8发电机组I300KW1台9发电机组II100KW2台10洒水车WX144AS1台11电动切割机DYJ325台12钢筋切断机GJ401台13容压机214喷锚机2台15注浆机2台16水钻8台17潜水排污泵50m7h150台检测设备投入方案一览表序号设备名称型号规格单位数量备注1激光全站

    36、仪SET3110台12激光测距仪HP4台13水准仪S364磅秤100OKg台35混凝土试模标准组96砂浆试模标准组67砂石验筛300套38石屑验筛300套39砂含水量测定仪PW-I台310钢卷尺50m把911坍落度筒标准件3二、劳动力投入方案序号主要工种基坑施工阶段备注1管理人员6人2汽车司机20人3机械司机11人4电工4人5测量工3人6土方工30人20人钢筋工第十章平安文明施工措施一、平安施工措施成立以工程经理为组长的施工现场平安文明领导小组,工程经理为工程平安生产第一责任人,对工程施工生产平安负有直接的领导责任。牢固树立“平安为了生产、生产必须平安”、“平安第一,预防为主”的思想。1、在工

    37、地适当位置设置足够平安标志,在基坑顶部周围要设置围护栏,人员上下要有专用爬梯。配备专职平安督导员,消除事故隐患,做好平安文明三级教育和施工前的平安技术交底。2、司机、电工等特种工人必须持证上岗,机械设备操作人员(或驾驶员)必须经过专门训练,熟悉机械操作性能,经专业管理部门考核取得操作证或驾驶证后上机(车)操作;机械设备要有年检合格证。3、开始挖土前,需对机械进行检查,完工后对机械进行保养,施工中按平安操作系统进行机械操作。4、晚上施工时,照明系统必须保持良好状态,照明要充足。5、因场地内地质条件较差,土方开挖过程中必须切实保证机械人员施工平安,由专人负责指挥挖机操作,挖掘机上基坑必须保证有足够

    38、的平安坡度,挖掘机行走地方土层必须有足够的强度,强度不够的地方,必须采取措施,铺设钢板、碎石、砂袋等。6、进入施工现场人员,应按规定佩戴平安劳保用品,严禁赤脚或穿拖鞋上班,有关作业人员必须做好交接班手续,班组应定期进行平安活动,并做好平安检查记录。7、开展平安文明日检、周检、月检制度,发现平安隐患及时催促整改;配足专职平安员和平安协管员,做到每个施工点有一名平安协管员。8、采用机械钻孔施工时,应符合以下要求:(1)应尽量减少施工作业时产生的振动和噪声对邻近建筑物、构筑物、仪器设备和城市环境的影响;(2)在桩附近挖土时,应防止桩身受到损伤;(3)钢支撑的撤除,应按回填次序进行。多层支撑应自下而上

    39、逐层撤除,随拆随填。撤除支撑时,应防止附近建筑物和构筑物等产生下沉和破坏,必要时采取加固措施。换、移支撑时,应先设新支撑,然后再拆旧支撑。支撑的撤除应按回填顺序进行。多层支撑应自下而上逐层撤除,随拆随填。撤除支护结构时,应密切注视附近建(构)筑物的变形情况,必要时应采取加固措施。9、搭设临边防护栏时,必须符合以下要求:(1)防护栏杆应有上、下两道横杆及栏杆柱组成,上杆离地面高度为L0L2m,下杆离地面高度为0.50.6m。(2)基坑四周固定时,可采用钢管并打入地面5070Cm深。钢管离边口的距离,不应小于50cm。当基坑周边采用板桩时,钢管可打在板桩外侧。(3)栏杆柱的固定及其与横杆的连接,其

    40、整体构造应使防护栏杆在杆上任何处,能经受任何方向的100oN外力。当栏杆所处位置有发生人群拥挤、车辆冲击或物件碰撞等可能时,应加大横杆截面或加密柱距。(4)防护栏杆必须自上而下用平安立网封闭,或在栏杆下边设置严密固定的高度不低于18Crn的挡脚板或40Cm的挡脚笆。挡脚板与挡脚笆上如有孔眼,不应大于25mm。板与笆下边距离底面的空隙不应大于IOinmo(5)当临边的外侧面村道时,除防护栏杆外,敞口立面必须采用满挂平安网或其他可靠措施作全封闭处理。10、挖土施工平安要求:(1)使用时间较长的临时性挖方,土坡坡度要根据工程地质和土坡高度,结合当地同类土体的稳定坡度值确定。(2)土方开挖宜从上到下分层分段进行,并随时作成一定的坡势以利泄水,且不应在影响边坡稳定的范围内积水。(3)在斜坡上方弃土时,应保证挖方边坡的稳定。弃土堆应连续设置,其顶面应向外倾斜,以防山坡水流入挖方场地。但坡度陡于1/5或在软土地区,禁止在挖方上侧弃土。在挖方下侧弃土时,要将弃土堆外表整平,并向外倾斜,弃土外表要低于挖方场地的设计标高,或在弃土堆与挖方场地间设置排水沟,防止地面水流入挖方场地。二、文明施工措施1、成立以工程经理为组长的施工现场文明领导小组,负责基坑开挖文明施工管理工作,并结合实际情况制
