欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    滑坡抗滑桩设计计算.docx

    • 资源ID:501024       资源大小:36.24KB        全文页数:10页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    滑坡抗滑桩设计计算.docx

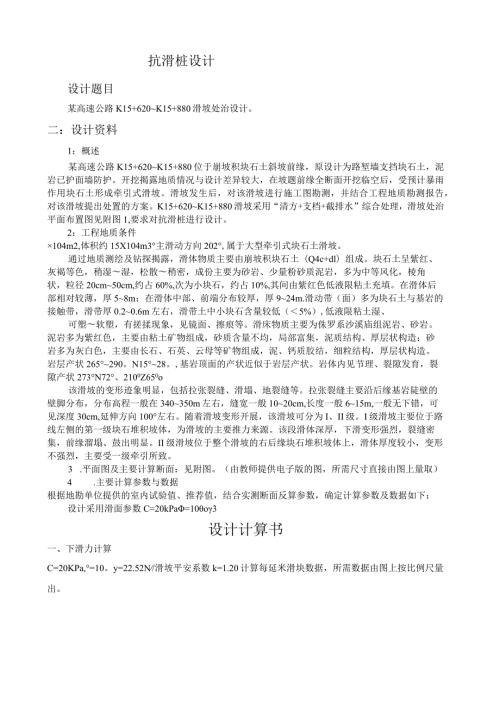

    1、抗滑桩设计设计题目某高速公路K15+620K15+880滑坡处治设计。二:设计资料1:概述某高速公路K15+620K15+880位于崩坡积块石土斜坡前缘,原设计为路堑墙支挡块石土,泥岩已护面墙防护。开挖揭露地质情况与设计差异较大,在坡题前缘全断面开挖临空后,受预计暴雨作用块石土形成牵引式滑坡。滑坡发生后,对该滑坡进行施工图勘测,并结合工程地质勘测报告,对该滑坡提出处置的方案。K15+620K15+880滑坡采用“清方+支档+截排水”综合处理,滑坡处治平面布置图见附图1,要求对抗滑桩进行设计。2:工程地质条件104m2,体积约15X104m3主滑动方向202,属于大型牵引式块石土滑坡。通过地质测

    2、绘及钻探揭露,滑体物质主要由崩坡积块石土(Q4c+dl)组成。块石土呈紫红、灰褐等色,稍湿湿,松散稍密,成份主要为砂岩、少量粉砂质泥岩,多为中等风化,棱角状,粒径20cm50cm,约占60%,次为小块石,约占10%,其间由紫红色低液限粘土充填。在滑体后部相对较薄,厚58m;在滑体中部、前端分布较厚,厚924m.滑动带(面)多为块石土与基岩的接触带,滑带厚0.20.6m左右,滑带土中小块石含量较低(5%),低液限粘土湿、可塑软塑,有搓揉现象,见镜面、擦痕等。滑床物质主要为侏罗系沙溪庙组泥岩、砂岩。泥岩多为紫红色,主要由粘土矿物组成,砂质含量不均,局部富集,泥质结构、厚层状构造;砂岩多为灰白色,主

    3、要由长石、石英、云母等矿物组成,泥、钙质胶结,细粒结构,厚层状构造。岩层产状265290。N1528。,基岩顶面的产状近似于岩层产状。岩体内见节理、裂隙发育,裂隙产状273N72、2100Z650o该滑坡的变形迹象明显,包括拉张裂缝、滑塌、地裂缝等。拉张裂缝主要沿后缘基岩陡壁的壁脚分布,分布高程一般在340350m左右,缝宽一般1020cm,长度一般615m,一般无下错,可见深度30cm,延伸方向100左右。随着滑坡变形开展,该滑坡可分为I、II级。I级滑坡主要位于路线左侧的第一级块石堆积坡体,为滑坡的主要推力来源。该段滑体深厚,下滑变形强烈,裂缝密集,前缘溜塌、鼓出明显。II级滑坡位于整个滑

    4、坡的右后缘块石堆积坡体上,滑体厚度较小,变形不强烈,主要受一级牵引所致。3 .平面图及主要计算断面:见附图。(由教师提供电子版的图,所需尺寸直接由图上量取)4 .主要计算参数与数据根据地勘单位提供的室内试验值、推荐值,结合实测断面反算参数,确定计算参数及数据如下:设计采用滑面参数C=20kPa=10o3设计计算书一、下滑力计算C=20KPa,=10。y=22.52N/滑坡平安系数k=1.20计算每延米滑块数据,所需数据由图上按比例尺量出。i(m2)Wi(kN)L(m)%(。)第一块71第二块28第三块42第四块3第五块3第六块6块号Wi(kN)%(。)Ci(kPa)L(m)cil%(。)tan

    5、oWicosai(kN)WiCOSajtan/(&N)Wisinai(kN)KwiSinai(kN)(1)(2)(3)(4)(5)(6)(7)(8)(9)(10)(三)171202501037622820646103422040610432028910532030510662041410块号%-4i=cos(12)-sin(12)XtaniiE-.(kN)E(kN)iEi(kN)Ej(kN)(12)(13)(14)=(13)*(15)(15)=10+14-9-5(16)=13*17(17)=11+16-9-511072433-141439由于抗滑桩设置在第四块末端,上图红线所示3-3处,结合上

    6、表计算克制,作用在桩上单位宽度的滑坡推力荷载即为七=Er=4+线=二、抗滑桩的设计与计算1、与桩有关的相关系数选定抗滑桩的桩间距为L=6m,桩截面采用截面尺寸为2*3m的矩形截面,桩长为16m,采用C20混凝土,其弹性模量弓=26.5x103ZN/,抗滑桩处滑面以上土厚九=8加,滑面以下土厚4=8加。滑床和滑体的C=20KPa,=10。=22.5kNm3o2、作用在抗滑桩上的力(1)荷载计算作用在桩前的荷载单位宽度上)被动土压力为Ep=l12Cp+2c1277=-22.51021.42+220102L42=5891.55AriVw因此,被动土压力EJ桩前抗力&=1292.8AN/利,故桩前土的

    7、抗力kN/m作用在单桩上的荷载抗滑桩间距L=6,设作用在桩上的水平推力及剩余抗滑力均按矩形分布,那么有水平推力分布荷载打=乌=W邑=2026q4x6=9.8左N/m%Zzl8剩余抗滑力分布荷载%=半=1292o8x6=969&N/m4%8故最终作用在单桩上的分布荷载q=qH-qR=1519.8-969.6=550.2KV/机在滑面处,有3滑体的地基系数(用m法)根据以上两个表确定画面处的地基系数K=A=64100kN/W3;锚固段土的地基系数随着深度变化的系数才用m=33800kN/44判断桩的刚度性质抗滑桩是面积为2*3的矩形桩,那么%=b+l=2+l=3mm=33800kNn4其计算深度a

    8、O.258=2A=Pblb=BbApnin=().2%(非少筋梁)注:在做材料图时,钢筋截断点应伸至不需要该钢筋的截面以外的长度ln=ld-5d=35d-5d=30d(其中。36960mm,14:w=420mm)3、根据设计剪力配箍筋桩间剪力极值位于滑面处的kN和地面下14m处的kN,结构重要性系数取1.0,设计剪力先按4401.6kN考虑。先对是否需要配箍筋抵抗剪力进行验算0.7ftb=0.71.102029=4466kN从计算结果可知,设计剪力不大于混凝土提供的抗剪能力,那么不需要配箍筋。该段箍筋可按构造要求取。按GB50010中1029-10.2.11要求,箍筋的间距取400mm,那么

    9、箍筋可取2。10400五、抗滑桩施工要求及考前须知抗滑桩施工不当会引起滑坡体的活动加剧或局部复活,因此:为确保施工平安,到达预期治理效果,应特别注意标准抗滑桩施工操作及相关平安要求。抗滑桩施工包含施工准备、装空开挖、地下水处理、护壁、钢筋笼制作与安装、混凝土灌注、混凝土养护等工序。要严格按设计图施工。施工开挖过程中注意对原有勘查资料的校核,及时进行地质编录,以利于反应设计。(1)施工准备按工程要求进行备料,选用材料的型号,规格符合设计要求,有产品合格证和质检单。钢筋应专门建库堆放,防止污染和锈蚀。使用普通硅酸盐水泥。沙石料的杂质和有机制的含量应符合混凝土结构工程施工及验收标准的有关规定。(2)

    10、桩孔开挖当采用人工挖孔桩时要遵守以下原那么进行:A、开挖前应平整孔口,并做好施工区的地表截、排水及防渗工作。雨季施工时,孔口应加筑适当高度的围堰。B、采用间隔方式开挖,每次间隔12孔C、按由浅至深、有两侧向中间的开挖顺序D、每开挖一段应及时进行岩性编录,仔细核对滑面(带情况,综合分析研究,如果实际位置与设计有较大出处时,应将发现的异常及时向建设单位和设计人员报告,及时变更设计。实挖桩底高程应会同设计、勘察等单位现场确定。E、松散层段原那么上以人工开挖为主,孔口做锁口处理,桩身做护壁处理。在滑动面附近的护壁应予加强,承受推力较大的锁口和护壁处应增加钢筋。基岩或坚硬孤石段可采用少药量,多炮眼得松动

    11、爆破方式,但每次剥离厚度不宜大于30cm,开挖根本成型后再人工刻凿孔壁至设计尺寸。F、根据岩土体的自稳性,可能日生产进度和模板高度,经过计算确定一次最大开挖深度。一般自稳性较好的可塑一硬塑状粘性土、稍密以上的碎石块石土或基岩中为1.01.2m;软弱的粘性土或松散的,易垮塌的碎石层为0.5m0.6m;垮塌严重段易先注浆后开挖。G、弃渣可用卷扬机吊起。吊斗的活门应有双套防开保险装置。吊出后应立即运走,不得堆放在滑坡体上,防止诱发次害灾害。H、桩孔开挖过程中应及时排除孔内积水。当滑体的富水性较差时,可采用坑内直接排水;当富水性好,水量很大时,宜采用桩孔外管泵降排水。I、桩孔开挖过程中应及时进行钢筋混凝土护壁,宜采用C20碎。护壁的单次高度根据一次最大开挖深度确定,一般每开挖1.01.5m,护壁一节。护壁厚度应满足设计要求,一般为IOm20m,应与围岩接触良好。护壁后的桩孔应保持垂直,光滑。
