欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    喷射混凝土安全技术措施.docx

    • 资源ID:52567       资源大小:12.39KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

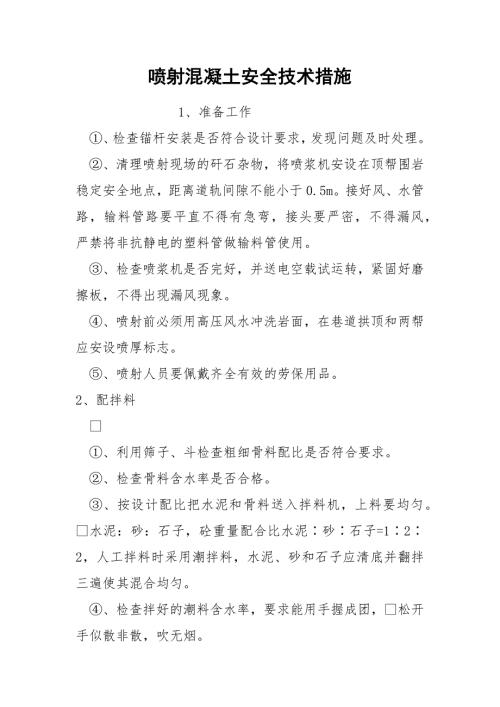

    喷射混凝土安全技术措施.docx

    1、喷射混凝土安全技术措施 1、准备工作 、检查锚杆安装是否符合设计要求,发现问题及时处理。 、清理喷射现场的矸石杂物,将喷浆机安设在顶帮围岩稳定安全地点,距离道轨间隙不能小于0.5m。接好风、水管路,输料管路要平直不得有急弯,接头要严密,不得漏风,严禁将非抗静电的塑料管做输料管使用。 、检查喷浆机是否完好,并送电空载试运转,紧固好磨擦板,不得出现漏风现象。 、喷射前必须用高压风水冲洗岩面,在巷道拱顶和两帮应安设喷厚标志。 、喷射人员要佩戴齐全有效的劳保用品。 2、配拌料 、利用筛子、斗检查粗细骨料配比是否符合要求。 、检查骨料含水率是否合格。 、按设计配比把水泥和骨料送入拌料机,上料要均匀。水泥

    2、砂:石子,砼重量配合比水泥砂石子=122,人工拌料时采用潮拌料,水泥、砂和石子应清底并翻拌三遍使其混合均匀。 、检查拌好的潮料含水率,要求能用手握成团,松开手似散非散,吹无烟。 、速凝剂按水泥含量的2.5-4%在喷浆机上料口均匀加入。 3、喷射工作 喷射工作开始前,应首先在喷射地点铺上旧皮带,以便收集回弹料,回弹率不超过10%。 、开水开风,调整水量,保持风压不得低于是0.4MPa, 水压应比风压高0.1MPa左右,加水量凭射手的经验加以控制,水灰比0.4。 、喷射手操作喷头,自上而下冲洗岩面。 、送电,开喷浆机拌料机,上料喷浆。 、根据上料情况再次调整风水量,保证喷面无干斑,无流淌,粘着力强,回弹料少。 、喷射手分段按自下而上先墙后拱的顺序进行喷射。 、喷射时喷头尽可能垂直受喷面,夹角不得小于70度。 、喷射时,喷头运行轨迹应呈螺旋形,按直径200-300mm,一圆压半圆的方法均匀缓慢移动。 、一次喷射混凝土厚度5070mm,并要及时复喷,复喷间隔时间不得超过2个小时。否则应用高压水重新冲洗受喷面。 、应配两人,一人持喷头喷射,一人辅助照明并负责联络,观察顶帮安全和喷射质量。
