欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    悬臂式挡墙监理细则.docx

    • 资源ID:527935       资源大小:75.09KB        全文页数:14页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    悬臂式挡墙监理细则.docx

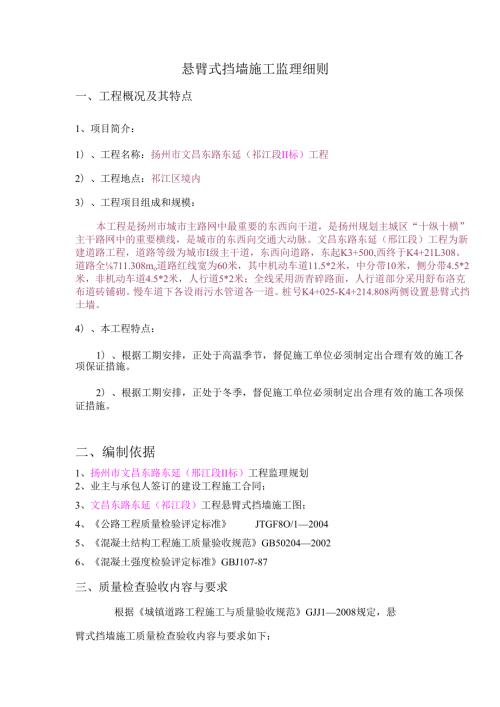

    1、悬臂式挡墙施工监理细则一、工程概况及其特点1、项目简介:1)、工程名称:扬州市文昌东路东延(祁江段II标)工程2)、工程地点:祁江区境内3)、工程项目组成和规模:本工程是扬州市城市主路网中最重要的东西向干道,是扬州规划主城区“十纵十横”主干路网中的重要横线,是城市的东西向交通大动脉。文昌东路东延(邢江段)工程为新建道路工程,道路等级为城市I级主干道,东西向道路,东起K3+500,西终于K4+21L308。道路全711.308mo道路红线宽为60米,其中机动车道11.5*2米,中分带10米,侧分带4.5*2米,非机动车道4.5*2米,人行道5*2米;全线采用沥青碎路面,人行道部分采用舒布洛克布道

    2、砖铺砌。慢车道下各设雨污水管道各一道。桩号K4+025-K4+214.808两侧设置悬臂式挡土墙。4)、本工程特点:1)、根据工期安排,正处于高温季节,督促施工单位必须制定出合理有效的施工各项保证措施。2)、根据工期安排,正处于冬季,督促施工单位必须制定出合理有效的施工各项保证措施。二、编制依据1、扬州市文昌东路东延(邢江段II标)工程监理规划2、业主与承包人签订的建设工程施工合同;3、文昌东路东延(祁江段)工程悬臂式挡墙施工图;4、公路工程质量检验评定标准JTGF8O/120045、混凝土结构工程施工质量验收规范GB5020420026、混凝土强度检验评定标准GBJ107-87三、质量检查验

    3、收内容与要求根据城镇道路工程施工与质量验收规范GJJ12008规定,悬臂式挡墙施工质量检查验收内容与要求如下:1、主控项目:(1)地基承载力应符合设计要求。(2)钢筋品种和规格、加工、成型、安装与混凝土强度应符合规范14.5.1条的有关规定。钢筋品种和规格、加工、成型与安装应符合设计要求:检查数量:钢筋按品种每批1次。安装全数检查。检验方法:查钢筋试验单和验收记录。混凝土强度应符合设计规定:检验方法:查强度试验报告。表14.5.1钢筋混凝土结构允许偏差检验频率项目允许偏差范围点检查方法(m)数地道底板顶面高程(mm)101用水准仪测量地道净宽(mm)202用钢尺量,宽、厚各1点墙高(mm)10

    4、2用钢尺量,每侧1点中线偏位(mm)10202用钢尺量,每侧1点墙面垂直度(mm)102用垂线和钢尺量,每侧1点墙面平整度(mm)52用2m直尺,塞尺量,每侧1点L1000顶板绕度(mm)2用钢尺量且IOmm现浇顶板底面平整度(mm)5102用2m直尺,塞尺量2、一般项目:(1)混凝土表面应光洁、平整、密实、无蜂窝、麻面、露筋现象,泄水孔通畅,沉降缝整齐直顺,上下贯通。检查数量:全数检查。检验方法:观察。(2)钢筋加工与安装偏差应符合规范表14.2.4-1、表14.2.4-2的规定。表14.2.4-1钢筋加工允许偏差项目允许偏差(mm)检验频率检查方法范围点数受力钢筋成型长度+5-10每根(每

    5、一类型抽查10%且不少于5根)1用钢尺量箍筋尺寸0-32用钢尺量,高、宽各1点表14.2.4-2钢筋成型与安装允许偏差项目允许偏差(mm)检验频率检查方法范围(Hl)点数配置两排以上受力筋时钢筋的排距5102用钢尺量受力筋间距102用钢尺量箍筋间距2025个箍筋间距1尺保护层厚度52用尺量(3)现浇混凝土挡土墙允许偏差应符合表15.6.1-1规定。表15.6.1-1现浇混凝土挡土墙允许偏差项目规定值或允许偏差检验频率检验方法范围点数长度(mm)20每座1用钢尺量断面尺寸(mm)厚520m1用钢尺量高5垂直度0.15%H且WlOmm1用经纬仪或垂线检测外露面平整度(mm)51用2m直尺、塞尺量取

    6、最大值顶面高层(mm)51用水准仪测量(4)回填土压实度应符合设计规定。检查数量:回填土每层压实层抽检3点。检验方法:环刀法、灌砂法或灌水法。(5)预制混凝土栏杆允许偏差应符合表15.6.1-2规定。表15.6.1-2预制混凝土栏杆允许偏差项目允许偏差(mm)检验频率检验方法范围点数断面尺寸(mm)符合设计规定每件(每类型)抽查10%,且不少于5件1观察、用钢尺量柱高(mm)O+51用钢尺量侧向弯曲L7501沿构件全长拉线量最大矢高麻面1%1用钢尺量麻面总面积(6)栏杆安装允许偏差应符合表15.6.1-3的规定。表15.6.1-3栏杆安装允许偏差项目允许偏差(mm)检验频率检验方法范围点数直顺

    7、度扶手4每跨侧1用IOnl线和钢尺量垂直度栏杆柱3每柱(抽查10%)2用铅垂线和钢尺量,顺、横桥轴方向各1点栏杆间距3每柱(抽查10%)1用钢尺量相邻栏杆扶手高差有柱4每处(抽查10%)无柱2栏杆平面偏位4每30m1用经纬仪和钢尺量四、需要预防的主要质量通病1、泄水孔堵塞;2、挡墙墙体倾斜;3、混凝土表面不平整;4、蜂窝、麻面、空洞、露筋;5、沉降缝不整齐直顺,上下不贯通。五、质量控制要点及措施1、质量预控要点及其措施:(1)熟悉设计图纸和相关技术规范;(2)组织或参与设计交底;(3)施工方案审查:施工前监理工程师必须要求施工单位编制详细的施工方案报监理工程师审查,需要重点审查下述内容:人员资

    8、质及机械设备配置计划审查:审查承包商拟配置的施工管理人员、技术人员、特种作业人员是否具备相应资质,拟配置的机械设备的型号、性能是否满足施工工艺要求。施工工艺审查:审查其施工工艺流程、施工顺序是否合理。悬臂式挡墙合理的施工工艺流程如下:基底一石子垫层一钢筋绑扎一模板一混凝土一防水排水。质量、安全保证措施审查:审查质量、安全保证措施是否可靠。(4)材料质量预控:施工前一定要做好石子、钢筋、商品混凝土等材料的见证取样检验及其进场、使用审验工作,其质量必须符合相关规范及设计要求。(5)人员、机械、设备进场审查:施工前监理工程师应要求承包商将进场的相关施工管理人员和技术人员名单及其资质证明材料提交监理机

    9、构审验,将进场的机械设备向监理机构报审。监理机构应按照审定的施工组织设计的人员、机械设备配置计划和施工工艺要求进行审查,确保进场的人员、机械、设备满足施工需要。2、施工过程中的质量控制要点及其措施:(1)基底、基础:监理人员必须严格要求施工单位按设计要求进行基底、基础施工,完工后先进行自检,符合设计、规范的质量标准后再报监理工程师检查验收,验收合格才允许进入下道工序施工;(2)钢筋:钢筋加工:钢筋的力学性能和外观质量必须满足设计及混凝土结构工程施工质量验收规范GB502042002第5.2节规定,其弯钩长度、加工尺寸偏差必须满足设计、混凝土结构工程施工质量验收规范(GB502042002)第5

    10、3节之规定。钢筋连接:连接方式控制:应按设计要求的连接方式进行连接;接头质量控制:I)焊接接头:钢筋焊接必须按设计、规范要求进行。绑条焊接的钢筋接头焊缝长度为:双面焊时为5d,单面焊时为10d;搭接焊时接头焊缝长度为:双面焊时为5d,单面焊时为IOd。焊接接头距钢筋弯折处,不应小于钢筋直径的1。倍,且不宜位于构件的最大弯距处。各受力钢筋之间的焊接接头位置应相互错开,在L区段内(L=35d并大于50Omm)如下图(图1),同一根钢筋不得有两个接头。在该区段内,有接头的钢筋面积占受力钢筋总面积的百分率,受拉区不宜超过50%;受压区和装配式构件连接处不限制。(b)1图3.5焊接接头位置(八)对焊接

    11、头(b)搭接焊接头注:图中所示1区段内有接头的钢筋面积按两根计受拉区域内,I级钢筋末端应作弯钩,11级钢筋可不作弯钩,受压区,直径小于12mm的I级钢筋可不作弯钩。II)绑扎接头:钢筋搭接应在中心和两端用铁丝扎牢。受拉钢筋搭接长度应符合下表规定(两根不同钢筋的搭接长度以较细钢筋直径计算):钢筋类型碎强度等级C20C25高于C25I级钢35d30d25d11级钢45d40d35d在同一截面有绑扎接头的受力钢筋截面面积占受力钢筋总面积的百分率应符合下述规定:在受拉区不得超过25%,在受压区不得超过50%。在绑扎骨架中,受拉钢筋的搭接长度范围内箍筋应加密,其间距不应大于5d或不大于100mmo钢筋安

    12、装:钢筋的规格、形状、尺寸、数量、锈蚀情况、间距、锚固长度和接头的数量及位置应符合图纸和施工规范的规定。钢筋焊接接头的焊点与接头的尺寸外观质量应满足验收规范的规定。钢筋绑扎接头的搭接长度、箍筋的位置及数量应符合图纸及规范的规定。钢筋弯钩的朝向应正确。同一构件内的钢筋接头(包括焊接头)应相互错开,且不宜位于梁端、柱端及最大弯钩处。钢筋的安装尺寸预埋件的位置及保护层的厚度应满足图纸及规范规定。钢筋安装位置的允许偏差应满足下表要求:项目允许偏差(mm)受力钢筋的排距+5钢筋弯起点位置20箍筋横向钢筋间距+20焊接预埋件中心线位置5水平高度3受力钢筋的保护层基础+10柱、梁+5板+3用高标号水泥砂浆垫

    13、块或焊接钢筋支架支起钢筋,保证钢筋的碎保护层厚度、强度。(3)模板:模板设计:监理机构应要求承包商对悬臂式挡墙模板作方案设计,监理机构要审查其模板设计方案。模板设计必须符合混凝土结构工程施工质量验收规范GB502042002第4.1.1条规定。模板安装:地坪:用作支模的地坪必须平整光洁,其地基承载力必须满足模板设计要求;材料:制作模板的材料必须符合模板设计要求;安装质量:I)上下层支架立柱应对准,并铺设垫板;II)模板与碎的接触面应清理干净,并采取隔离措施;Ill)必须有足够的刚度和强度,支撑必须安全可靠;IV)模板的接头必须严密、牢固、不漏浆;V)预留孔洞及预埋件的设置安装必须符合设计要求,

    14、质量标准必须符合混凝土结构工程施工质量验收规范GB502042002表4.2.6要求;VI)悬臂式挡墙模板为现浇结构模板,其几何尺寸、表面平整度、标高等各项质量指标必须符合图纸及混凝土结构工程施工质量验收规范GB502042002表4.2.7要求。模板拆除:必须在混凝土强度满足设计规定的拆模强度才允许拆模,设计无规定时应符合混凝土结构工程施工质量验收规范GB502042002表4.3.1要求时才允许拆模。拆模时应从上往下分层拆除,拆除的模板和支架应分散堆放,及时运走。(4)混凝土:混凝土配合比设计:审查碎配合比设计试验报告,控制好施工配合比。对商品混凝土每罐都要进行硅坍落度的检测。混凝土浇筑:

    15、碎浇灌的厚度和高度要符合规范规定,自高处倾落的自由高度不应超过2m,浇筑要有持续性,保证在下层混凝土混合料初凝前浇灌上层。碎浇灌后要按规定进行振捣:采用振动棒振捣密实。一般采用行列式插点,振动时间20-30S,振捣时持棒直上直下,快插慢拔,严防漏振。在钢筋较密不易振捣处,可用钢筋插捣密实。振捣碎过程中不得碰触钢筋,保证钢筋的保护层厚度防止露筋。做好碎试块见证取样,一般每100m3或每一台班留一组试件,试件的取样、制作、养护、试验应符合规范要求。混凝土、拆模养护:碎拆模后应立即进行外观检查,对出现的蜂窝麻面应及时进行技术处理碎浇筑完毕后应做好养护工作,养护必须按混凝土结构工程施工质量验收规范GB

    16、502042002第7.4.7条规定进行。(5)防水、排水:应根据工程区水文地质条件设计排水设施,并在挡墙施工前完成;墙体上必须按设计要求预留泄水孔,挡墙墙背的反滤层、泄水孔等必须与挡墙墙背填土同步施工。监理要加强对其检查、监控力度,严格要求施工单位按设计、规范要求施工,防止泄水孔堵塞。3、施工质量的事后控制要点及措施:(1)工序检查验收:严把工序质量关,将每道工序的验收作为监理质量控制点,坚持每道工序完工后先由施工单位自检合格,然后报监理复检,监理复检合格予以签认,否则,责令施工单位整改。基底、基础处理:根据基底、地基处理设计方案,按照相应验收规范和设计要其进行验收;模板工程:根据混凝土结构

    17、工程施工质量验收规范GB502042002第4章相关规定验收;钢筋工程:根据混凝土结构工程施工质量验收规范GB502042002第5章相关规定验收;混凝土工程:该工程为现浇混凝土结构工程,应根据混凝土结构工程施工质量验收规范GB502042002第8章相关规定验收;防水、排水:根据公路工程质量检验评定标准JTGF80/1-2004第5章相关排水工程验收标准规定验收。(2)交工验收:竣工报验:悬臂式挡墙完工后,施工单位必须按混凝土结构工程施工质量验收规范GB502042002和公路工程质量检验评定标准JTGF80/12004的规定进行自检自评,合格后整理竣工验收资料,向监理机构报验。监理机构接到

    18、竣工报验申请后要根据上述规范和有关规定的要求进行复验复评,如合格则组织交工验收,否则,责令施工单位整改。六、国家或行业的有关强制性规定条文与本工程有关的强制性规定条文主要是混凝土结构工程施工质量验收规范GB50204-2002中关于模板、钢筋、混凝土及其现浇结构的相关强制性条文,具体如下:1、第4.1.1条:关于模板设计方面;2、第4.1.3条:关于模板拆除方面;3、第5.1.1条:关于钢筋代换方面;4、第521、5.2.2条:关于钢筋质量检验方面;5、第5.5.1条:关于钢筋安装质量检验方面;6、第7.2.1条:关于混凝土用水泥进场、使用质量检验方面;7、第7.2.2条:关于混凝土外加剂使用

    19、规定;8、第8.2.1条:关于现浇混凝土结构外观质量检查方面;9、第8.2.2条:关于现浇混凝土结构允许偏差项目质量检查方面。七、资料整理1、施工方案及其报批资料;2、原材料检验资料;3、碎配合比设计报告;4、材料进场、使用报审资料;5、机械设备进/出场报审资料;6、开工报批资料;7、工序检查、验收资料;8、交工验收资料;9、有关监理管理资料:设计变更、技术洽商、会议纪要、业主指令、监理通知、技术签证、监理日记、监理月报等。10、安全监测资料。八、监理流程:监理流程见附图:附:悬臂式挡墙施工监理流程图:1、承包人编制施工方案2、承包人填写施工方案报审表连同施工方案报监理机构审批1、钢筋进场审查和见证取样送检及其使用审批2、钢筋的加工、连接、安装质量验收1、审查批准模板设计方案2、检查模板的安装质量3、批准模板拆除方案、时间,并旁站其拆除过程交工验收1、审查交工收资料是否齐备2、组织交工验收。


    注意事项

    本文(悬臂式挡墙监理细则.docx)为本站会员(田海滨)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
