欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    坡屋面瓦技术交底钢挂瓦条.doc

    • 资源ID:55802       资源大小:1.27MB        全文页数:5页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    坡屋面瓦技术交底钢挂瓦条.doc

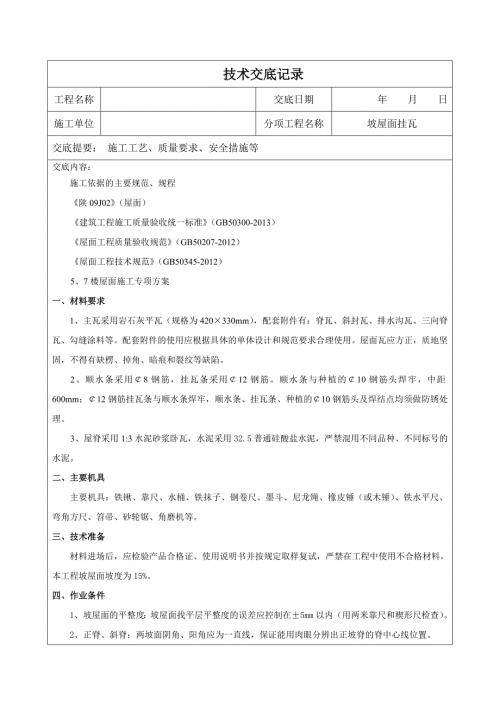

    1、 技术交底记录工程名称交底日期年 月 日施工单位分项工程名称坡屋面挂瓦交底提要: 施工工艺、质量要求、安全措施等交底内容: 施工依据的主要规范、规程陕09J02(屋面)建筑工程施工质量验收统一标准(GB50300-2013)屋面工程质量验收规范(GB50207-2012)屋面工程技术规范(GB50345-2012)5、7楼屋面施工专项方案一、材料要求1、主瓦采用岩石灰平瓦(规格为420330mm),配套附件有:脊瓦、斜封瓦、排水沟瓦、三向脊瓦、勾缝涂料等。配套附件的使用应根据具体的单体设计和规范要求合理使用。屋面瓦应方正,质地坚固,不得有缺楞、掉角、暗痕和裂纹等缺陷。2、顺水条采用8钢筋,挂瓦

    2、条采用12钢筋。顺水条与种植的10钢筋头焊牢,中距600mm;12钢筋挂瓦条与顺水条焊牢,顺水条、挂瓦条、种植的10钢筋头及焊结点均须做防锈处理。3、屋脊采用1:3水泥砂浆卧瓦,水泥采用32.5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥。二、主要机具主要机具:铁锹、靠尺、水桶、铁抹子、钢卷尺、墨斗、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、角磨机等。三、技术准备 材料进场后,应检验产品合格证、使用说明书并按规定取样复试,严禁在工程中使用不合格材料,本工程坡屋面坡度为15%。四、作业条件1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在5mm以内(用两米靠尺和楔形尺检查

    3、2、正脊、斜脊:两坡面阴角、阳角应为一直线,保证能用肉眼分辨出正坡脊的脊中心线位置。3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等。根据设计要求的标高、坡度,找好规矩并弹线。4、人员准备:施工队各专业人员已进场;技术人员将屋面构造图纸发放给有关人员。使施工人员明确天沟、屋脊(平屋脊、斜屋脊)的位置。5、避雷已施工完毕并通过验收,确保屋顶无上部结构施工。6、坡屋面瓦片以下所有施工做法已施工完毕并验收通过。7、坡屋面周圈防护架已搭设完毕,通过验收。五、施工工艺1、本工程设计采用钢挂瓦条,工艺流程:基层清理、整平种植10钢筋头防水层保温层保护层抄平、找方、

    4、弹线顺水条(中距600mm)与种植的10钢筋头(中距600900mm)焊牢12钢筋挂瓦条与顺水条焊牢钢筋焊结点防锈处理挂屋面瓦屋面瓦验收顺水条、挂瓦条施工示意图2、顺水条:如上图所示,每个顺水条节点均需要与10钢筋头焊接牢固,并确保稳固;顺水条要垂直于檐口,斜面形成闭合框架。3、挂瓦条:将12钢筋挂瓦条与顺水条焊接牢固,其间距应根据瓦的规格和屋面坡长确定,长度一般不小于三根顺水条间距。焊接檐口条时,要比一般挂瓦条高2030mm,以保证檐口第一块瓦的平直;挂瓦条从檐口开始逐步向上至屋脊,要随时校核挂瓦条间距尺寸的一致。为保证尺寸准确,可在一个坡面的两端,准确量出瓦条间距,要通长拉线焊结挂瓦条。4

    5、挂瓦:屋面挂瓦均采用18#铜丝与挂瓦条绑扎牢固。从檐口处逐层向上排瓦施工。檐口处屋面瓦挑出5070mm。屋脊瓦采用1:3水泥砂浆卧瓦,在搭盖脊瓦时,脊瓦搭接瓦尾的宽度每边不小于40mm。檐口处以能覆盖主瓦即可。上下瓦最小上下搭接为:75mm。从屋檐左下角开始,自左向右、自下而上,瓦之间上下搭接以盖住瓦的自锁坡三角为准,左右搭接以瓦相扣后平稳为准,每片主瓦的瓦爪必须扣紧挂瓦条,对齐瓦缝。铺设时当遇到脊和天沟时,边角处用砂轮锯切割至满足要求,或用半边瓦和掉角、缺边的大瓦。5、檐口收口抹灰刷涂料:挂瓦顶、底等需收口处均采用水泥砂浆找平牢固。六、质量要求1、平瓦、脊瓦的质量必须符合设计和规范要求。检

    6、验方法:观察检查和检查出厂合格证或质量检验报告。砂眼、裂缝、掉角,缺边、少爪等不符合质量要求规定的不宜使用,但半边瓦和掉角、缺边的平瓦可用于山檐边、坡沟或坡脊处,其使用部分的表面不得缺损或裂缝。2、平瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢,瓦头排齐,檐口应成一直线;以确保屋面平整,立面效果美观。检验方法:观察检查。3、挂瓦条应分档均匀,焊结平整、牢固;瓦面平整,行列整齐,檐口平直。检验方法:观察检查。4、脊瓦应搭盖正确,间距均匀,封固严密;屋脊和斜脊应顺直,无起伏现象。检验方法:眼观。5、脊瓦、沟瓦与平瓦砂浆粘接处用与平瓦颜色相接近的颜色涂刷。6、瓦屋面搭盖尺寸要求如下:项次

    7、项 目长度mm检验方法1脊瓦搭盖坡瓦的长度50尺量检查2瓦头挑出檐口的长度50703突出屋面的墙或烟囱的侧面瓦探入泛水长度不小于504平瓦上下搭接长度75七、成品保护1、及时清理残留在瓦面的砂浆;瓦面挂瓦产生垃圾,必须人工搬运到楼外指定地点。2、上瓦行走要落脚在瓦片中部,轻走轻踩,严禁踩踏瓦角、瓦边这些部位,以防碎瓦。3、拆架子时,注意不要碰撞瓦面。脊瓦、沟瓦和三向瓦处的水泥砂浆要定时洒水养护。4、瓦片应均匀分散堆放在两坡屋面上,不得集中堆放。八、安全要求1、施工时戴好安全帽,穿防滑鞋,挂好安全带,不允许穿湿滑的鞋上屋面作业。不得在施工现场追逐、玩耍。酒后不得进入施工作业面。2、凡有严重心脏病

    8、高血压、神经衰弱症等不适于高处作业者不能进行屋面工程施工。3、施工时需将材料和工具收好,不允许高空坠物,如需交叉作业时必须错开作业面。4、风力超过5级以上天气禁止作业,雷雨天气禁止作业。5、高处作业时严禁往下或往上乱扔工具和材料等东西,要做到”三不伤害”:不伤害自己,不伤害他人,他人不伤害自己。九、环保措施1、材料随进随卸,按规定堆放,保护现场整洁;2、在工程进行期间,必须经常地消除一切所负责工程产生的垃圾,废弃物料等,垃圾及废物及时收集堆放于项目部指定每层一个的地点或堆放于垃圾场;3、防止施工噪音污染,尽量减少施工噪音。被交底人签字:项目(专业)技术负责人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各保存一份。2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。


    注意事项
