    顶管施工方案非开挖电缆管道专项施工方案.docx

    • 资源ID:563409       资源大小:73.41KB        全文页数:28页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    顶管施工方案非开挖电缆管道专项施工方案.docx

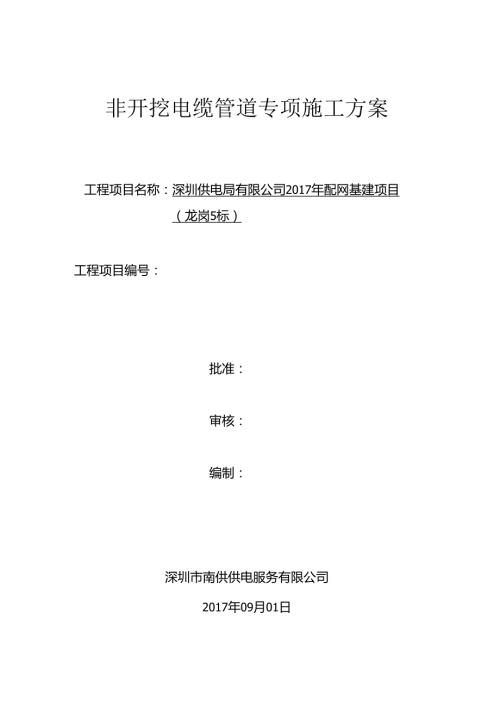

    1、非开挖电缆管道专项施工方案工程项目名称:深圳供电局有限公司2017年配网基建项目(龙岗5标)工程项目编号:批准:审核:编制:深圳市南供供电服务有限公司2017年09月01日一、工程概况本工程是深圳供电局有限公司2017年配网基建项目(龙岗5标)IokV电力电缆顶管分部工程,本工程主要涉及的范围有2个公用电房。施工区域经过现场勘察,设计导向轨迹应比较平,回扩时应根据成孔情况,将孔径扩大至20Onlm30OnIm之间,回扩过程中要加大彭润土使用量,以降低回扩头削磨石块的热度,较稠厚的彭润土便于使碎石处于半托浮状态,拖管时不容易刮伤管体。为保证安全、如期完成该项工作,确保工程按时完工,特制定顶管施工

    2、方案。二、编制依据本施工方案依据深圳供电规划设计院有限公司2017配光0044龙岗区城市广场三期#2电房#1公变等台区光纤覆盖专项工程、2017配光0045龙岗区岗头牛皮龙公变等台区光纤覆盖专项工程施工图及施工现场实际勘测情况进行编制。1、施工内容:单项工程名称:(2017配光0044)龙岗区城市广场三期#2电房#1公变等台区光纤覆盖专项工程1)施工现场测量、放样;2)顶管工作坑22处;3)顶管中160PE管,共约H22米;单项工程名称:(2017配光0044)龙岗区城市广场三期#2电房#1公变等台区光纤覆盖专项工程:(2017配光0045)龙岗区岗头牛皮龙公变等台区光纤覆盖专项工程1)施工现

    3、场测量、放样;2)顶管工作坑29处;3)顶管中160PE管,共约1992米;2、参建单位:建设单位:深圳供电局有限公司设计单位:深圳新能电力开发设计院有限公司施工单位:广东汇盈电力工程有限公司监理单位:广州电力工程监理有限公司3施工人员组成表U-4冈位职责参与人员现场负责人负责指挥生产工作人员按照作业表单进行安排安全员负责施工现场安全措施的落实、管理工作钻机手操作定向钻机导向员负责导向管材焊接员负责管材的焊接工作泥浆配制员负责泥浆配比施工辅助人员协助施工三、施工进度根据工程建设整体进度要求时间,计划施工工期天。因本工程工期比较紧,望尽早批复。施工进度如下:施工进度计划表标识号分部分项工程持续时

    4、间施工工序1设备就位、护栏、施工铭牌至U位预挖工作坑半天2导向孔钻进PE管焊接多天3同扩并进行拖管多天4清理现场、钻机转场、修复道路、管道疏通天5工井砌筑两天四、施工工期本工程计划总工期约为20天(具体开工日期根据批复情况确定)程进度施工阶2017年09月25日2017年10月20日246810121416182022242628301熟悉图纸,现场在勘、粒料准备,工柞计划制定和报批2测量放线、管线探测3钻沟、下管沟开挖、导向孔4管材焊接5扩孔、清孔施工、6同拉放管7钻沟、下管沟修复8工井砌筑五、施工准备与资源配置计划1、技术准备(1)组织现场施工人员熟悉和审查施工图纸及有关技术措施,编制详细

    5、的实施方案,在施工审定的基础上,技术人员要将工程概况、施工方案、技术措施及特殊部位的施工要点、注意事项等向全体施工人员作详细的技术交底做到按设计施工图、规范和施工方案施工。(2)认真学习施工图纸会同设计院、建设单位及监理单位进行图纸会审,做好图纸会审记录作为施工依据。(3)培训施工人员掌握新工艺、新技术,重要工种和特殊工种施工人员需经培训考核合格后方可上岗。(4)按施工平面布置图搭设临时设施布置施工机具做好场内施工道路及水电畅通,做好各种施工机械的维护保养工作并对全体施工人员进行全面质量管理及安全教育。(5)加强材料检验及时提供材料合格证试验报告。(6)机、电各专业向土建提供其专业施工进度计划

    6、再根据工程总进度计划进行协调,各专业根据协调后的计划进行施工,紧密配合,做到互不影响。2、物资条件准备由于施工材料的供应及时与否对于工程施工进度非常重要,在施工过程中根据施工进度安排提前组织好材料的进场与检验工作(其中包括进场前的样品等送检)。六、施工工艺(详见作业指导书)施工工艺如下:1、水平定向钻施工工艺进场测量放线导孔施工分级扩孔(焊管)回拉铺管管口处理做工井(1)进场钻机进场、安装调试、工作坑开挖。(2)测量放线测量放线:根据施工图及红线定位图确定铺管线路。对地面标高、地下管线进行复核,并设置明显标志。(3)导孔施工导孔施工是穿越施工的最重要阶段,它决定了铺设管线的最终位置。根据设计方

    7、案,利用导向测量仪进行导向孔施工,钻进中做到多测多量,确保导孔各点达到设计要求。如果钻孔的一部分超出误差范围,应抽回钻杆,重新进行偏斜部分的钻进。当出口位置满足要求时,取下钻头进行下道工序的施工。(4)分级扩孔(焊管)在完成导孔钻进后,为了整个穿越万无一失,采用多级扩孔作业,最终扩孔直径为敷管直径的倍。扩孔时按不同土层配置不同的泥浆。施工过程中应监控和维持泥浆粘度等技术参数。为减少钻进液漏失到地层中,要在泥浆中加入更多的膨润土,当泥浆在额定压力下被泵送到孔内时,膨润土形成的分子小板块就会覆盖在孔壁上形成滤饼层;加入改进的天然降滤失聚合物Rel-Pac,与膨润土泥浆配合使用,可以创造极佳的钻孔稳

    8、定性,有效地堵塞孔壁上的缝隙,阻止泥浆漏失到地层中。同时可以提高泥浆的胶凝强度,增加在钻孔中悬浮钻屑的能力,保证钻屑顺利流出钻孔。在钻孔回扩的同时对PE管采用热熔塑料对接机进行对接。(5)回拉铺管预扩完成后,将扩孔钻头与拉管头连接起来。随着钻杆的回拉,管道慢慢进入充满泥浆的孔内,直到完成全部管道的铺设。一般拉管时会溢出大量泥浆,要做好泥浆排放的准备工作。(6)管口处理拖完管两边管口顺序摆正后,用管塞塞牢管口,以预防泥浆倒灌管内。顶管示意图2、工井施工工艺(I)工作井施工的程序是:测量放线一电缆工作井开挖一清理坑底一灌注底板碎浇清水混凝土墙墙体抹灰安装顶板模板绑扎顶板钢筋灌筑顶板混凝土墙背土方回

    9、填盖预制板。1)电缆工作井开挖:基坑开挖采用机械开挖为主,人工清理为辅,保证槽底平整、坚实。基坑(槽)底部开挖宽度应根据设计图尺寸的形式决定,基坑(槽)挖土深度不得超过设计基底标高。如个别地方超挖,应用砂、碎石填补夯实。2)清理坑底:对基底经处理整平、夯实后,进行检查验收。3)灌注底板碎:坑底经验收合格后,灌注底板碎,要求捣固密实,表面按设计抹平。待垫层碎凝固后用经纬仪交汇通道纵横中线,按设计放出工作井大样,准备砌筑砖墙。4)浇清水混凝土墙:砖砌筑前需复测,确定方向后进行砌筑,宜采用灰砂砖,用水泥砂浆砌筑,灰砂砖砌筑前24小时要淋透水。砌筑砂浆要充分搅拌均匀,确保砂浆质量,石专砌体要横平竖直,

    10、灰缝饱满均匀。砌筑宜采用挤浆法,或采用“三一砌石专法”即一铲灰、一块砖、一挤揉并随手将挤出的砂浆刮去,操作时砌块要找平、跟线,并经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。砖墙应随砌随将溢出砖墙面的砂浆刮除。5)安装顶板模板:顶板模板均采用钢模板。拼装一般在地面进行,组装模具场地应平整、坚实,组合时,应使其接缝相互错开,合缝严密,各部位的尺寸、形状及相互位置符合要求。模板安装完成经验收合格并经监理检查签认后,浇筑混凝土。6)绑扎顶板钢筋:钢筋的品种、级别、规格、间距、根数、型状必须符合实际要求;钢筋的绑扎成型时,铁丝必须扎紧,不得有滑动、折断、移位等情况;成型后的网片或骨架必

    11、须稳定牢固,在安装及浇筑混凝土时不得松动或变形。板钢筋放大样后进行扎结,顶板钢筋伸入侧墙内的钢筋同侧墙钢筋进行扎结,并垫齐垫块确保保护层厚度。保证硅不超厚,模板不走样。钢筋扎结完毕经验收合格并经监理检查签认后,安装模板。7)灌筑顶板混凝土:灌筑混凝土前需用水湿润模板表面。板的混凝土灌注,采用现场搅拌,灌注顶板,要求捣固密实。混凝土应拌合均匀,混凝土强度应满足设计要求。浇筑混凝土前,应清理干净模具,模具内壁涂刷脱模剂,锁紧螺栓,堵好缝隙。浇筑混凝土时,应经常观察模板、预留孔洞等情况,若发现移位,立即停止浇筑,并在凝结前修整完好。混凝土振捣时,必须掌握好每点的振捣时间,一般为5-15秒。混凝土不再

    12、显着下沉,不再出现气泡,混凝土表面出浆成水平状态为合适状况,并将模具边角填满充实。板面抹平后按南网要求加上标识。做混凝土试压件送有资质的检验部门试验并出具合格证及检验报告。8)碎的养护:碎的养护要及时,保持表面保持湿润,必要时加盖草袋,防止太阳的暴晒及干燥。浇筑完毕后,应在12小时内加以覆盖和浇水养护,养护日期应符合规范要求。工作井顶板碎强度达到设计要求后拆除模板,拆模时间至少24小时后。顶板支架、模板拆模时间在7天以后,且达到设计强度的75%。拆模时间应根据当时气温及混凝土强度情况而定,不宜过早或过迟拆模;拆模应把所有螺丝松下,不能用力过猛、过急,注意保护棱角。9)墙背土方回填:侧墙背后填土

    13、在工作井砖墙达到设计强度后对称分层夯填。回填时,宜采用沙、石粉等填料进行回填,严格控制施工工艺,每层30cm,回填密实度为95%以上,确保密实度符合设计要求。10)铺设预制电缆盖板:预制构件不得有露筋、蜂窝、麻面、裂缝、破损等现象,外露面光洁、有出厂合格证及检验报告。盖板就位时,应调整构件位置,使其宽缝均匀、板面高低平整,正反面位置正确。七、施工技术控制措施1、施工前管线勘察(1)工程管理人员应当在顶管施工进场前会同施工当地业主项目部管理人员、当地供电所运维人员及顶管施工班组班长共同勘察现场(2)与业主项目部及设计部门联系,清楚了解施工地段的地质情况,如是否为流沙、淤泥及风化岩,有否暗河等(3

    14、与当地运检部门了解清楚电力电缆的数量、走向及埋深,对一些运行多年的旧电缆可能会出现运检人员也不了解全部情况的状况,(此时可采取逐一排除法,对施工地段周边的所有电缆头进行逐一排查);对运检人员提供的运行电力电缆数据与现场复测的数据对比,检查是否有差异,一切以现场数据为准。(4)检查施工地段有否通迅、燃气管线标示牌及管线井,亦可联系当地通迅、燃气部门寻求帮助,了解上述管线的走向、埋深等资料。(5)检查施工地段的下水井,与市政公司联系获得下水管线的相关资料,亦可用土办法(打开下水井用竹杆测定深度、管径等,用两下水井的连线测定走向)测定下水管线的走向、深度和管径(6)与各种管道的安全距离2、关键工序

    15、特殊过程的实施控制工序工程控制设置实施措施检查办法关键工序导向孔钻进深度误差1、做好导向仪标定工作2、多测多量并做好导向记录1、检查标定记录及导向孔记录。2、在出露处进行复核。坡度1、通过导向孔迹高程换算控制工作管的坡度。2、时时监控导向仪坡度读数O1、复核导孔轨迹高程;2、检查导向孔记录表中的倾角记录。安全间距:垂直4h30cm综合考虑各种因素,适当加大安全间距,确保铺管质量。1、检查施工方案断面图。2、复核导孔轨迹与其它管线间距。曲率半径钻孔轨迹率半径应满足工作管曲率半径要求。检查施工方案及钻孔轨迹是否大于工作管曲率半径。特殊X序回拉铺管拉管壮举、分动器的安装连接牢固。目测拉管参数的控制

    16、拉力、扭矩不能超过极限值;监视钻机仪表读数;泥浆的使用视土层类型,配制不同泥浆。检查泥浆粘度、比重、固相含量等技术参数;工井施工深度误差如发生超挖,应用石屑回填压实至设计标高。测量平整度电缆井内壁抹灰的表面平整度应符合设计要求。测量3、分解各阶段注意事项:(I)地下管线勘测是顶管施工的首要任务,既是前期准备工作也是施工安全质量的前提,目前的顶管施工作业勘测主要有两方面的数据支持:设计前期的物探图和施工复测的数据,值得注意的是:以现在的条件施工方在勘测管线时候需要找到勘测管线的工作井及标志路径方可准确测到管线深度及走向,因此在测量前尽可能找到工作井及标志桩是关键;万一不符合以上两个条件就必须根据

    17、前期的物探图进行配合勘测或先通过物探图找到工作井和管线路径,工程管理过程中不可忽略管线勘测的准确性,同时把控确定的方法。(2)顶管施工前应该对使用的管材进行核对检验,顶管施工的管材一般为乙供,设计图纸中一般对管材的厚度硬度有要求,施工前应该关注好是否使用了合格的管材,同时因为管材间焊接不是一个即时的过程,有的作业人员会使用不够厚度的管材,或者两端用合格厚度的管材中间用较薄的管材,这样一来会导致中段管材强度变差容易导致施工过程中出现起折现象。(3)某些岩石地质的顶管作业需要使用岩石顶管机,该种顶管机容易出现跳枪现象(即转头从岩石层进入软土的情况由于受力惯性突然弹起现象,容易伤到附近其他管线),因

    18、此导向孔施工时,通过地面上的手持式导向仪,随时测量出孔底钻头深度和角度等参数,掌握孔内情况,随时进行控制和调整。每钻完一根钻杆要测量一次钻头的实际位置,以保证导向孔符合设计要求。导向钻孔轨迹与既有地下管线的最小安全距离,这部分的情况需要对作业即操控人员特别交底。(4)在导向孔施工完成后,进行扩孔施工。扩孔的直径一般为所要敷设管道的外包络直径的倍。当扩孔的直径较大时,需要用不同直径的扩孔钻头从小到大逐级将导向孔扩大至设计终孔直径(例如,设计扩孔终孔直径为用?650mm时,那么在扩孔施工时就要分别用直径250mm、350mm45Omm550mm650mm的扩孔钻头进行分级扩孔)。扩孔时,不停地在扩

    19、孔钻头后方接上钻杆,使整个钻孔内始终都有钻杆。当某一级扩孔钻头回扩到入钻沟后,将扩孔钻头拆卸后,在出钻沟一端再接上下一级扩孔钻头,进行回扩,依此反复直到设计孔径。就这阶段施工,现场施工负责人正确、安全地组织作业,现场施工质安员负责现场作业全过程的安全质量监控。(5)将钻杆、扩孔钻头和被安装管线依次连接好,回拖入孔内。由于孔内充满泥浆,所以管线是处于悬浮状态的,管与孔壁之间由于泥浆润滑作用,减少了回拖阻力,当管道全部被拖入孔内后,拖管完成。因此需要跟进好托管过程中泥浆的处理情况以防空洞塌方。(6)顶管作业是为敷设电缆提供通道,因此顶管施工完成后必须通管进行检验管道是否可用,同时如果电缆敷设作业与

    20、顶管施工完成有较长时间隔间的话,必须在敷设电缆前确定管道的可用性,避免由于长期地质沉降导致管道压褶影响电缆通过管道的通畅性。八、施工质量控制措施1、原材料及器材检验电力线路工程所使用的原材料和器材必须符合下列规定:(1)有该批产品的出厂质量检验合格证明书;(2)有符合国家现行的有关标准的各项质量检验资料;(3)对无质量检验资料的产品,或对产品检验结果有疑问的,均应重新进行抽样,并应经有资格的检验单位进行检验,合格后方准使用。原材料及器材有下列情况之一时,必须重做检验:(1)保管期限超过规定者;(2)因保管不良有变质可能者;(3)试样代表性不够者;2、质量缺陷处理发现质量缺陷要按照体系文件要求进

    21、行上报,同时我公司配合监理单位进行质量缺陷调查分析,查明发生质量缺陷的原因,对缺陷提出处理消除方案,经各方同意后,进行处理,再组织验收。对质量缺陷的调查处理,要存档备份。比对质量缺陷形成原因,对工程中存在的同类施工部门进行追溯处理。九、施工安全管理措施1、设置安全管理机构(1)建立以项目经理为首,由专职管理人员和各作业组负责人组成的施工管理组织机构,根据施工进度和施工特点,分工序制定相应的环境保护措施,加强施工管理,层层强化环境保护意识,于施工全过程跟踪监督、检查、监控、量测,及时了解情况,采取相应的对策、措施完善对周边环境的保护。(2)制定严格的奖惩条例,各级管理人员和施工作业人员责任明确,

    22、奖罚分明,加强对公路及设施保护,周边环境得到妥善的保护。(3)对所有施工人员进行安全环保教育,加强员工的安全环保意识,将安全环保工作提升到一个高度。2、设置应急组织机构(1)公司成立应急准备领导小组,由分管施工生产的副经理任组长,组员由公司工程管理部、质量技术部、安全文明部、物资设备部、办公室等部门有关人员组成O(2)项目部成立事故应急小组,应急小组成员名单如下:施工队负责人:叶剑峰:(3)事故发生时,发现人员应迅速将信息传递给项目部领导,并由应急队副队长负责报告公司领导及有关部门负责人。(4)事故应急队负责组织将受伤者转送医院或通知医院赶赴现场进行抢救,同时采取措施控制事故扩大,必要时,负责

    23、与公安消防部门、医疗单位紧急联系。(5)事故应急领导小组负责组织现场指挥、救护、车辆的使用调度等工作。(6)事故发生后,公司工程质安部应组织进行事故原因分析,填写事故调查报告。3、制定事故应急预案施工方制定了以下事故应急预案:(1)防触电伤害事故应急预案(2)防机械伤害事故应急预案(3)防中暑事故应急预案(4)防高处坠落事故应急预案(5)防塌方事故应急预案4、施工人员进入现场必须穿统一规定的工作服、戴安全帽,并检验符合安全规定。在晚上,施工人员应穿反光衣或佩带明显警告灯光标志,施工作业现场加强照明O5、在施工现场设立明显的施工标志,并在施工场地周围设置围栏和警告标志,提醒施工人员注意安全,防止

    24、与施工无关的人员进入现场。6、施工中及施工完成后,必须彻底清理施工场所的余泥、垃圾,恢复路面清洁,做到“工完料尽场地清”。7、在车道行驶车道上施工时,应在车辆来向行驶前100m处设置警示牌“前方施工,车辆慢行”警示牌。物品。做到工完、料净、场地清,实际按计划发料,避免浪费。基础施工时,开挖出所有在工地被发掘的化石、硬币及有价值的物品、文物、及有地质、考古价值的其他遗迹和物品,是国家的绝对财产,应采取合理措施,严禁施工人员或其他人移动、损害这类物品,同时立即停止施工,通知上级领导。施工场所应设围栏、警告牌、警告灯光,在交通繁忙时间,并由专人协1)事故发生时,引导现场作业人员从安全通道疏散。(2)

    25、围蔽内的作业严格按照设计图纸和方案指导施工,如果图纸中有与现场不(3)施工中特别注意保护太和南路的正常通车,规范施工,对作业工人作好教完好。车辆装载不宜过满,对易产生扬尘的车辆用蓬布盖住,在施工现场出入口设置洗车槽,配备高压水枪,车辆经过冲洗后方可进入市区。工程车辆的行驶路线和时间12、做好安全工作,减少杜绝安全事故,杜绝停工整顿。13、加强同业主代表、设计院设计人员的联系,对施工中需要作出的变更,及时用带绝缘柄的工具切断电线。切勿用金属材料或潮湿物体作救护工具,更不可接触触醒者,应使其安静休息一小时,再送往医院观察;对伤势较重,已失去知觉,但心脏是最重要的。固定的方法为:3、防中暑应急预案在

    26、7月底以前由质安部组织一次预防中暑、中暑急救程序的全员学习和培训,增强全员抗拒酷暑、预防中暑能力。丹、霍香正气水等药品。中暑症状:中暑起病急,大多数人会出现头晕、眼花、头痛、恶心、胸闷、烦躁在现场或生活区发现自己和其他人有先兆中暑和轻症中暑表现时,首先要做的是患者,应立即送医院急救,切勿拖延。途中用冰毛巾冷敷,但是不可以让中暑的人喝6、工作负责人在施工过程中发现问题时,如解决不了需向项目经理、安全员汇十六、水平导向钻进施工危险点辩识及现有控制措施类别条件,导致人员中1.采取配置太阳伞、中暑急导向孔施工盲目的施工为害行危盲目施工,造成地下管线损坏。事故/事件设备报废设备1、对现场进行管线交底;2

    27、对现场所有管线进行勘察,了解地下情况;3、施工时,避开原有地下管线,保持倍最终回扩头直径;4、对管线较密集的交叉口,进行开挖,了解管线准确位置,对较浅的管线进行加固防护。,再开挖较深的管线。导向孔施工地下较硬的物体行为危害导向员、司钻手未能及时辨明地下工作情况,造成钻机磨损,甚至损坏设备损坏设备疲劳损坏设备性能下降设备1、遇到较硬物体时,适当降低钻压,加大泥浆泵量;2、或者拉回2-3根钻杆,使钻头从上或下或左或右边绕过此障碍物。3、如果是较硬地层则应以实际情况具体考虑泥浆用量,增加钻压。导向孔施工设备过度工作行为危害碳棒工作时间较长,发热未冷却,导致烧坏事故/事件设备报废设备1、施工人员观察

    28、钻头是否出水畅通。2、导向员注意观察碳棒温度,遇持续升高立即停钻导向孔施工高压液流机械危害出钻瞬间拥有高压液流,易使围观者受伤人身伤残打击人身1、注意观察水压情况2、出钻时,做好人员疏散,降低水压3、导向员和司钻手应密切配合管材焊接漏电的设备或电源线机械危害管材焊接时,设备或电源线漏电,造成人员伤害。人身伤残触电人身严格执行一机一闸一漏电的电源箱,使用合格电源线,设备外壳直接接地。扩孔施工装卸时滑落的钻杆为害行危装卸运送钻杆时,滑落造成人员伤害。人身伤残物体打击人身规定一次不能运输超过8根(根据斗车情况)、斗车前后增加橡皮胶、两侧增加挡板扩孔施工出水不畅的回扩器行为危害回扩器出水孔不畅通,导致

    29、扩孔失败,延长工期设备损坏设备疲劳损坏设备1、安装回扩器前,应清理干净回扩器内杂物。2、回扩器进洞前应试水,保证每个出水孔畅通。孔工扩施掉落的回扩头行为危害装卸回扩头时,因配合不够而导致夹伤砸上造成伤害。人身伤残打击人身1、统一指挥,机手与装卸工必修步调一致,没有得到指令不得擅自行动;2、保持通讯顺畅孔工扩施摆动的钻杆机械危害回扩器进洞时,施工人员安全意识不强,钻杆摆动造成人体伤害。人身伤残碰撞打击人身施工人员同司钻手应密切配合,进洞前不能连续旋转回扩器。孔工扩施盲目的施工行为危害盲目的扩孔施工,造成地下管线损坏。事故/事件设备报废设备1、探清地下管线,导向时留足安全距离。2、司钻手扩进过程中

    30、应关注拉力,扭矩变化情况。有异常情况马上停机并向导向员汇报,分析原因,采取措施。孔工扩施扩孔中错误的操作行为危害扩孔过程中,操作不当或地质条件导致卡死、抱死扩孔器事故/事件设备报废设备1、导向回扩过程中,应观察返浆情况,根据不同土质制定相应泥浆配比。2、回扩过程中,遇有震动,立即停止施工,并向上级汇报。孔工清施堵塞的孔行为危害拉管前没有清孔或清孔不到位,导致拉管失败事故/事件设备报废设备1、拉管前必须清孔,使泥浆能够自由的流出;2、清孔过程不宜太快,遇有冒浆和弯度较大处应反复推拉。回拉放管回拉中过快的作业为害行危回拉过快,弯度过大,管材断裂事故/事件设备报废设备严格遵循操作规程作业,减小弯度

    31、降低回拉速度井工业工施作土方开挖施工区域安全围蔽措施不足物理危害施工区域安全围蔽措施不足,导致外人误入施工区域受伤。人身伤残绊伤落击摔扭坠打人身1、施工区域必须做好安全围蔽及警示标志措施。2、晚上设置夜间警示灯,防止外人误入工作区域O3、围蔽外设置行人专用通道土方开挖作业人员前后间距不足行为危害作业人员前后间距不足,工器具伤人。人身伤残碰撞打击人身确保作业人员前后间距不得小于3米土方开挖坑水水漏电损基排抽备或线K在内,设电源却机械危害抽水设备漏电或电源线损坏,造成人员触电。人身死亡触电人身严格执行一机一闸一漏电的电源箱,使用合格电源线,操作人员穿戴胶鞋。土方开挖土方运输车辆撒漏行为危害运输车

    32、辆将泥土带出施工现场,污染环境O环境污染/破坏工作环境污染人身工地现场必须设置洗车槽,做好有效的防撒漏、防扬尘措施,未经清洗干净的车辆不得离开工地。土方开挖土方运输车辆超载行为危害泥土车辆超载运输,导致交通事故伤人。人身伤残交通意外人身设专人监管,确保工地装载土方不得超载。方挖土开无证驾驶汽车行为危害无证驾驶汽车,导致人员伤害,车辆受损人身死亡交通意外人身汽车司机必须持有相应的合格驾驶证土方开挖施工区域物理危害施工区域安全围蔽措施不足,导致外人误入施工区域受伤。人身伤残绊伤落击摔扭坠打人身施工区域必须做好安全围蔽及警示标志措施,晚上设置夜间警示灯,防止外人误入工作区域。浇捣混凝土板垫层、底板作

    33、业人员前后间距不足行为危害前后作业人员间距不足工器具伤人人身伤残碰撞打击人身确保作业人员前后间距不得小于3米浇捣混凝土板垫层、底板手推车运送混凝土时撒把机械危害施工人员在运送混凝土时,将手推车撒把伤人。人身伤残碰撞人身禁止手推车运送混凝土时撒把人工平整沟底手推车撒把行为危害施工人员在运送混凝土时,将手推车撒把伤人。人身伤残碰撞人身禁止手推车运送混凝土时撒把砌砖运石块过车毛砖载氤斗送、装满行为危害电缆井砌筑时,斗车运送毛石、砖块装载过满,易翻车伤人。人身伤残碰撞人身1.搬运砖石料的工器具要牢固;2.搬运砖石料要量力而行,往沟槽里下料时要采用滑道,且下面不准有人。砌砖整理砖毛石操作不当行为危害电缆

    34、井砌筑时,整理砖毛石操作不当,伤人。人身伤残碰撞打击人身不准向有人的方向打砖石圈梁混凝土浇筑手推车运送砂浆时撒把行为危害施工人员在运送砂浆时将手推车撒把伤人人身伤残碰撞人身禁止手推车运送砂浆时撒把拆模养护将带钉模板随意乱放O行为危害拆模时,将带钉模板随意乱放扎脚伤人。人身伤残刺伤人身拆模时,不得乱扔乱放,做到工完料清。拆模养护混凝土养护不足强度不够机械危害没有做好混凝土的养护,强度不够,造成基础受损。一般事故事故/事件坍塌人身混凝土养护时间应三7天,有添加剂时应打14天。铺设预制盖板搬运铺设混凝土预制盖板操作不当行为危害混凝土预制盖板操作不当,易砸伤手脚。人身伤残碰撞人身1.搬运预制盖板的工器

    35、具要稳固可靠,同时做好前后扶稳的配合;2.搬运预制盖板要量力而行,不许从高处翻下;3.作业人员要相互配合默契。铺设预制盖板电缆坑盖板摆放不稳行为危害保护盖板放置在电缆坑边的土方上,摆放不稳,造成盖板滑落伤人。人身伤残打击人身保护盖板放摆放应整齐、合理、安全。井填沟回操作人员前后间距不足环境危害前后作业人员间距不足工器具伤人人身伤残碰撞人身前后作业人员间距不得小于3米2、区域外部风险评估作业任务作业步骤危害名称危害类别危害分布、特性及产生风险条件可能导致的风险后果细分风险种类风险范畴现有的控制措施开电管作Ik非挖缆道业施工作业中抢劫行为危害路上遇抢劫人身伤残身伤人受人身1、报警施工作业中阻塞行人道行为危害因施工而占用行人道人身伤害人身受伤人身1、用施工围蔽栏设置人行通道。开电管作也非挖缆道业施工作业中横跨马路交通意外施工人员横过马路人身伤害身伤人受人身1、施工人员过马路时穿反光衣操作人员相关证件附图:顶管机械合格证


    注意事项

    本文(顶管施工方案非开挖电缆管道专项施工方案.docx)为本站会员(田海滨)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!
