欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    塔吊覆盖区域安全防护施工方案.doc

    • 资源ID:57009       资源大小:65.50KB        全文页数:7页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    塔吊覆盖区域安全防护施工方案.doc

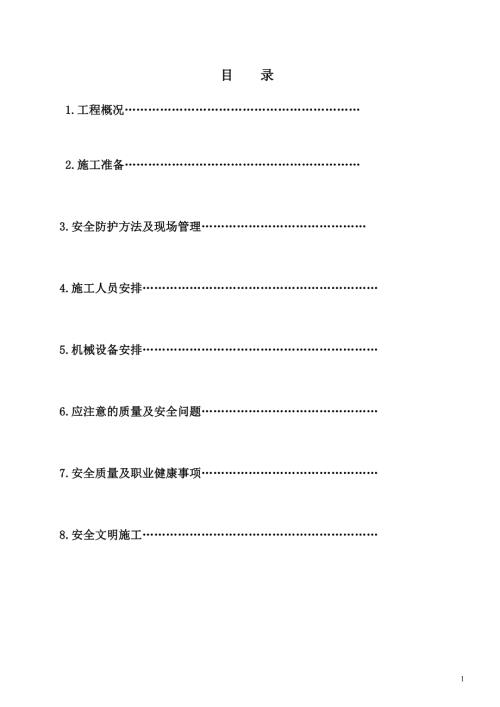

    1、目 录1.工程概况 2.施工准备3.安全防护方法及现场管理4.施工人员安排5.机械设备安排6.应注意的质量及安全问题7.安全质量及职业健康事项8.安全文明施工塔吊覆盖区域安全防护施工方案一、工程概况本工程为西安市凤城医院门诊住院综合大楼工程:结构形式为框架剪力墙结构,地下两层,地上15层,主要由地下停车场,主楼及裙楼组成,建设地点在现医院内部,由于施工期间医院需要正常营业,故本工程分为两次施工,本次主要施工主楼及裙房,待基本满足使用要求后,再对剩余地下两层进行施工,因本工程建设地点在医院内部,场地十分狭小,且施工楼层周围被原建筑物包围,又有人行通道道路,由于场地原因,为满足施工需要根据现场实际

    2、情况,决定将施工塔吊安装于裙楼内,(具体位置见总平图)覆盖范围包括许多原建筑及通道,为保障医院正常营业及施工安全,必须对塔吊施工覆盖区域进行安全防护。 具体防护位置见(塔吊覆盖区域安全防护平面布置图)二、施工准备 1根据现场实际测量绘制总平面布置图;2对施工作业班组进行安全技术交底;3安排施工作业计划,并根据计划提出机械材料投入计划;4清除现场障碍:配合建设单位将施工区域内所有障碍物进行清理拆除或搬迁。 5进场的所有材料必须满足相关规范要求,有出场合格证,需要复检材料必须进行复检,复检合格后方可用于现场。6施工作业人员必须有上岗证操作证,人员已落实。7施工所需的机械已准备到位。三、安全防护方法

    3、及现场管理根据现场实际情况:对防护区域采用钢管脚手架进行安全防护。安全防护所需脚手架钢管采用48.33.6钢管, 全部钢管进行除锈刷漆,两遍防腐漆两遍面漆,面漆颜色采用黄黑相间,竹架板采用标准楠竹架板,木板采用50厚松木板,对现场防护区域共分为9个区。 1针对住院部西侧道路防护,为方便人员通行及人员安全,搭设安全通道通道宽度6m,长度38m。高度5m。立杆间距1.5m,立杆下方设置木垫板,两侧设置水平杆,4m高位置设置第一层防护层,第一层防护采用50厚松木板,4.6m位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,通道内设置斜撑,增加架

    4、体承载力和稳定性。防护通道两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,考虑紧靠基坑一侧存在物体从侧面进入的隐患,特对靠基坑一侧采用15厚竹胶板进行全部封堵。具体搭设图见(附图1)2. 针对办公楼南侧道路防护,为方便人员通行及人员安全,搭设安全通道通道宽度4.5m,长度67m。高度5m。立杆间距1.5m,立杆下方设置木垫板,两侧设置水平杆,4m高位置设置第一层防护层,第一层防护采用50厚松木板,4.6m位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,通道内设置斜撑,增加架体承载力和稳定性。防护通道两侧连续布置剪刀撑,防护棚周围采

    5、用密目网进行全部围护,考虑紧靠基坑一侧存在物体从侧面进入的隐患,特对靠基坑一侧采用15厚竹胶板进行全部封堵。具体搭设图见(附图2)3. 针对门诊大楼北侧和东侧道路防护,为方便人员通行及人员安全,搭设安全通道通道宽度4.5m,长度57m。高度5m。立杆间距1.5m,立杆下方设置木垫板,两侧设置水平杆,4m高位置设置第一层防护层,第一层防护采用50厚松木板,4.6m位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,通道内设置斜撑,增加架体承载力和稳定性。防护通道两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,具体搭设图见(附图3)4.

    6、针对门诊大楼北侧药库防护,为保障药库内人员及物品安全,搭设安全防护棚,防护棚宽度5m,长度40m。高度6m。立杆间距1.5m,立杆下方设置木垫板,紧靠基坑一侧立杆,利用原基坑锚索上的槽钢,在槽钢上焊钢筋头进行立杆固定,两侧设置水平杆,在距离药库顶板300高位置设置第一层防护层,第一层防护采用50厚松木板,距离一层600位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,具体搭设图见(附图4)5. 针对人行天桥及门卫室防护,为保障天桥内人员过往安全,搭设安全防护棚,防护棚宽度4.5m

    7、长度41m。高度8.2m。立杆间距1.5m,立杆下方设置木垫板,两侧设置纵向水平杆,天桥通道下方设横向水平杆,在距离天桥顶板200高位置设置第一层防护层,第一层防护采用50厚松木板,距离一层600位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,具体搭设图见(附图5)6. 针对临建房项目部及劳务队办公室防护,为保障办公人员安全,搭设安全防护棚,防护棚宽度6m,长度60m。高度5m。立杆间距1.5m,立杆下方设置木垫板,两侧设置纵向水平杆,横向水平杆在防护层设置,4m高位置设置第

    8、一层防护层,第一层防护采用50厚松木板,4.6m位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护。具体搭设图见(附图6)7. 针对住院部三层大楼防护,为保障住院部工作人员及病人安全,搭设安全防护棚。防护棚宽度15m,长度38m。高度16.5m。由于防护棚高度较高且12m高无法进行横行拉结,防护棚采用立柱,立柱间距3m,立杆下方设置木垫板,防护棚两侧及立柱两侧设置纵向水平杆,由于大楼自身跨度较大,横行水平杆无法直接连接,在楼面以上200处设置桁架进行架体横向拉结。在桁架上设置第一层

    9、防护层,第一层防护采用50厚松木板,距离第一层防护600高设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护。具体搭设图见(附图7)8. 针对医院三层办公楼防护,为保障医院办公人员安全,搭设安全防护棚。防护棚宽度11.5m,长度87m。高度16.4m。由于防护棚高度较高且12m高无法进行横行拉结,防护棚采用立柱,立柱间距3m,立杆下方设置木垫板,防护棚两侧及立柱两侧设置纵向水平杆,由于大楼自身跨度较大,横行水平杆无法直接连接,在楼面以上200处设置桁架进行架体横向拉结。在桁架上设置第一

    10、层防护层,第一层防护采用50厚松木板,距离第一层防护600高设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护。具体搭设图见(附图8)9. 针对基坑西侧锅炉房及配电房防护,为保障人员过往及工作安全,搭设安全防护棚,防护棚宽度6m,长度57m。高度5m。立杆间距1.5m,立杆下方设置木垫板,两侧设置纵向水平杆,防护层设横向水平杆,在距离建筑物顶板200高位置设置第一层防护层,第一层防护采用50厚松木板,距离一层600位置设置第二层防护第二层防护采用竹架板。上部预留400高进行封闭,防止物

    11、体坠落后弹出防护层,出现安全事故,防护棚两侧连续布置剪刀撑,防护棚周围采用密目网进行全部围护,具体搭设图见(附图9)四、施工人员安排序号工 种单位数 量备 注1技术员人1全过程2安全员人2全过程3施工员人1全过程4材料员人4全过程5架子工人10全过程6普工人15全过程五、机械设备安排序号名 称型 号数量规格备注1塔吊12自卸汽车420T六、应注意的质量及安全问题1材料的合格证及复检报告,架体连接可靠,扣件松动脱落。2 基座牢固可靠,满足承载力要求。3 立杆垂直度,水平杆是否在同一平面。4.主节点处个扣件中心距同步立杆上两个相隔对接扣件的高差,立杆上对接扣件至主节点的距离,纵向水平杆上的对接扣件

    12、至主节点的距离。5.定期对下列项目的检查:A杆件的设置和连接,支撑门洞桁架的构造。B地基应无积水,底座应无松动,立杆应无悬空。C扣件螺丝应无松动,七、安全及职业健康事项1进入施工现场必须戴安全帽,安全帽必须符合标准要求。2明确项目部各级安全责任,并定期检查执行情况。3制定脚手架搭设安全技术措施,并向班组进行交底。4项目部配备专职安检员,班组设兼职安检员,对安全活动进行指导和管理。5对安全检查中存在的事故隐患做到定人、定措施、定时间进行整改。6每班前进行安全活动,并做好记录。7脚手架搭设时,应随时检查,发现问题及时解决,整改,整改完后方可继续下步工作。8施工机械在使用前必须检查,不得带病工作。9现场用电由专业电工负责管理,现场供电必须符合安全用电规范标准。一切电气设备的接线维修及拆线均由维修电工操作,一切用电设备都要做好接地。严禁使用破线。电线铺设应防砸,防碾压,以免发生漏电及触电事故。10酒后严禁上岗。八、安全文明施工 1.进场所有材料分类堆放整齐,有固定的堆放场地,所有钢管进行除锈刷漆。 2.施工作业人员穿戴整齐,所有高空作业人员佩戴安全带,每天施工作业完对现场进行清理,对未用完材料放在安全可靠的地方,并进行分类码放。 编制单位:陕西有色风城医院项目部 编制日期:2012-2-167
