欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    验收会议纪要模板(9篇).docx

    • 资源ID:576485       资源大小:21.01KB        全文页数:24页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

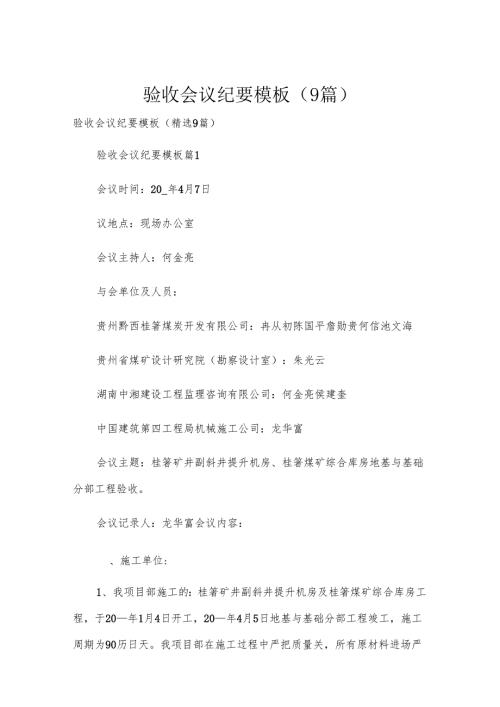

    验收会议纪要模板(9篇).docx

    1、验收会议纪要模板(9篇)验收会议纪要模板(精选9篇)验收会议纪要模板篇1会议时间:20_年4月7日议地点:现场办公室会议主持人:何金亮与会单位及人员:贵州黔西桂箸煤炭开发有限公司:冉从初陈国平詹勋贵何信池文海贵州省煤矿设计研究院(勘察设计室):朱光云湖南中湘建设工程监理咨询有限公司:何金亮侯建奎中国建筑第四工程局机械施工公司:龙华富会议主题:桂箸矿井副斜井提升机房、桂箸煤矿综合库房地基与基础分部工程验收。会议记录人:龙华富会议内容:、施工单位:1、我项目部施工的:桂箸矿井副斜井提升机房及桂箸煤矿综合库房工程,于20年1月4日开工,20年4月5日地基与基础分部工程竣工,施工周期为90历日天。我项

    2、目部在施工过程中严把质量关,所有原材料进场严格遵循先检后用的原则,按规范要求进行见证取样,若有不合格品,立即清除场地,严禁投入使用。粒、砂浆配合比严格按照实验室试验报告进行拌制,粒试块均按规范要求留置。在施工过程中虽然存在一些问题或超过规范标准,但是经监理及业主下达书面整改通知或口头整改通知后,我项目部立即整改并经复检合格后再进行下一道工序施工。2、经检查,桂箸矿井副斜井提升机房、桂箸煤矿综合库房轴线及标高尺寸偏差值均在规范允许偏差范围内,外观质量符合设计及规范要求,我项目部将桂箸矿井副斜井提升机房、桂箸煤矿综合库房地基与基础分部工程质量自评为合格。二、设计单位:1、从现场验收检查结果观察,桂

    3、箸矿井副斜井提升机房独立基础及设备基础预留洞尺寸偏差值(最大5mm)均在规范允许偏差范围内,柱浇筑及砖砌体外观质量良好。2、桂箸煤矿综合库房轴线总尺寸偏差大15mm,其偏差值在规范允许偏差范围内,请施工单位在其施工主体工程时,将此尺寸平均分布至各跨度中,粒及砖砌体外观质量良好。3、桂箸矿井副斜井提升机房、桂箸煤矿综合库房回填土应采用水夯密实后再进行浇筑地面於。4、总体质量较好,杜无孔洞、蜂窝、麻面,符合设计及规范要求,我单位将桂菁矿井副斜井提升机房、桂箸煤矿综合库房地基与基础工程质量评定为合格。三、建设单位:1、从现场验收检查结果观察,桂箸矿井副斜井提升机房独立基础及设备基础预留洞尺寸偏差值(

    4、最大5mm)虽然在规范允许偏差范围内,但请施工单位在以后的工程施工中严格控制,硅浇筑及砖砌体外观质量良好。2、由于校龄期原因,资料暂时未整理齐全,请施工单位尽快将资料整理完整后报送监理审查。3、桂箸煤矿综合库房轴线总尺寸偏差大15mm,其偏差值在规范允许偏差范围内,请施工单位在其施工主体工程时,将此尺寸细化,粒及砖砌体外观质量良好。4、桂箸矿井副斜井提升机房、桂箸煤矿综合库房回填士应采用水夯密实后再进行浇筑地面校。5、总体质量较好,跄无孔洞、蜂窝、麻面,符合设计及规范要求,我单位将桂箸矿井副斜井提升机房、桂箸煤矿综合库房地基与基础工程质量评定为合格。四、监理单位:1、由于球龄期原因,资料暂时未

    5、整理齐全,为保证施工进度的正常进行,我单位同意施工单位的意见,先进行实体质量验收,待实验室出具社报告后尽快将资料整理完整后报送监理审查。2、我项目监理部在施工过程中严把质量关,所有原材料进场后都必须先取样送检,取得实验室实验报告后再允许使用于工程,若有不合格品,立即清除场地,严禁投入使用。粒浇筑时,我项目部监理人员进行监理旁站,督促施工单位严格按照实验室配合比进行配制,粒试块按规范留置。3、从现场验收检查结果观察,桂箸矿井副斜井提升机房及桂箸煤矿综合库房尺寸偏差值均在规范允许偏差范围内,建浇筑及砖砌体外观质量良好。4、根据建设单位及设计单位要求,桂箸矿井副斜井提升机房、桂箸煤矿综合库房回填土应

    6、采用水夯密实后再进行浇筑地面聆。5、总体质量较好,於无孔洞、蜂窝、麻面,符合设计及规范要求,我单位将桂箸矿井副斜井提升机房、桂箸煤矿综合库房地基与基础工程质量评定为合格。会签:贵州黔西桂箸煤炭开发有限公司:贵州省煤矿设计研究院(勘察设计室):湖南中湘建设工程监理咨询有限公司:中国建筑第四工程局机械施工公司:验收会议纪要模板篇2工程名称:天门市世纪大厦人防工程时间:20年1月20日地点:建设单位:防火密闭门施工单位:设计单位:湖北省人民防空办公室:天门市人民防空办公室:监理单位:施工单位:李传凯:今天我们应湖北华顶建筑工程有限公司的邀请,参加世纪大厦人防工程防火密闭门以及工程竣工验收,首先请施工

    7、单位向在坐的各位专家介绍一下工程施工的质量情况。潘文华:向各相关单位介绍工程施工质量情况,企业对该孔口防护工程的质量评价为合格。肖新仿:向各相关单位介绍工程施工质量情况,企业对该单位工程的质量评价为合格。李传凯:向各相关单位介绍监理单位的质量评估意见。根据我们平时监理过程中撑握的施工质量情况结合施工过程中的各项检测数据和施工资料,我们同意施工单位对该孔口防护分部、以及该单位工程按合格等级进行验收,验收合格。省人防办李工:同意验收。市人防办艾科长:同意验收。何中刚:同意验收代官兵:同意验收。省人防办李工:今天的会议从组织以及验收程序和到会人员都是符合规范要求的,各单位的验收意见也是统一的,我们同

    8、意各单位的验收意见,验收合格。何中刚:下面我要就刚才查验实体质量时发现的几个问题给施工单位提几点意见,1、大门右侧的通风管没有预留;2、气门测量管没有安装;3、排风竖井没有预留;丰细江:下面我要就何工说的补充几点:1、防护洞口门槛高度没有按规范施工,建筑地面应平门前钢板;2、防火设备没有安装吊钩;丰细江:我和何工说的几个问题希望施工单位尽快整改到位后报监理以及建设单位复查。建设单位:设计单位:监理单位:施工单位:监督单位:竣工验收整改回复20_年1月20日对天门市世纪大厦人防工程竣工验收时发现的问题已整改到达要求,详细内容如下:遗留问题:1、大门右侧的通风管没有预留;2、气门测量管没有安装;3

    9、排风竖井没有预留;4、防护洞口门槛高度没有按规范施工;5、防火设备没有安装吊钩;整改回复:1、大门右侧通风管已按规范预留。2、气门测量管已按设计要求安装到位。3、排风竖井已按规范预留。4、已按设计要求(建筑地面应平门前钢板)安装。5、所有防火设备均已按设计要求安装吊钩。建设单位:监理单位:负责人:负责人:年月日年月日施工单位:项目负责人:年月日验收会议纪要模板篇3工程名称:地点:参加单位:设计单位:市人防办:区人防办:建设单位:监理单位:施工单位:记录员:内容:施工单位:我方在监理单位、建设单位的严格监督下对钢筋、混凝土基础工程、地下室防水分部质量进行了严格控制。技术资料严格按照规范质量评定

    10、验收标准对各分项、分部进行实测,均符合设计及有关国家建设工程验收规范要求。根据实测评定结果,地下室人防结构分部工程质量自评为优良。监理单位:由于各单位对工程的大力配合及支持,项目监理部实行三控制、二管、一协调工作,本着公正、独立、自主原则,严格按照监理程序开展监理工作,及时协调施工过程中的难题。以事前、事中控制为主,以事后控制为辅,对工程质量、进度、投资和安全进行监控,要求施工单位严格按实际图纸施工。进入现场材料、配件均进行现场见证取样检验,合格后方可使用。人防地下室结构工程的技术资料均齐全且验收合格,质量控制资料齐全,观感质量完好,因此本分部工程评定为优良等级。人防设计院:经过现场验收,符合

    11、实际要求,同意通过地下室人民防空工程验收。设计单位:经过现场验收,符合设计要求,同意通过地下室人民防空工程验收。人防办:从现场施工质量和资料反映施工、监理等相关单位日常质量控制上相当严格,经过现场验收,评定人民防空地下室为优良。同意验收。建设单位:由设计院、监理单位、施工单位共同对人民防空地下室进行了防空验收工作,先对防空地下室结构实体等进行实体核查,确认人防工程符合要求及规范,并审查了工程资料,资料齐全、合格。均达到验收标准,同意验收。设计单位:人防设计院:建设单位:监理单位:施工单位:验收会议纪要模板篇4时间:20年5月24日地点:公司六楼会议室参加人员:一、工程管理室质量主管刘科长通报了

    12、公司5月份的工程质量管理情况。并提出下月工程质量管理要求。重点内容如下:1、结合建设部和质检总局发布的关于进一步加强建筑工程使用钢筋质量管理工作的通知建质20_26号要求,对在建工程的钢筋验收和使用状况进行全面检查、包括:1)钢筋进场合格证明及复试报告;2)钢筋加工和安装质量;3)钢筋隐蔽记录及检验批检查记录;4)现场抽验。2、基于上月混凝土试块质量的问题,跟踪对现浇混凝土的验收情况。3、工程材料检验和过程试件的检测的策划,检查报表情况。4、分部工程安全使用功能检测的管理,检查检测申请和检测报告。5、要求接受本钢建设公司安全质量处和本钢工程质量处春检的工程队,对检查提出的问题制定处理方案,在6

    13、月10日前完成整改处理。通知工程管理室验证合格后,请上级质量处验证。二、工程管理室工程技术主管宋科长讲了尾工处理的存在问题和要求;还要求按照施工图纸内容施工。个别工程队预算报了,活没干的,而且图纸作为竣工资料却上交了的,要求要抓紧时间组织人员进场施工。三、工程管理室总工办池主任讲的三点要求:1、十项新技术,各工程队要认真学习,并将学习心得形成总结性资料上报到总工室;2、工法目前为止有两家上报,未上报的按规定处理;3、现在上报的方案有的审批程序不对,还有专项方案编制不及时的。如果不随工程进度同步上报方案,在公司大例会通报批评。四、安全科吴科长介绍了扣件式脚手架新规范的要求,内容如下:新规范要求工

    14、程队在编制脚手架专项施工方案时,应有计算和安全系数的确定;扣件进场验收要求细化管理,脚手架拆除过程要符合专项方案的顺序。指出操作人员需要持证上岗。五、生产副经理张经理在会上提出的要求如下:1、对不来开会还没有请假的工程队,部门要拿出处理意见。下个月开始,哪个队主管技术质量负责人没来,对其处罚200元;2、各队技术负责人和质量检查员不能是一个人担当,队质检员要求有技术职称或技师职称;各队上报的情况要送组织部备案。3、尾工的事,要及时处理,保证质量,不能再出质量问题。目前有些工程质量已影响到公司外揽活。因此,要求在座的各位把在手的工程质量管好,做好工程收尾工作。避免再发生尾工。前几天,公司针对矿山

    15、厂区尾工处理开了专题会,要求整改完成时间是本月底,未处理完的一项罚工程队队长壹仟元;4、工程质量检查,上级主管部门春检文件通知已下发一周,此次检查对出现问题的单位,公司要在大例会通报批评,加倍处罚。本月7号集团公司大例会通报批评我公司丹东不锈钢工程和厂区旋流池工程存在的质量问题,给矿建公司造成了极大的负面影响,同意工程管理室给金结厂长和士三队长各罚款贰佰元的处理决定。最后,要求工程队回去之后,对各部门在会上提出的要求,要认真落实。各部门要按照公司管理制度严格考核。验收会议纪要模板篇5公司各部门、各煤业公司、各项目部:为促进国泰公司所属各煤业的三类工程生产计划任务的落实,公司将于6月26日起对

    16、各煤业的基建工作进行工程质量与进度验收,要求各单位做好准备工作。一、验收检查组组长:IIn副组长:222,333成员:生产建设部、安监部、工程预决算部、总工办、机运部、调度室等部门负责人及相关专业人员。生产建设部、安监部、工程预决算部、总工办、机运部、调度室、等部门各专业抽调数人参加,对各单位工程现场实测,通过讨论、研究评定,进行质量标准化打分,确定等级。生产部负责月末验收检查的组织工作。二、验收检查的主要内容1、6月份施工工程质量及进度。2、复查5月份工程质量验收检查存在问题的整改情况。3、结合各矿月度进度平面图,核对15月份进尺完成的准确性。三、月度验收检查依据1、三类工程质量验收规范;2

    17、三类工程山西省安全质量标准化标准;3、公司制定的相关工程质量验收管理办法;4、灵国能发20_53号生产经营管理职务过错行为处理办法。四、月度验收的几项要求(一)各项目部要做好以下准备工作1、各单位工程施工作业现场标定好中腰线、打好检查孔、准备好锚杆(锚索)拉拔工具(量具)、钢尺、线绳等,如不齐全按相关规定处理。2、各矿井巷工程必须标定巷道里程(巷道拨门位置起每50米标定一组)。3、各项目部准备好三类工程月度分部、分项同步内业资料,否则不予验收。4、各项目部按照设计图纸和施工作业规程要求,认真做好巷道成巷工作,未达到设计标准的不成巷工程一律不予验收。5、各项目部按照专业安排相关专业人员做好分组

    18、陪验准备工作。(二)各煤业公司要做好以下工作1、各煤业公司提前做好工程初验工作,并要有初步验收的实测记录、掘进质量标准化初步打分情况表、进度汇总表、验收人员均签字的初验评定表、台账等相关资料,无初验评定表或初验评定表不合格公司不予验收,资料不齐全的追究相关人员的责任。2、核对前期月度进尺情况,发现有虚报现象者,按灵国能发20_53号生产经营管理职务过错行为处理办法追究有关人员的责任3、对于5月份验收存在的问题,本月验收重复出现时追究有关人员的责任。4、各煤业公司组织好验收碰头和总结会议地点、准备好公司验收所用的验收检查空表及质量标准化检查空表格、按照专业安排好相关陪验专业人员,相关副矿长必须下

    19、井亲临现场。(三)对参与验收人员的几项要求1、参与验收的人员必须做到清正廉洁,秉公办事,拒收礼金礼品,如有徇私舞弊行为者,一旦查出将从严处理。2、项目部管理人员在验收过程中自身要行为端正,严禁贿赂各级验收人员,如若有此行为,查出后将对项目部工程中扣除适当比例的工程款。五、验收检查时间表:1、26日:11煤业2、27日:22煤业3、28日:33煤业4、30日:44煤业验收会议纪要模板篇6工程名称:武汉市江汉区马场路小学教学综合楼会议地点:工地现场办公室会议时间:20年12月10日建设单位:武汉市江汉区教育局,张久建、刘萍设计单位:武汉东艺建筑设计有限公司设计,陈晓东、付涛、朱卫东、王良兵勘察单位

    20、武汉市勘测设计研究院,彭华中监理单位:武汉建设技术发展有限公司,吴艾、段翠荣、陈朝晖、白雄施工单位:湖北中大建设有限公司,林彬、张小婷监督单位:武汉市江汉区建筑管理站,周琦、郁聪会议内容:经甲方组织,于20年12月10日对武汉市江汉区马场路小学教学综合楼工程进行竣工验收,经归纳意见如下:施工单位:本工程至开工以来,便严格按照设计图纸、设计变更及规范要求施工,各分部工程施工均由监理工程师全程监理,每道工序施工完后均由我方先自检,自检合格后报监理工程师验收。经监理工程师验收通过后,方才进行下道工序的施工。在原材料控制上,所有进场材料均有产品合格证、复检报告,经检验合格后方投入使用。本工程基础、主

    21、体分部在前期已经设计、勘察、建设、监理及建筑管理站各方共同验收合格,现上报本工程的竣工验收。监理单位:本工程至20_年5月8日开工到8月底完工,施工工期较紧,施工进度较快。我方监理工程师全过程进行跟踪监督和质量把关工作,严格要求施工单位按合同要求、设计图纸意图及规范要求施工,工程材料严格执行现场见证取样送检制度,经复检合格后同意使用于本工程。本工程技术资料基本齐全,工程物资文件真实、齐全、有效。各分部分项工程的质量均符合设计及施工规范要求,符合合同约定要求,符合工程建设强制性标准要求,符合国家有关法律、法规,同意竣工验收。勘查单位:本工程的地质情况由我单位进行勘察的,基础采用预应力静压管桩桩基

    22、及钢筋柱承台基础,根据基础验收及本工程的沉降观测结果满足规范要求,同意本工程的竣工验收。设计单位:本工程总体建设很好,与设计图纸一致,但外阳台挡水线内侧部分需要重新处理一下,同时希望加强后期的沉降观测工作。经过对该工程各阶段施工及验收的参与,该工程符合设计及施工规范要求,符合工程建设强制性标准要求,工程结构安全可靠,同意竣工验收。建设单位:本工程总体施工质量良好,整体符合竣工验收条件,同意各方意见,对本工程进行竣工验收。但局部存在的小问题,还请施工单位尽快整改。室外消火栓的位置需要靠墙边方向移动,钢制门的窥视窗部分安装需要完善,桥架吊杆漏刷部分需补刷防锈漆及面漆,做好桥架及消防管道节点的保洁工

    23、作。建筑管理站:根据现场验收,工程总体施工质量较好,结构安全情况良好,需要提出的是出屋面的PVC管为安全起见要装管卡,屋面落水口处需增设雨水菌,一楼架空层地面同室外地面结合处高差要做防护措施。图书室外阳台地漏有少部分积水,需要调整一下。同意本工程竣工验收,请施工方尽快处理、完善各单位提出需整改的地方,收集、整理好资料,完成竣工备案。验收会议纪要模板篇7会议时间20_年03月25日会议地点工地会议室总包单位中国建筑一局(集团)有限公司项目经理(会议主持人)郭晴建设单位大同富力城负责人签字苏庆华分包单位、负责(授权委托人签字)会议内容1、截至3月25日,本月在施班组陆续全部进场,尽快组织好施工,保

    24、证进度2、新进场人员花名册、合同齐全,进场培训正常。3、由于近期天气还是比较冷,注意保暖,暖气供应不良,及时上报抢修,确保供暖正常。4、决议及方案1、滞后的劳务管理工作,须在4月10号前整改完毕,及时上报相关单位,劳务费的支付不受备案等客观原因的影响;2、部分班组人员身份证尚未换二代证,必须按要求提供,否则不得办理相关进场手续;3、退场班组尚未付清的劳务费,按合同及当地相关要求在离场前支付完成。记录人(总包劳务力管理员)验收会议纪要模板篇8会议时间:20年3月31日会议地点:会议议题:一人防工程竣工验收参加单位及人员:会议主持人:会议议程及内容:建设单位(林勇志):阳光在线小区地下车库人防工程

    25、各项分部、分项已验收合格,资料齐全,同意竣工验收。施工单位(刘仁波):阳光在线小区地下车库人防工程于20年10月8日开工,在整个施工过程中严格按照图纸及规范要求施工,各项施工程序自检后报监理核查并符合要求,各分部分项工程已验收合格,并达到验收规范要求,各项工程资料齐全,工程质量符合设计规范要求,我单位自评合格,达到竣工验收条件,同意竣工验收。监理单位(朱屹):本工程的监督程序及监督过程均符合监理规范要求,每项程序经施工方自检合格后报监理复核,坚持先报后验的原则,各分部分项资料齐全,同意竣工验收。勘察单位(李红忠):阳光在线小区地下车库人防工程结构质量符合设计及规范要求,工程资料齐全,同意竣工验

    26、收。设计单位(周莉萍):各项施工已按施工图纸及设计、规范要求施工完毕,各项检测资料齐全,均符合设计及验收规范要求,同意竣工验收。建设单位(盖章)代表人签字:勘察单位(盖章)代表人签字:设计单位(盖章)代表人签字:监理单位(盖章)代表人签字:施工单位(盖章)代表人签字:验收会议纪要模板篇9工程名称:时间:20年1月20日地点:建设单位:防火密闭门施工单位:设计单位:湖北省人民防空办公室:天门市人民防空办公室:监理单位:施工单位:李传凯:今天我们应湖北华顶建筑工程有限公司的邀请,参加世纪大厦人防工程防火密闭门以及工程竣工验收,首先请施工单位向在坐的各位专家介绍一下工程施工的质量情况。潘文华:向各相

    27、关单位介绍工程施工质量情况,企业对该孔口防护工程的质量评价为合格。肖新仿:向各相关单位介绍工程施工质量情况,企业对该单位工程的质量评价为合格。李传凯:向各相关单位介绍监理单位的质量评估意见。根据我们平时监理过程中撑握的施工质量情况结合施工过程中的各项检测数据和施工资料,我们同意施工单位对该孔口防护分部、以及该单位工程按合格等级进行验收,验收合格。省人防办李工:同意验收。市人防办艾科长:同意验收。何中刚:同意验收代官兵:同意验收。省人防办李工:今天的会议从组织以及验收程序和到会人员都是符合规范要求的,各单位的验收意见也是统一的,我们同意各单位的验收意见,验收合格。何中刚:下面我要就刚才查验实体质

    28、量时发现的几个问题给施工单位提几点意见,1、大门右侧500_600的通风管没有预留;2、气门测量管没有安装;3、排风竖井没有预留;丰细江:下面我要就何工说的补充几点:1、防护洞口门槛高度没有按规范施工,建筑地面应平门前钢板;2、防火设备没有安装吊钩;丰细江:我和何工说的几个问题希望施工单位尽快整改到位后报监理以及建设单位复查。建设单位:设计单位:监理单位:施工单位:监督单位:竣工验收整改回复20_年1月20日对天门市世纪大厦人防工程竣工验收时发现的问题已整改到达要求,详细内容如下:遗留问题:1、大门右侧500_600的通风管没有预留;2、气门测量管没有安装;3、排风竖井没有预留;4、防护洞口门槛高度没有按规范施工;5、防火设备没有安装吊钩;整改回复:1、大门右侧500_600通风管已按规范预留。2、气门测量管已按设计要求安装到位。3、排风竖井已按规范预留。4、已按设计要求(建筑地面应平门前钢板)安装。5、所有防火设备均已按设计要求安装吊钩。建设单位:监理单位:负责人:负责人:20_年_月_日20_年_月_日施工单位:项目负责人:20年月曰


    注意事项

    本文(验收会议纪要模板(9篇).docx)为本站会员(peixunshi0)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
