欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    电力建设施工及验收技术协议.docx

    • 资源ID:587595       资源大小:17.10KB        全文页数:9页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    电力建设施工及验收技术协议.docx

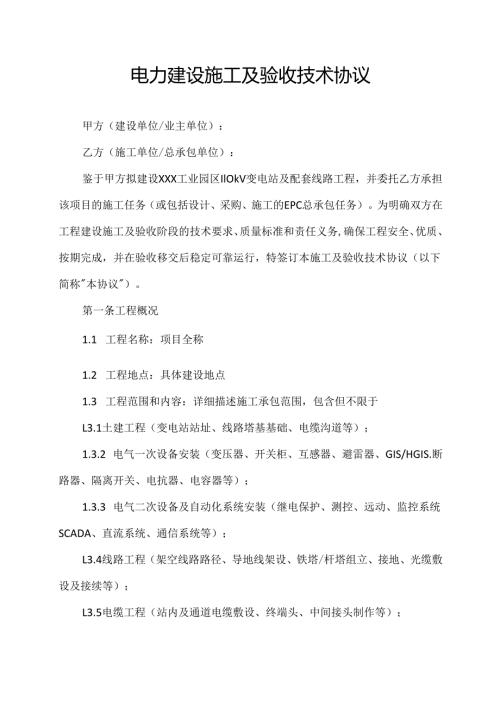

    1、电力建设施工及验收技术协议甲方(建设单位/业主单位):乙方(施工单位/总承包单位):鉴于甲方拟建设XXX工业园区IlOkV变电站及配套线路工程,并委托乙方承担该项目的施工任务(或包括设计、采购、施工的EPC总承包任务)。为明确双方在工程建设施工及验收阶段的技术要求、质量标准和责任义务,确保工程安全、优质、按期完成,并在验收移交后稳定可靠运行,特签订本施工及验收技术协议(以下简称本协议)。第一条工程概况1.1 工程名称:项目全称1.2 工程地点:具体建设地点1.3 工程范围和内容:详细描述施工承包范围,包含但不限于L3.1土建工程(变电站站址、线路塔基基础、电缆沟道等);1.3.2 电气一次设备

    2、安装(变压器、开关柜、互感器、避雷器、GIS/HGIS.断路器、隔离开关、电抗器、电容器等);1.3.3 电气二次设备及自动化系统安装(继电保护、测控、远动、监控系统SCADA、直流系统、通信系统等);L3.4线路工程(架空线路路径、导地线架设、铁塔/杆塔组立、接地、光缆敷设及接续等);L3.5电缆工程(站内及通道电缆敷设、终端头、中间接头制作等);136通信与调度自动化配套工程;1.3.7 配套附属设施(照明、消防、安防、暖通、给排水、防雷接地等)。1.4 工程规模与主要技术参数:简述电压等级、容量、线路长度、主要设备参数等。1.5 计划工期:开工日期:年月曰;竣工日期:年月日(以甲方开工令

    3、或合同约定为准)。第二条遵循的标准、规范2.1 乙方必须严格遵守中华人民共和国现行有效的法律、法规及行政规章。2.2 乙方在工程设计(如适用)、设备材料采购、施工、调试及验收过程中,必须遵循但不限于以下最新有效版本的国家、行业及地方标准、规范、规程:1.GB50148-2010电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范;2.GB50147-2010电气装置安装工程高压电器施工及验收规范;3.GB50150-2016电气装置安装工程电气设备交接试验标准;4.GB50168-2018电气装置安装工程电缆线路施工及验收标准;5.GB50169-2016电气装置安装工程接地装置施工及

    4、验收规范;6.GB50233-2014U10kV-750kV架空输电线路施工及验收规范;7.GB50194-2014建设工程施工现场供用电安全规范;8 .DL/T5161.X电力建设施工质量验收及评价规程(系列标准);9 .DL/T5437-2009电力建设工程监理规范;10 .DL/T634.5104远动设备及系统传输规约等调度自动化系统相关标准。IL经甲方确认的有效设计文件、图纸(包括设计变更)、技术规格书和设备厂家技术文件。2.3 优先顺序:当标准、规范要求不一致时,除有特殊说明,应遵循要求最严格的标准执行;当设计图纸、技术规格书与强制性标准冲突时,应遵循强制性标准,并及时报甲方确认处理

    5、2.4 翻译规范:采用的国外设备材料及其安装、调试、验收,应遵守其提供的有效技术文件和合同约定,且需提供规范的中文翻译文件。如国外标准与国内强制性标准冲突,应遵循国内强制性标准并协商解决。第三条施工技术要求3.1 施工组织设计(方案):乙方在开工前须编制详细的、针对性的施工组织设计(或施工方案),报监理和甲方审批后方可执行。方案应包括主要施工方法、进度计划、质量安全保证措施、劳动力/机具安排、应急预案等。3.2 设备材料管理:3.2.1 所有用于本工程的材料和设备必须符合设计文件、技术规格书和国家/行业标准要求,具有出厂合格证、质量证明文件(中文或经公证的译文)及必要的试验报告。3.2.2

    6、设备材料进场时,乙方应会同监理、甲方代表进行开箱检查验收,核对规格型号、数量、外观质量、技术文件齐全性,并填写开箱检查记录。发现缺损、不合格品应立即通知甲方、监理及相关方处理。3.2.3 乙方应负责设备材料的仓储保管、现场运输和二次搬运,采取妥善防护措施,防止损坏、受潮、污染和丢失。3.3 施工过程控制:3.3.1 质量自检:乙方应建立健全质量保证体系,配备合格质检人员,实行工序三检制(自检、互检、专检),确保每道工序合格后方可进入下道工序。3.3.2 隐蔽工程验收:对于基础浇筑前、回填前、电缆管沟敷设后、接地装置埋设后等隐蔽工程,乙方应在隐蔽前至少提前24小时书面通知监理和甲方代表到场验收,

    7、共同签署隐蔽工程验收记录。未经签证,不得隐蔽。3.3.3 测量放线:严格控制线路路径复测、塔基定位、站内设备基础中心轴线及高程的测量精度,复核无误后方可施工。3.3.4 安装工艺:严格按照设计图纸、设备厂家安装说明书及标准规范进行设备安装、接线,保证工艺美观、连接可靠、标识清晰。3.3.5 安全管理:严格执行国家及行业安全生产法规和操作规程,落实安全生产责任制,制定安全防护措施,特别是防止触电、高空坠落、机械伤害、设备损毁、火灾等事故。3.3.6 调试管理:施工完毕后,乙方应按规程和甲方要求进行设备单体调试、分系统调试和系统联调。调试方案须报监理和甲方审批。记录调试过程、数据和结果。3.4 文

    8、件资料记录:3.4.1 乙方应真实、准确、及时、完整地记录施工过程资料,包括但不限于:施工日志、材料报验单、设备开箱记录、检验批/分项/分部工程验收记录、施工测量记录、隐蔽工程签证单、调试记录、设计变更单(如有)、不合格品处理记录、照片影像资料等。3.4.2 所有记录应采用甲方或监理认可的格式,确保清晰可追溯。第四条试验与调试4.1 工程完成后,乙方应按GB50150电气装置安装工程电气设备交接试验标准、设计文件及相关调度部门的要求,对全部设备进行电气交接试验(绝缘电阻、耐压、特性试验等)和系统调试。4.2 乙方编制详细的试验调试大纲,明确试验项目、标准、方法、仪器仪表(须在检定有效期内)、步

    9、骤及安全措施,报监理和甲方审批。4.3 乙方负责组织试验调试工作,提供合格的试验人员、设备仪器。试验时应有监理、甲方代表和必要的厂家技术人员监督见证。4.4 所有试验调试记录应规范、完整、准确。试验不合格的项目,乙方必须分析原因,提出处理措施,经处理并再次试验合格后方可进入验收程序。第五条项目验收与移交5.1 验收依据:工程合同、设计文件、施工图纸(含设计变更)、技术规格书、本协议所引用的标准规范及调试试验记录。5.2 验收阶段:5.2.1 分项/分部工程验收:按施工质量验收规程进行,由监理主持,甲方及相关方参加,合格后签署验收意见。5.2.2 竣工预验收(质量监督验收):全部施工及调试工作完

    10、成后,乙方进行自检评定合格后,向监理提交竣工预验收申请。监理组织甲方、设计、运行单位(必要时包括质监站)进行预验收,形成预验收报告。存在问题由乙方整改。5.2.3 启委会(启动委员会)验收:预验收合格并整改完毕后,乙方向甲方提交书面竣工报告和启动申请。甲方按规定组织成立启委会,启委会组织进行工程的最终检查和启动前的各项准备工作检查(含调度部门参与的通信、远动、保护联调),确认满足启动试运行条件。5.2.4 启动试运行:由启委会组织工程试运行。试运期间,乙方应负责消除缺陷(甲方另有约定除外),试运行周期通常为连续72小时(或按合同约定)。试运行期间所有设备应工作正常。5.2.5 竣工验收:试运行

    11、成功结束后,由甲方(或启委会)组织设计、监理、运行、乙方等单位进行竣工验收,重点审查档案资料完整性与合规性。验收合格后签署工程竣工验收签证书及竣工验收移交鉴定书。质监部门组织的整套启动试运后的质量监督检查意见作为重要依据。5.3 移交:5.3.1 竣工验收通过,签署竣工验收移交鉴定书后,乙方向甲方办理工程资料移交(按第六条要求)和实体移交。5.3.2 实体移交包括设备清点、现场检查及钥匙等。乙方应提供完整准确的资产清单。54项目档案:乙方应按国家、行业档案管理标准及甲方要求,编制、整理竣工图(按最终修改状态)和施工全过程形成的所有档案资料(纸质版和电子版),在约定时间内提交监理和甲方。第六条技

    12、术文件及竣工资料要求6.1 乙方应在各阶段(施工准备、过程、验收)按时提交监理和甲方所要求的各类技术文件(施工组织设计、方案、报告、记录等)。6.2 竣工档案资料应完整、准确、系统、规范,至少包含但不限于:工程竣工图(含电子版,CAD版本应和图纸目录一致);设计变更资料(图纸、通知单);设备及主要材料出厂试验报告、合格证、说明书、安装图纸;施工质量验收记录(含隐蔽工程验收签证书);安装、调试及试验报告(含原始试验数据);质量检验评定资料(分部、单位);质监部门监督检查报告(各阶段);竣工验收签证书、移交签证书;启动、调试及试运行记录、总结;竣工决算资料(涉及签证结算部分);主要技术参数清册;质

    13、量承诺书(部分特殊工程需要)。6.3 资料份数、归档要求、移交时间应符合甲方具体规定的档案管理办法或合同约定。第七条质量保证与保修7.1 工程质量必须达到设计要求和相关标准规范合格等级标准,满足国家电网/南方电网(或地方电网)接入要求和安全稳定运行条件。7.2 质量保修期:自工程通过竣工验收并正式移交生产运行之日起计算。具体保修范围和期限如下:一般项目质保期:一般约定为2年;主要设备(变压器、开关、GIS等)质保期:一般约定为合同约定或制造厂商业绩更长者,通常2-5年;地基基础工程和主体结构工程(如变电站主控楼等):设计文件规定的合理使用年限;其他特别约定的设备和系统保修期。7.3 保修责任:

    14、保修期内,乙方应对因其在施工或设备材料(除甲供或甲方指定明确责任外)原因造成的工程缺陷或非甲方责任(含运行操作不当或自然灾害所致部分需鉴别)导致的功能障碍、故障、损坏等承担保修责任。在收到甲方书面通知后,应积极响应并在约定时间内(如24小时/72小时)赶到现场处理(紧急故障须按抢修要求响应)。7.4 保修费用:属于乙方责任范围的保修费用由乙方承担。非乙方责任,经各方确认后由责任方承担,或按合同/其他协议处理。7.5 保修期终止后,乙方仍应为甲方提供必要的技术支持和协助,可另行商定有偿服务。第八条知识产权与保密8.1 双方在履行协议中形成的技术成果归属:明确约定,通常是执行本协议产生的成果归甲方

    15、所有或双方共有。8.2 本协议及履行过程中知悉的对方商业秘密、技术秘密等保密信息,双方均负有保密义务,不得泄露给无关第三方,本义务不因协议终止而失效,期限至少为X年。具体保密范围可另行签订保密协议。第九条变更与索赔9.1 任何变更设计或施工工艺要求,必须以甲方(或监理按授权)签发的正式设计变更通知单或工程联系单为依据。乙方不得擅自修改。9.2 乙方认为需要变更时,应提前提出书面变更建议书,说明变更内容、原因、费用增减及工期影响,经监理审核、甲方批准后方可实施。9.3 关于索赔的条件、程序和时限等,依据主合同执行。第十条其他10.1 安全生产与文明施工:乙方须严格遵守安全生产法规,做好安全防护,

    16、保障人身设备安全。施工现场管理应符合安全文明施工管理规定(如输变电工程安全文明施工标准)。102环境保护:乙方应采取有效措施控制施工噪声、扬尘、污水、废弃物排放等,防止对环境造成破坏,满足环评批复要求。10.3 不可抗力:因不可抗力事件导致本协议部分或全部不能履行时,按民法典及相关合同约定处理。10.4 争议解决:因履行本协议引起的争议,由双方友好协商解决;协商不成时,向合同约定的仲裁委员会申请仲裁或向工程所在地有管辖权的人民法院提起诉讼。10.5 通知与送达:双方的联系方式及通知地址以协议开头所列的为准,如有变更需及时书面通知对方。10.6 协议生效与份数:本协议自双方授权代表签字并加盖公章(或合同章)之日起生效。本协议一式凶份,甲乙双方各执凶份,副本凶份(供监理、备案等),具有同等法律效力。10.7 附则:本协议是甲乙双方签订的工程承包合同的重要组成部分,与合同具有同等法律效力。合同中对技术标准、验收等有特别约定的,以本协议为准;本协议未约定事项,按照双方签订的合同及附件执行。甲方:(盖章)乙方:(盖章)法定代表人/授权代表(签字):法定代表人/授权代表(签字):日期:日期:
