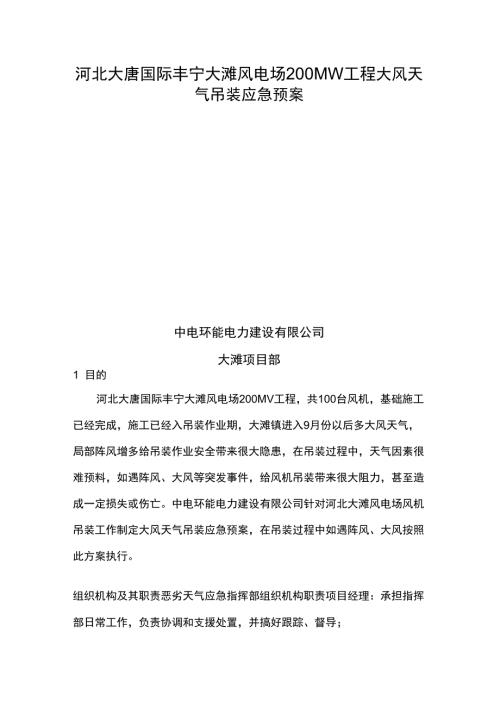

1、河北大唐国际丰宁大滩风电场200MW工程大风天气吊装应急预案中电环能电力建设有限公司大滩项目部1 目的河北大唐国际丰宁大滩风电场200MV工程,共100台风机,基础施工已经完成,施工已经入吊装作业期,大滩镇进入9月份以后多大风天气,局部阵风增多给吊装作业安全带来很大隐患,在吊装过程中,天气因素很难预料,如遇阵风、大风等突发事件,给风机吊装带来很大阻力,甚至造成一定损失或伤亡。中电环能电力建设有限公司针对河北大滩风电场风机吊装工作制定大风天气吊装应急预案,在吊装过程中如遇阵风、大风按照此方案执行。组织机构及其职责恶劣天气应急指挥部组织机构职责项目经理:承担指挥部日常工作,负责协调和支援处置,并搞
2、好跟踪、督导;项目技术负责人:负责恶劣天气及其相关灾害救助及灾情信息的收集、汇总;现场经理:负责相应突发事件的应急处置与救援;安全员:负责危险地带人员的疏散、安置等;1.1 应急救援小组组长:施北副组长:唐志远组员:苏志超、杨涛、刘海涛、王文波、张金玉、刘海军、杨进龙、张静、王少军项目部应急指挥部下设综合办公室,办公室设在项目会议室,负责日常工作。2 程序内容2.1 大风天气应急预案1、预防1.1 按照预防为主、预防与应急相结合的原则完善大风防御措施、应急处置流程和相应的管理办法;1.2 加强对现场吊装人员的安全培训,严格按照吊装作业指导书进行施工工作超过限定风速禁止吊装等;1.3 加强大风天
3、气下的安全生产知识培训;1.4 了解气象、广播、电视、网络、报纸等媒体及新闻出版单位做好大风灾害的防御知识宣传,提高大风天气下的防灾自救意识,增强自身防护能力;1.5 做好应对大风灾害的应急演练。2现场吊装作业2.1 根据湘电风能厂家安装指导书提供的安全指南对风速的要求,吊装塔筒和机舱时风速小于10米/秒,安装叶轮时的平均风速小于8米/秒,在风速大于等于12米/秒时禁止在叶轮上工作,风速等于大于18米/秒时应停止吊装作业。2.2 底段塔筒与基础环对接时高度要超过底部平台、控制柜、变频柜,离基础环法兰面大约五米高,在吊装就位过程中突然刮起大风引起塔筒摆动容易把塔筒平台、控制柜、变频柜损坏。2.2
4、 底段塔筒吊装在底段塔筒下法兰面系上三根安全绳,控制塔筒摆动量以便安装。如风速实在过大安全绳无法控制或控制不住塔筒摆动时,指挥吊车迅速起钩把塔筒吊离控制柜变频柜上方,以免损坏风机设备。2.3 二三段塔筒吊装(1)如塔筒没有就位遇到风速过高时,指挥吊车迅速落钩把塔筒吊至地面固定好。(2)如塔筒刚就位没有摘钩,遇到风速过高时,指挥吊车吊至10吨至15吨力,防止塔筒摆动量过大,指挥塔上安装作业人员迅速撤离现场。(3)如天气突变,在安装三段塔筒上没有压机舱时,必须用主吊吊住三段塔筒以防剪丝。2.4 、机舱的吊装,采用两根安全绳牢固把机舱固定好,如机舱没有就位起升高度,突然起风,指挥吊车迅速落钩把机舱放
5、至地面,待风速平稳时再起钩。4、叶轮的吊装(1)未起吊的的叶片采用钢丝绳固定叶片底座,加设地锚,钢丝绳连接至地锚,叶片必须三片放置在一起以防大风将叶片吹起。(2)采用2根安全风绳把叶片固定好,如溜尾吊钩没有摘钩时起风,指挥主吊停止起钩,用三台吊车分别将叶片在吊点起吊托起,并把安全绳固定好,待风速平稳时再起钩。2)在安装就位时突然起风,迅速指挥吊车转离机舱法兰面,以防轮毂法兰面与发电机法兰面接触造成设备损坏,同时拉动缆风绳,将缆风绳固定在地锚或铲车上。如风大人力不能控制叶片将缆风绳固定在铲车上使用机械控制并固定。(3)如风速过高人力控制不住安全风绳时,可把2根安全风绳固定在辅助车辆上,待风速平稳时再起钩。4、观测天气预报掌握天气情况,到现场随时观测主吊测风仪,如风速过大严禁吊装作业,以免造成不必要的经济损失或人生伤害。5、成立应急小组分工明确6、如遇突发事件时,封闭现场及时上报
