欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    室外铺装技术交底.doc

    • 资源ID:71099       资源大小:28.50KB        全文页数:3页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    室外铺装技术交底.doc

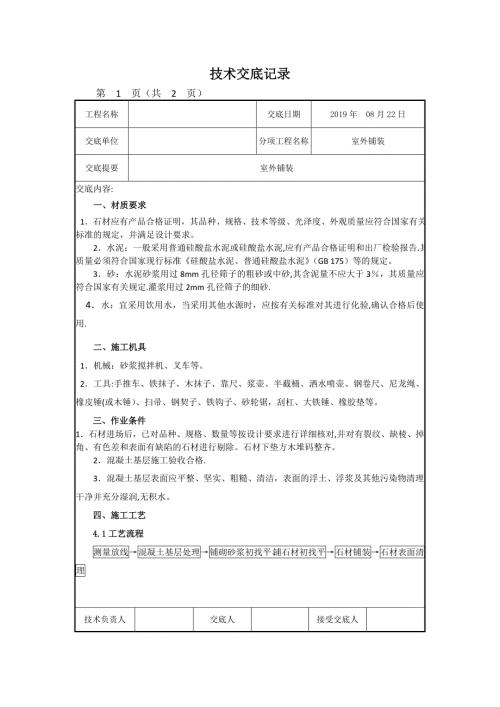

    1、技术交底记录第 1 页(共 2 页) 工程名称交底日期2019年 08月22日交底单位分项工程名称室外铺装交底提要室外铺装交底内容:一、材质要求 1石材应有产品合格证明,其品种、规格、技术等级、光泽度、外观质量应符合国家有关标准的规定,并满足设计要求。 2水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告.其质量必须符合国家现行标准硅酸盐水泥、普通硅酸盐水泥(GB 175)等的规定。 3砂:水泥砂浆用过8mm孔径筛子的粗砂或中砂,其含泥量不应大于3,其质量应符合国家有关规定.灌浆用过2mm孔径筛子的细砂. 4水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确

    2、认合格后使用.二、施工机具 1机械:砂浆搅拌机、叉车等。 2工具:手推车、铁抹子、木抹子、靠尺、浆壶、半截桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢契子、铁钩子、砂轮锯,刮杠、大铁锤、橡胶垫等。三、作业条件1石材进场后,已对品种、规格、数量等按设计要求进行详细核对,并对有裂纹、缺棱、掉角、有色差和表面有缺陷的石材进行剔除。石材下垫方木堆码整齐。 2混凝土基层施工验收合格.3混凝土基层表面应平整、坚实、粗糙、清洁,表面的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。四、施工工艺4.1工艺流程测量放线混凝土基层处理铺砌砂浆初找平、铺石材初找平石材铺装石材表面清理技术负责人交底人接

    3、受交底人技术交底记录第 2 页(共 2 页) 工程名称交底日期2019年 08月22日交底单位分项工程名称室外铺装交底提要室外铺装交底内容:1测量放线 (1)场地平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设建筑物平面矩形方格网(精度要求为:测角中误差1/10000);在第二级控制网的基础上再按l0m内分为三级方格网,组成方格网状控制,以满足场区控制的测设要求。在铺装施工中根据矩形网外轮廓线加密桩位,将控制桩投测至施工区,钉测钎,每测定一闭合图形后进行闭合校核. (2)场地高程控制:由业主提供场地四周布设的国家二等水准网,

    4、作为首级高程控制网。施工单位根据业主提供的水准点高程,按国家三等水准测量技术要求,在施工区用闭合水准测法加密布设高程控制点。首先计算出广场等高线的最大坡度线与小方格网边线交点高程,作为施测数据资料,制成表格形式,并采用激光扫平仪与水准仪相结合的方法,进行高程层层控制,现场实测时将标高点按计算数据测设在10钢筋测钎上,并用拉伸性好的尼龙线,作为施工高程控制的依据。 2混凝土基层处理 用钢丝刷和洗涤剂将粘结在混凝土基层表面的砂浆和油污清除干净. 3铺砌砂浆初找平、铺石材初找平石材铺装应根据广场平面网格控制图中的编号、图案,在十字控制线交点开始铺装.先将混凝土基层用喷壶洒水湿润,刷一层水灰比为0.4

    5、0。5的素水泥浆,不宜刷的面积过大,随铺砂浆随刷。根据石材水平线确定结合层砂浆厚度,砂浆的厚度一般高出石材底标高l0mm20mm左右,结合层砂浆一般采用1:21:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后将石材初就位,然后试夯石材至设计高程。如通过试夯发现砂浆的厚度过大,则抬起石材调整砂浆的厚度。 4石材铺装 在初找平的干硬性砂浆上,满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),然后安放石材,安放时四角同时下落,石材安放后调整石材位置,用大锤(要求在石材表面垫放橡胶垫)、木夯相互配合,锤击石材,使其达到设计高程和平整度、相邻板高差的质量要求,在锤击过程中要注意随时调整石材的位置,保持经纬方向的顺直。铺完纵、横行十”字形冲筋后,方可分段分区依次铺砌. 5石材拼缝填充 在石材铺砌后12昼夜进行灌缝。石材拼缝采用1:10的水泥干砂灌缝、扫缝填充.灌完缝后对铺砌完成的广场砖进行全面积的洒水,使石材拼缝中的干水泥砂充分下沉密实后,进行二次灌缝. 6石材表面清理 二次灌缝完成后,对石材表面进行浇水清理。技术负责人交底人接受交底人


    注意事项
