欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    工程施工组织课程设计.docx

    • 资源ID:77787       资源大小:241.42KB        全文页数:25页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程施工组织课程设计.docx

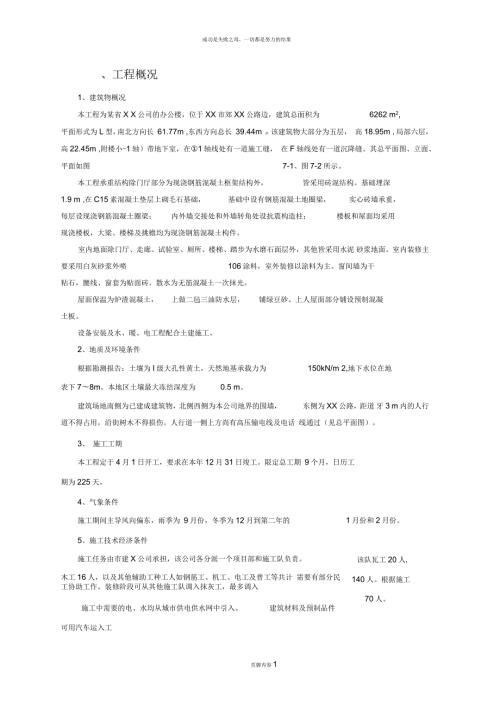

    1、成功是失败之母,一切都是努力的结果页脚内容6、工程概况1、建筑物概况本工程为某省X X公司的办公楼,位于XX市郊XX公路边,建筑总面积为6262 m2,平面形式为L型,南北方向长 61.77m ,东西方向总长 39.44m 。该建筑物大部分为五层, 高18.95m ,局部六层,高22.45m ,附楼小-1轴)带地下室,在1轴线处有一道施工缝, 在F轴线处有一道沉降缝。其总平面图、立面、平面如图7-1、图7-2所示。本工程承重结构除门厅部分为现浇钢筋混凝土框架结构外,皆采用砖混结构。基础埋深1.9 m ,在C15素混凝土垫层上砌毛石基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混

    2、凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;楼板和屋面均采用现浇楼板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。室内地面除门厅、走廊、试验室、厕所、楼梯、踏步为水磨石面层外,其他皆采用水泥 砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间墙为干粘石,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。上人屋面部分铺设预制混凝土板。设备安装及水、暖、电工程配合土建施工。2、地质及环境条件根据勘测报告:土壤为I级大孔性黄土,天然地基承载力为150kN/m 2,地下水位在地表下78m。本地区土壤最大冻结深度为0.5 m。建筑场

    3、地南侧为已建成建筑物,北侧西侧为本公司地界的围墙,东侧为XX公路,距道 牙3 m内的人行道不得占用,沿街树木不得损伤。人行道一侧上方尚有高压输电线及电话 线通过(见总平面图)。3、 施工工期本工程定于4月1日开工,要求在本年12月31日竣工。限定总工期 9个月,日历工期为225天。1月份和2月份。该队瓦工20人,140人。根据施工70人。4、气象条件施工期间主导风向偏东,雨季为 9月份,冬季为12月到第二年的5、施工技术经济条件施工任务由市建X公司承担,该公司各分派一个项目部和施工队负责。木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计 需要有部分民工协助工作。装修阶段可从其他

    4、施工队调入抹灰工,最多调入施工中需要的电、水均从城市供电供水网中引入。建筑材料及预制品件可用汽车运入工地(运距10km )。塑钢门窗由市门窗加工厂制作(运距 7km )。临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在现场搭建。可供施工选用的起重机有 QT1-6型塔吊,QT1-2型塔吊。汽车除解放牌(5t )外,尚有黄河牌(8t )可以使用。卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板 可根据计划需要进行供应。6、主要项目实物工程量(见附表)7、主体结构工程量明细表(见附表)主要项目实物工程量分部分项工程名称工程量单位数量基础工程机械挖土M34032混凝土垫层M3

    5、289传基础M3368基础圈梁、构造柱M394基础回填土及房心回 填M32450屋面工程屋面板上找平层M31425冷底子油M31425两道热码脂M31425炉渣保温层M3116保温层上砂浆找平层M31465卷材防水层M31465上人屋面混凝土板M3334楼地向工程地卜室混凝土地面垫 层M3160水泥砂浆楼地面M34320水磨石地面M31866装饰工程内墙面抹灰M319933顶棚抹灰M35287外墙贴马赛克M36424干粘石M3520贴面砖M3435室内喷白M320470其它厕所木隔断M3250木门窗安装M31897木门窗油漆M31897玻璃安装M1270台阶散水M3362搭(拆)外脚手架M34

    6、4500前楼(1-11工程项目轴线)工程量位单一层-_*层层层1王层顶屋总计1.砖砌墙3m052205851851851439992现浇柱 模板2m6666050505282钢筋混凝土t.7800.78.60.60.603.362m.9255.92.484.484.48425.283现浇楼梯 模板2m1551151515204钢筋混凝土t.6100.61.610.610.6102.442m55555204现浇圈梁、 梁、挑檐、楼板模板大2m332232551551551920钢筋t.822.67.861.861.86111.5混凝土2m8.6222.25.515.515.5197.35安装楼板

    7、块53225362262278213086楼板灌缝3m3.2113.23.213.214.6167.4前楼(11-22 轴线) 工程项目工程量位F 一层 _层层:四层五层六|总层计1.砖砌墙3m 1541571571571571269082现浇柱 模板2m 138111110110110115694钢筋混凝土t1.891.331.31.31.31.388.52m 12.49.139.129.129.129.4858.373现浇楼梯 模板2m 63.263.263.263.263.2316钢筋混凝土t0.750.750.750.750.753.752m 6 .26.26.26.26.2314现浇

    8、圈 梁、大梁、挑檐、 楼板模板2m 2431931701701702061152钢筋t2.662.31.941.941.942.3813.16混凝土2m 2418.815.515.515.520109.35安装楼板夬 91919191911295846楼板灌缝3m 9.69.69.69.69.611.559.5后楼工程项目工程量地一层三层四层五屋 总位下室层层顶计1.砖砌墙m312201901821511511350210492现浇柱模板钢筋混凝土m21483222222222178t0.570.370.370.260.260.262.09m214.342.862.861.951.951.95

    9、15.913现浇楼梯 模板钢筋混凝土m21158134134120130154820t1.91.611.611.441.441.859.85m215.813.413.413.41214824现浇圈梁、 大梁、挑檐、楼板模板钢筋混凝土m2136.736.70 .433 .6t0.43m213.65安装楼板三1411491491491491498866楼板灌缝m3112.312.412.412.412.412.474.3、施工方案和施工方法1、施工程序与各部分工程的施工顺序本工程总的程序先地下后地上,先土建后设备安装,先结构后装饰。主体结构自下而上 逐层分段流水施工。 施工顺序:基础-主体-层面及

    10、内部装饰-水卫电气管线及安装, 待工程主 体结构完成后,自上而下逐层进行装修。待女儿墙压顶完成后,自上而下进行外装修。基础工程的施工顺序:挖土方一垫层一砌基础一基础圈梁及构造柱一回填土一地下室柱、梁、楼梯支模一地下室柱、梁、楼梯扎筋一浇混凝土一吊装楼板(含楼板灌缝)主体工程的施工顺序:脚手架一砌砖墙一支柱、梁、板、挑檐、楼梯模板一扎柱、梁、板、楼梯钢筋一浇柱、梁、板、楼梯混凝土一吊装楼板(含楼板灌缝)一拆模屋面工程的施工顺序:找平层一隔气层一保温层一保温层上砂浆找平一防水层一混凝土内装饰工程的施工顺序:天棚、内墙抹灰一墙面喷白一楼地面一安装门窗、厕所木隔断一玻璃油漆外墙装饰及室外工程的施工顺序

    11、外墙面装饰一台阶散水2、施工段的划分与施工流向(1)施工段的划分根据工程特点,有利于结构的稳定, 根据建筑物预留的施工缝划分为3个施工段。轴线11处有一道温度缝,在 F轴线处有一道沉降缝,如下图所示。第一施工段第二施工段第三施工段工程特点分析:本工程为一般砖混结构的宿舍,无特殊装修要求,但材料构件垂直运输量大,土方量及抹灰工程量也较大,而且工程量也大,而且工期短,为确保按期竣工,必须组织好各项工作的互相交叉配合及流水施工,并采用生产效率较高的塔式起重机,以减少二次搬运和不必要的返工、窝工现象。基础工程:分三段施工进行流水作业,有西东南方向流水主体工程:与基础施工相应,15层每层分为6个施工段

    12、第6层及屋顶不分段,自南向北,由下而上组织流水施工,保证砌砖墙工序连续施工。成功是失败之母,一切都是努力的结果屋面工程:分6段施工 内装饰工程:自下而上,一层一段,共 6段。外墙装饰及室外工程:不分段,自上而下整体一次施工。1雪础工程?土方开挖-混凝土工程砖基础圈梁,构造柱 回填土32成功是失败之母,一切都是努力的结果(二)施工准备及部署1.施工技术准备工作(1)认真学习施工图纸和有关的设计资料,做好图纸会审准备工作,做好图纸会审记录,解决图纸上所存在的问题,为施工和材料订货创造条件。(2)组织各工种的施工管理人员对本工程的有关图纸进行审查,掌握了解图纸中的细节。组织各专业施工队伍共同学习施

    13、工图纸,商定施工配合事宜。(3)编制切实可行的分项施工方案设计,及时上报公司和监理部门审批,并做好分项工程的技术交底工作。(4)各专业分别要编制预防质量通病的技术措施,以及施工作业计划。(5)编制好施工预算,并根据和进度计划编制材料供应计划,落实供货渠道。(6)提前做好原材料的试验工作。(7)做好整个工程的测量放线方案,进行测量仪器的检验, 红线桩坐标的复测与核对,轴线控制桩的埋设与保护。(8)填写开工报告,报业主、监理审批。(9)物资和劳动组织准备(10)根据施工进度安排,确定各类材料,机具的进场计划。(11)组织货源,签订物资供应计划。(12)组织物资按计划时间进场,并按指定地点,规定方式

    14、进场和堆放。(13)组织材料储备和堆放。(14)建立精干的施工队伍,根据施工进度的需要组织劳动力分批进场。(15)做好上岗前的技术培训工作,并对施工人员进行技术交底以及安全、防火、文 明施工等方面三级教育。2.施工现场准备工作(1)做好现场的控制网测量。根据设计单位提供的建筑总平面图,测量桩点(包括水 平控制桩和高程控制桩)。(2)做好“三通一平”的规划:即水通、路通、电通、场地平整,包括:材料、构件 和设备的运输主干道,厂内临时道路,生产和生活用水、用电的引入。全工地的排水防洪干线,消防栓的设置以及场地平整等。(3)拆除障碍物。(4)有关生产、生活的临时设施的搭设。(5)水平和垂直运输设备的

    15、搭设。3.1. 工部署本工程施工部署,在施工程序上,遵循“先地下、后地上”、“先土建、后设备”、“先主体、后围护”、“先结构、后装饰”的原则,实行“平面分段、立体分层、流水交叉、循序推 进”的流水施工方法,为了保证工程质量,应该做相当的重视,周密计划、科学安排、严格 管理、精心组织施工,经系统工程原则,运用微机管理手段,对本工程的施工流程、进度、 资源、质量、安全、成本实行全面管理和动态控制。(三)施工机械选择地基基础施工阶段,即在拟建房屋西侧安装一台QT1-6塔吊。主体结构施工所需科、混凝土、构件和周转材料的水平、 垂直运输主要由此塔吊承担。同时在办公楼北端和后楼西端设置一座扣管式井架,以弥

    16、补塔吊所安装不到的位置和缓解塔吊吊次,并作为垂直运输砂浆的主要工具。主体结构施工完毕后, 拆除塔吊,另在办公楼南端增设一座扣管式井架共同承担装修阶段的垂直运输。水平运输可用双轮手推车。QT1-6塔吊起重量为2t ,起重半径20m ,最大起重高度 26.5-40.5m 。井架每个4mx 2m,卷扬机棚每个 1.5m x 1.5m,且距离井架不小于 10m。经验算,垂直运输能力满足需要。(四)主要项目施工方法及施工顺序1 .钢筋硅工程钢筋碎工程包括:模板工程、钢筋工程、碎工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。1)施工工序:制作模板一安装模板一安装钢筋骨架一拌

    17、制碎一浇捣碎一养护碎一拆模一模板修。2)机械设备的配备:本工程碎采用自动计量配料机上料。3)质量要求:凡进入现场的原材料, 水泥应检查出厂证明书,并按规定进行安定性和强度试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必 要时应重新试验鉴定,做含泥量和压碎试验。4)混凝土浇筑方案:为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:根据本工程混凝土工作量,计划在楼中部配备二台JZC-350混凝土搅拌机,该搅拌机平均搅拌能力为:6 8立方米/小时。结构层混凝土、预制构件板的垂直运输,后期室内外装饰工程,主要依靠二部快速提 升架完成。快速提升架负责运输的同时,

    18、承担装修阶段、设备安装的垂直运输任务。靠快速提升架二部负责运输,同时承担阶段的垂直运输任务。为了保证浇灌的砂不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程碎工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定:基础:自西向东一次浇筑完成,不留施工缝。梁板浇灌方向同上,每次浇筑宽度不在于1500mm ,自西向东S形推进,一次连续作业完成,不留施工缝。构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。梁、板浇筑时,用脚手钢管大于20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。以防止 在操作过程中将已成形的钢筋网破坏。2 .钢筋工程(1).基础底板及基础梁钢筋(2).墙筋

    19、绑扎(3).构造柱钢筋的绑扎(4) .梁钢筋绑扎(5).板的钢筋绑扎3 .装饰工程4 .抹灰工程抹灰工程遵循先外墙,先上后下,先顶棚、墙面后地面的顺序。抹灰前必须先找好规矩 即四角规方、横线找平、立线吊直、弹出准线和墙群、踢脚板线。5 .涂料工程涂料应还满足下列要求:根据墙面湿度、粗糙度确定相应的稀释比例。涂料中严禁加水及其他溶剂,只能用相应的涂料稀释液调制。施工前应彻底搅拌涂料,时间不低于510分钟,视搅拌器而定。涂料使用过程中,应每隔15分钟搅拌一次。稀释比例不同的涂料严禁混合使用,否则会产生色差。6 .门窗工程门窗为木门窗及铝合金。弹线找规矩:外墙窗,在最高层找出窗位置,以其边为标准,分

    20、别用经纬仪将门窗边 线下引,并做好标记,对个别不直的口边进行剔凿处理,门窗的水平线位置应以楼层+1000水平线为标准,往上反量出窗下线,门窗允许偏差宽度土5mm,高度5mm。三、施工进度计划1、基础工程基础工程的施工顺序:挖土方一垫层一砌基础一基础圈梁及构造柱一回填土一地下室柱、梁、楼梯支模一地下室柱、梁、楼梯扎筋一浇混凝土一吊装楼板(含楼板灌缝)其中:砌砖基础,基础圈梁及构造柱,基础回填和房心回填进行流水施工,并划分三个施工段。将安装楼板和楼板灌缝合并为一个施工过程。计算数据如下:(1)机械开挖流水节拍 t=4032/(520*2)=3.87取 4 天(2)混凝土垫层流水节拍 t=289*0

    21、57/40=4.12取 4 天养护2天流水施工:(3)砌砖基础流水节拍 t=368*0.85/(20*3)=5.21 取 5 天(4)基础圈梁、构造柱流水节拍 t= (94*0.73+94*0.28+94*1.15) /29*3=2.33 取 2 天养护2天(5)基础回填及房心回填流水节拍 t=2450*0.2/(41*3)=3.98 取 4 天对以上3个施工过程采用无节奏流水施工:m=6,n=3k3-4 =3*5-2*2=11 , k 4-5=2T=11+2+3*4+2=27 天(6)地下室柱、梁、楼梯支模流水节拍 t=(48*0.14+158*0.13+36.7*0.13)/8=4.00

    22、取 4 天(7)地下室柱、梁、楼梯扎筋流水节拍 t= (0.57*4.4+1.9*7.8+0.43*7.8) /7=2.95 取 3 天(8)浇混凝土流水节拍 t= (4.34*1.6+5.8*1.2+3.6*1.2) /20=0.91 取 1 天养护2天(9)安装楼板及灌缝流水节拍 t=(141/130+12.3*0.15)/11=0.27取 1 天支模与回填搭接8天总工期 T=4+4+2+27+4+3+1+2+1-8=40 天2、主体号己施工工程前楼(111轴)前楼(1222轴)后楼(F-L轴)1砌砖墙205* (0.5+0.7 )/(2*48)=2.56 取 3 天154* (0.7+0

    23、5 )/(2*48)=1.93 取 2 天190* (0.7+0.5 )/(2*48)=2.38 取 2天2支模(66*0.14+51*0.13+233*0.13 )/(2*8)=2.88 取 3 天(138*0.14+63.2*0.13+243*0.13 )/(2*8)=3.70 取 4 天(32*0.14+124*0.13) /(2*8)=1.4取1天3扎筋(0.78*4.4+0.61*7.8+2.8*7.8 )/(2*7)=2.15 取 2 天(1.89*4.4+0.75*7.8+2.66*7.8 )/(2*7)=2.49 取 3 天(0.37*4.4+1.61*7.8 ) /(2*7

    24、)=1.01取1天4浇混凝土(5.92+12.4+2.86) *1.6+ (5+28.6+6.2+24+13.4) *1.2 ) /20=5天5安装楼板及灌缝(253+91 + 149 ) /130+(13.2+9.6+12.4)*0.15)/11=0.82取 1 天主体工程:与基础施工相应,1-5层每层分为6个施工段,第6层及屋顶不分段一层:对砌砖墙、支模、扎筋进行流水施工,根据其特点可组织无节奏流水施工施工工程施工段123456砌砖墙332222支模334411扎筋223311m=6 , n=3K砖-模=3 , K模-筋=7扎筋与支模之间搭接三天这三个施工过程工期 T=3+7+12-3=1

    25、9 天浇混凝土与扎筋搭接 4天,混凝土浇完以后养护2天总工期 T=19+5+1+2-4=23 天二层号序施工工程前楼(111轴)前楼(1222轴)后楼(F-L轴)1 砌砖墙205* (0.5+0.7 )/2*48=2.56 取 3 天111* (0.7+0.5 )/2*48=1.39 取1 天182*(0.7+0.5 )/2*48=2.28 取 2天2 支模(66*0.14+51*0.13+222*0.13 ) /2*8=2.80取3天(111*0.14+63.2*0.13+ 193*0.13 ) /2*8=3.05 取3天(32*0.14+134*0.13 )/2*8=1.37 取 1天3

    26、扎筋(0.78*4.4+0.61*7.8+2.67*7.8 ) /2*7=2.07取2天(1.33*4.4+0.75*7.8+2.3*7.8 ) /2*7=2.12 取 2天(0.37*4.4+1.61*7.8 )/2*7=1.01 取 1天4 浇混凝土(5.92+9.13+2.86 ) *1.6+ (5+22.2+6.2+24+18.8+13.4) *1.2 ) /20=5天5 安(253+91+149 ) /130+(13.2+9.6+12.4)*0.15)/11=0.82取 1 天装楼板及灌缝对砌砖墙、支模、扎筋进行流水施工,根据其特点可组织无节奏流水施工施工工程施工段123456砌砖墙

    27、331122支模333311扎筋222211m=6 , n=3K砖-模=3 , K模-筋=6扎筋与支模之间搭接这三个施工过程工期T=3+6+10-2=17 天浇混凝土与扎筋搭接4天,混凝土浇完以后养护 2天总工期 T=17+5+1+2-4=21 天三层号序施工工程前楼(111轴)前楼(1222轴)后楼(F-L轴)1 砌砖墙185*( 0.5+0.7 )/2*48=2.31 取 2 天157*( 0.7+0.5)/2*48=1 。96 取 2 天151*(0.7+0.5)/2*48=1.89 取 2天2 支模(50*0.14+51*0.13+ 155*0.13 ) /2*8=2.11取2天(11

    28、0*0.14+63.2*0.13+170*0.13 ) /2*8=2.86 取3天(22*0.14+120*0.13)/2*8=1.17 取 1天3 扎筋(0.6*4.4+0.61*7.8+2.67*7.8 ) /2*7=1.56取2天(1.3*4.4+0.75*7.8+1.94*7.8 ) /2*7=1.91 取 2 天(0.26*4.4+1.44*7.8)/2*7=0.88 取 1天4 浇(4.48+9.12+1.95 )*1.6+ (5+15.5+6.2+15.5+13.4)*1.2 ) /20=4.58混凝土天取5天5 安装楼板及 灌缝(262+91 + 149 ) /130+(13.

    29、2+9.6+12.4)*0.15)/11=0.83取 1 天对砌砖墙、支模、扎筋进行流水施工,根据其特点可组织无节奏流水施工施工工程施工段123456砌砖墙222222支模223311扎筋222211m=6 , n=3K砖-模=2 , K模-筋=4这三个施工过程工期 T=2+4+10=16 天浇混凝土与扎筋搭接 4天,混凝土浇完以后养护2天总工期 T=16+5+1+2-4=20 天四层号序施工工程前楼(111轴)前楼(1222轴)后楼(F-L轴)1 砌砖墙185*( 0.5+0.7 )/2*48=2.31 取 2 天157*( 0.7+0.5)/2*48=1 。96 取 2 天151*(0.7

    30、0.5)/2*48=1.89 取 2天2 支模(50*0.14+51*0.13+ 155*0.13 ) /2*8=2.11取2天(110*0.14+63.2*0.13+170*0.13 ) /2*8=2.86 取3天(22*0.14+130*0.13)/2*8=1.25 取 1天3 扎筋(0.6*4.4+0.61*7.8+2.67*7.8 ) /2*7=1.56取2天(1.3*4.4+0.75*7.8+1.94*7.8 ) /2*7=1.91 取 2 天(0.26*4.4+1.44*7.8)/2*7=0.88 取 1天4 浇混凝土(4.48+9.12+1.95 )*1.6+ (5+15.5+

    31、6.2+15.5+13.4) *1.2 ) /20=4.58天取5天5 安装楼板及 灌缝(262+91 + 149 ) /130+(13.2+9.6+12.4)*0.15)/11=0.83取 1 天对砌砖墙、支模、扎筋进行流水施工,根据其特点可组织无节奏流水施工施工工程施工段123456砌砖墙222222支模223311扎筋222211m=6 , n=3K砖-模=2 , K模-筋=4这三个施工过程工期 T=2+4+10=16 天浇混凝土与扎筋搭接 4天,混凝土浇完以后养护2天总工期 T=16+5+1+2-4=20 天五层7号手 施工工程前楼(111轴)前楼(1222轴)后楼(F-L轴)1 砌砖

    32、墙185* (0.5+0.7 )/2*48=2.31 取 2 天157* ( 0.7+0.5 ) /2*48=1 。96取2天135* (0.7+0.5 )/2*48=1.69 取 2 天:2 支(50*0.14+15(110*0.14+63.2*0.13+1(22*0.14+15页脚内容15成功是失败之母,一切都是努力的结果模5*0.13 ) /2*8=0.56取1天70*0.13 ) /2*8=2.86 取 3 天4*0.13 ) /2*8=1.44取1天:3 扎筋(0.6*4.4+1.86*7.8 ) /2*7=1.22取1天(1.3*4.4+0.75*7.8+1.94*7.8) /2*

    33、7=1.91 取 2 天(0.26*4.4+1.85*7.8 ) /2*7=1.11取1天1 浇混凝土( 4.48+9.12+1.95) *1.6+ ( 15.5+6.2+15.5+14) *1.2 ) /20=4.32天取4天5 安装楼板及灌缝(278+91+149 ) /130+(14.6+9.6+12.4)*0.15)/11=0.86取 1 天对砌砖墙、支模、扎筋进行流水施工,根据其特点可组织无节奏流水施工施工工程施工段123456砌砖墙222222支模113311扎筋112211m=6 , n=3K砖-模=4 , K模-筋=4这三个施工过程工期T=4+4+8=16 天浇混凝土与扎筋搭接

    34、4天,混凝土浇完以后养护2天总工期 T=16+4+1+2-4=19 天六层及屋顶(1)砌砖墙流水节拍 t=(34+126+20)*(0.7+0.5)/48=4.5 取 5 天(2)支模流水节拍 t=(15*0.14+206*0.13)/8=5.36 取 5 天扎筋流水节拍 t=(1.38*44+2.38*7.8)/7=3.52取 4 天(4)浇混凝土流水节拍 t=(9.48*1.6+20*1.2)/20=1.96 取 2 天流水节拍 t=(129/130+11.5*0.15)/3=0.91 取 1 天扎筋与之模搭接3天,浇混凝土与扎筋搭接2天,混凝土浇完以后养护2天总工期 T=5+5+4+2+

    35、1+2-3-2=14 天屋面工程以下施工过程采用流水施工(1 )屋面板上找平层流水节拍 t=1425*0.05/(5*6 ) =4.75 取 5 天(2)隔气层流水节拍 t= (1425*0.026+1425*0.026) / (15*6 ) =0.82 取 1 天(3)炉渣保温层流水节拍 t=116*0.5/(6*10)=1.93 取 1 天(4)保温层上砂浆找平流水节拍 t=1465*0.05/(12*6)=1.02 取 1 天(5)卷材防水层流水节拍 t=1465*0.063/(15*6)=0.97 取 1 天根据施工特点,可采用无节奏流水施工m=6 , n=5k1-2=6*2-5*1=

    36、7 , k 2-3=1 , k 1 , k =1T=7+1+1+1+1*6=16 天(6)上人屋面混凝土板流水节拍 t=344*0.06/10=2.06 取 2 天上人屋面混凝土板与卷材防水层搭接1天屋面工程总工期 T=16+2-1=17 天装饰装修工程以下施工过程采用流水施工(1 )楼地面流水节拍 t=(160*0.08+4320*0.08+1866*0.35)/(6*30)=5.61取 6 天(2)内墙面抹灰与顶棚抹灰流水节拍 t= (19933*0.095+5287*0.095) /(6*60)=6.66 取 7 天(3)室内喷白流水节拍 t=20470*0.06/(6*6)=3.41

    37、取 4 天根据其施工特点,可采取无节奏流水施工m=6 , n=3ki-2 =6 , k 2-3 =6*7-5*4=22抹灰与楼地面搭接4天,室内喷白与抹灰搭接 4天流水施工工期T=22+6+4*6-8=44 天(4)厕所木隔断及木门窗安装流水节拍 t=0.2*(250+1897)/(18*6)=3.98 取 4 天(5)木门窗油漆及玻璃安装流水节拍 t= (1897*0.14+1270*0.08) /(15*6)=4.08 取 4 天外墙装饰及室外工程:与室内装饰装修平行施工外墙贴马赛克:流水节拍 t=(6424+520+435)*0.25/35=52.71 取53天台阶散水:流水节拍 t=3

    38、62*0.18/10=6.52 取7天总工期T=53天四、资源需要量计划1、劳动力需要量计划根据工程结构和工期的要求, 对各种人员、数量分期分批进场。 首先进场的是与主体结 构相关工种和少数砌筑粉刷工种, 所有进场人员都要经过严格的工种培训, 具备良好的施工 操作技术和身体素质,以适应施工现场高节奏的工作。2、主要材料需要量计划本工程所需的原材料, 在工程开工前要组织材料供应部门认真落实货源和材料质量,做到优质优价。对大宗材料(如混凝土、钢材、水泥等)要根据施工进度安排和货源情况,组 织分批进场。施工模板和架设材料要先期进场。3、构件及半成品需要量计划建筑结构构件、配件和其他加工半成品的需要量计划主要用于落实加工订货单位,病按所需规格、数量、时间进行组织施工、运输、确定仓库或堆场。4、施工机具设备需要量计划主要机具用量计划序W 材料称名单位数量月份45678910)1121普通泥水t7779818018;018;010020)19)2砂子M2131267490491049|027,160)453后了M157221035435435416)058;37,4钢筋t83.1243623i.15模板m23200160016006标准科千块148761061022:0387石灰t34012012:01(108t275.57J205.0
