欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    工程监理周报范本精选.docx

    • 资源ID:77905       资源大小:13.09KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程监理周报范本精选.docx

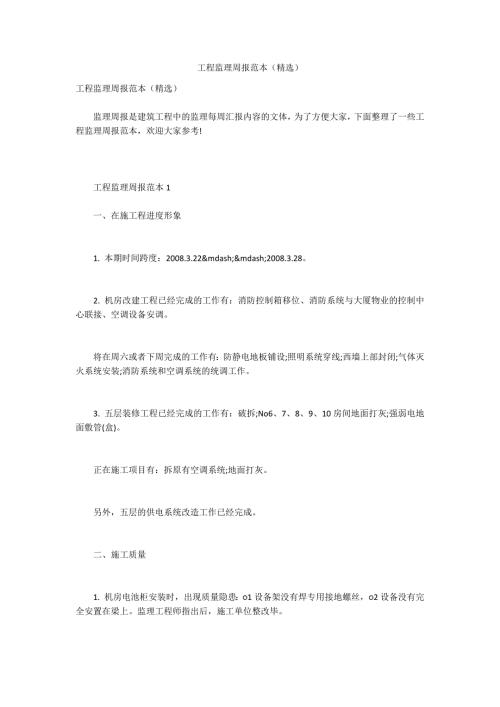

    1、工程监理周报范本(精选)工程监理周报范本(精选)监理周报是建筑工程中的监理每周汇报内容的文体,为了方便大家,下面整理了一些工程监理周报范本,欢迎大家参考!工程监理周报范本1一、在施工程进度形象1. 本期时间跨度:2008.3.22——2008.3.28。2. 机房改建工程已经完成的工作有:消防控制箱移位、消防系统与大厦物业的控制中心联接、空调设备安调。将在周六或者下周完成的工作有:防静电地板铺设;照明系统穿线;西墙上部封闭;气体灭火系统安装;消防系统和空调系统的统调工作。3. 五层装修工程已经完成的工作有:破拆;No6、7、8、9、10房间地面打灰;强弱电地面敷管(盒)

    2、正在施工项目有:拆原有空调系统;地面打灰。另外,五层的供电系统改造工作已经完成。二、施工质量1. 机房电池柜安装时,出现质量隐患:1设备架没有焊专用接地螺丝,2设备没有完全安置在梁上。监理工程师指出后,施工单位整改毕。2. 施工过程中发生的.少数质量问题,如:空调冷凝水管保温有瑕疵,消防管道防火涂料涂刷不匀等。监理工程师已经发出整改指令。本期未发生质量事故。3. 监理工程师在现场对诸如:强弱电用电线、盒、电管,防静电地板,防火涂料,轻钢龙骨,桥架等进场材料和设备进行了实物验收,并拍照存档。各种材料和设备的质量证明文件齐全有效。未发现不符合环保要求的材料进场。三、施工安全监理工程师在巡视现场期

    3、间,未发现吸烟者。灭火器数量、位置按照物业方要求摆放。本期未发生安全事故。四、存在的问题1. 五层,空调施工人员进场时,遇到困难。经过业主方与大厦物业协调,问题得到解决。27日空调人员办理了进场施工手续。2. 六层机房改造施工中,受建材供应紧张等因素影响(具体原因详见3.25协调会议纪要),装修工程拖期了一周。五、监理工作3.25在现场召开协调会议,形成会议纪要一份。确立装修工程以SZ城市建筑装饰公司为主的指导思想,高阳为总负责人。要求其他施工单位服从管理,加强相互间的合作。发出工作联系单1份,对防静电地板接地提出了具体要求。对18种(批)进场施工材料和设备进行了验收。实测了消防用1.5mm2

    4、阻燃电线、轻钢龙骨、桥架、电管等五种(批)材料质量,未发现不合格产品。对诸如:防静电地板施工进度滞后、桥架与风机管道等等安装冲突,进行协调工作4次。提出施工质量整改要求5条。已经落实。审签一笔机房工程款:6.65万元。工程监理周报范本2一、工程施工进度2017年6月13日为止,松潘排水系统改造工程现场施工情况汇总:1、新松潘泵站工程上周计划泵站第一层土开挖完成,第二道钢支撑架设完成;实际第一层土方开挖完成共计4000方,第二道钢支撑架设施工中;上周计划完成第二段出水箱涵底板钢筋绑扎施工,第二段出水箱涵底板浇筑,已按计划完成2、排放口及出水箱涵上周计划完成第二段出水箱涵底板钢筋绑扎施工,第二段出

    5、水箱涵底板浇筑,已按计划完成二、本周材料进场验收及检测情况:本周共进场使用混凝土130m³,制作抗压试块2组,抗渗试块1组三、施工质量情况1、出水箱涵底板钢筋绑扎安装质量进行验收,符合设计图纸及施工规范要求。2、近阶段雨水较多,基坑内的地表水及时安排人员进行排除,基坑内不能积水,减小对基坑不利因素,避免影响到下步一施工。3、本周对进场的钢筋进行见证取样送检。四、安全文明施工情况1、泵站体第一层基坑土方开挖后对周边保留建筑和、防汛墙、出水箱涵的监测,其监测数据暂无报警值;2、泵站体缺口部位的挡土墙已完成,临边围护正在安装;3、每周进行安全检查,施工现场消防器材及配电箱的安全检查记录齐全。五、下周工作计划1、泵站体基坑开挖过程中安全巡查和钢围檩支撑安装过程中的质量监控。2、出水箱涵第二节墙板钢筋绑扎质量检查及排架支撑及模板安装质量检查。3、泵站体井点降水过程中的巡查,检查降水是否正常工作,及第二道开挖前的水位检查。4、进场原材料见证取样送检和监理平行检测。5、督促施工单位做好施工现场月的安全教育和自查。六、监理工作情况1、监理会议1期;2、监理安全检查记录1份;


    注意事项

    本文(工程监理周报范本精选.docx)为本站会员(田海滨)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
