欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    干砌石施工方案完整版.doc

    • 资源ID:79972       资源大小:113.36KB        全文页数:4页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    干砌石施工方案完整版.doc

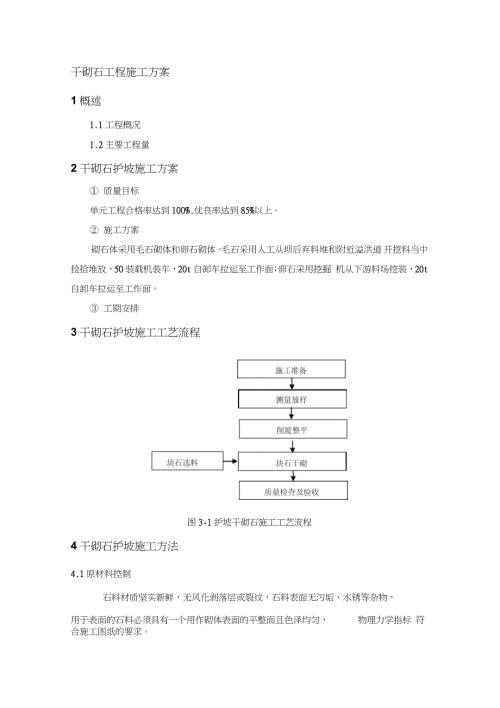

    1、干砌石工程施工方案1概述1.1工程概况1.2主要工程量2干砌石护坡施工方案 质量目标单元工程合格率达到100%,优良率达到85%以上。 施工方案砌石体采用毛石砌体和卵石砌体。毛石采用人工从坝后弃料堆和附近溢洪道 开挖料当中捡拾堆放,50装载机装车,20t自卸车拉运至工作面;卵石采用挖掘 机从下游料场挖装,20t自卸车拉运至工作面。 工期安排3干砌石护坡施工工艺流程图3-1护坡干砌石施工工艺流程4干砌石护坡施工方法4.1原材料控制石料材质坚实新鲜,无风化剥落层或裂纹,石料表面无污垢、水锈等杂物,用于表面的石料必须具有一个用作砌体表面的平整面且色泽均匀,物理力学指标 符合施工图纸的要求。砌石体可采

    2、用毛石砌体和卵石砌体,各种石料外形规格如下:毛石砌体:毛石应呈块状,中部厚度不应小于15cm。规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的10。卵石砌体:卵石厚度不大于30cm,长度与厚度之比不得大于1.5。4.2 干砌石护坡施工方法干砌石护坡在大坝填筑到一定高度后进行:(1 )施工准备 干砌石护坡施工准备即挑选、运输原材料,采用人工配合挖掘机从溢洪道 开挖料、坝后弃料堆和下游料场挑拣符合要求的块石, 20t 自卸车运至工作面。(2)测量放样 安排测量队进行测量放样,严格控制坡面平整度。(3)削坡整平 对已填筑到一定高程的下游坡面进行平整夯实,将坡面修整平顺。(

    3、4)块石干砌 将选好并已运至工作面的块石人工运送到填料部位,上坝“之”字路 3m范围内日立 360 挖掘机将块石放至填料部位,人工砌筑,超出 3m 范围,每 1m 站一人,转运至填料部位。块石砌筑应满足平整、稳定、密实、错缝等基本要求,此外还应符合下列 几点要求: 坡面应有均匀的颜色和外观。 坡面上的干砌石砌筑, 以一层与一 层错缝锁结方式铺砌。护坡表面砌缝的宽度不应大于25m m,砌石边缘应顺直、整齐牢固,严禁出现通缝、叠砌和浮塞。不得在外露面用块石砌筑,而中间以 小石填心。应由低向高逐步铺砌,要嵌紧、整平,铺砌厚度应达到设计要求。(5)质量检查及验收 砌筑完成后报监理工程师检查验收。5 干

    4、砌石护坡 质量保证措施 各工序严格执行“三检制”和“三不放过”原则,建立、健全质量管理岗位 责任制,确保工程施工质量。5.1 砌石工程开工后, 根据设计及规范要求做好砌体各项材料的质检、 试验, 确定料源,以保证用于工程实体原材料的质量;5.2遇大雨停止施工,并妥善排水保护。5.3严格按照砌石工程作业指导书施工,确保砌石工程内部质量和外观 质量均达到优良工程标准。6安全文明生产及环境保护措施6.1加强施工现场各工序之间协调,防止工作面交叉发生机械和人员安全事 故。6.2在已砌筑完成的工作面上,用 2mm厚钢板网设置防护栏,并在坝后之 字路内侧设置半永久2mm钢板防护网,外侧路沿设浆砌石防护墩,

    5、防止石渣等 滚到坝后 之”字路,对道路造成安全隐患。6.3砌体等材料运输过程中,对车辆顶部采取措施进行圭寸闭,防止石料洒落, 并对沿途洒落石料及时安排专人清理。6.4用三角彩带对施工区进行局部围圈,隔离施工区。7干砌石工程主要资源配置7.1施工人员配置砌体施工人员配置按砌筑高峰期作业配备,主要劳动力配置详见表7-1 o表7 - 1人员配置表序号工种单位数量备注1管理人员人32技工人203普工人307.2施工机械设备配置砌体施工机械配置按砌筑高峰期作业进行配备,主要机械设备配置见表7-2 o表7 2 施工机械设备配置表序号设备名称规格型号数量备注1自卸汽车20t3台与大坝共用2轮胎式装载机ZL50/3m 32台与大坝共用3反铲挖掘机CAT3241台与大坝共用4振动夯板1t2台8引用的标准和规程规范砌体工程施工质量验收规范GB50203-2002;建筑工程质量检验评定标准GBJ301-88;水利水电建设工程验收规程SL223-1999;水利水电基本建设工程单元工程质量等级评定标准SDJ249-88;
