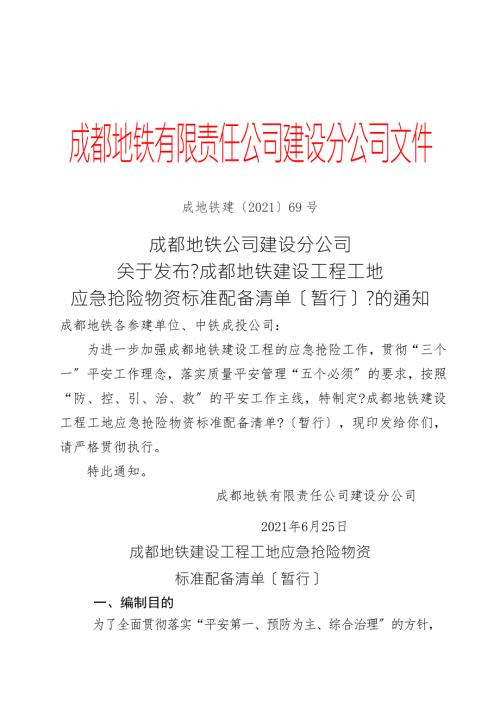

1、00001机密1年特急成都地铁有限责任公司建设分公司文件成地铁建202169号 成都地铁公司建设分公司关于发布?成都地铁建设工程工地应急抢险物资标准配备清单暂行?的通知成都地铁各参建单位、中铁成投公司:为进一步加强成都地铁建设工程的应急抢险工作,贯彻“三个一平安工作理念,落实质量平安管理“五个必须的要求,按照“防、控、引、治、救的平安工作主线,特制定?成都地铁建设工程工地应急抢险物资标准配备清单?暂行,现印发给你们,请严格贯彻执行。特此通知。成都地铁有限责任公司建设分公司2021年6月25日成都地铁建设工程工地应急抢险物资标准配备清单暂行一、编制目的为了全面贯彻落实“平安第一、预防为主、综合治
2、理的方针,迅速处置各类险情,提高各个工地事故险情的应急救援抢险能力,预防和控制次生灾害的发生,保证员工和公众的生命平安,最大限度地减少人员和财产损失,减轻环境破坏和社会影响,特制定本清单。二、配备范围成都地铁在建及新建工程包括明挖深基坑施工、高架施工、盾构施工、半密闭空间施工工地。三、配备原那么及要求一总体原那么:各施工单位按照同一个标段的不同工区配备。二具体说明:假设某标段含有明挖深基坑、盾构施工、暗挖、高架桥等多种工法的,应按照不同工法的应急抢险物资清单分别配备。同一个工区假设含有多个工法可合并配备一套物资,应分别放置于不同工法的施工区域内。三配备要求:1.要求各施工单位按照施工工艺将应急
3、物资配备在施工工区专门区域醒目标识出来。2.要求所有在建工程于2021年6月底前完成物资配备。3.各施工单位应制定应急抢险物资的管理制度,指定专人负责。四地铁公司及建设分公司将于7月进行专项检查。对于未按照要求配置的单位将进行处分并通报承包商上级单位。成都地铁明挖深基坑工程应急救援物资设备1、应急机械设备配备表序号机械名称规格数量台1潜水泵30m/h42污水泵7.5KW/130m43钻机、双液注浆泵0.5MPa 120L/min1台套现场存放4发电机组75KW2现场存放5交流电焊机BX3-50026乙炔割枪22、应急物资配备表序号物资名称单位数量1水管m90/85/50不少于500米2注浆管m
4、1003钢管吨5吨484工字钢吨5A18 9m5与基坑宽度匹配的钢支撑根36钢板张52m*4m 20mm厚7围挡板米总长120m高度不低于2m8手推车个6分工点存放9配电箱个二级2个,三级8个10照明灯具套1011应急灯个1012推车式灭火器台213雨靴双3014氧气面罩套2015平安带、平安绳根3016方木方517编织袋只300018砂方10方/每工点19铁锹把1020袋装水泥吨5t/每工点21反光背心套2022锥形桶支20支/每工点23警示带卷2卷/每工点24氧气瓶只2只/每工点25乙炔瓶只2只/每工点26急救药箱只327担架副228对讲机台1029柴油升18030电缆米300成都地铁盾构
5、工程应急救援物资设备1、应急机械设备配备表序号机械名称规格数量台1潜水泵30m/h42污水泵7.5KW/130m43钻机、双液注浆泵0.5MPa 120L/min1台套现场存放4发电机组75KW2现场存放5交流电焊机BX3-50026乙炔割枪22、应急物资配备表序号物资名称单位数量1水管m90/85/50不少于500米2注浆管m1003消泡剂公斤1004钢板张52m*4m 20mm厚5围挡板米总长120m高度不低于2m6手推车个6分工点存放7配电箱个二级2个,三级8个8照明灯具套109应急灯个1010推车式灭火器台211雨靴双3012氧气面罩套2013平安带、平安绳根3014方木方2015编织
6、袋只300016砂方10方/每工点17铁锹把1018袋装水泥吨5t/每工点19反光背心套2020锥形桶支20支/每工点21警示带卷2卷/每工点22氧气瓶只2只/每工点23乙炔瓶只2只/每工点24急救药箱只325担架副226对讲机台1027柴油升18028电缆米300成都地铁半密闭空间工程应急救援物资设备1、应急机械设备配备表序号机械名称规格数量台1潜水泵30m/h42污水泵7.5KW/130m43钻机、双液注浆泵0.5MPa 120L/min1台套现场存放4发电机组75KW1现场存放5交流电焊机BX3-50026乙炔割枪22、应急物资配备表序号物资名称单位数量1水管m90/85/50不少于50
7、0米2注浆管m1003工字钢吨5A18 9m4钢板张52m*4m 20mm厚5围挡板米总长120m高度不低于2m6手推车个67配电箱个二级1个,三级4个8照明灯具套209应急灯个3010推车式灭火器台111灭火器个10常备洞内动火作业区域12雨靴双3013氧气面罩套2014平安带、平安绳根1015方木方516编织袋只300017砂方10方/每工点18铁锹把1019袋装水泥吨5t/每工点20反光背心套2021锥形桶支20支/每工点22警示带卷2卷/每工点23氧气瓶只2只/每工点24乙炔瓶只2只/每工点25急救药箱只326担架副227对讲机台1028柴油升180成都地铁高架工程应急救援物资设备1、
8、应急机械设备配备表序号机械名称规格数量台1潜水泵30m/h22污水泵7.5KW/130m23发电机组75KW1现场存放4交流电焊机BX3-50025乙炔割枪22、应急物资配备表序号物资名称单位数量1水管m90/85/50不少于300米2钢管吨10吨483槽钢吨54钢板张42m*4m 20mm厚5围挡板米总长120m高度不低于2m6手推车个67配电箱个二级1个,三级4个8照明灯具套109应急灯个1010灭火器个1011雨靴双3012平安带、平安绳根3013方木方20编织袋只100014砂方10方/每工点15铁锹把1016反光背心套2017锥形桶支20018警示带卷219氧气瓶只220乙炔瓶只221急救药箱只322担架副223对讲机台1024柴油升20025电缆米300抄送:地铁公司。成都地铁公司建设分公司综合部2021年6月25日印发
